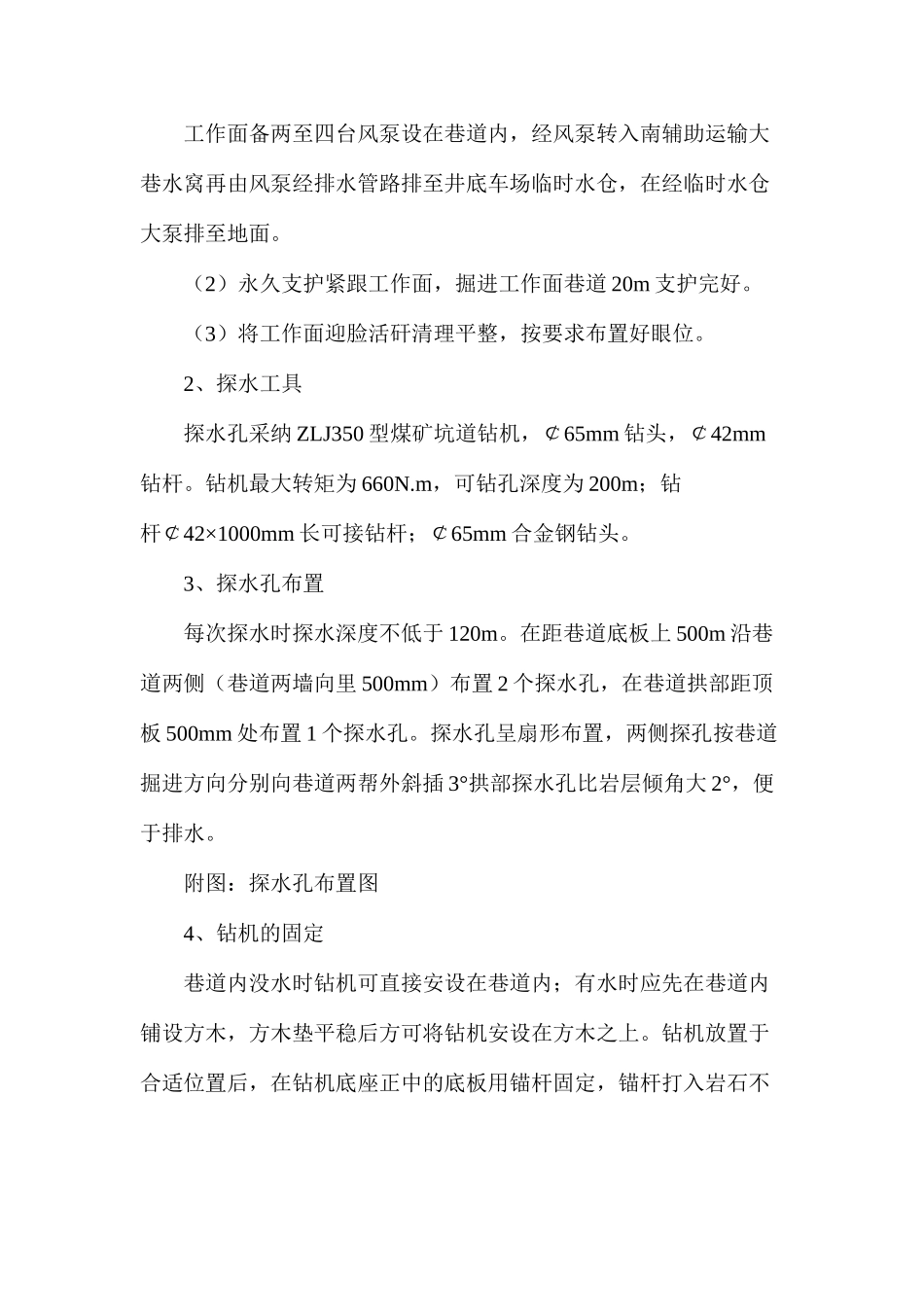

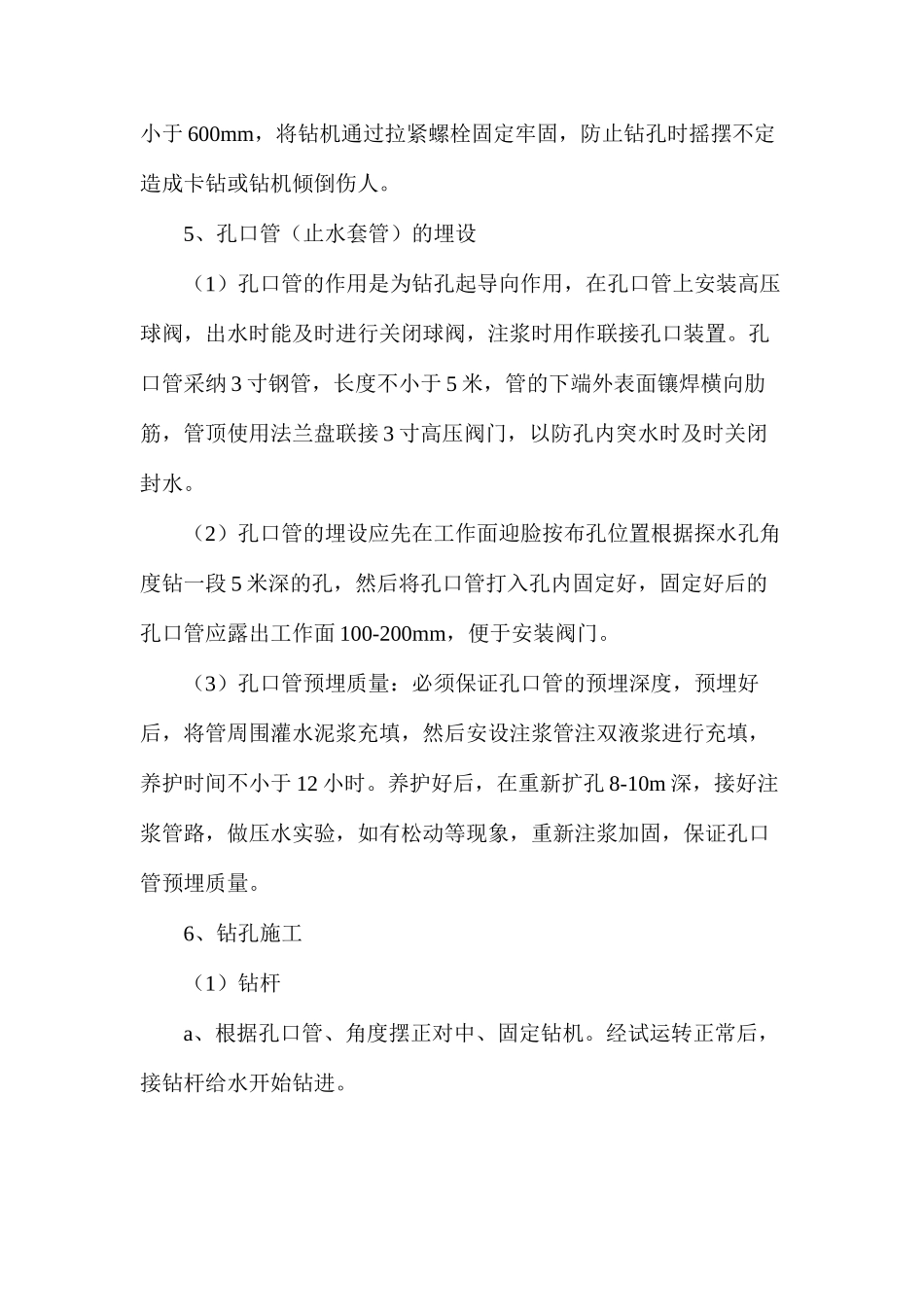

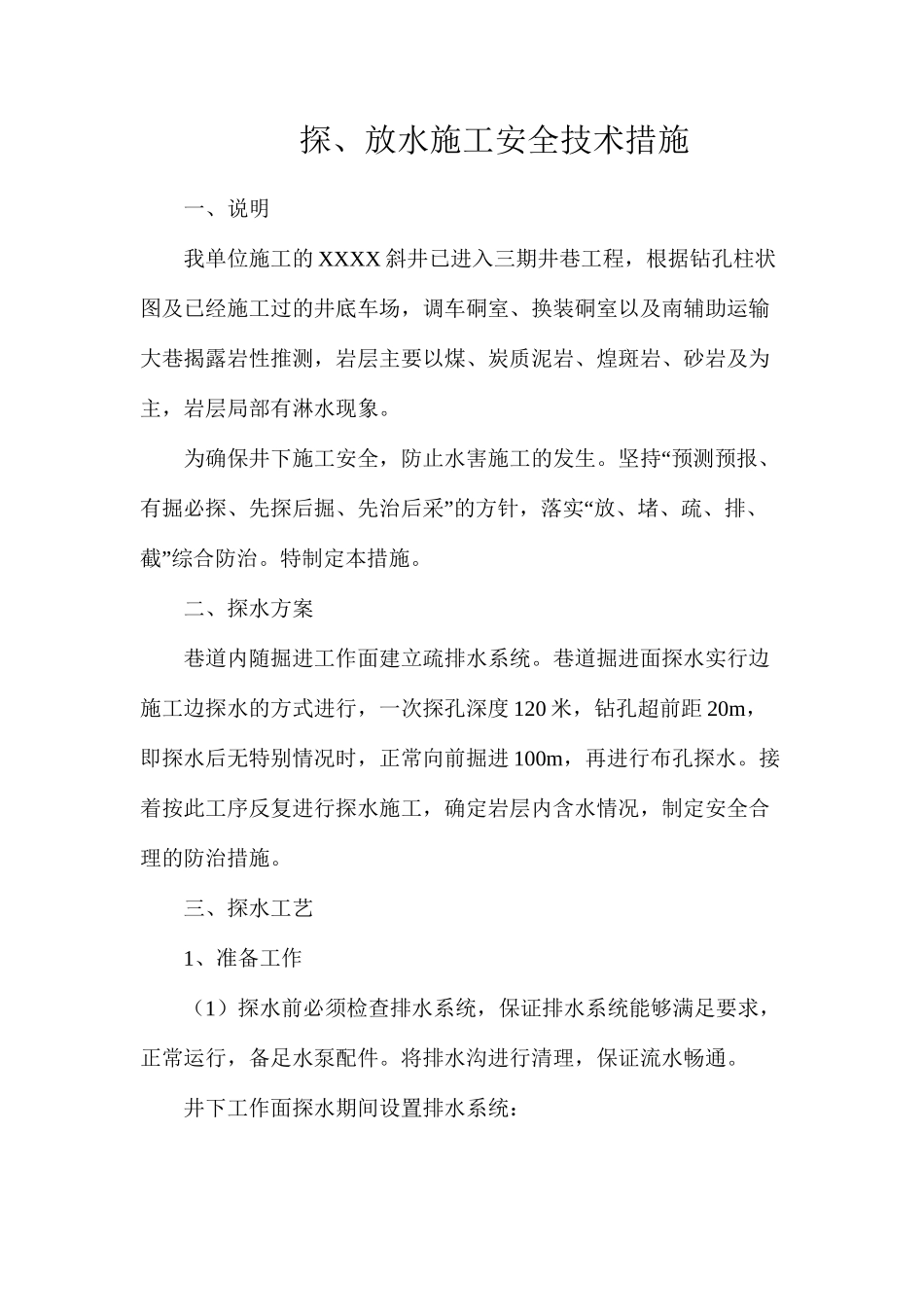

探、放水施工安全技术措施一、说明我单位施工的 XXXX 斜井已进入三期井巷工程,根据钻孔柱状图及已经施工过的井底车场,调车硐室、换装硐室以及南辅助运输大巷揭露岩性推测,岩层主要以煤、炭质泥岩、煌斑岩、砂岩及为主,岩层局部有淋水现象。“为确保井下施工安全,防止水害施工的发生。坚持 预测预报、”“有掘必探、先探后掘、先治后采 的方针,落实 放、堵、疏、排、”截 综合防治。特制定本措施。二、探水方案巷道内随掘进工作面建立疏排水系统。巷道掘进面探水实行边施工边探水的方式进行,一次探孔深度 120 米,钻孔超前距 20m,即探水后无特别情况时,正常向前掘进 100m,再进行布孔探水。接着按此工序反复进行探水施工,确定岩层内含水情况,制定安全合理的防治措施。三、探水工艺1、准备工作(1)探水前必须检查排水系统,保证排水系统能够满足要求,正常运行,备足水泵配件。将排水沟进行清理,保证流水畅通。井下工作面探水期间设置排水系统:工作面备两至四台风泵设在巷道内,经风泵转入南辅助运输大巷水窝再由风泵经排水管路排至井底车场临时水仓,在经临时水仓大泵排至地面。(2)永久支护紧跟工作面,掘进工作面巷道 20m 支护完好。(3)将工作面迎脸活矸清理平整,按要求布置好眼位。2、探水工具探水孔采纳 ZLJ350 型煤矿坑道钻机,¢65mm 钻头,¢42mm钻杆。钻机最大转矩为 660N.m,可钻孔深度为 200m;钻杆¢42×1000mm 长可接钻杆;¢65mm 合金钢钻头。3、探水孔布置每次探水时探水深度不低于 120m。在距巷道底板上 500m 沿巷道两侧(巷道两墙向里 500mm)布置 2 个探水孔,在巷道拱部距顶板 500mm 处布置 1 个探水孔。探水孔呈扇形布置,两侧探孔按巷道掘进方向分别向巷道两帮外斜插 3°拱部探水孔比岩层倾角大 2°,便于排水。附图:探水孔布置图4、钻机的固定巷道内没水时钻机可直接安设在巷道内;有水时应先在巷道内铺设方木,方木垫平稳后方可将钻机安设在方木之上。钻机放置于合适位置后,在钻机底座正中的底板用锚杆固定,锚杆打入岩石不小于 600mm,将钻机通过拉紧螺栓固定牢固,防止钻孔时摇摆不定造成卡钻或钻机倾倒伤人。5、孔口管(止水套管)的埋设(1)孔口管的作用是为钻孔起导向作用,在孔口管上安装高压球阀,出水时能及时进行关闭球阀,注浆时用作联接孔口装置。孔口管采纳 3 寸钢管,长度不小于 5 米,管的下端外表面镶焊横向肋筋,管顶使用法兰盘联接 3 寸高压阀...
