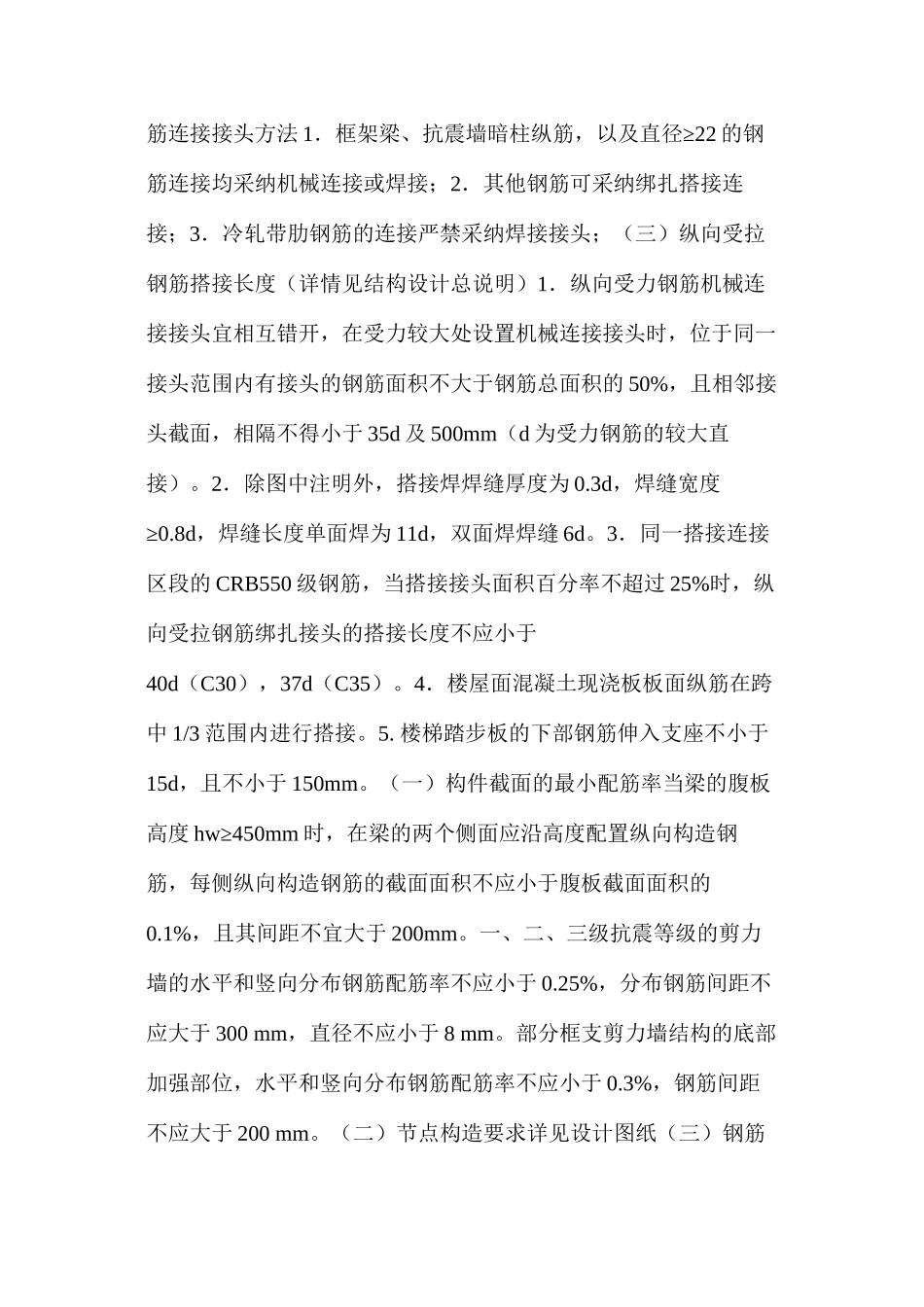

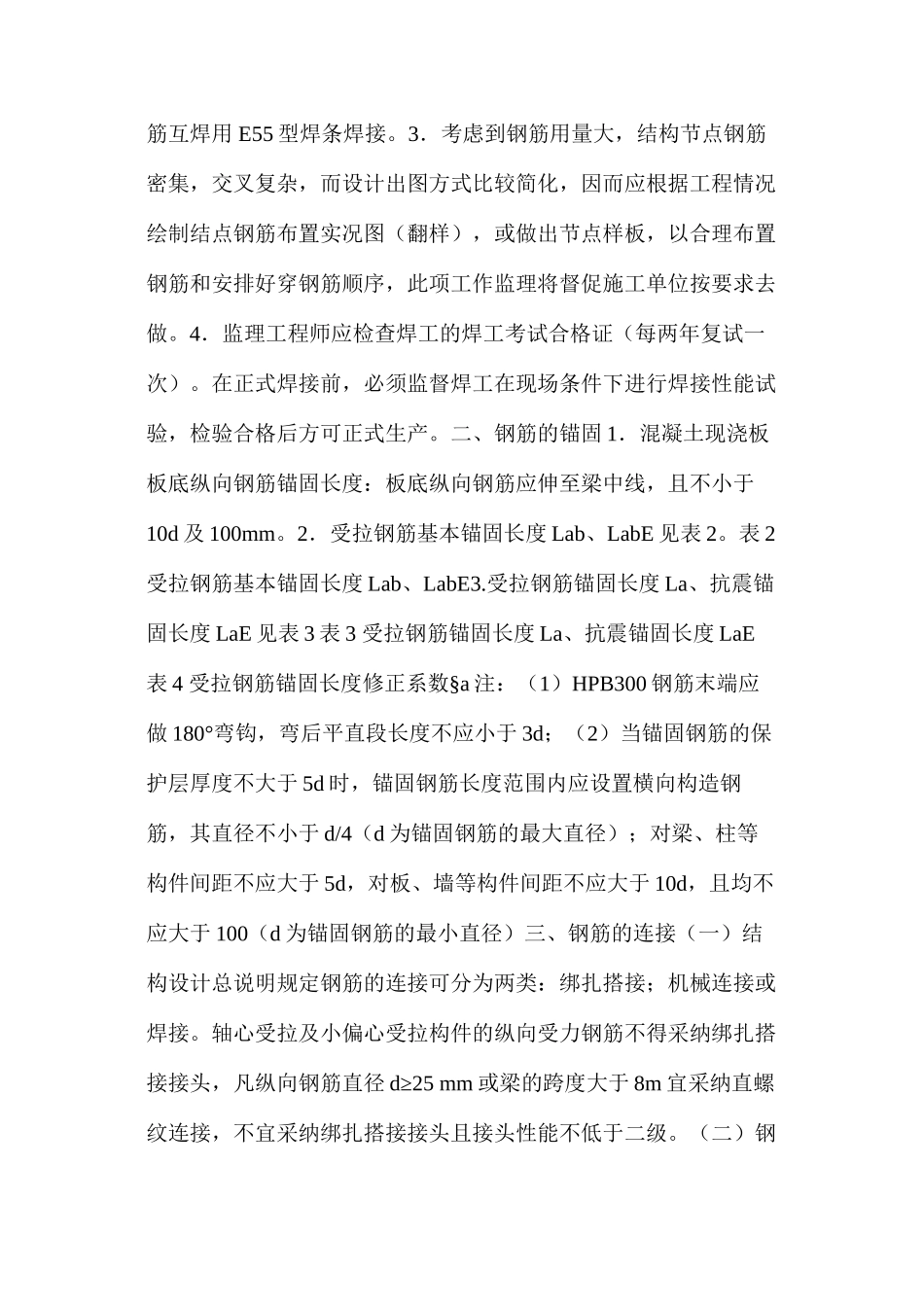

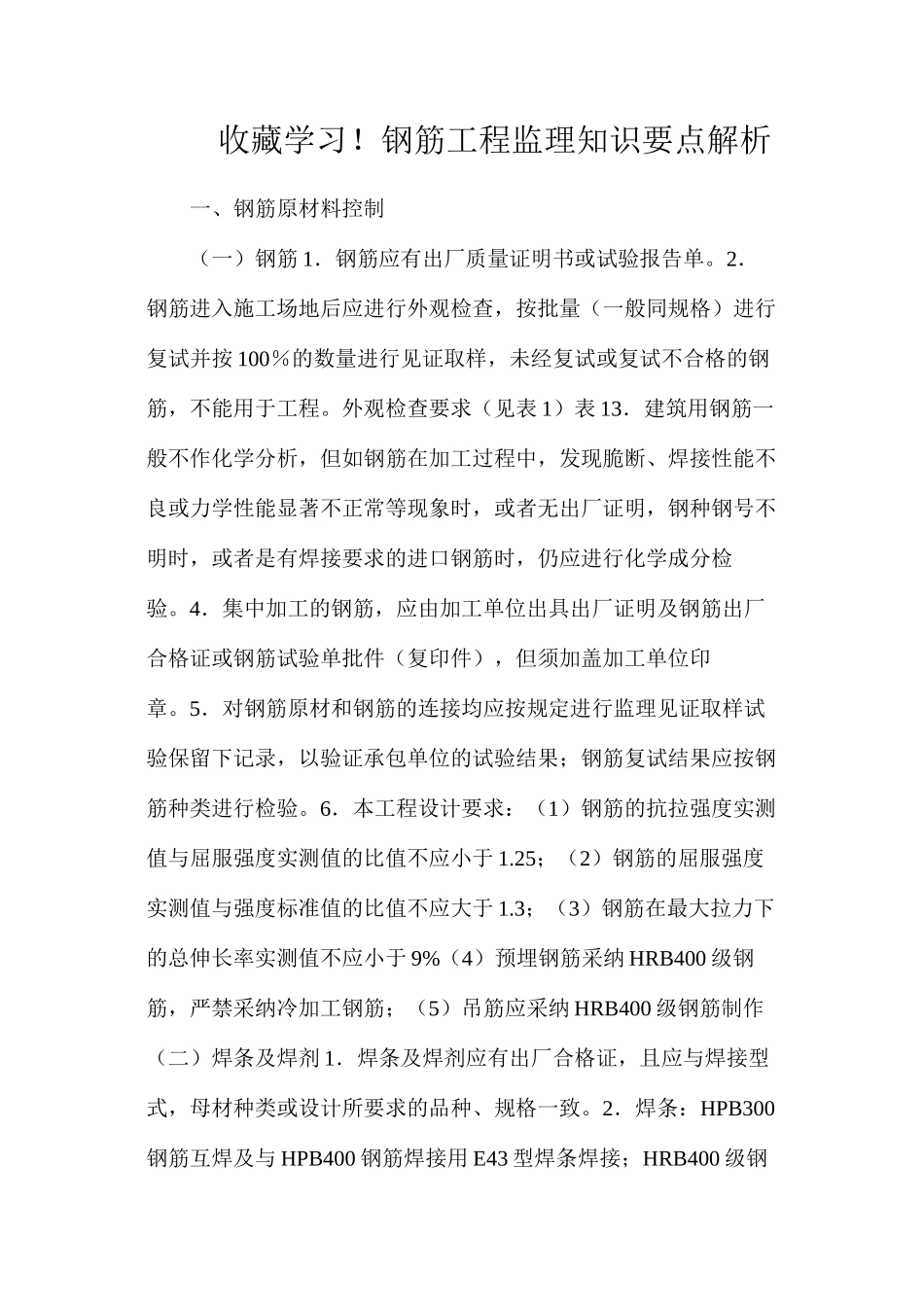

收藏学习!钢筋工程监理知识要点解析一、钢筋原材料控制(一)钢筋 1.钢筋应有出厂质量证明书或试验报告单。2.钢筋进入施工场地后应进行外观检查,按批量(一般同规格)进行复试并按 100%的数量进行见证取样,未经复试或复试不合格的钢筋,不能用于工程。外观检查要求(见表 1)表 13.建筑用钢筋一般不作化学分析,但如钢筋在加工过程中,发现脆断、焊接性能不良或力学性能显著不正常等现象时,或者无出厂证明,钢种钢号不明时,或者是有焊接要求的进口钢筋时,仍应进行化学成分检验。4.集中加工的钢筋,应由加工单位出具出厂证明及钢筋出厂合格证或钢筋试验单批件(复印件),但须加盖加工单位印章。5.对钢筋原材和钢筋的连接均应按规定进行监理见证取样试验保留下记录,以验证承包单位的试验结果;钢筋复试结果应按钢筋种类进行检验。6.本工程设计要求:(1)钢筋的抗拉强度实测值与屈服强度实测值的比值不应小于 1.25;(2)钢筋的屈服强度实测值与强度标准值的比值不应大于 1.3;(3)钢筋在最大拉力下的总伸长率实测值不应小于 9%(4)预埋钢筋采纳 HRB400 级钢筋,严禁采纳冷加工钢筋;(5)吊筋应采纳 HRB400 级钢筋制作(二)焊条及焊剂 1.焊条及焊剂应有出厂合格证,且应与焊接型式,母材种类或设计所要求的品种、规格一致。2.焊条:HPB300钢筋互焊及与 HPB400 钢筋焊接用 E43 型焊条焊接;HRB400 级钢 筋互焊用 E55 型焊条焊接。3.考虑到钢筋用量大,结构节点钢筋密集,交叉复杂,而设计出图方式比较简化,因而应根据工程情况绘制结点钢筋布置实况图(翻样),或做出节点样板,以合理布置钢筋和安排好穿钢筋顺序,此项工作监理将督促施工单位按要求去做。4.监理工程师应检查焊工的焊工考试合格证(每两年复试一次)。在正式焊接前,必须监督焊工在现场条件下进行焊接性能试验,检验合格后方可正式生产。二、钢筋的锚固 1.混凝土现浇板板底纵向钢筋锚固长度:板底纵向钢筋应伸至梁中线,且不小于10d 及 100mm。2.受拉钢筋基本锚固长度 Lab、LabE 见表 2。表 2 受拉钢筋基本锚固长度 Lab、LabE3.受拉钢筋锚固长度 La、抗震锚固长度 LaE 见表 3 表 3 受拉钢筋锚固长度 La、抗震锚固长度 LaE表 4 受拉钢筋锚固长度修正系数§a 注:(1)HPB300 钢筋末端应做 180°弯钩,弯后平直段长度不应小于 3d;(2)当锚固钢筋的保护层厚度不大于 5d 时,锚固钢筋长度范围内应设置横向构造...
