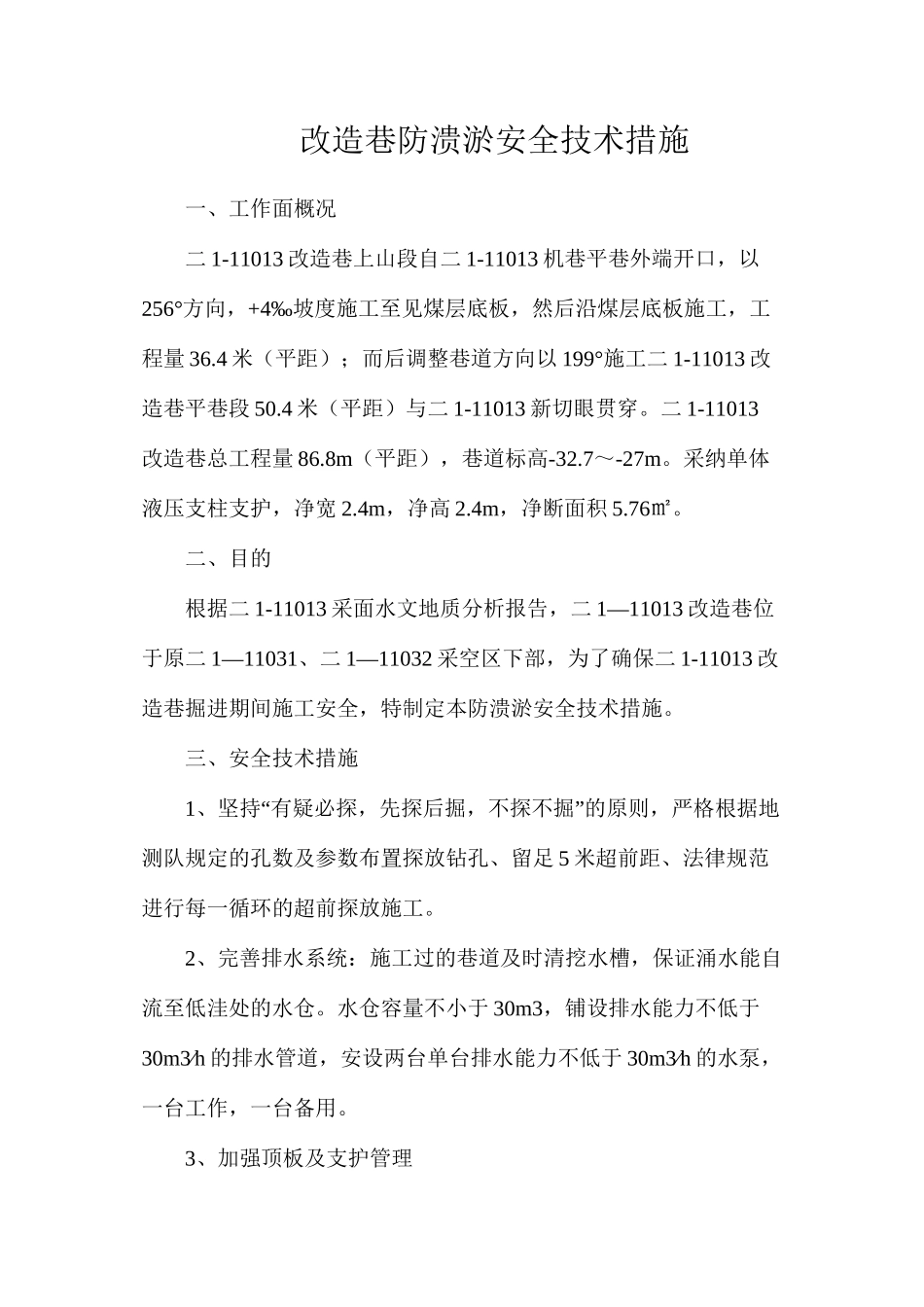

改造巷防溃淤安全技术措施一、工作面概况二 1-11013 改造巷上山段自二 1-11013 机巷平巷外端开口,以256°方向,+4‰坡度施工至见煤层底板,然后沿煤层底板施工,工程量 36
4 米(平距);而后调整巷道方向以 199°施工二 1-11013 改造巷平巷段 50
4 米(平距)与二 1-11013 新切眼贯穿
二 1-11013改造巷总工程量 86
8m(平距),巷道标高-32
7~-27m
采纳单体液压支柱支护,净宽 2
4m,净高 2
4m,净断面积 5
二、目的根据二 1-11013 采面水文地质分析报告,二 1—11013 改造巷位于原二 1—11031、二 1—11032 采空区下部,为了确保二 1-11013 改造巷掘进期间施工安全,特制定本防溃淤安全技术措施
三、安全技术措施1“”、坚持 有疑必探,先探后掘,不探不掘 的原则,严格根据地测队规定的孔数及参数布置探放钻孔、留足 5 米超前距、法律规范进行每一循环的超前探放施工
2、完善排水系统:施工过的巷道及时清挖水槽,保证涌水能自流至低洼处的水仓
水仓容量不小于 30m3,铺设排水能力不低于30m3∕h 的排水管道,安设两台单台排水能力不低于 30m3∕h 的水泵,一台工作,一台备用

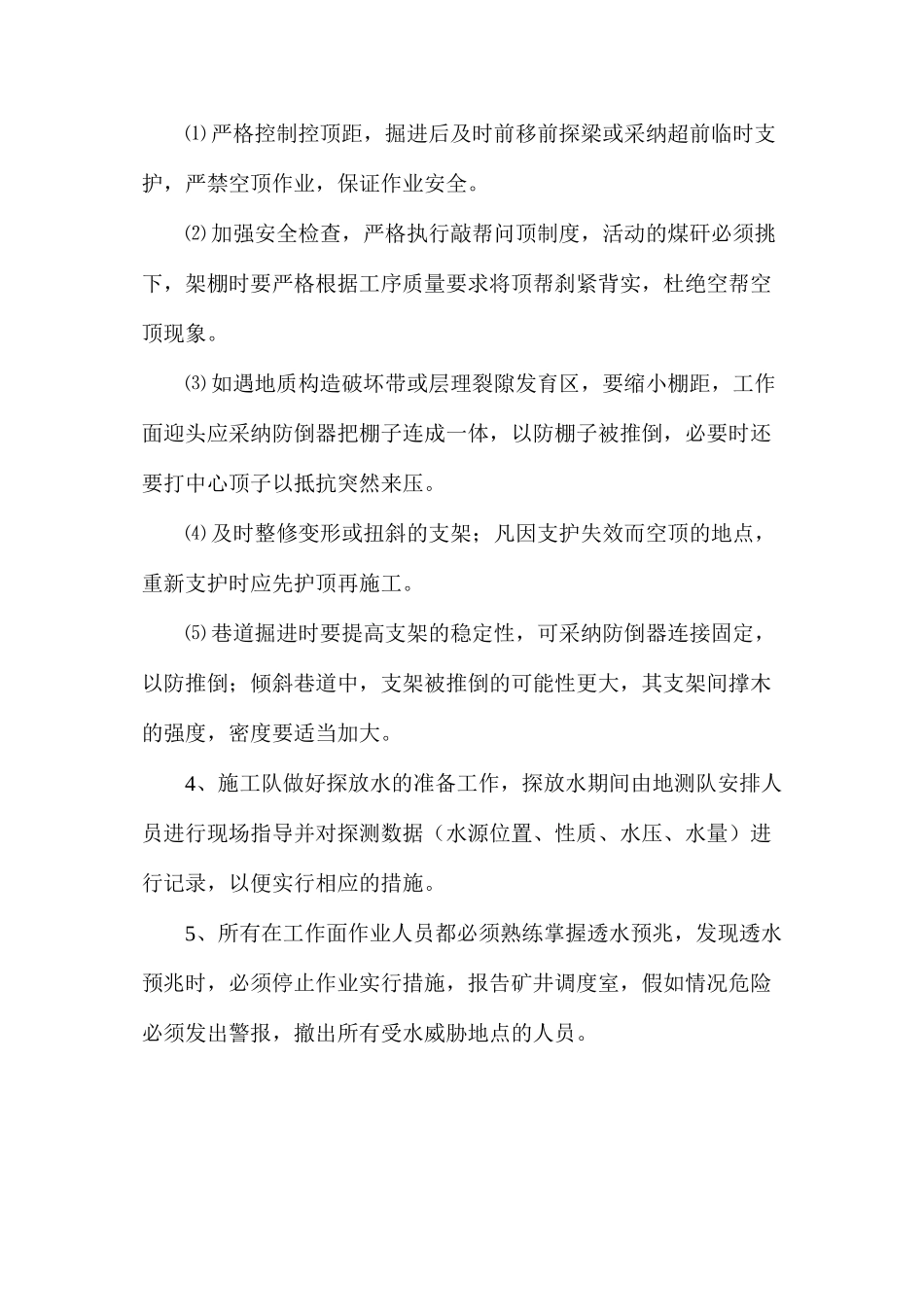

3、加强顶板及支护管理⑴ 严格控制控顶距,掘进后及时前移前探梁或采纳超前临时支护,严禁空顶作业,保证作业安全
⑵ 加强安全检查,严格执行敲帮问顶制度,活动的煤矸必须挑下,架棚时要严格根据工序质量要求将顶帮刹紧背实,杜绝空帮空顶现象
⑶ 如遇地质构造破坏带或层理裂隙发育区,要缩小棚距,工作面迎头应采纳防倒器把棚子连成一体,以防棚子被推倒,必要时还要打中心顶子以抵抗突然来压
⑷ 及时整修变形或扭斜的支架;凡因支护失效而空顶的地点,重新支护时应先护顶再施工
⑸ 巷道掘进时要提高支架的稳定性,可采纳防倒器连接固定,以防
