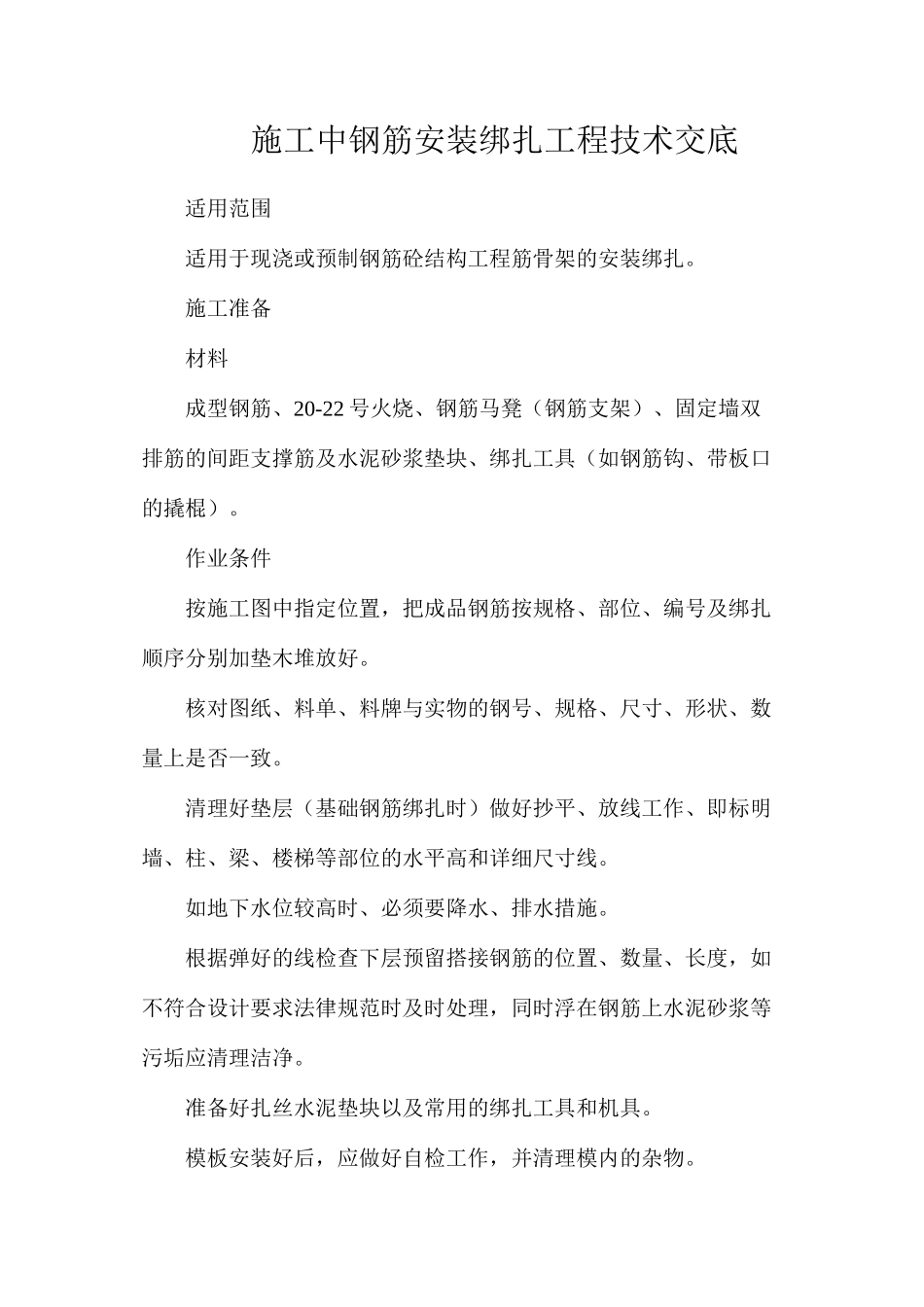

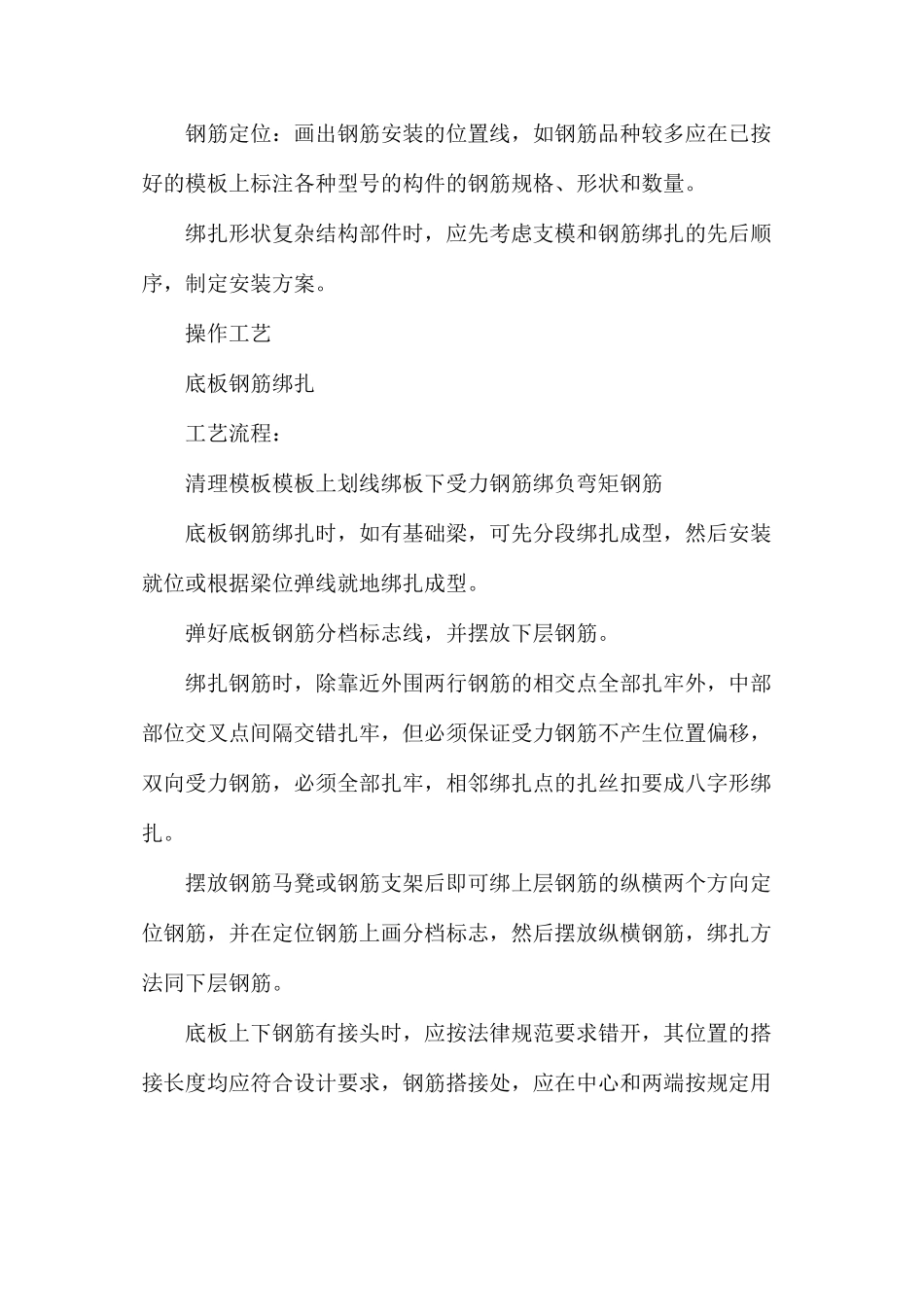

施工中钢筋安装绑扎工程技术交底适用范围适用于现浇或预制钢筋砼结构工程筋骨架的安装绑扎。施工准备材料成型钢筋、20-22 号火烧、钢筋马凳(钢筋支架)、固定墙双排筋的间距支撑筋及水泥砂浆垫块、绑扎工具(如钢筋钩、带板口的撬棍)。作业条件按施工图中指定位置,把成品钢筋按规格、部位、编号及绑扎顺序分别加垫木堆放好。核对图纸、料单、料牌与实物的钢号、规格、尺寸、形状、数量上是否一致。清理好垫层(基础钢筋绑扎时)做好抄平、放线工作、即标明墙、柱、梁、楼梯等部位的水平高和详细尺寸线。如地下水位较高时、必须要降水、排水措施。根据弹好的线检查下层预留搭接钢筋的位置、数量、长度,如不符合设计要求法律规范时及时处理,同时浮在钢筋上水泥砂浆等污垢应清理洁净。准备好扎丝水泥垫块以及常用的绑扎工具和机具。模板安装好后,应做好自检工作,并清理模内的杂物。钢筋定位:画出钢筋安装的位置线,如钢筋品种较多应在已按好的模板上标注各种型号的构件的钢筋规格、形状和数量。绑扎形状复杂结构部件时,应先考虑支模和钢筋绑扎的先后顺序,制定安装方案。操作工艺底板钢筋绑扎工艺流程:清理模板模板上划线绑板下受力钢筋绑负弯矩钢筋底板钢筋绑扎时,如有基础梁,可先分段绑扎成型,然后安装就位或根据梁位弹线就地绑扎成型。弹好底板钢筋分档标志线,并摆放下层钢筋。绑扎钢筋时,除靠近外围两行钢筋的相交点全部扎牢外,中部部位交叉点间隔交错扎牢,但必须保证受力钢筋不产生位置偏移,双向受力钢筋,必须全部扎牢,相邻绑扎点的扎丝扣要成八字形绑扎。摆放钢筋马凳或钢筋支架后即可绑上层钢筋的纵横两个方向定位钢筋,并在定位钢筋上画分档标志,然后摆放纵横钢筋,绑扎方法同下层钢筋。底板上下钢筋有接头时,应按法律规范要求错开,其位置的搭接长度均应符合设计要求,钢筋搭接处,应在中心和两端按规定用铁丝扎牢。有 1800 弯钩的钢筋弯钩应向上,不要倒向一边,但双层钢筋网的上层钢筋弯钩应向下。墙、柱、楼梯主筋插筋伸入基础要符合设计要求,根据弹好的位置线,将预留插筋绑扎固定牢固,必要时可附加钢筋电焊焊牢,以确保位置准确。钢筋绑扎好后应即时垫好砂浆垫块。柱子钢筋绑扎工艺流程:套柱箍筋搭接绑扎竖向受力筋画箍筋间距线绑箍筋竖向钢筋弯钩应朝向柱心,角部钢筋的弯钩平面与模板面夹角,对矩型柱应为 450,截面小的柱,弯钩与模板的夹角不应小于150。按图纸要求间距,计算好每根柱箍筋数量,接着将...
