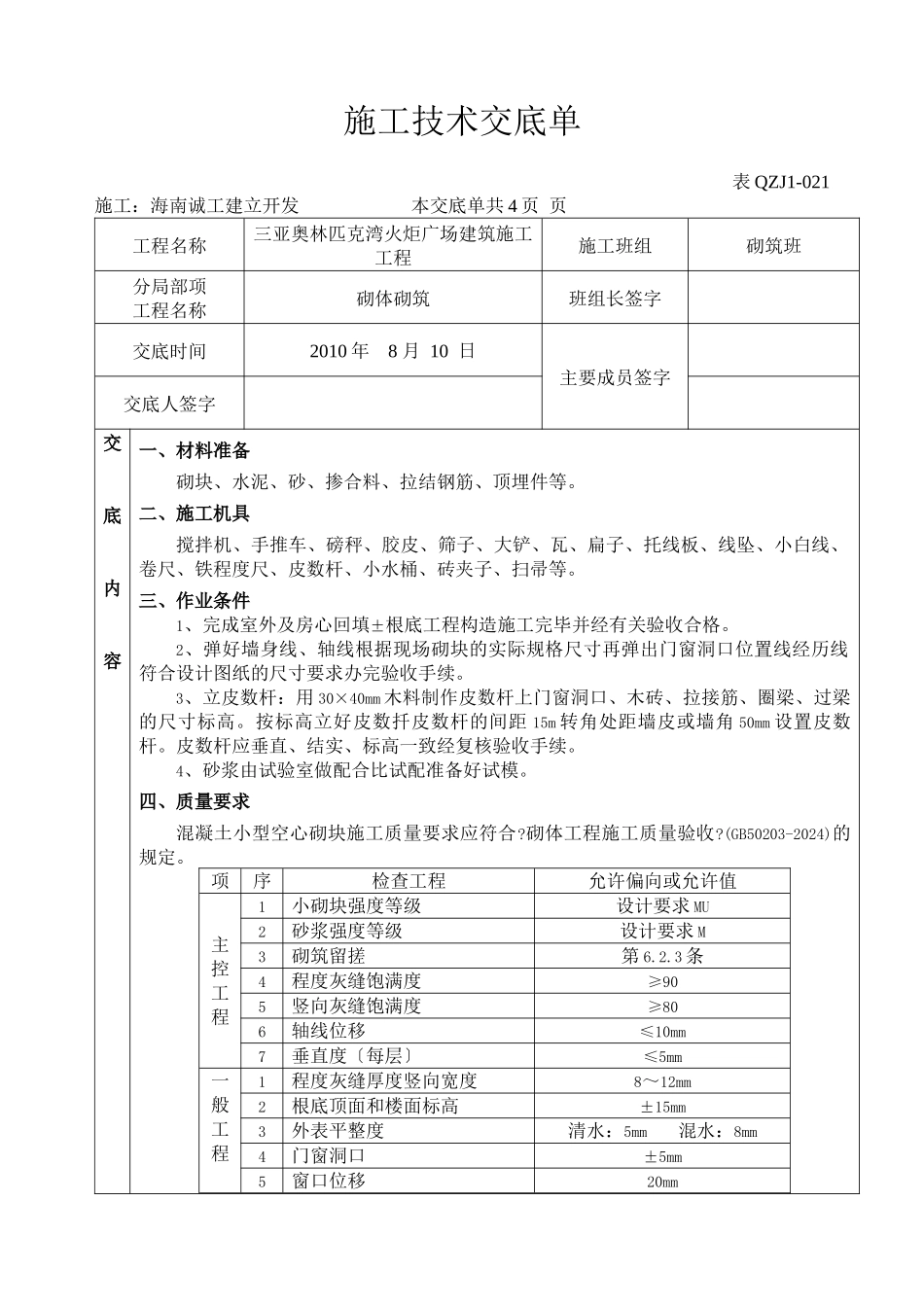

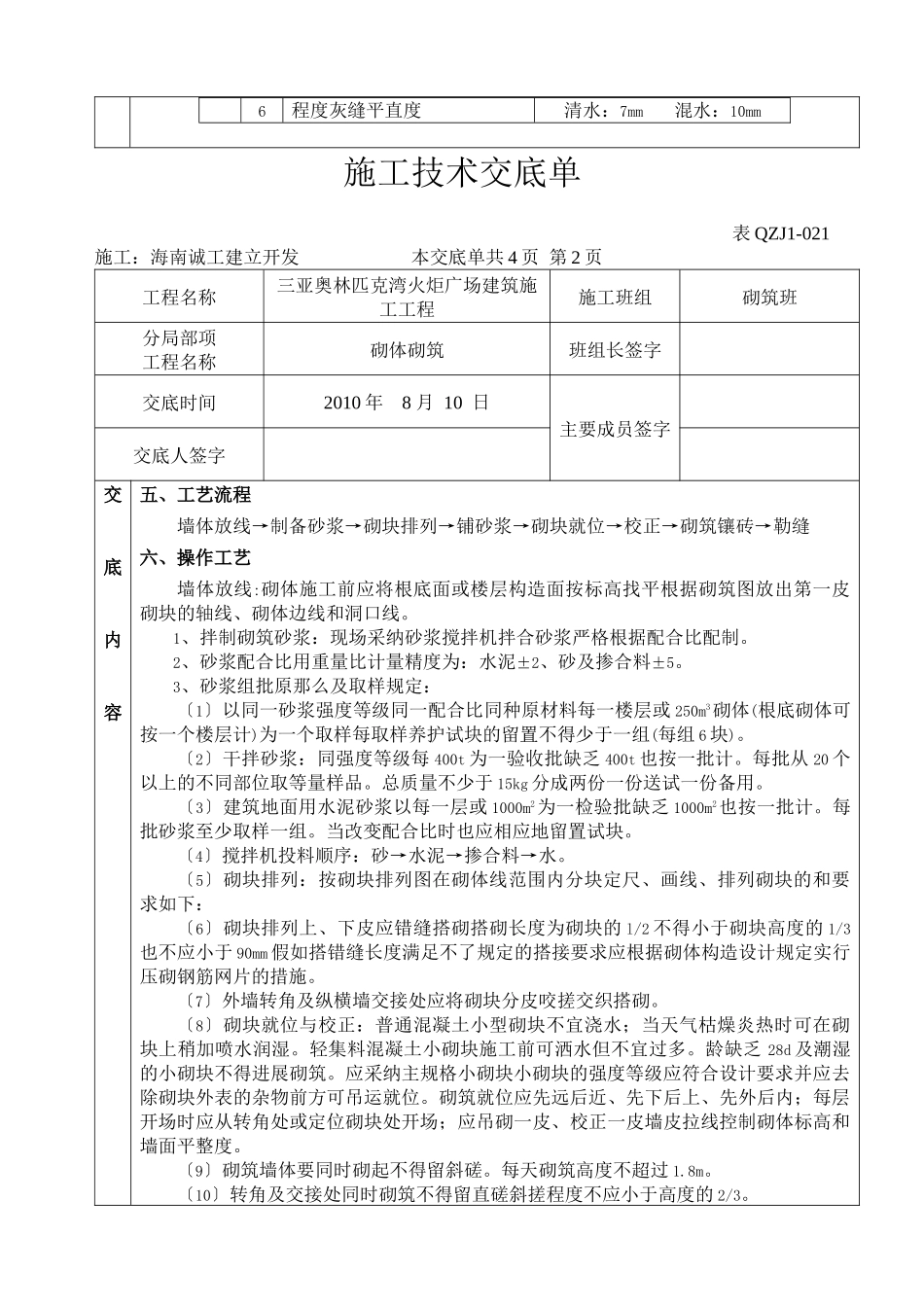

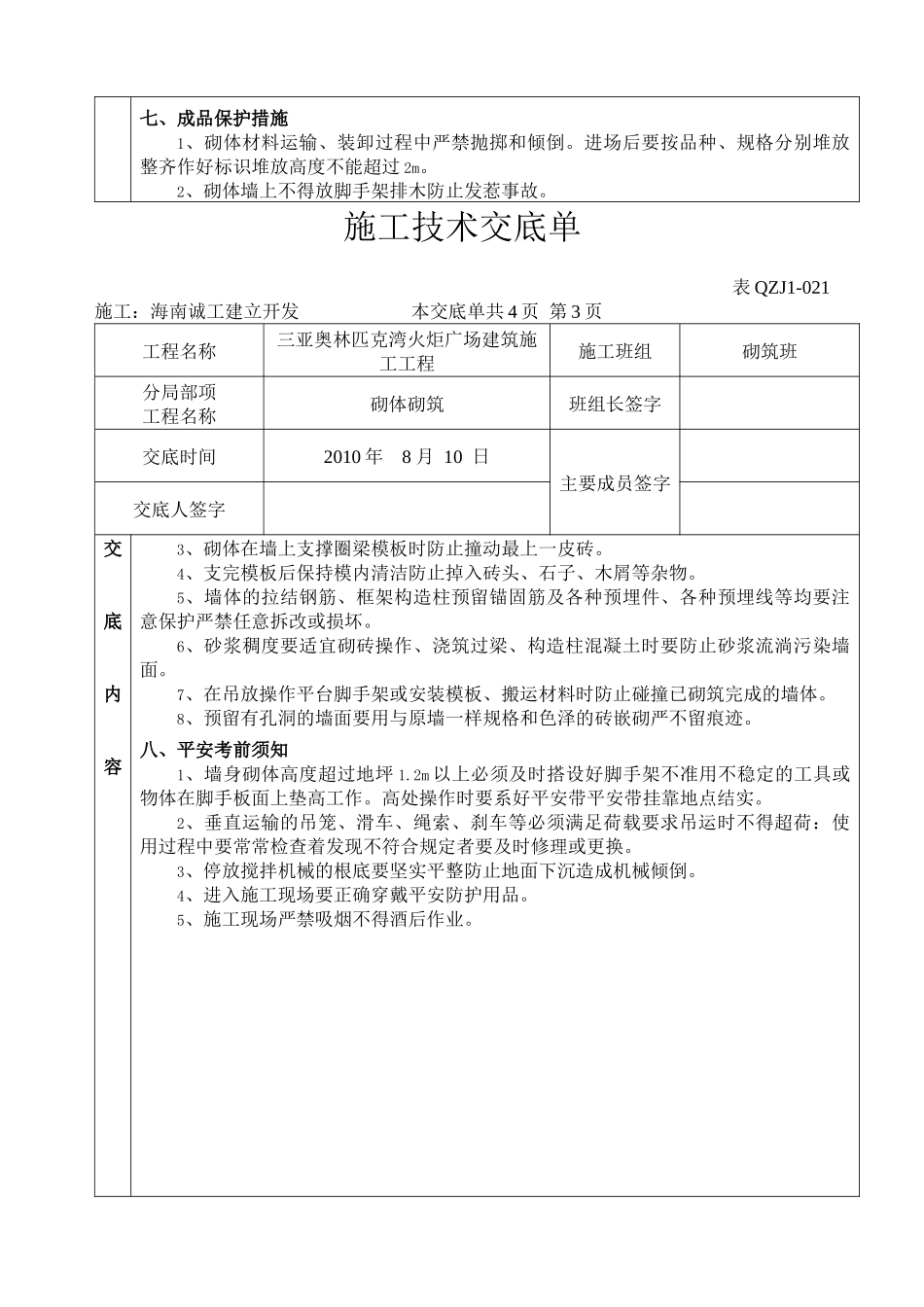

施工技术交底单表 QZJ1-021 施工:海南诚工建立开发本交底单共 4 页 页工程名称三亚奥林匹克湾火炬广场建筑施工工程施工班组砌筑班分局部项工程名称砌体砌筑班组长签字交底时间2010 年 8 月 10 日主要成员签字交底人签字交底内容一、材料准备砌块、水泥、砂、掺合料、拉结钢筋、顶埋件等。二、施工机具搅拌机、手推车、磅秤、胶皮、筛子、大铲、瓦、扁子、托线板、线坠、小白线、卷尺、铁程度尺、皮数杆、小水桶、砖夹子、扫帚等。三、作业条件1、完成室外及房心回填±根底工程构造施工完毕并经有关验收合格。2、弹好墙身线、轴线根据现场砌块的实际规格尺寸再弹出门窗洞口位置线经历线符合设计图纸的尺寸要求办完验收手续。3、立皮数杆:用 30×40mm 木料制作皮数杆上门窗洞口、木砖、拉接筋、圈梁、过梁的尺寸标高。按标高立好皮数扦皮数杆的间距 15m 转角处距墙皮或墙角 50mm 设置皮数杆。皮数杆应垂直、结实、标高一致经复核验收手续。4、砂浆由试验室做配合比试配准备好试模。四、质量要求混凝土小型空心砌块施工质量要求应符合?砌体工程施工质量验收?(GB50203-2024)的规定。项序检查工程允许偏向或允许值主控工程1小砌块强度等级设计要求 MU2砂浆强度等级设计要求 M3砌筑留搓第 6.2.3 条4程度灰缝饱满度≥905竖向灰缝饱满度≥806轴线位移≤10mm7垂直度〔每层〕≤5mm一般工程1程度灰缝厚度竖向宽度8~12mm2根底顶面和楼面标高±15mm3外表平整度清水:5mm 混水:8mm4门窗洞口±5mm5窗口位移20mm6程度灰缝平直度清水:7mm 混水:10mm施工技术交底单表 QZJ1-021 施工:海南诚工建立开发本交底单共 4 页 第 2 页工程名称三亚奥林匹克湾火炬广场建筑施工工程施工班组砌筑班分局部项工程名称砌体砌筑班组长签字交底时间2010 年 8 月 10 日主要成员签字交底人签字交底内容五、工艺流程墙体放线→制备砂浆→砌块排列→铺砂浆→砌块就位→校正→砌筑镶砖→勒缝六、操作工艺墙体放线:砌体施工前应将根底面或楼层构造面按标高找平根据砌筑图放出第一皮砌块的轴线、砌体边线和洞口线。1、拌制砌筑砂浆:现场采纳砂浆搅拌机拌合砂浆严格根据配合比配制。2、砂浆配合比用重量比计量精度为:水泥±2、砂及掺合料±5。3、砂浆组批原那么及取样规定:〔1〕以同一砂浆强度等级同一配合比同种原材料每一楼层或 250m3砌体(根底砌体可按一个楼层计)为一个取样每取样养护试块的留置不得少于一组(每组 6 块)。〔2〕干拌砂浆:同...
