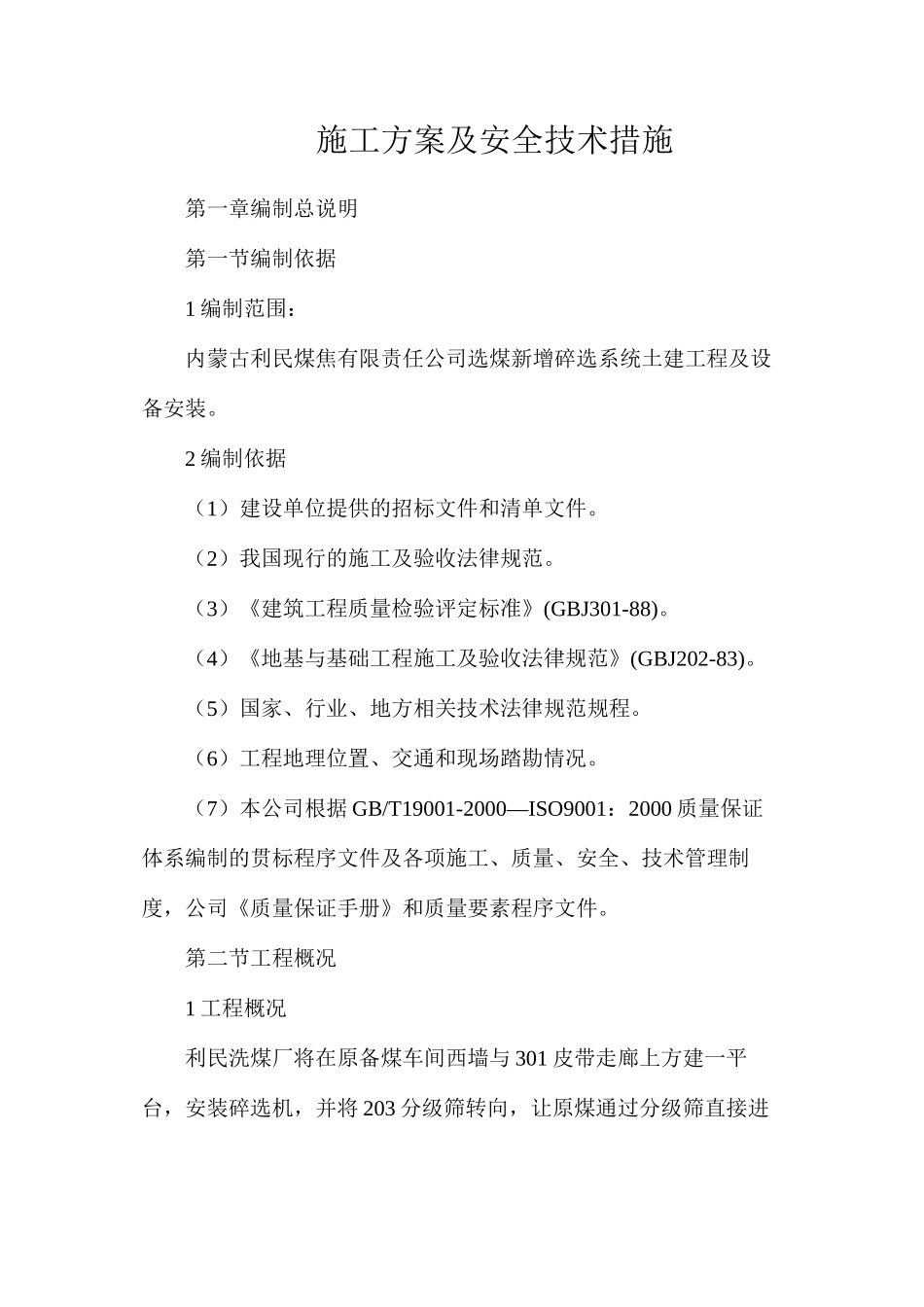

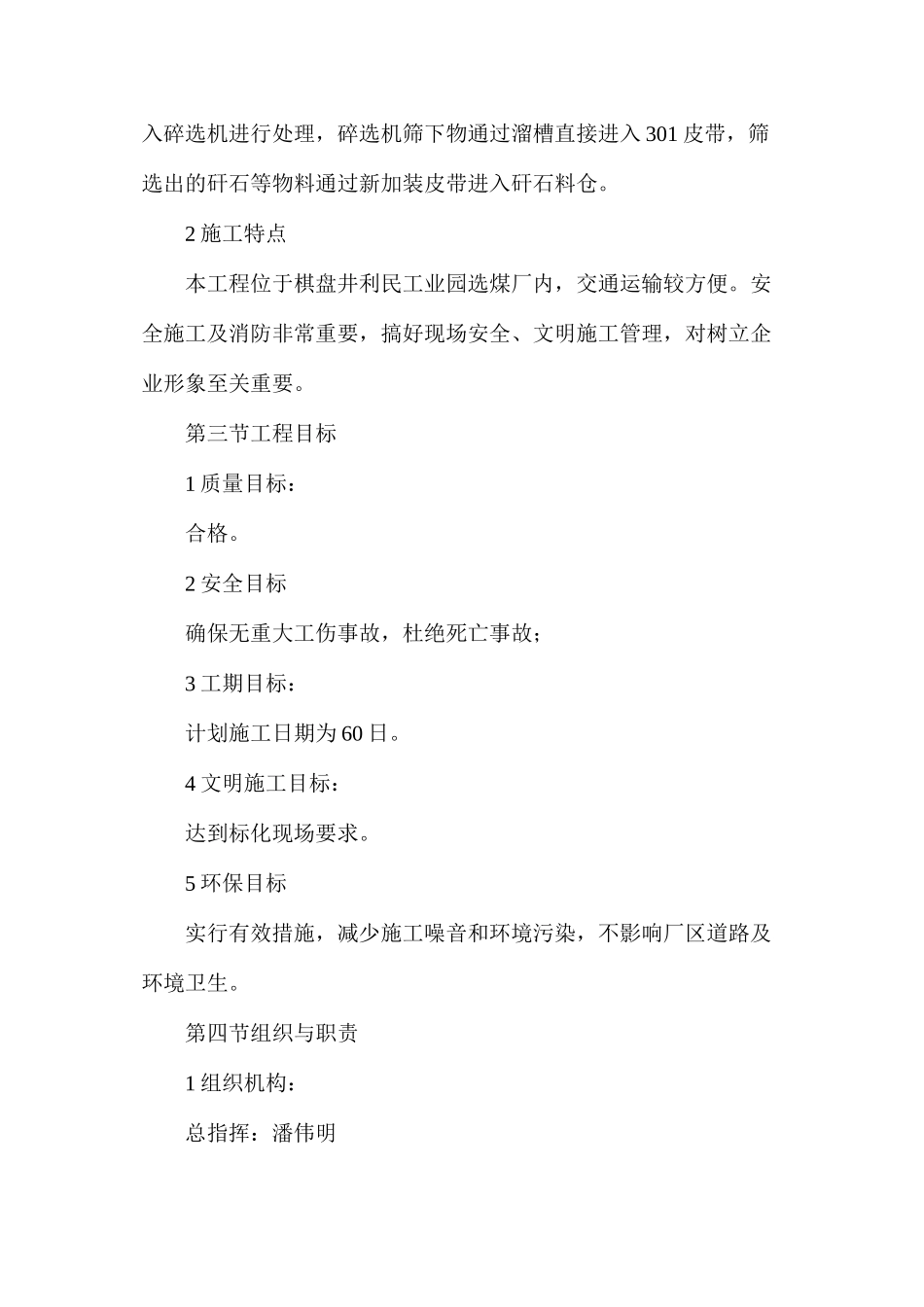

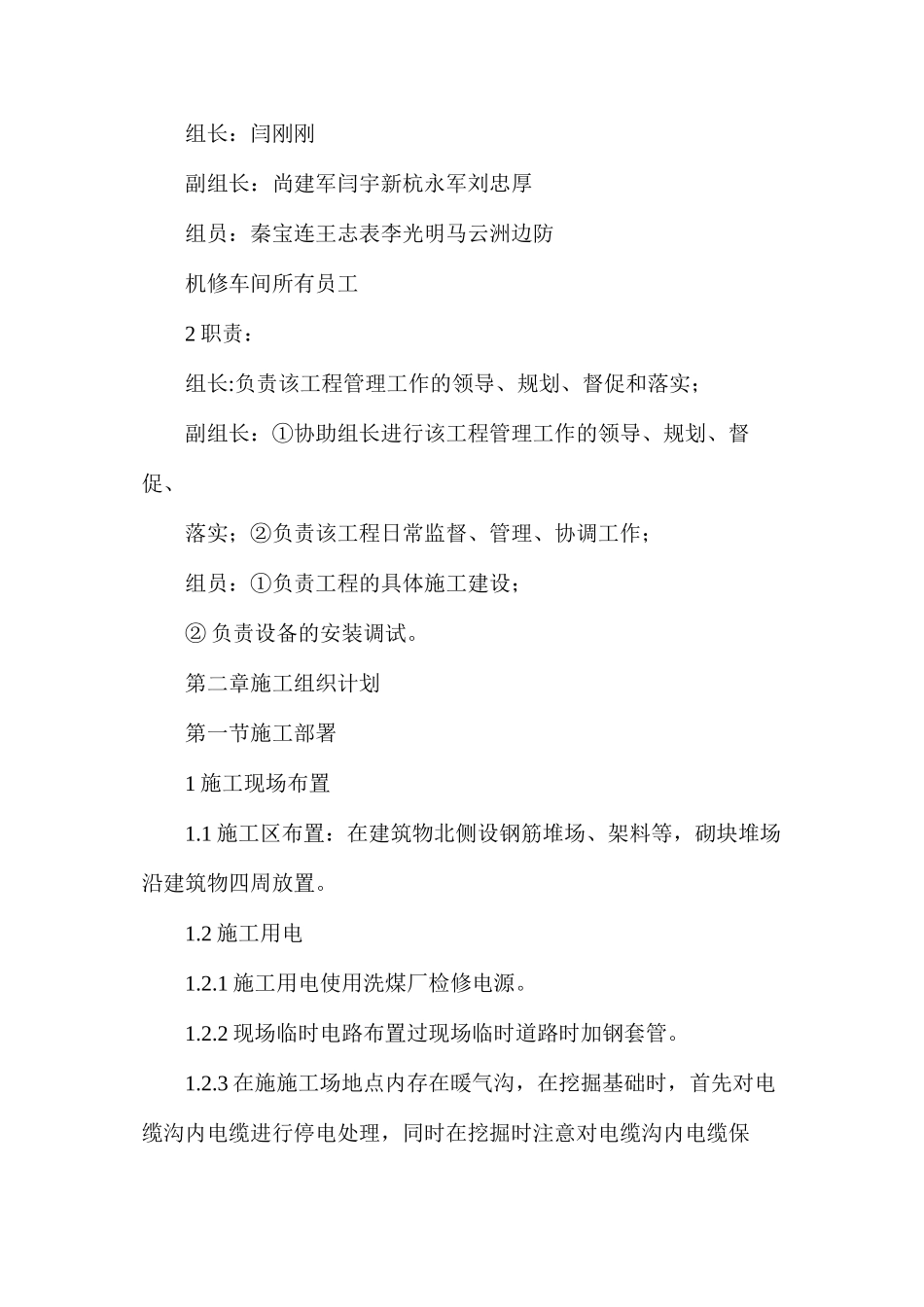

施工方案及安全技术措施第一章编制总说明第一节编制依据1 编制范围:内蒙古利民煤焦有限责任公司选煤新增碎选系统土建工程及设备安装。2 编制依据(1)建设单位提供的招标文件和清单文件。(2)我国现行的施工及验收法律规范。(3)《建筑工程质量检验评定标准》(GBJ301-88)。(4)《地基与基础工程施工及验收法律规范》(GBJ202-83)。(5)国家、行业、地方相关技术法律规范规程。(6)工程地理位置、交通和现场踏勘情况。(7)本公司根据 GB/T19001-2000—ISO9001:2000 质量保证体系编制的贯标程序文件及各项施工、质量、安全、技术管理制度,公司《质量保证手册》和质量要素程序文件。第二节工程概况1 工程概况利民洗煤厂将在原备煤车间西墙与 301 皮带走廊上方建一平台,安装碎选机,并将 203 分级筛转向,让原煤通过分级筛直接进入碎选机进行处理,碎选机筛下物通过溜槽直接进入 301 皮带,筛选出的矸石等物料通过新加装皮带进入矸石料仓。2 施工特点本工程位于棋盘井利民工业园选煤厂内,交通运输较方便。安全施工及消防非常重要,搞好现场安全、文明施工管理,对树立企业形象至关重要。第三节工程目标1 质量目标:合格。2 安全目标确保无重大工伤事故,杜绝死亡事故;3 工期目标:计划施工日期为 60 日。4 文明施工目标:达到标化现场要求。5 环保目标实行有效措施,减少施工噪音和环境污染,不影响厂区道路及环境卫生。第四节组织与职责1 组织机构:总指挥:潘伟明组长:闫刚刚副组长:尚建军闫宇新杭永军刘忠厚组员:秦宝连王志表李光明马云洲边防机修车间所有员工2 职责:组长:负责该工程管理工作的领导、规划、督促和落实;副组长:①协助组长进行该工程管理工作的领导、规划、督促、落实;②负责该工程日常监督、管理、协调工作;组员:①负责工程的具体施工建设;② 负责设备的安装调试。第二章施工组织计划第一节施工部署1 施工现场布置1.1 施工区布置:在建筑物北侧设钢筋堆场、架料等,砌块堆场沿建筑物四周放置。1.2 施工用电1.2.1 施工用电使用洗煤厂检修电源。1.2.2 现场临时电路布置过现场临时道路时加钢套管。1.2.3 在施施工场地点内存在暖气沟,在挖掘基础时,首先对电缆沟内电缆进行停电处理,同时在挖掘时注意对电缆沟内电缆保护,不得破坏;在电缆沟清理后对内部电缆进行套管处理,以保护电缆。1.3 施工用水施工用水由机修车间直接接出,能够满足施工要求。2 施工总体布置2.1 施工过程及...
