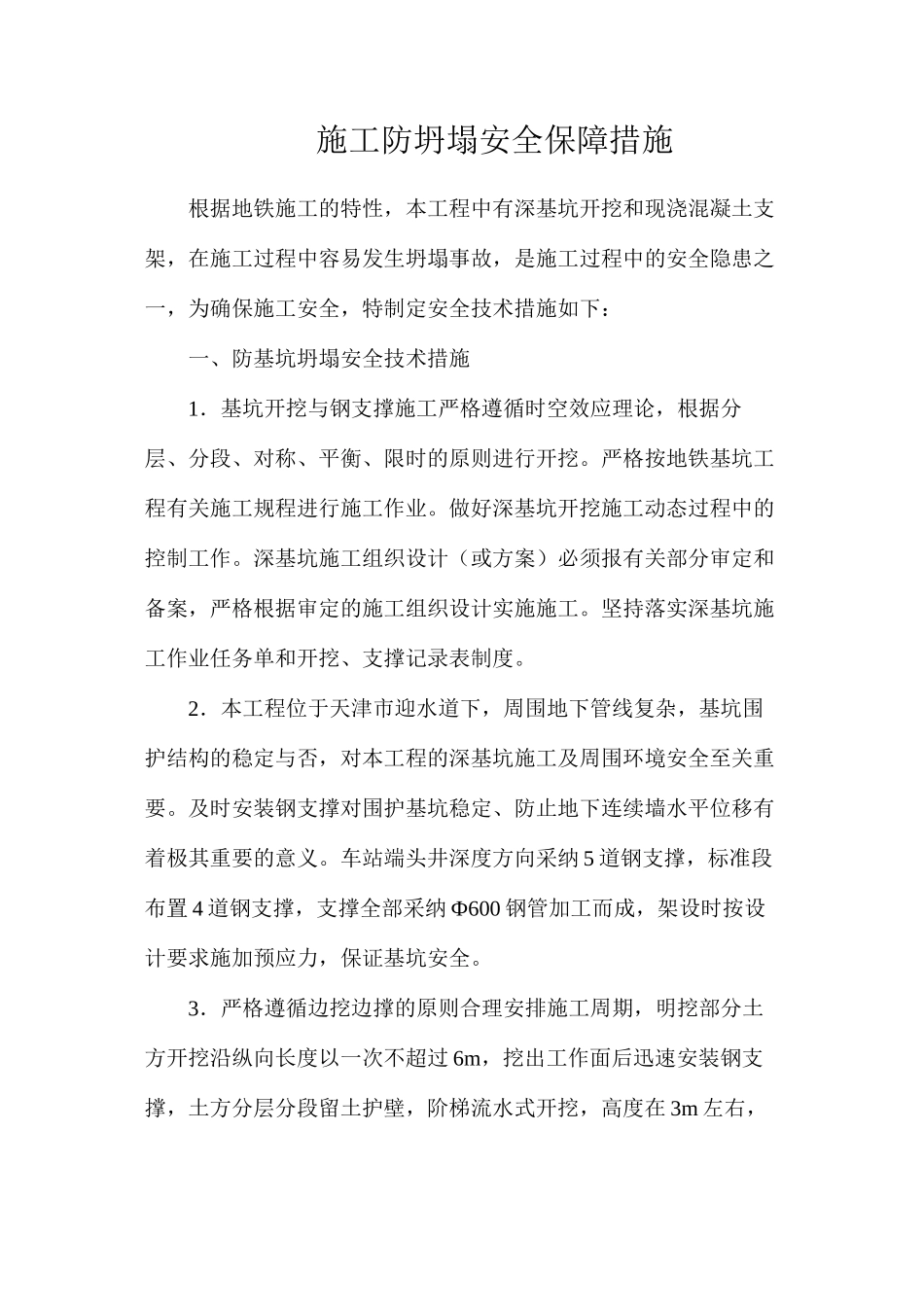

施工防坍塌安全保障措施根据地铁施工的特性,本工程中有深基坑开挖和现浇混凝土支架,在施工过程中容易发生坍塌事故,是施工过程中的安全隐患之一,为确保施工安全,特制定安全技术措施如下:一、防基坑坍塌安全技术措施1.基坑开挖与钢支撑施工严格遵循时空效应理论,根据分层、分段、对称、平衡、限时的原则进行开挖
严格按地铁基坑工程有关施工规程进行施工作业
做好深基坑开挖施工动态过程中的控制工作
深基坑施工组织设计(或方案)必须报有关部分审定和备案,严格根据审定的施工组织设计实施施工
坚持落实深基坑施工作业任务单和开挖、支撑记录表制度
2.本工程位于天津市迎水道下,周围地下管线复杂,基坑围护结构的稳定与否,对本工程的深基坑施工及周围环境安全至关重要
及时安装钢支撑对围护基坑稳定、防止地下连续墙水平位移有着极其重要的意义
车站端头井深度方向采纳 5 道钢支撑,标准段布置 4 道钢支撑,支撑全部采纳 Ф600 钢管加工而成,架设时按设计要求施加预应力,保证基坑安全
3.严格遵循边挖边撑的原则合理安排施工周期,明挖部分土方开挖沿纵向长度以一次不超过 6m,挖出工作面后迅速安装钢支撑,土方分层分段留土护壁,阶梯流水式开挖,高度在 3m 左右,按 1:2
5 比例放坡,当支撑安装施工完成后,才能继续沿纵向开挖,在 8 小时内完成钢支撑的安装
4.基坑开挖前 20 天进行井点降水,基坑在开挖过程中,作好基坑外防水和基坑内侧排水工作,土方开挖前,地下水位降至开挖面下 1
对基坑外防水,实行在四周设置排水沟和集水井进行挡水,对施工过程中基坑内的散水通过排水沟引流到集水井,并及时抽出坑外疏干基坑,严禁基坑内有水浸泡坡脚造成边坡失稳
5.开挖土方必须有挖土令
挖土时要注意土坡的稳定性,发现有裂缝或倾坍的可能时,人员要立即离开并及时处理
6.每天或雨后必须派专人检查边坡的稳定情况,发现问题及时处理
