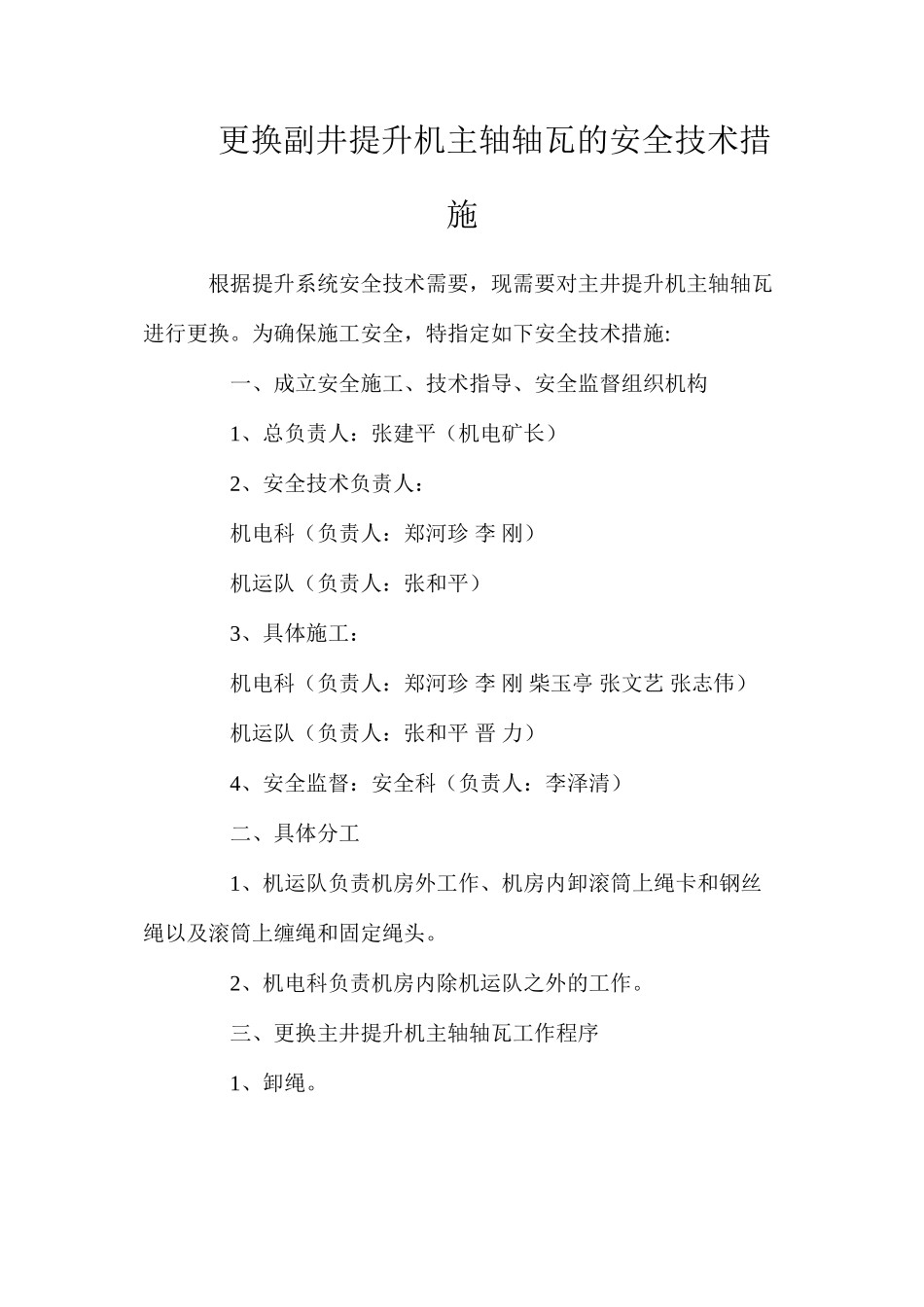

更换副井提升机主轴轴瓦的安全技术措施 根据提升系统安全技术需要,现需要对主井提升机主轴轴瓦进行更换。为确保施工安全,特指定如下安全技术措施: 一、成立安全施工、技术指导、安全监督组织机构 1、总负责人:张建平(机电矿长) 2、安全技术负责人: 机电科(负责人:郑河珍 李 刚) 机运队(负责人:张和平) 3、具体施工: 机电科(负责人:郑河珍 李 刚 柴玉亭 张文艺 张志伟) 机运队(负责人:张和平 晋 力) 4、安全监督:安全科(负责人:李泽清) 二、具体分工 1、机运队负责机房外工作、机房内卸滚筒上绳卡和钢丝绳以及滚筒上缠绳和固定绳头。 2、机电科负责机房内除机运队之外的工作。 三、更换主井提升机主轴轴瓦工作程序 1、卸绳。 1“” “”)、提前一天将提升机运行方式由 变频 改为 工频 运行。 2)、将提升机深度指示器的离合器脱开。 3)、把副箕斗提到井口位置,用 11#工字钢将其凳住。 4“”)、井口发 二声 信号后,慢慢上提主箕斗,同时将副滚筒上的钢丝绳缠开,拖到机房外地上,直至主箕斗到达井口位置(略微高于井口,便于用工字钢支住箕斗),用 11#工字钢将其凳住。 5)、将副滚筒上的绳卡卸掉,然后将副滚筒上的钢丝绳全部缠开并拖到机房外。 6“”)、井口打 三声 信号,主箕斗开始慢慢下放,悬空钢丝绳完全坠到地面后,停车;拖绳人员就位后,提升机司机继续“”按 三声 信号慢慢开车,直至滚筒上还有两圈绳时停车;将滚筒上的绳卡卸掉,人工将滚筒上的绳拖到机房外。 2、用调整刹车的工具将刹车全部松开,使刹车手柄在全松闸状态下,刹车都处于不制动状态。 3、将提升机所有电源切掉。内容总结(1)更换副井提升机主轴轴瓦的安全技术措施 根据提升系统安全技术需要,现需要对主井提升机主轴轴瓦进行更换(2)6“”)、井口打 三声 信号,主箕斗开始慢慢下放,悬空钢丝绳完全坠到地面后,停车(3“”)拖绳人员就位后,提升机司机继续按 三声 信号慢慢开车,直至滚筒上还有两圈绳时停车(4)2、用调整刹车的工具将刹车全部松开,使刹车手柄在全松闸状态下,刹车都处于不制动状态

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

更换副井提升机主轴轴瓦的安全技术措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
