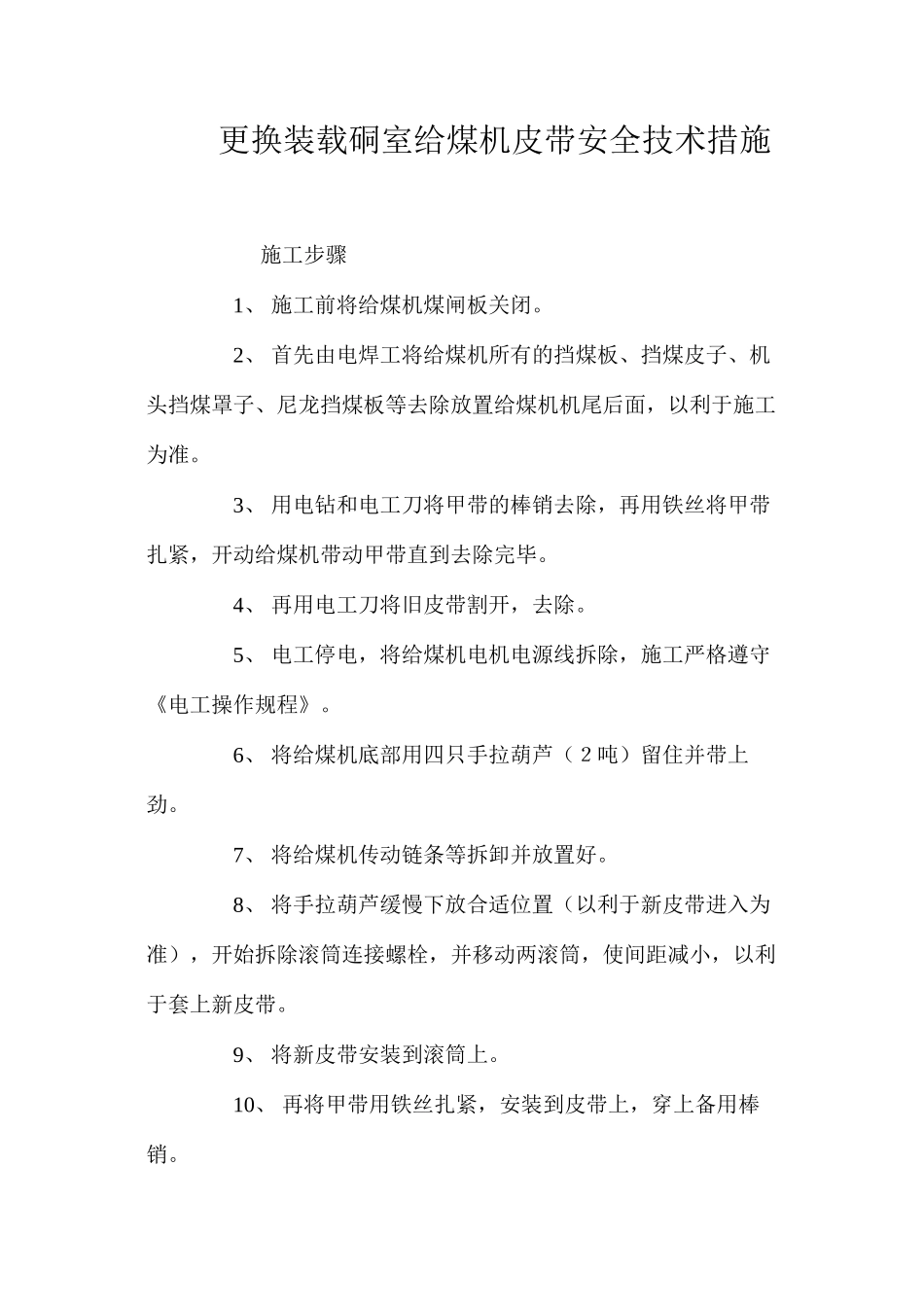

更换装载硐室给煤机皮带安全技术措施 施工步骤 1 、 施工前将给煤机煤闸板关闭
2 、 首先由电焊工将给煤机所有的挡煤板、挡煤皮子、机头挡煤罩子、尼龙挡煤板等去除放置给煤机机尾后面,以利于施工为准
3 、 用电钻和电工刀将甲带的棒销去除,再用铁丝将甲带扎紧,开动给煤机带动甲带直到去除完毕
4 、 再用电工刀将旧皮带割开,去除

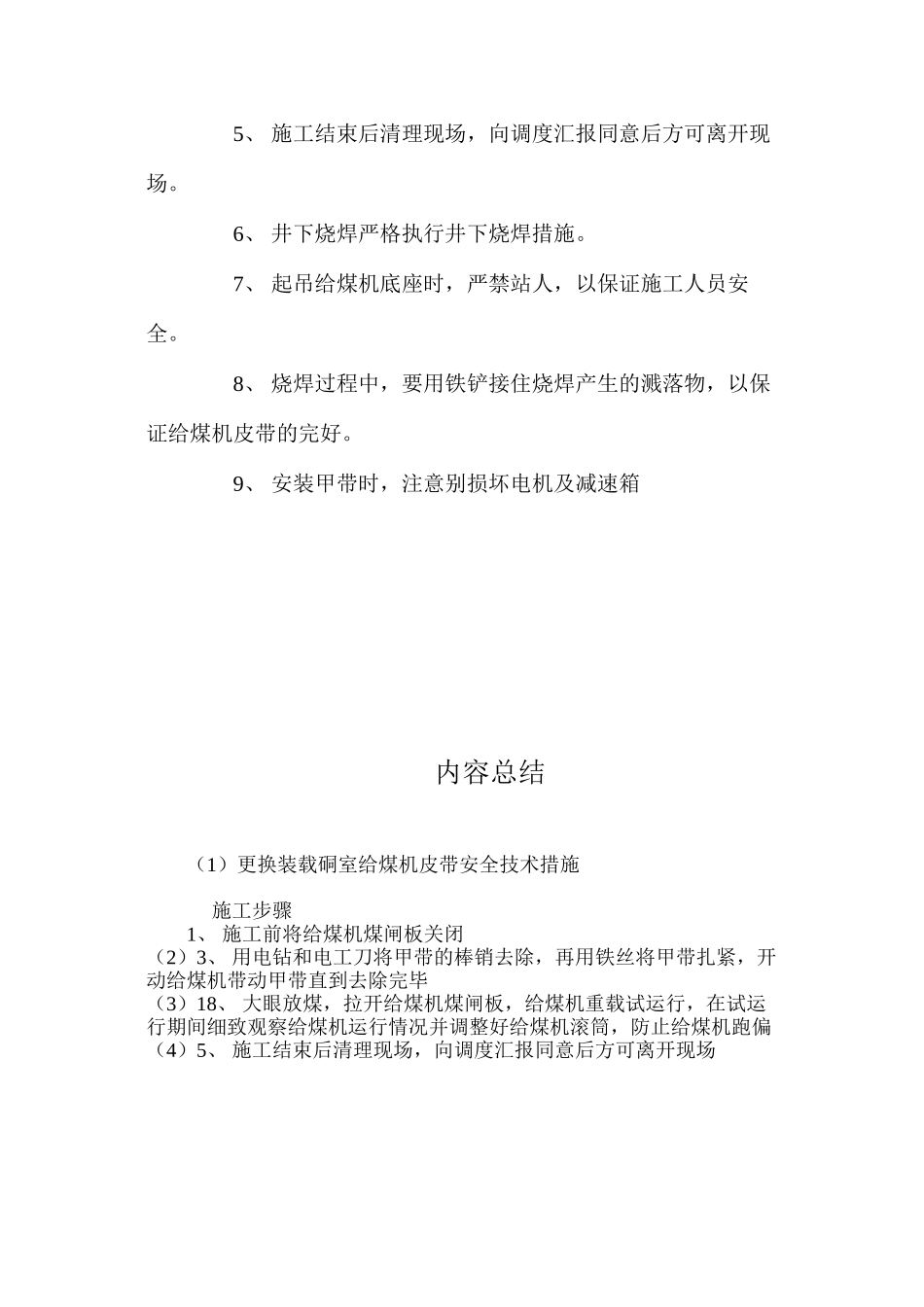

5 、 电工停电,将给煤机电机电源线拆除,施工严格遵守《电工操作规程》
6 、 将给煤机底部用四只手拉葫芦(2吨)留住并带上劲
7 、 将给煤机传动链条等拆卸并放置好
8 、 将手拉葫芦缓慢下放合适位置(以利于新皮带进入为准),开始拆除滚筒连接螺栓,并移动两滚筒,使间距减小,以利于套上新皮带
9 、 将新皮带安装到滚筒上
10 、 再将甲带用铁丝扎紧,安装到皮带上,穿上备用棒销

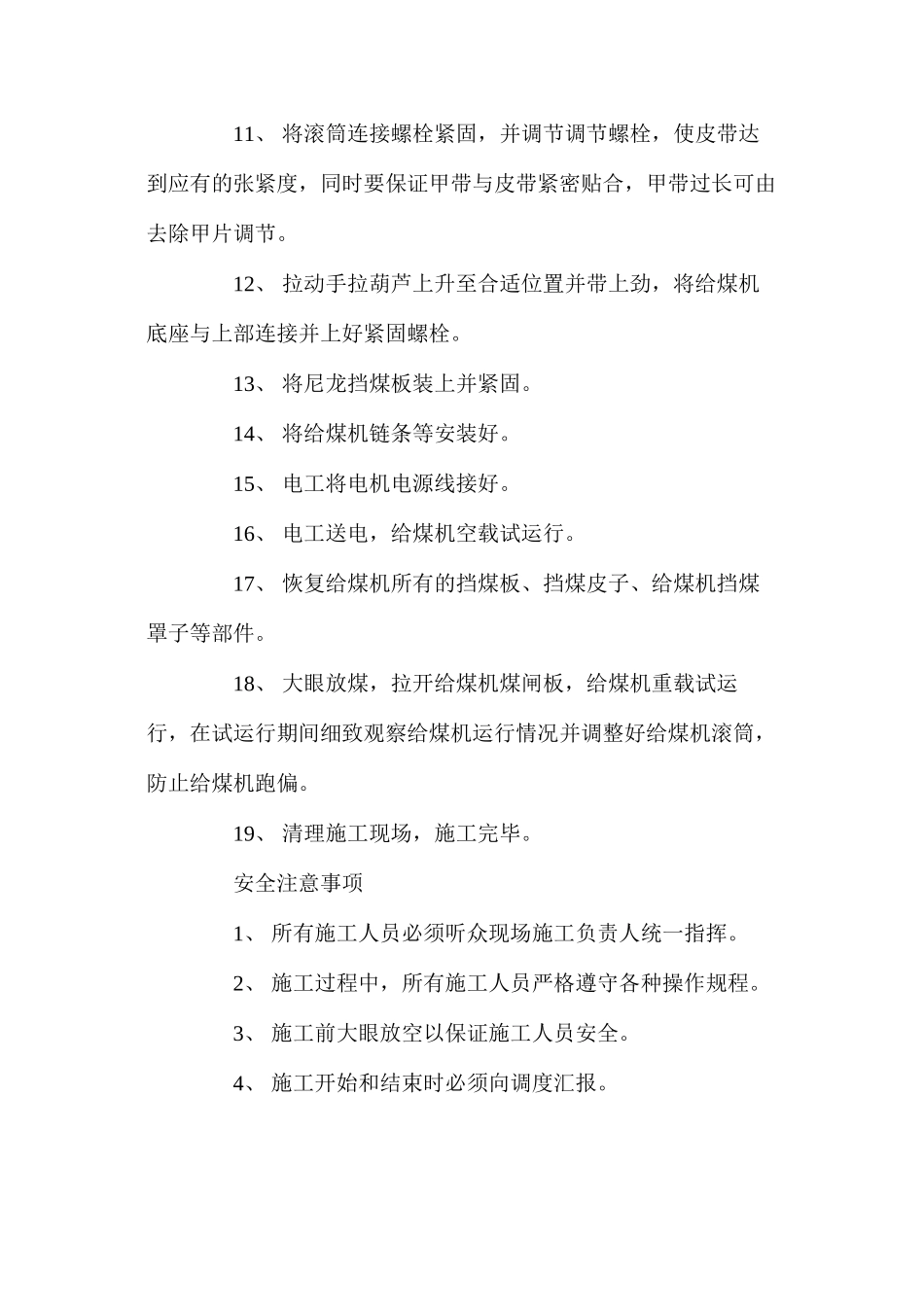

11 、 将滚筒连接螺栓紧固,并调节调节螺栓,使皮带达到应有的张紧度,同时要保证甲带与皮带紧密贴合,甲带过长可由去除甲片调节
12 、 拉动手拉葫芦上升至合适位置并带上劲,将给煤机底座与上部连接并上好紧固螺栓
13 、 将尼龙挡煤板装上并紧固
14 、 将给煤机链条等安装好
15 、 电工将电机电源线接好
16 、 电工送电,给煤机空载试运行
17 、 恢复给煤机所有的挡煤板、挡煤皮子、给煤机挡煤罩子等部件
18 、 大眼放煤,拉开给煤机煤闸板,给煤机重载试运行,在试运行期间细致观察给煤机运行情况并调整好给煤机滚筒,防止给煤机跑偏
19 、 清理施工现场,施工完毕
安全注意事项 1 、 所有施工人员必须听众现场施工负责人统一指挥
2 、 施工过程中,所有施工人员严格遵守各种操作规程
3 、 施工前大眼放空以保证施工人员安全
4 、 施工开始和结束时必须向调度汇报
5 、 施工结束后清理现场,向调度汇报同意后方可离开现场
