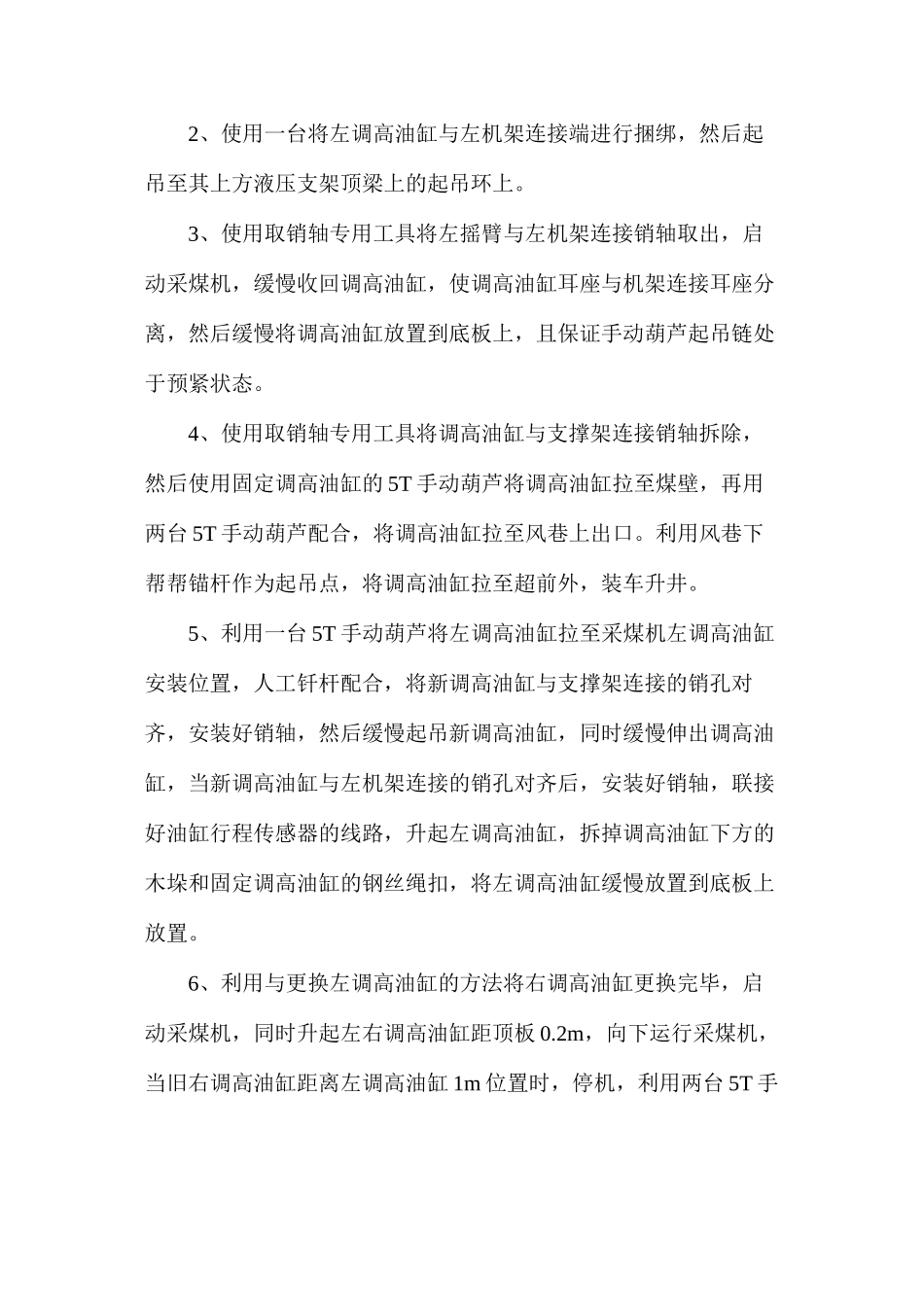

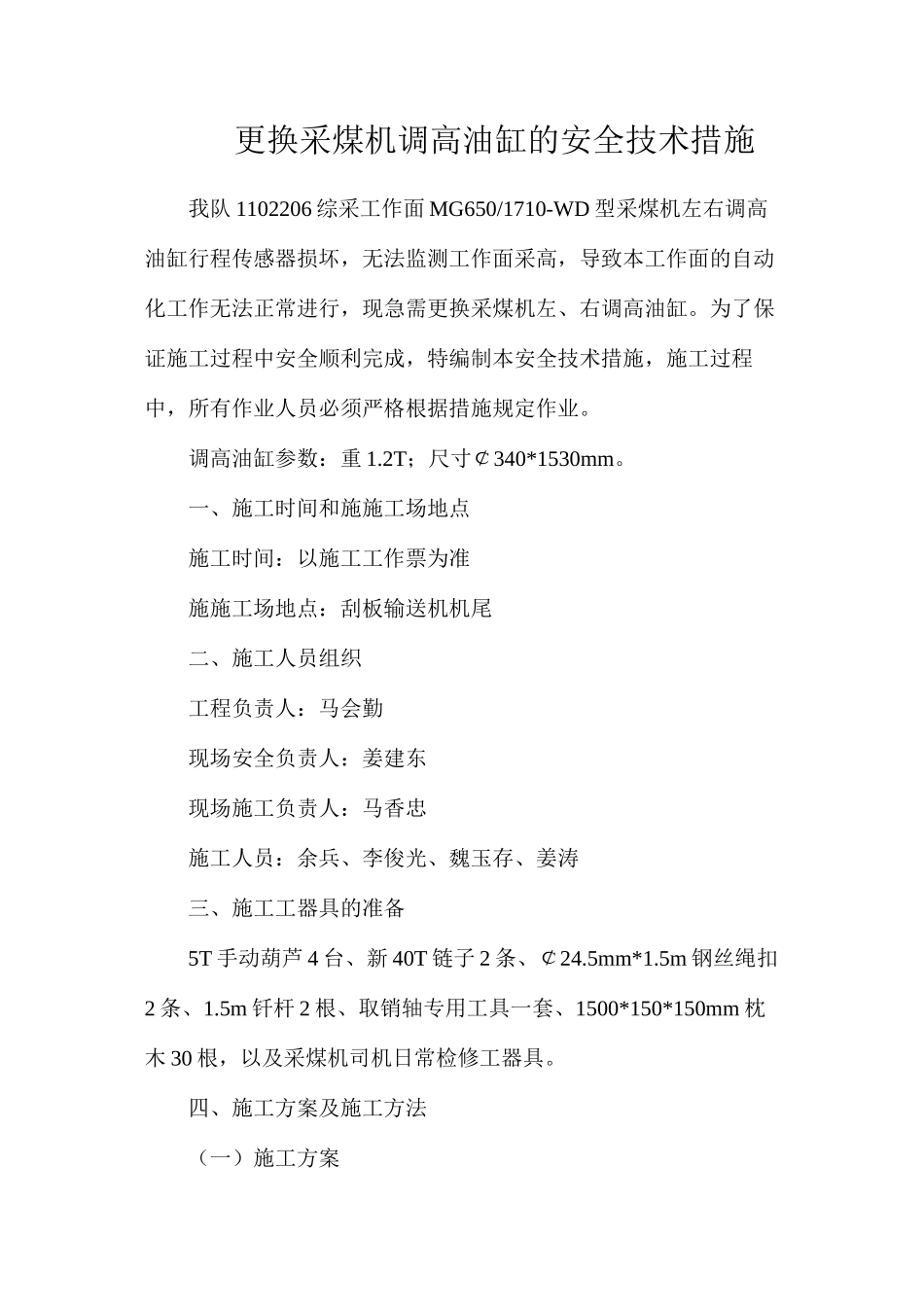

更换采煤机调高油缸的安全技术措施我队 1102206 综采工作面 MG650/1710-WD 型采煤机左右调高油缸行程传感器损坏,无法监测工作面采高,导致本工作面的自动化工作无法正常进行,现急需更换采煤机左、右调高油缸
为了保证施工过程中安全顺利完成,特编制本安全技术措施,施工过程中,所有作业人员必须严格根据措施规定作业
调高油缸参数:重 1
2T;尺寸¢340*1530mm
一、施工时间和施施工场地点施工时间:以施工工作票为准施施工场地点:刮板输送机机尾二、施工人员组织工程负责人:马会勤现场安全负责人:姜建东现场施工负责人:马香忠施工人员:余兵、李俊光、魏玉存、姜涛三、施工工器具的准备5T 手动葫芦 4 台、新 40T 链子 2 条、¢24
5m 钢丝绳扣2 条、1
5m 钎杆 2 根、取销轴专用工具一套、1500*150*150mm 枕木 30 根,以及采煤机司机日常检修工器具

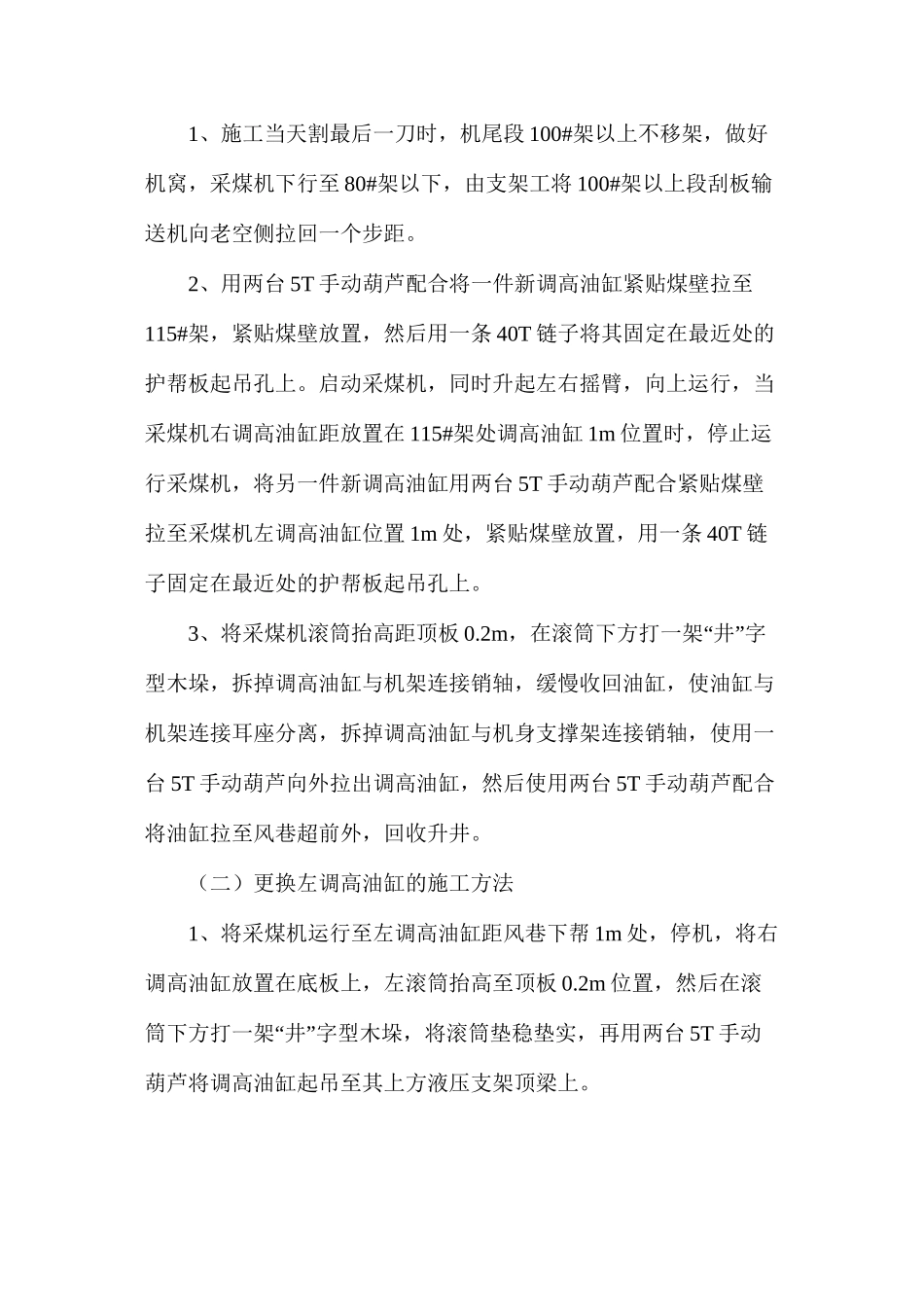

四、施工方案及施工方法(一)施工方案1、施工当天割最后一刀时,机尾段 100#架以上不移架,做好机窝,采煤机下行至 80#架以下,由支架工将 100#架以上段刮板输送机向老空侧拉回一个步距
2、用两台 5T 手动葫芦配合将一件新调高油缸紧贴煤壁拉至115#架,紧贴煤壁放置,然后用一条 40T 链子将其固定在最近处的护帮板起吊孔上
启动采煤机,同时升起左右摇臂,向上运行,当采煤机右调高油缸距放置在 115#架处调高油缸 1m 位置时,停止运行采煤机,将另一件新调高油缸用两台 5T 手动葫芦配合紧贴煤壁拉至采煤机左调高油缸位置 1m 处,紧贴煤壁放置,用一条 40T 链子固定在最近处的护帮板起吊孔上
3、将采煤机滚筒抬高距顶板 0
2m“”,在滚筒下方打一架 井 字型木垛,拆掉调高油缸与机架连接销轴,缓慢收回油缸,使油缸与机架连接耳座分离,拆掉调高油缸与机身支撑架连接销轴,使用一台 5T
