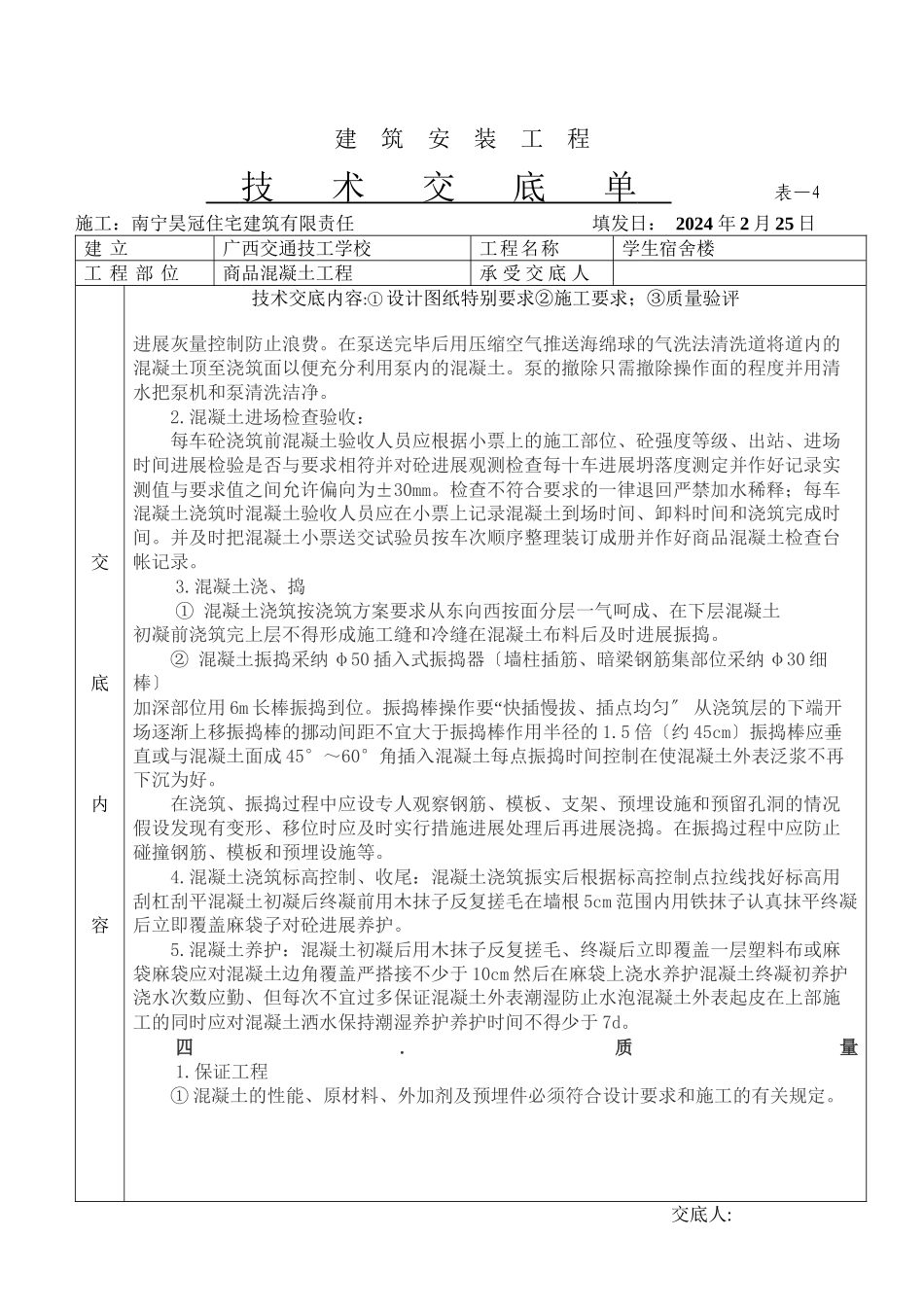

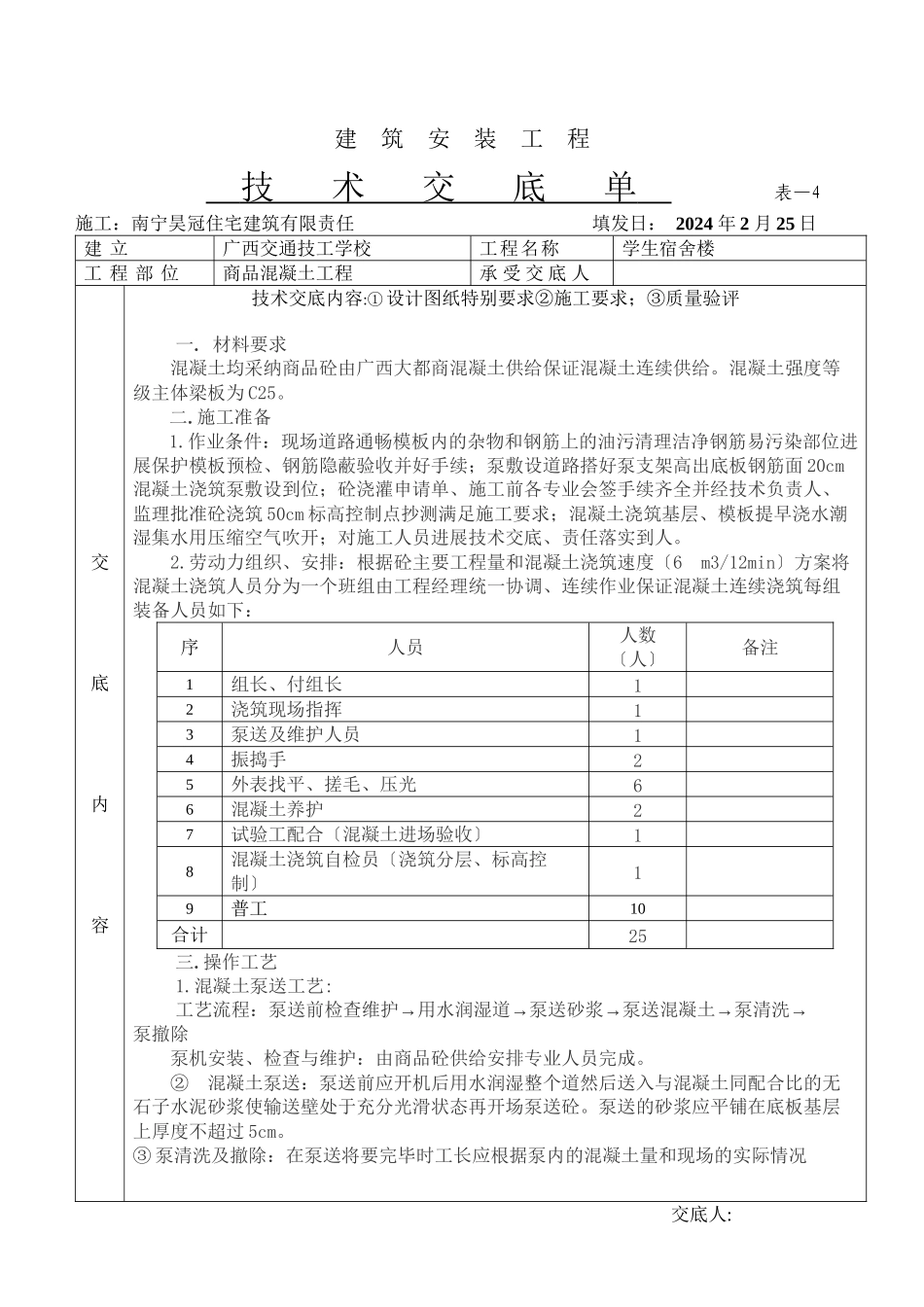

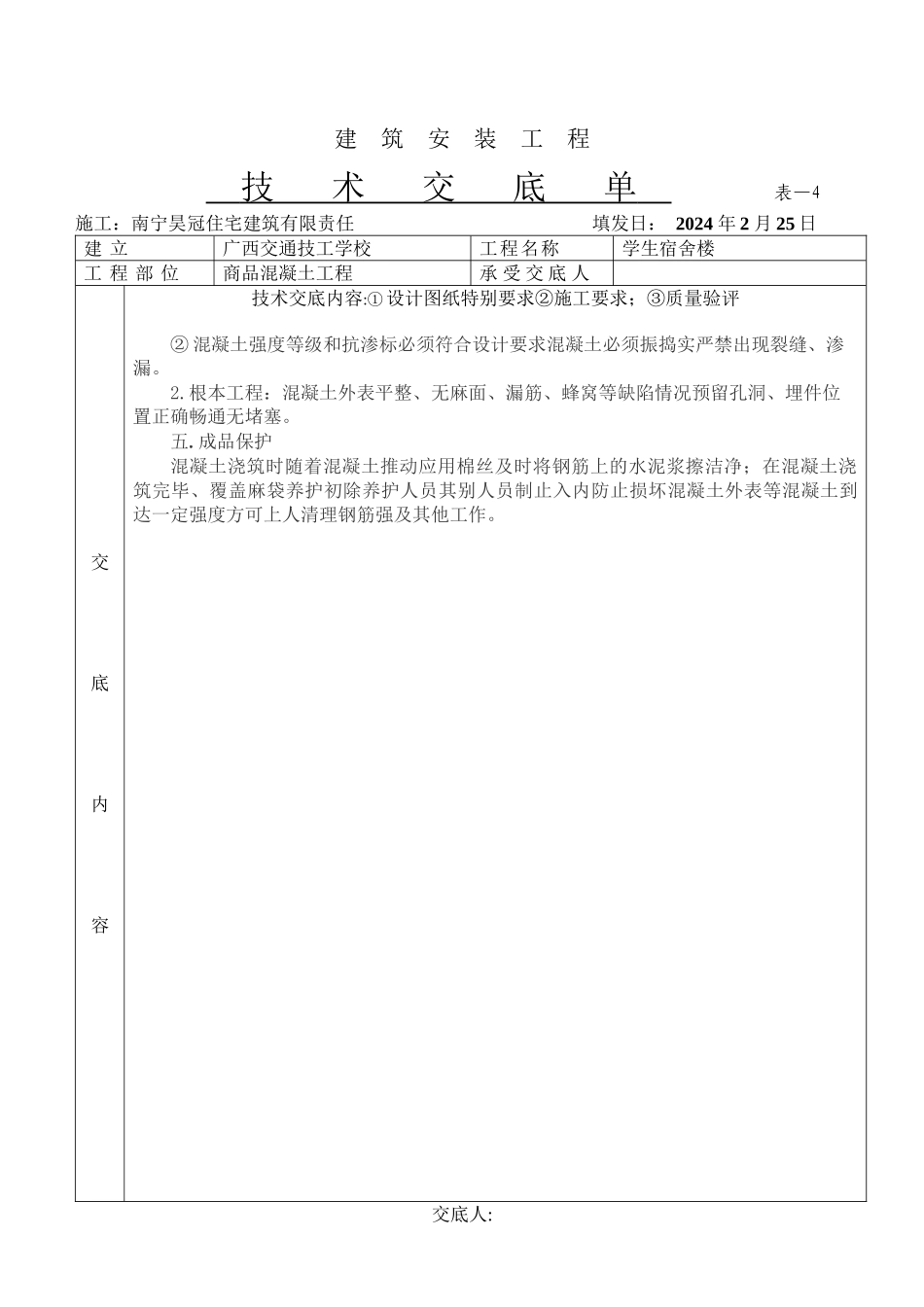

建筑安装工程 技术交底单 表—4施工:南宁昊冠住宅建筑有限责任 填发日: 2024 年 2 月 25 日建 立广西交通技工学校工程名称学生宿舍楼工 程 部 位商品混凝土工程承 受 交 底 人交底内容技术交底内容:① 设计图纸特别要求②施工要求;③质量验评一. 材料要求混凝土均采纳商品砼由广西大都商混凝土供给保证混凝土连续供给。混凝土强度等级主体梁板为 C25 。二.施工准备1.作业条件:现场道路通畅模板内的杂物和钢筋上的油污清理洁净钢筋易污染部位进展保护模板预检、钢筋隐蔽验收并好手续;泵敷设道路搭好泵支架高出底板钢筋面 20cm混凝土浇筑泵敷设到位;砼浇灌申请单、施工前各专业会签手续齐全并经技术负责人、监理批准砼浇筑 50cm 标高控制点抄测满足施工要求;混凝土浇筑基层、模板提早浇水潮湿集水用压缩空气吹开;对施工人员进展技术交底、责任落实到人。2.劳动力组织、安排:根据砼主要工程量和混凝土浇筑速度〔6 m3/12min〕方案将混凝土浇筑人员分为一个班组由工程经理统一协调、连续作业保证混凝土连续浇筑每组 装备人员如下:序人员人数〔人〕备注1组长、付组长12浇筑现场指挥13泵送及维护人员14振捣手25外表找平、搓毛、压光66混凝土养护27试验工配合〔混凝土进场验收〕18混凝土浇筑自检员〔浇筑分层、标高控制〕19普工10合计25三.操作工艺1.混凝土泵送工艺:→→→→→工艺流程:泵送前检查维护用水润湿道泵送砂浆泵送混凝土泵清洗泵撤除 泵机安装、检查与维护:由商品砼供给安排专业人员完成。② 混凝土泵送:泵送前应开机后用水润湿整个道然后送入与混凝土同配合比的无石子水泥砂浆使输送壁处于充分光滑状态再开场泵送砼。泵送的砂浆应平铺在底板基层上厚度不超过 5cm。③ 泵清洗及撤除:在泵送将要完毕时工长应根据泵内的混凝土量和现场的实际情况交底人: 建筑安装工程 技术交底单 表—4施工:南宁昊冠住宅建筑有限责任 填发日: 2024 年 2 月 25 日建 立广西交通技工学校工程名称学生宿舍楼工 程 部 位商品混凝土工程承 受 交 底 人交底内容技术交底内容:① 设计图纸特别要求②施工要求;③质量验评进展灰量控制防止浪费。在泵送完毕后用压缩空气推送海绵球的气洗法清洗道将道内的混凝土顶至浇筑面以便充分利用泵内的混凝土。泵的撤除只需撤除操作面的程度并用清水把泵机和泵清洗洁净。2.混凝土进场检查验收:每车砼浇筑前混凝土验收人员应根据小票上的施工部位、砼强度等级、出站...
