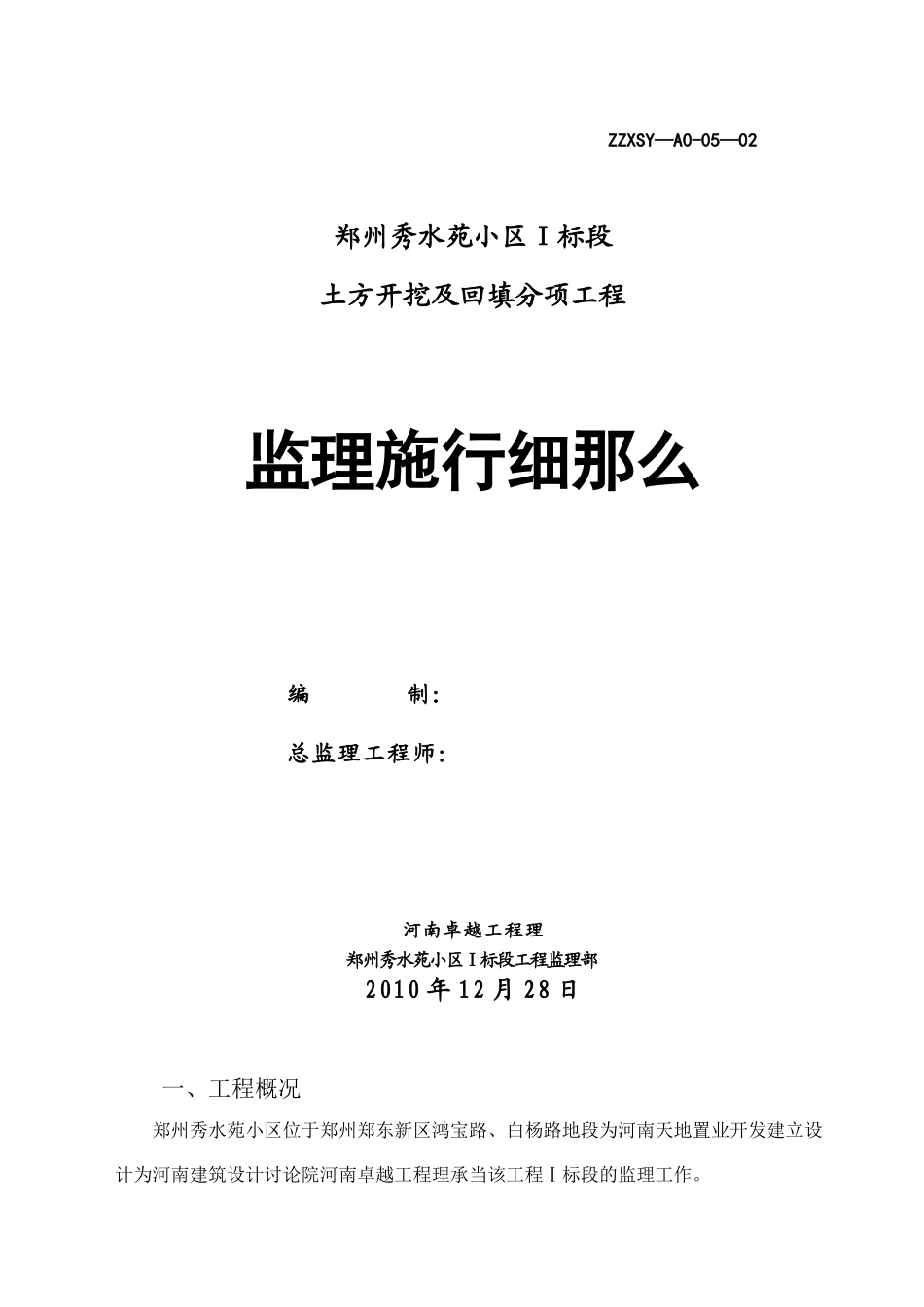

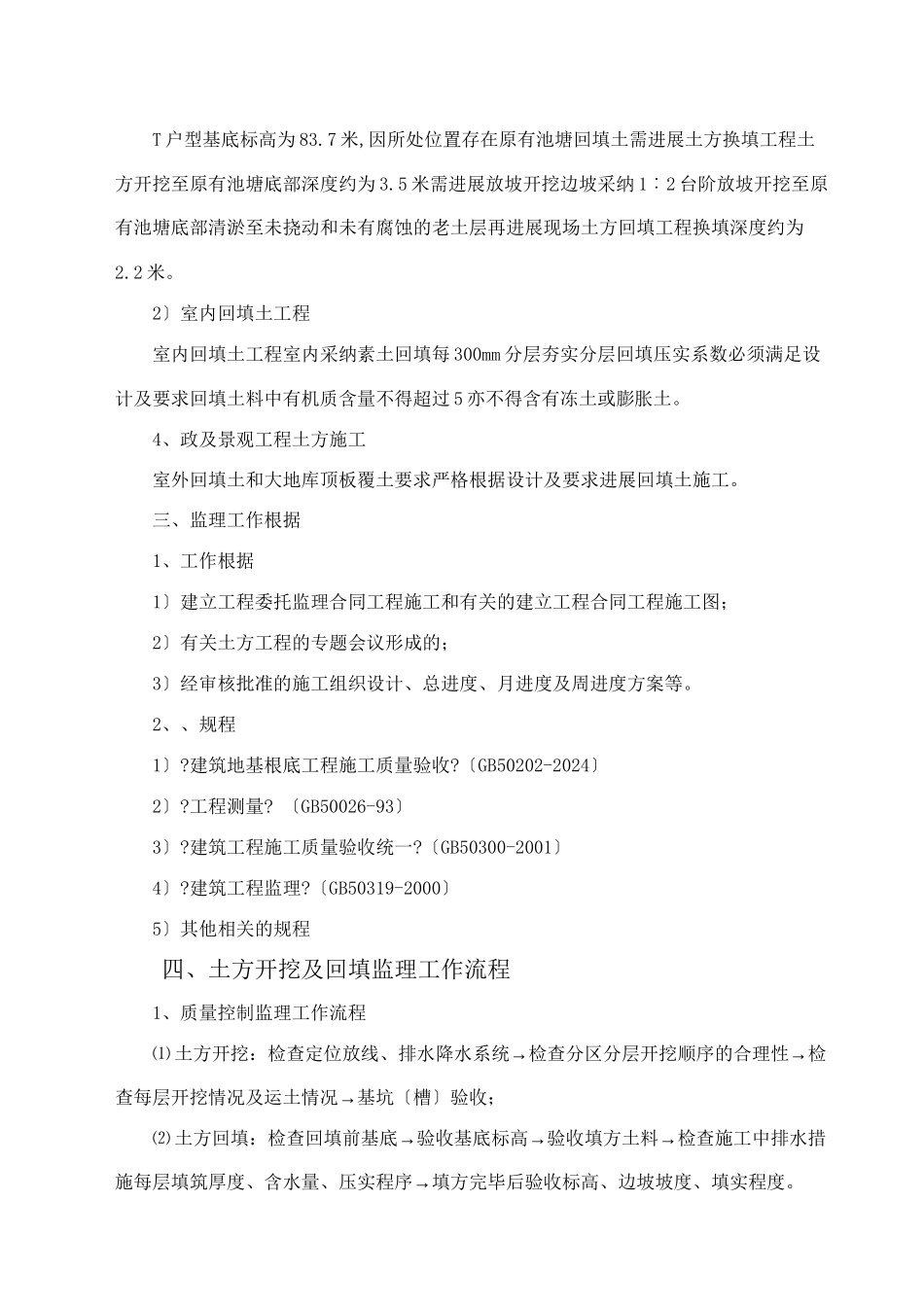

ZZXSY—A0-05—02 郑州秀水苑小区Ⅰ标段土方开挖及回填分项工程监理施行细那么编 制:总监理工程师:河南卓越工程理郑州秀水苑小区Ⅰ标段工程监理部2010 年 12 月 28 日一、工程概况郑州秀水苑小区位于郑州郑东新区鸿宝路、白杨路地段为河南天地置业开发建立设计为河南建筑设计讨论院河南卓越工程理承当该工程Ⅰ标段的监理工作。一标段土方开挖及回填工程分为场地原有两个池塘和排水沟渠清淤及土方回填工程、T 户型土方换填和基坑土方开挖及回填工程。二、专业工程特点1、水文地质特点目前地下水位埋深 7.6-8.7 米〔高程约为 76.2-77.3〕为枯水水位可不考虑基坑降水问题。2、场地平整〔池塘及排水沟清淤及土方回填工程〕河南华众建筑安装工程施工的一标段场区湖一、湖二和湖一湖二排水沟渠三个回填区域清淤回填最深处约为 3.5 米要求先去除洁净塘底淤泥至未挠动和未有腐蚀的老土层边坡采纳 1︰2 台阶放坡用素土回填〔每 300mm 分层夯实〕素土要求采纳粉质粘土土料中有机质含量不得超过 5 亦不得含有冻土或膨胀土素土分层压实系数不得小于 0.96 夯实后的素土承载力特征值不得小于 100Kpa。东侧大地库部位回填至绝对高程为 83.0 米(超填300mm)联排别墅及景观湖部位回填至绝对高程为 84.0 米〔比筏板底超填 300mm〕景观湖部位回填至绝对高程 83.5 米。3、主体施工土方开挖及回填分项工程、和室内回填土工程1〕基坑开挖及 T 户型根底素土换填工程基坑开挖根据现场情况采纳机械和人工开挖回填相结合。边坡开挖时要确保坡度的平整机械开挖的同时派人随时修整坡面。土方开挖至基坑底部时预留 200mm 进展人工去除〔以免扰动基层土质〕。根据场地天然地面绝对标高及基底绝对标高计算结合地勘本工程基坑开挖边坡直立开挖高度约为 1.9m 东大地库基底标高为 82.3 米基坑开挖深度约为 0.7 米可直立开挖。西大地库基底标高为 81.3 米基坑开挖深度约为 4.1 米开挖时可放坡开挖边坡采纳 1︰2 台阶放坡。在施工中要充分考虑地下水和雨水的排水才能应实行排水措施以防止雨水浸泡引起基坑失稳基坑开挖部位需实行薄膜覆盖等防雨水浸透措施为防止雨季施工时雨水冲刷坡面施工过程中应按相关对边坡及周边进展监测。T 户型基底标高为 83.7 米,因所处位置存在原有池塘回填土需进展土方换填工程土方开挖至原有池塘底部深度约为 3.5 米需进展放坡开挖边坡采纳 1︰2 台阶放坡开挖至原有池塘底部清淤至未挠动和未有腐蚀的老...
