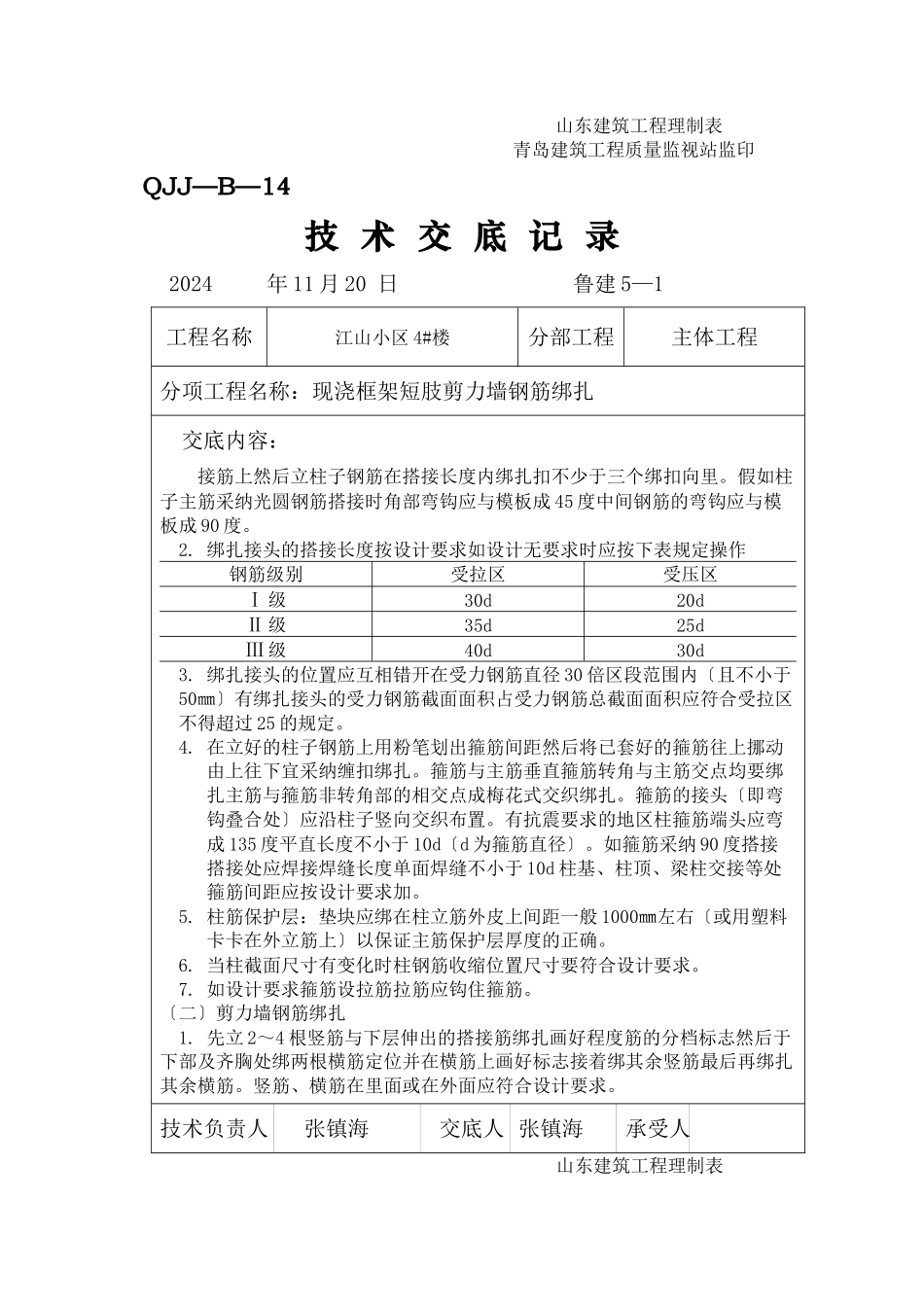

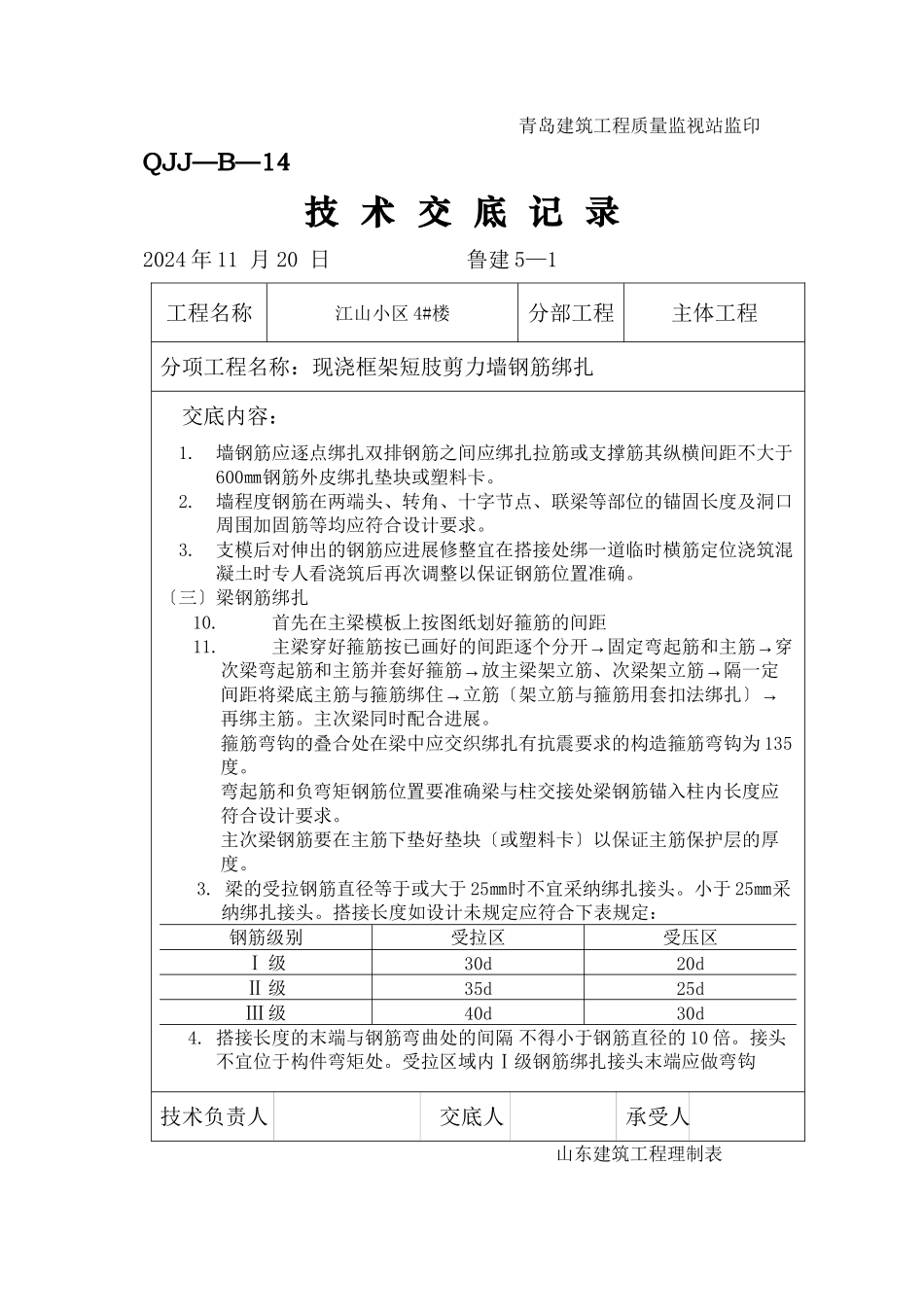

QJJ—B—14技 术 交 底 记 录2024 年 3 月 13 日鲁建 5—1工程名称江山小区 4#楼分部工程主体工程分项工程名称:现浇框架短肢剪力墙钢筋绑扎交底内容:一、施工准备〔一〕材料1
绑扎铁丝:20~22 火烧丝
垫块:用水泥砂浆制成的 50㎜见方、厚度等于保护层的垫块或塑料卡
用与墙、柱钢筋的垫块内要预埋 20~22 火烧丝
钢筋支撑筋:为保证墙、柱钢筋骨架尺寸可用 Ф6~Ф10 钢筋制成支撑筋间距为 600~1000㎜
(一) 作业条件1
加工好的钢筋进场后应检查是否有出厂证明、复试记录并按施工平面图中指定位置按规格、部位、编分别加垫木堆放
钢筋绑扎前应检查有无锈蚀现象除锈后再运至绑扎部位
熟悉图纸按设计要求检查已加工好的钢筋规格、形状、数量是否正确
作好抄平放线工作即标明墙、柱、梁等部位的程度标高和弹好尺寸线
根据弹好的线检查下层预留搭接钢筋的位置、数量、长度如不符合要求时应进展处理
绑扎前先整理调直下层伸出的搭接筋并将锈皮、水泥浆等污垢清扫洁净
根据标高检查下层伸出的搭接筋处的混凝土上外表标高〔柱顶、墙顶〕是否符合图纸要求如有松散不实之处要剔除、清扫洁净
模板安装完已做预检并清扫净模内木屑及杂物
摆放高凳或搭架子
按图纸和操作工艺向班组进展平安、技术交底
二、操作工艺〔一〕柱子钢筋绑扎 1
按图纸要求间距计算好每根柱箍筋数量先将箍筋都套在下层伸出的搭技术负责人张镇海交底人 张镇海承受人 山东建筑工程理制表青岛建筑工程质量监视站监印QJJ—B—14技 术 交 底 记 录2024年 11 月 20 日鲁建 5—1工程名称江山小区 4#楼分部工程主体工程分项工程名称:现浇框架短肢剪力墙钢筋绑扎交底内容:接筋上然后立柱子钢筋在搭接长度内绑扎扣不少于三个绑扣向里
假如柱子主筋采纳光圆钢筋搭接时角部弯钩
