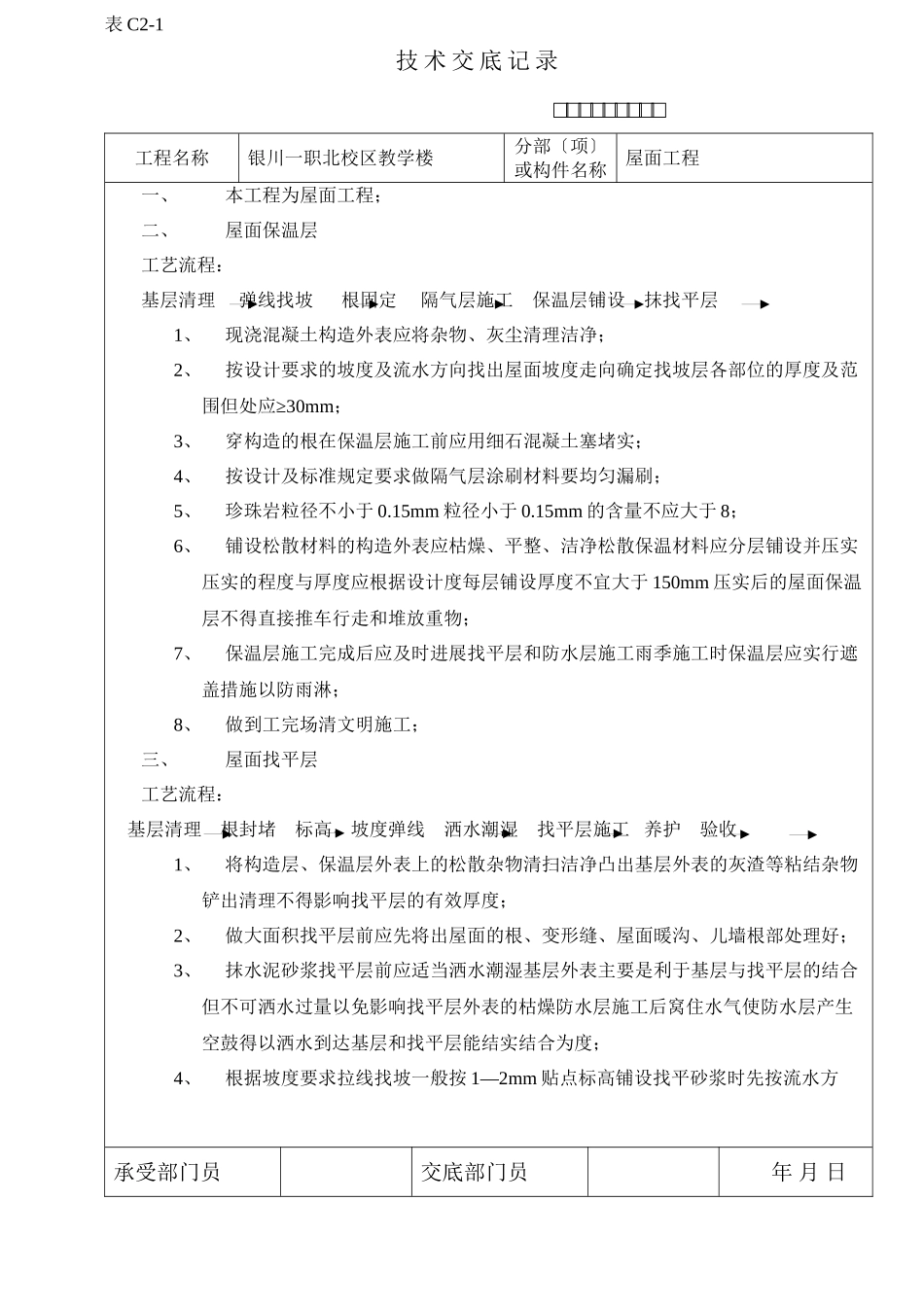

表 C2-1技 术 交 底 记 录 □□□□□□□□□工程名称银川一职北校区教学楼分部〔项〕或构件名称屋面工程一、本工程为屋面工程;二、屋面保温层工艺流程: 基层清理弹线找坡根固定隔气层施工保温层铺设抹找平层1、现浇混凝土构造外表应将杂物、灰尘清理洁净;2、按设计要求的坡度及流水方向找出屋面坡度走向确定找坡层各部位的厚度及范围但处应≥30mm;3、穿构造的根在保温层施工前应用细石混凝土塞堵实;4、按设计及标准规定要求做隔气层涂刷材料要均匀漏刷;5、珍珠岩粒径不小于 0

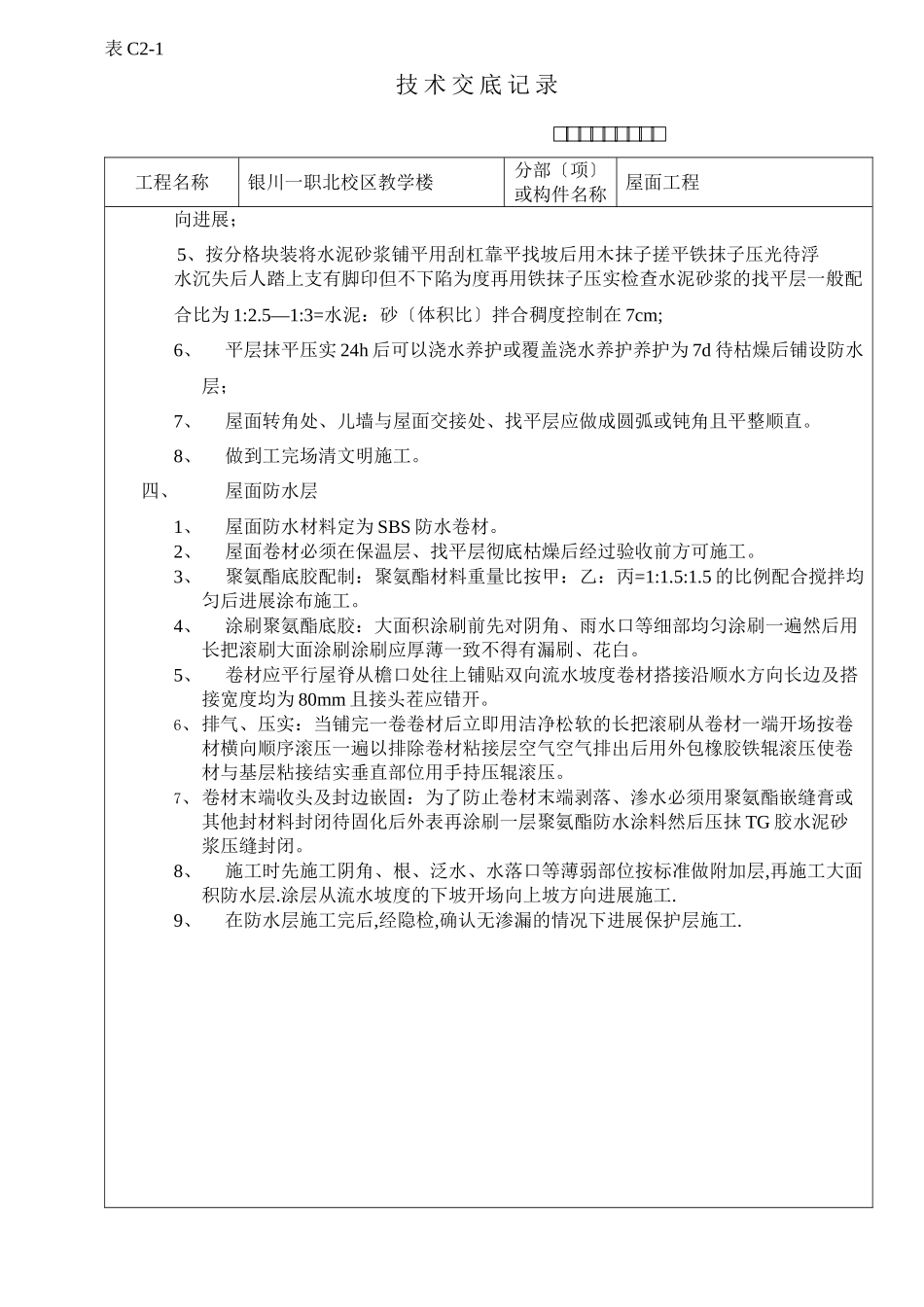

15mm 粒径小于 0
15mm 的含量不应大于 8;6、铺设松散材料的构造外表应枯燥、平整、洁净松散保温材料应分层铺设并压实压实的程度与厚度应根据设计度每层铺设厚度不宜大于 150mm 压实后的屋面保温层不得直接推车行走和堆放重物;7、保温层施工完成后应及时进展找平层和防水层施工雨季施工时保温层应实行遮盖措施以防雨淋;8、做到工完场清文明施工;三、屋面找平层工艺流程: 基层清理根封堵标高、坡度弹线洒水潮湿找平层施工 养护验收1、将构造层、保温层外表上的松散杂物清扫洁净凸出基层外表的灰渣等粘结杂物铲出清理不得影响找平层的有效厚度;2、做大面积找平层前应先将出屋面的根、变形缝、屋面暖沟、儿墙根部处理好;3、抹水泥砂浆找平层前应适当洒水潮湿基层外表主要是利于基层与找平层的结合但不可洒水过量以免影响找平层外表的枯燥防水层施工后窝住水气使防水层产生空鼓得以洒水到达基层和找平层能结实结合为度;4、根据坡度要求拉线找坡一般按 1—2mm 贴点标高铺设找平砂浆时先按流水方承受部门员交底部门员 年 月 日 表 C2-1技 术 交 底 记 录 □□□□□□□□□工程名称银川一职北校区教学楼分部〔项〕或构件名称屋面工程向进展;5、按分格块装将水泥砂浆铺平用刮杠靠平找坡后用木抹子搓平铁抹子压光待浮水沉失后人踏上支有脚印但不下陷为度
