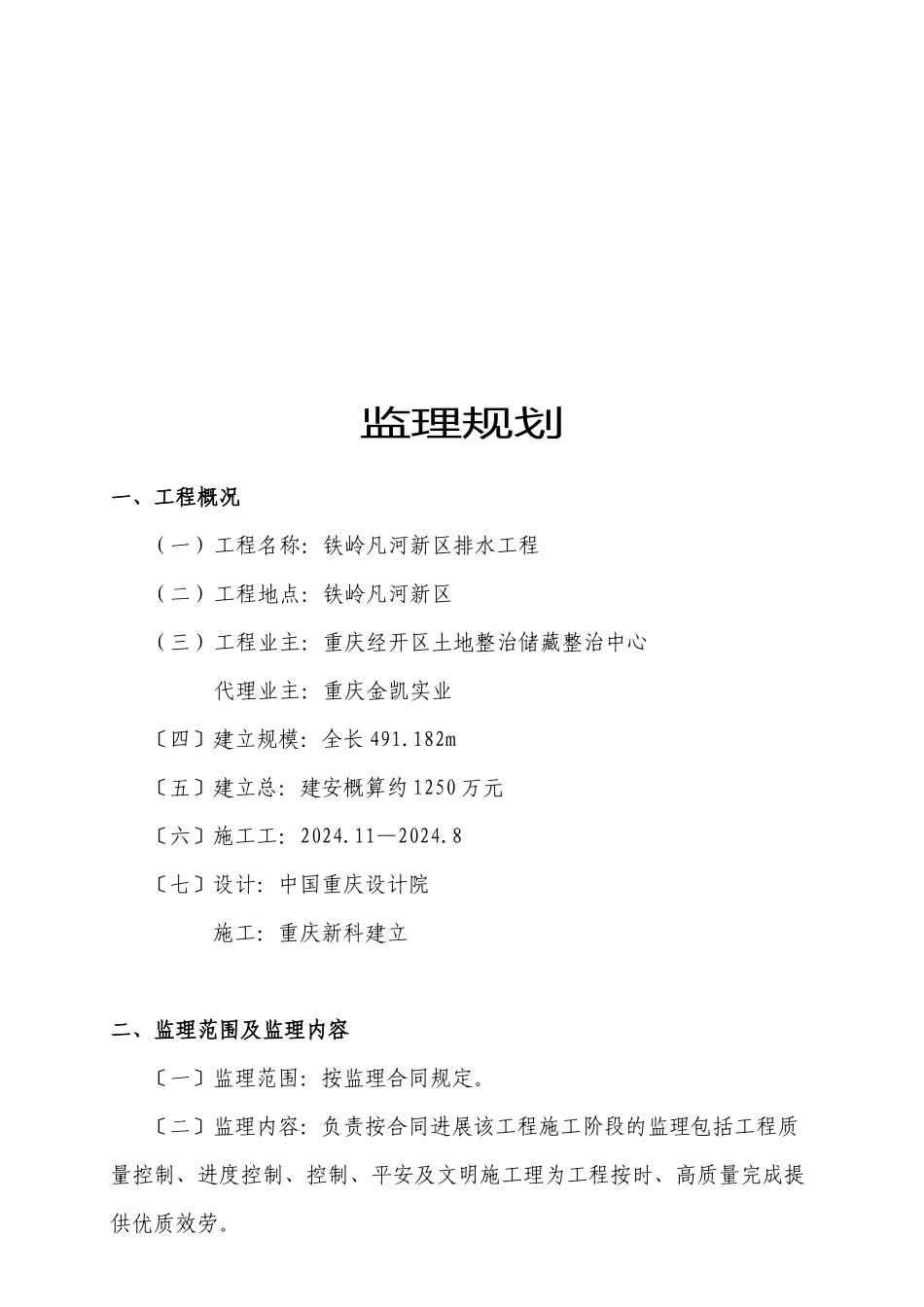

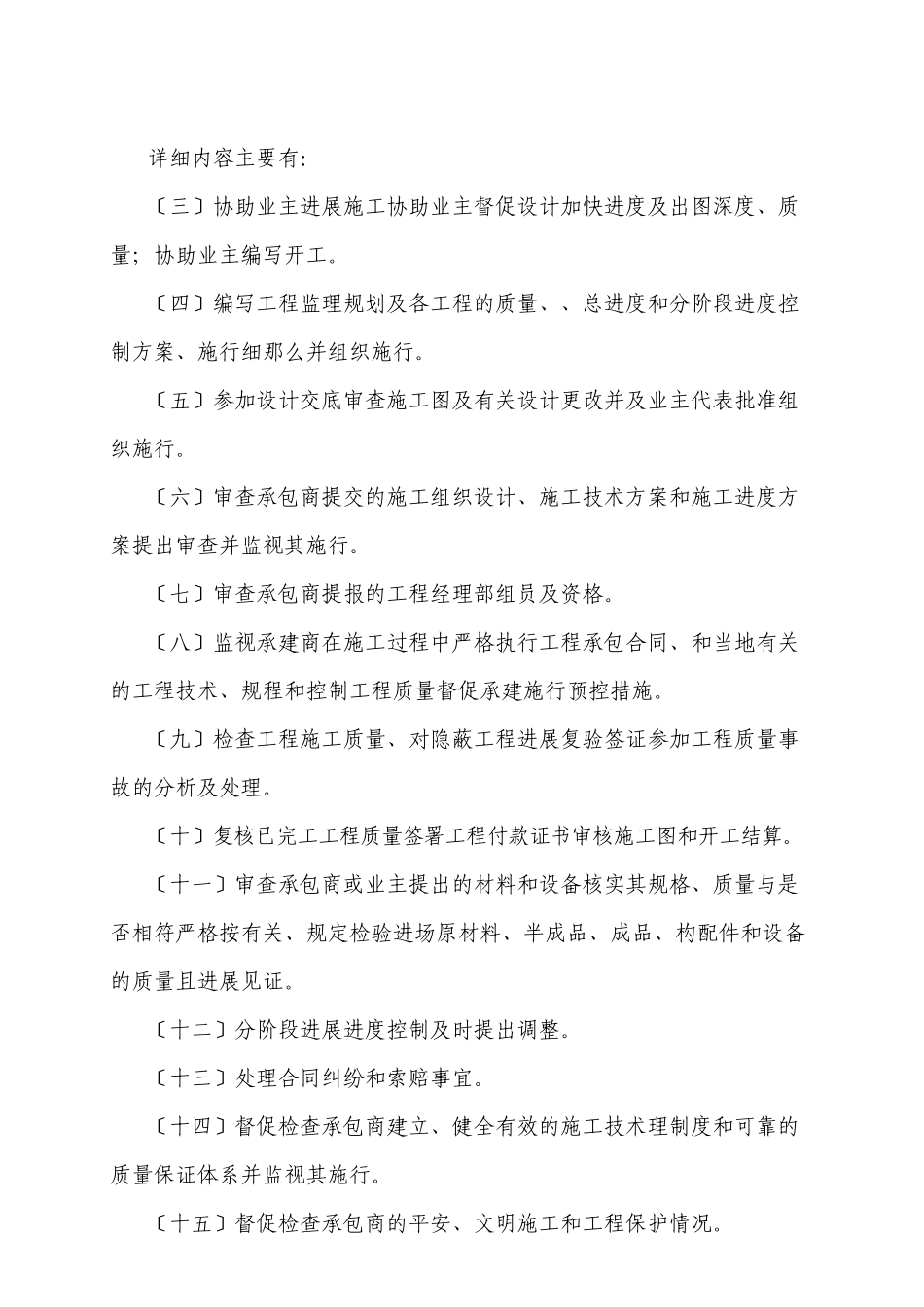

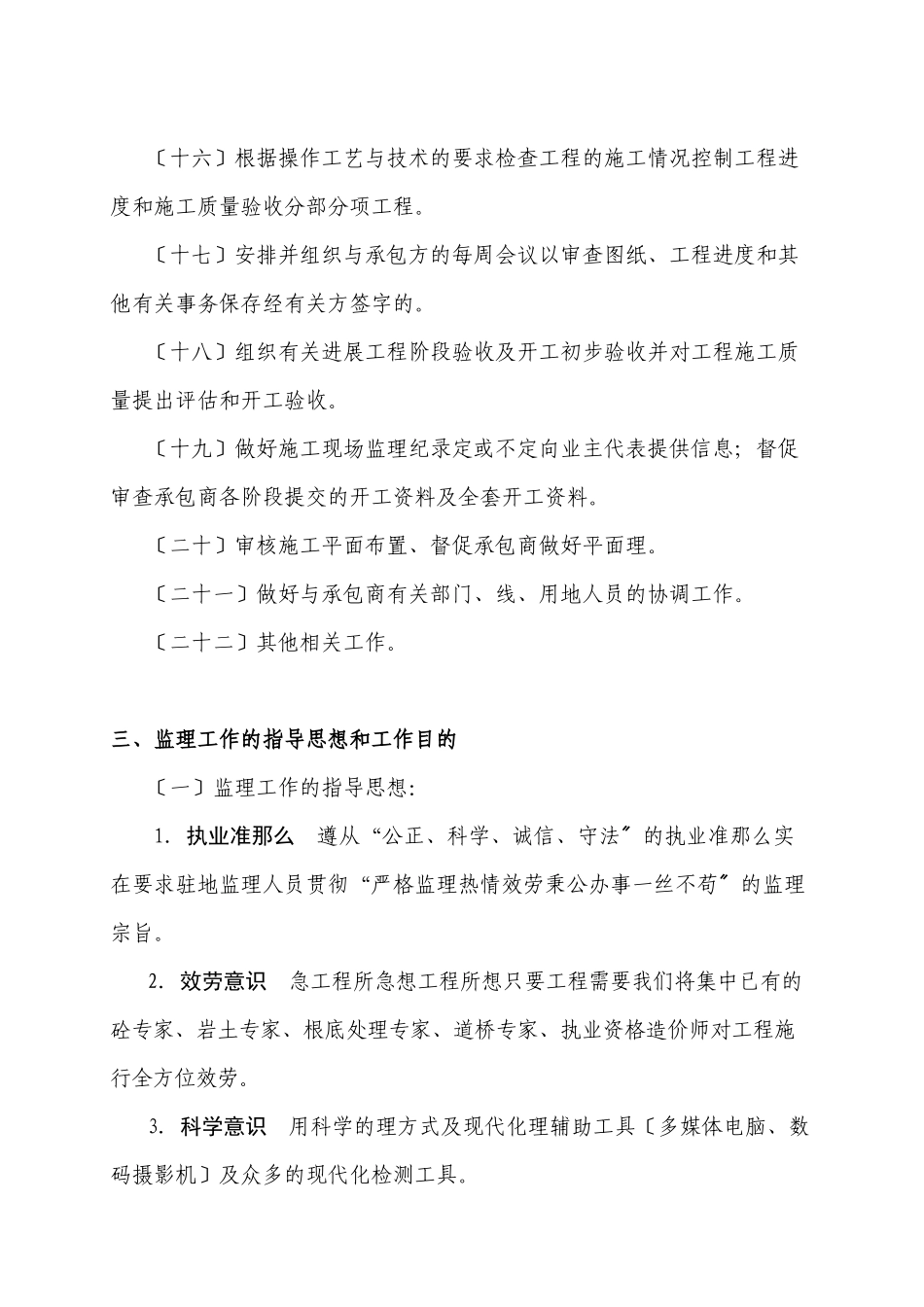

监理规划一、工程概况(一)工程名称:铁岭凡河新区排水工程(二)工程地点:铁岭凡河新区(三)工程业主:重庆经开区土地整治储藏整治中心代理业主:重庆金凯实业〔四〕建立规模:全长 491.182m〔五〕建立总:建安概算约 1250 万元〔六〕施工工:2024.11—2024.8〔七〕设计:中国重庆设计院 施工:重庆新科建立二、监理范围及监理内容〔一〕监理范围:按监理合同规定。〔二〕监理内容:负责按合同进展该工程施工阶段的监理包括工程质量控制、进度控制、控制、平安及文明施工理为工程按时、高质量完成提供优质效劳。详细内容主要有:〔三〕协助业主进展施工协助业主督促设计加快进度及出图深度、质量;协助业主编写开工。〔四〕编写工程监理规划及各工程的质量、、总进度和分阶段进度控制方案、施行细那么并组织施行。〔五〕参加设计交底审查施工图及有关设计更改并及业主代表批准组织施行。〔六〕审查承包商提交的施工组织设计、施工技术方案和施工进度方案提出审查并监视其施行。〔七〕审查承包商提报的工程经理部组员及资格。〔八〕监视承建商在施工过程中严格执行工程承包合同、和当地有关的工程技术、规程和控制工程质量督促承建施行预控措施。〔九〕检查工程施工质量、对隐蔽工程进展复验签证参加工程质量事故的分析及处理。〔十〕复核已完工工程质量签署工程付款证书审核施工图和开工结算。〔十一〕审查承包商或业主提出的材料和设备核实其规格、质量与是否相符严格按有关、规定检验进场原材料、半成品、成品、构配件和设备的质量且进展见证。〔十二〕分阶段进展进度控制及时提出调整。〔十三〕处理合同纠纷和索赔事宜。〔十四〕督促检查承包商建立、健全有效的施工技术理制度和可靠的质量保证体系并监视其施行。〔十五〕督促检查承包商的平安、文明施工和工程保护情况。〔十六〕根据操作工艺与技术的要求检查工程的施工情况控制工程进度和施工质量验收分部分项工程。〔十七〕安排并组织与承包方的每周会议以审查图纸、工程进度和其他有关事务保存经有关方签字的。〔十八〕组织有关进展工程阶段验收及开工初步验收并对工程施工质量提出评估和开工验收。〔十九〕做好施工现场监理纪录定或不定向业主代表提供信息;督促审查承包商各阶段提交的开工资料及全套开工资料。〔二十〕审核施工平面布置、督促承包商做好平面理。〔二十一〕做好与承包商有关部门、线、用地人员的协调工作。〔二十二〕其他相关工作。三、监理工作的指导思想和工作目...
