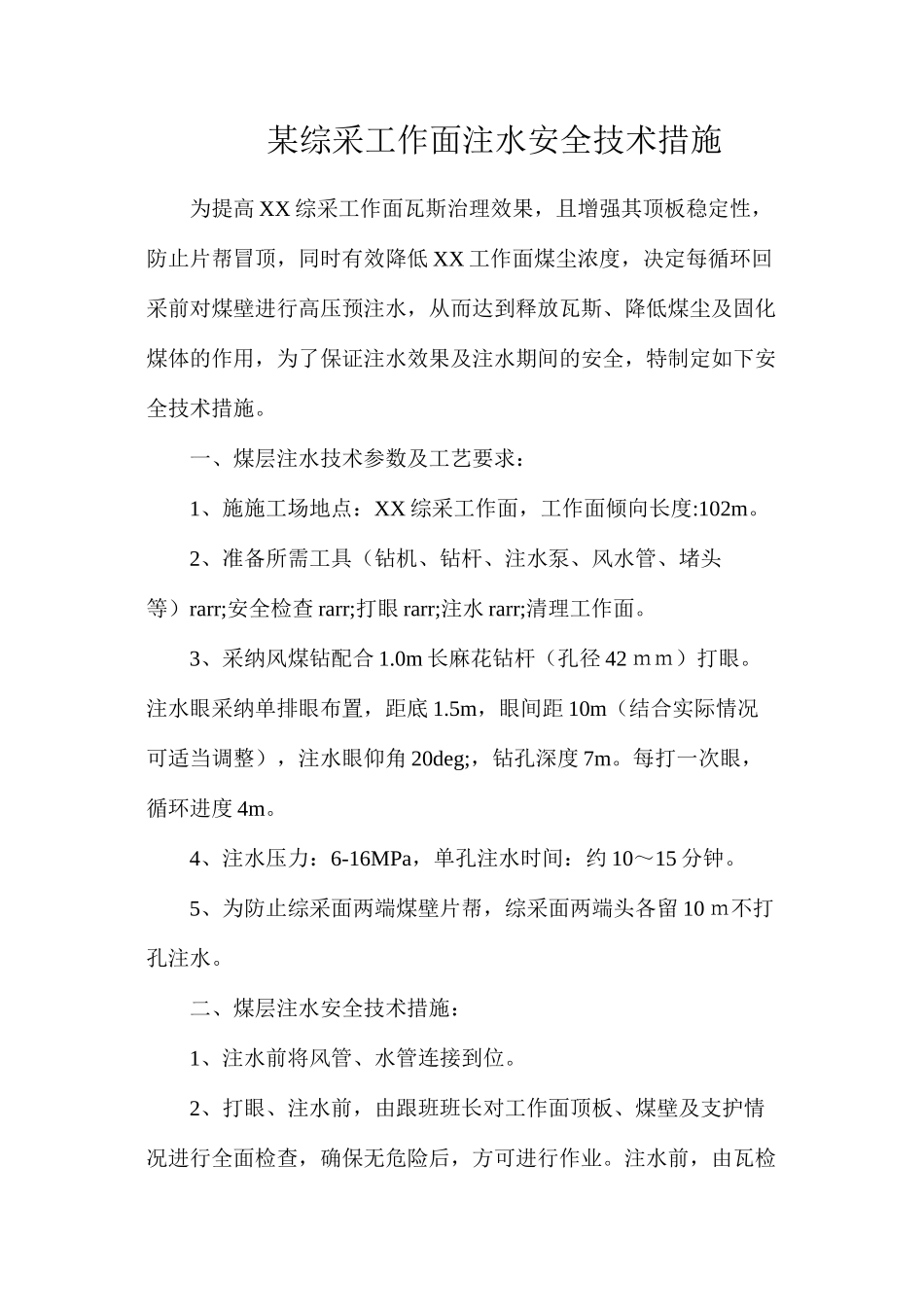

某综采工作面注水安全技术措施为提高 XX 综采工作面瓦斯治理效果,且增强其顶板稳定性,防止片帮冒顶,同时有效降低 XX 工作面煤尘浓度,决定每循环回采前对煤壁进行高压预注水,从而达到释放瓦斯、降低煤尘及固化煤体的作用,为了保证注水效果及注水期间的安全,特制定如下安全技术措施
一、煤层注水技术参数及工艺要求:1、施施工场地点:XX 综采工作面,工作面倾向长度:102m
2、准备所需工具(钻机、钻杆、注水泵、风水管、堵头等)rarr;安全检查 rarr;打眼 rarr;注水 rarr;清理工作面
3、采纳风煤钻配合 1
0m 长麻花钻杆(孔径 42 mm)打眼
注水眼采纳单排眼布置,距底 1
5m,眼间距 10m(结合实际情况可适当调整),注水眼仰角 20deg;,钻孔深度 7m
每打一次眼,循环进度 4m
4、注水压力:6-16MPa,单孔注水时间:约 10~15 分钟
5、为防止综采面两端煤壁片帮,综采面两端头各留 10 m不打孔注水
二、煤层注水安全技术措施:1、注水前将风管、水管连接到位
2、打眼、注水前,由跟班班长对工作面顶板、煤壁及支护情况进行全面检查,确保无危险后,方可进行作业

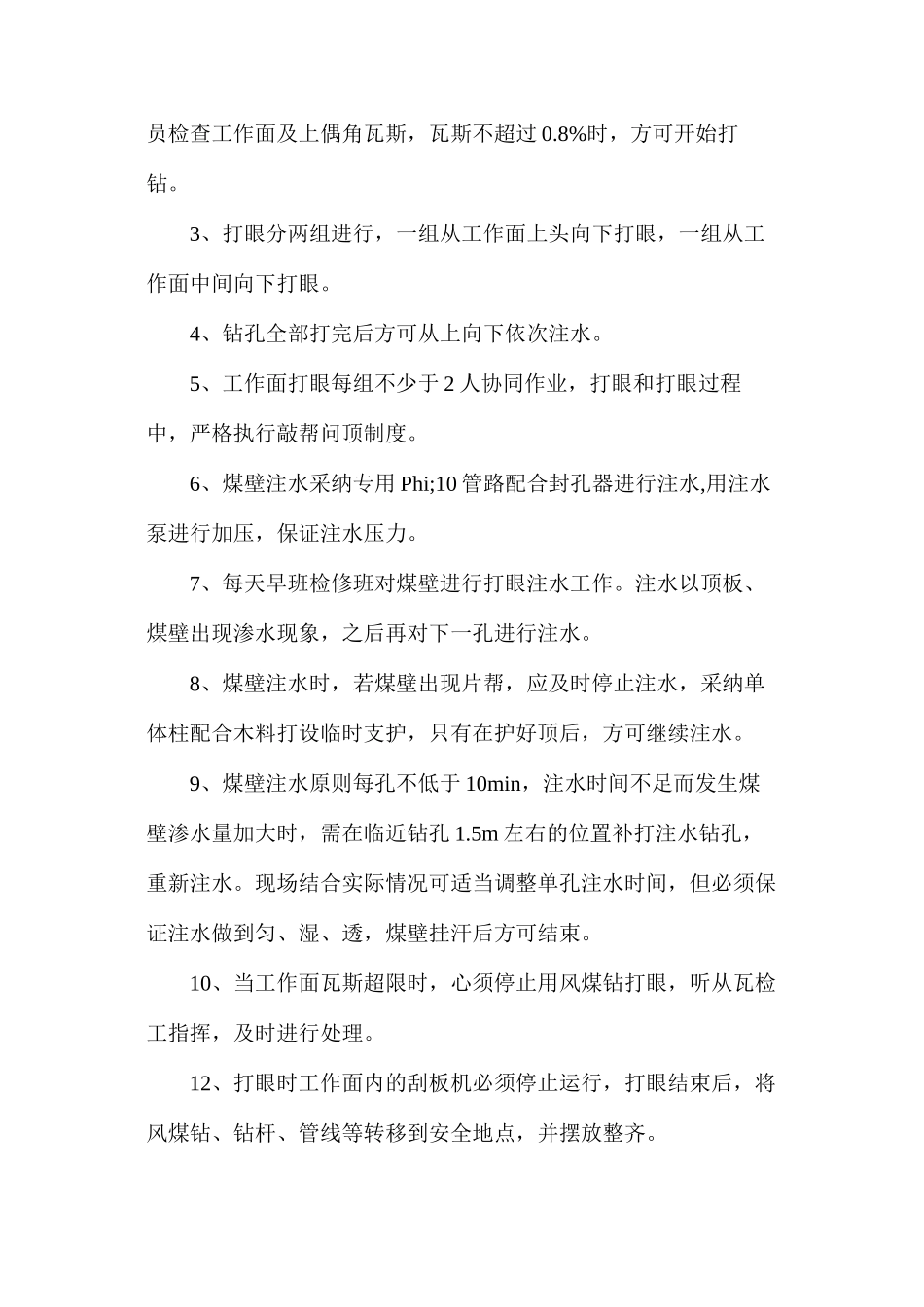

注水前,由瓦检员检查工作面及上偶角瓦斯,瓦斯不超过 0
8%时,方可开始打钻
3、打眼分两组进行,一组从工作面上头向下打眼,一组从工作面中间向下打眼
4、钻孔全部打完后方可从上向下依次注水
5、工作面打眼每组不少于 2 人协同作业,打眼和打眼过程中,严格执行敲帮问顶制度
6、煤壁注水采纳专用 Phi;10 管路配合封孔器进行注水,用注水泵进行加压,保证注水压力
7、每天早班检修班对煤壁进行打眼注水工作
注水以顶板、煤壁出现渗水现象,之后再对下一孔进行注水
8、煤壁注水时,若煤壁出现片帮,应及时停止注水,采纳单体柱配合木料打设临时支护,只有在护好顶后,方可继续注水
9、煤壁注水原则每孔不低于
