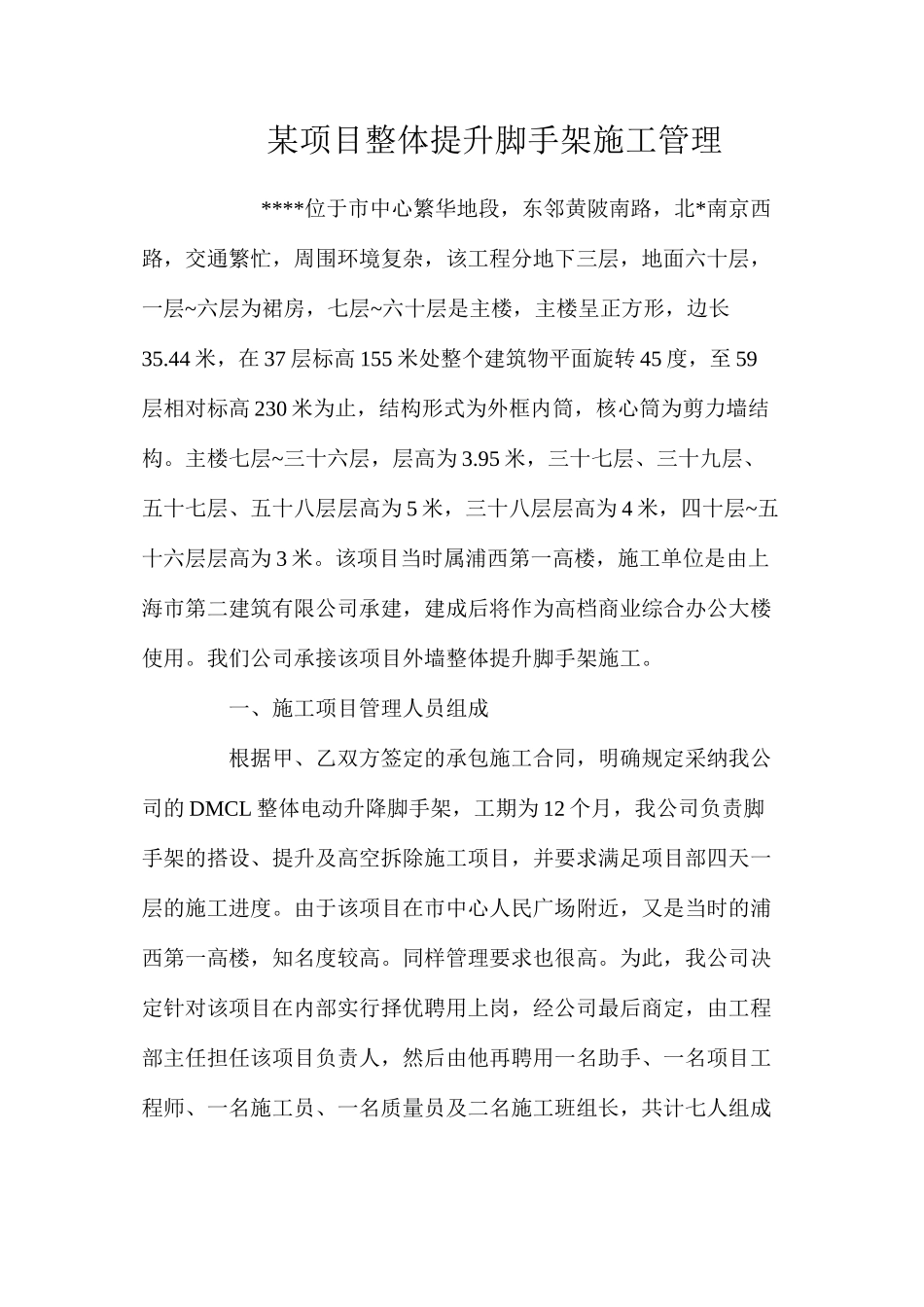

某项目整体提升脚手架施工管理 ****位于市中心繁华地段,东邻黄陂南路,北*南京西路,交通繁忙,周围环境复杂,该工程分地下三层,地面六十层,一层~六层为裙房,七层~六十层是主楼,主楼呈正方形,边长35
44 米,在 37 层标高 155 米处整个建筑物平面旋转 45 度,至 59层相对标高 230 米为止,结构形式为外框内筒,核心筒为剪力墙结构
主楼七层~三十六层,层高为 3
95 米,三十七层、三十九层、五十七层、五十八层层高为 5 米,三十八层层高为 4 米,四十层~五十六层层高为 3 米
该项目当时属浦西第一高楼,施工单位是由上海市第二建筑有限公司承建,建成后将作为高档商业综合办公大楼使用
我们公司承接该项目外墙整体提升脚手架施工
一、施工项目管理人员组成 根据甲、乙双方签定的承包施工合同,明确规定采纳我公司的 DMCL 整体电动升降脚手架,工期为 12 个月,我公司负责脚手架的搭设、提升及高空拆除施工项目,并要求满足项目部四天一层的施工进度
由于该项目在市中心人民广场附近,又是当时的浦西第一高楼,知名度较高
同样管理要求也很高
为此,我公司决定针对该项目在内部实行择优聘用上岗,经公司最后商定,由工程部主任担任该项目负责人,然后由他再聘用一名助手、一名项目工程师、一名施工员、一名质量员及二名施工班组长,共计七人组成项目班子

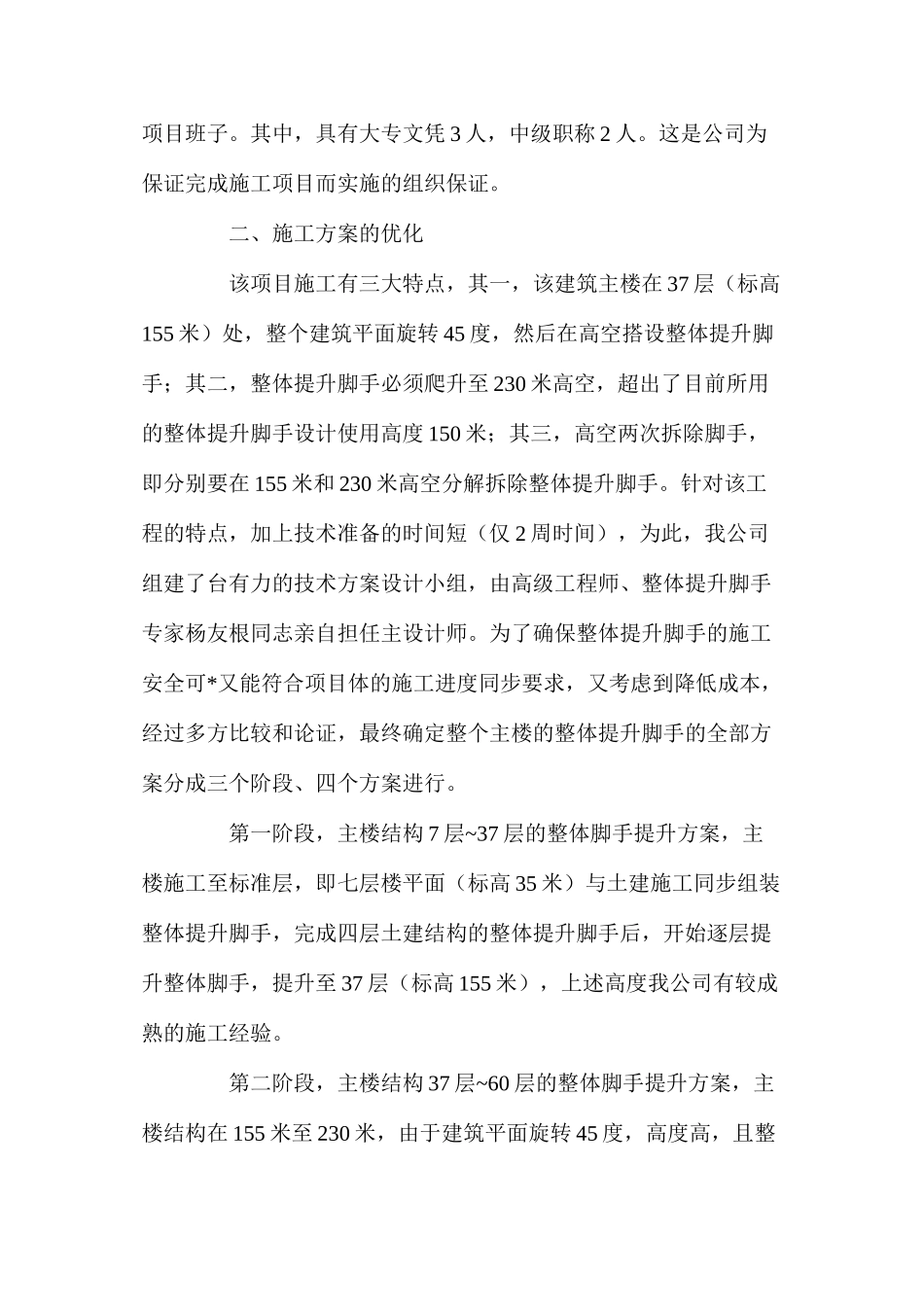

其中,具有大专文凭 3 人,中级职称 2 人
这是公司为保证完成施工项目而实施的组织保证
二、施工方案的优化 该项目施工有三大特点,其一,该建筑主楼在 37 层(标高155 米)处,整个建筑平面旋转 45 度,然后在高空搭设整体提升脚手;其二,整体提升脚手必须爬升至 230 米高空,超出了目前所用的整体提升脚手设计使用高度 150 米;其三,高空两次拆除脚手,即分别要在 155 米和 230 米高空分解拆除整体提升脚手

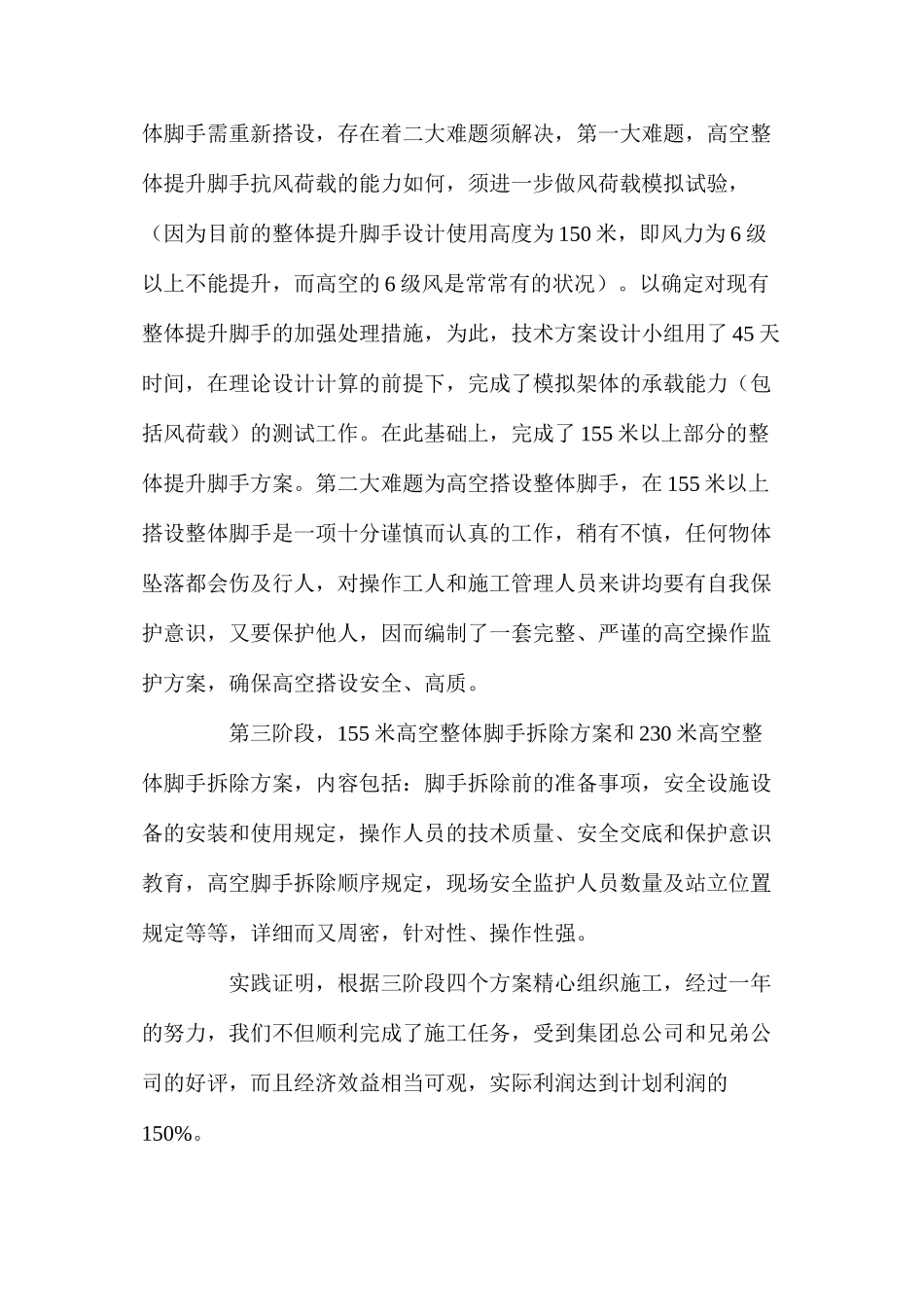

针对该工程的特点,加上技
