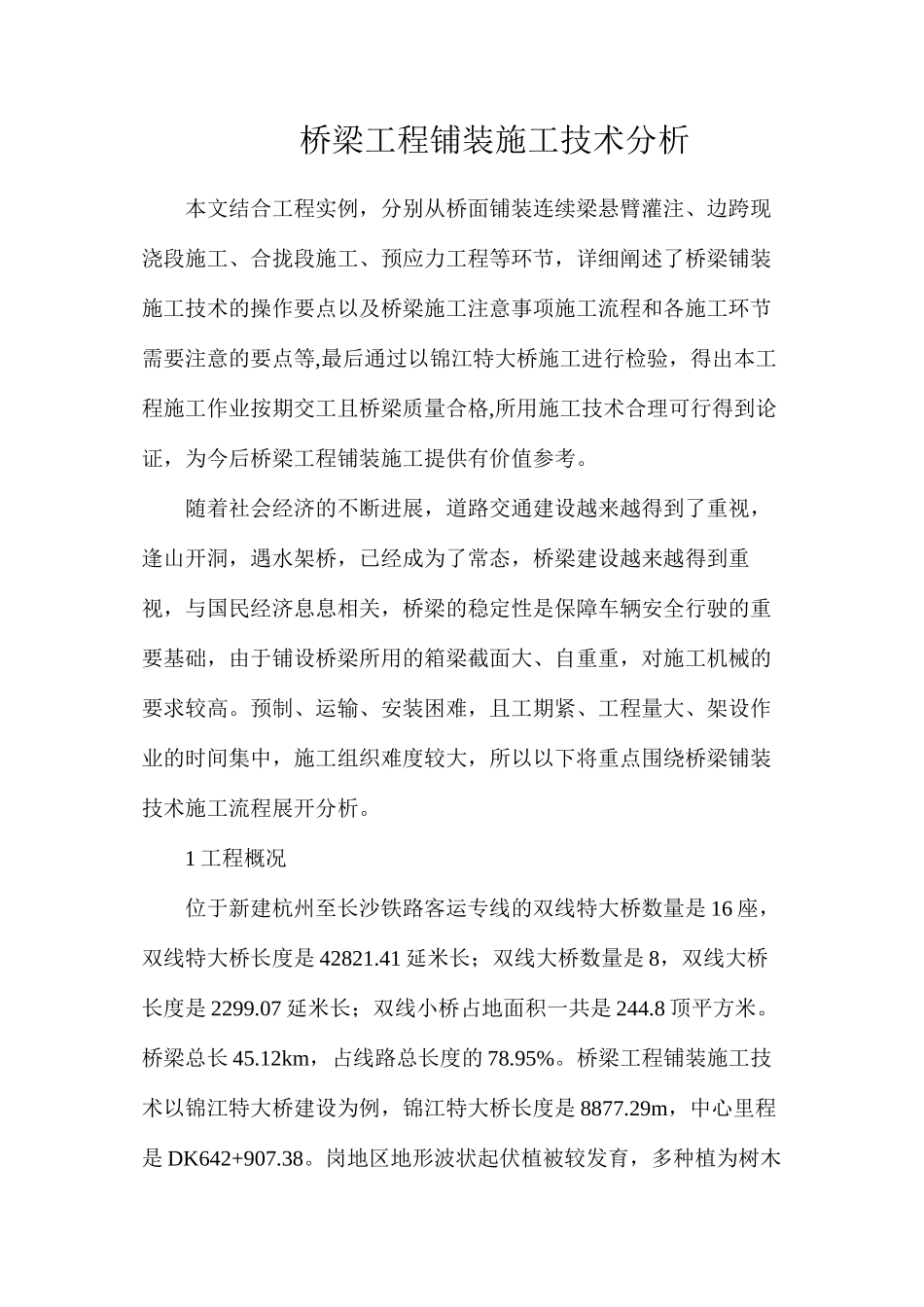

桥梁工程铺装施工技术分析本文结合工程实例,分别从桥面铺装连续梁悬臂灌注、边跨现浇段施工、合拢段施工、预应力工程等环节,详细阐述了桥梁铺装施工技术的操作要点以及桥梁施工注意事项施工流程和各施工环节需要注意的要点等,最后通过以锦江特大桥施工进行检验,得出本工程施工作业按期交工且桥梁质量合格,所用施工技术合理可行得到论证,为今后桥梁工程铺装施工提供有价值参考
随着社会经济的不断进展,道路交通建设越来越得到了重视,逢山开洞,遇水架桥,已经成为了常态,桥梁建设越来越得到重视,与国民经济息息相关,桥梁的稳定性是保障车辆安全行驶的重要基础,由于铺设桥梁所用的箱梁截面大、自重重,对施工机械的要求较高
预制、运输、安装困难,且工期紧、工程量大、架设作业的时间集中,施工组织难度较大,所以以下将重点围绕桥梁铺装技术施工流程展开分析
1 工程概况位于新建杭州至长沙铁路客运专线的双线特大桥数量是 16 座,双线特大桥长度是 42821
41 延米长;双线大桥数量是 8,双线大桥长度是 2299
07 延米长;双线小桥占地面积一共是 244
8 顶平方米
桥梁总长 45
12km,占线路总长度的 78
桥梁工程铺装施工技术以锦江特大桥建设为例,锦江特大桥长度是 8877
29m,中心里程是 DK642+907
岗地区地形波状起伏植被较发育,多种植为树木及杂草丛生,锦江段为河流和漫滩区,锦江弯曲江宽约 220m,水深约 3~10m

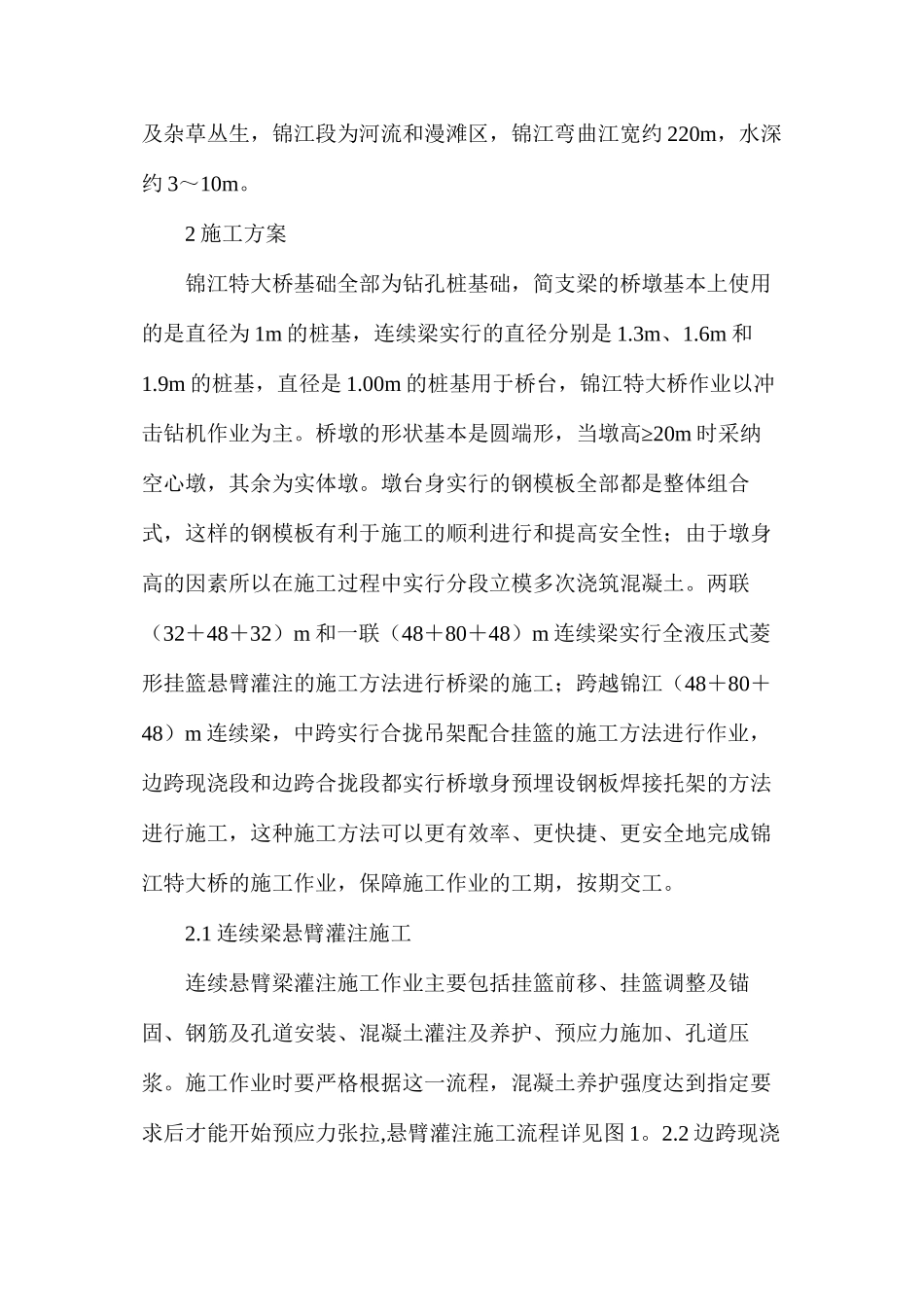

2 施工方案锦江特大桥基础全部为钻孔桩基础,简支梁的桥墩基本上使用的是直径为 1m 的桩基,连续梁实行的直径分别是 1
9m 的桩基,直径是 1
00m 的桩基用于桥台,锦江特大桥作业以冲≥击钻机作业为主
桥墩的形状基本是圆端形,当墩高 20m 时采纳空心墩,其余为实体墩

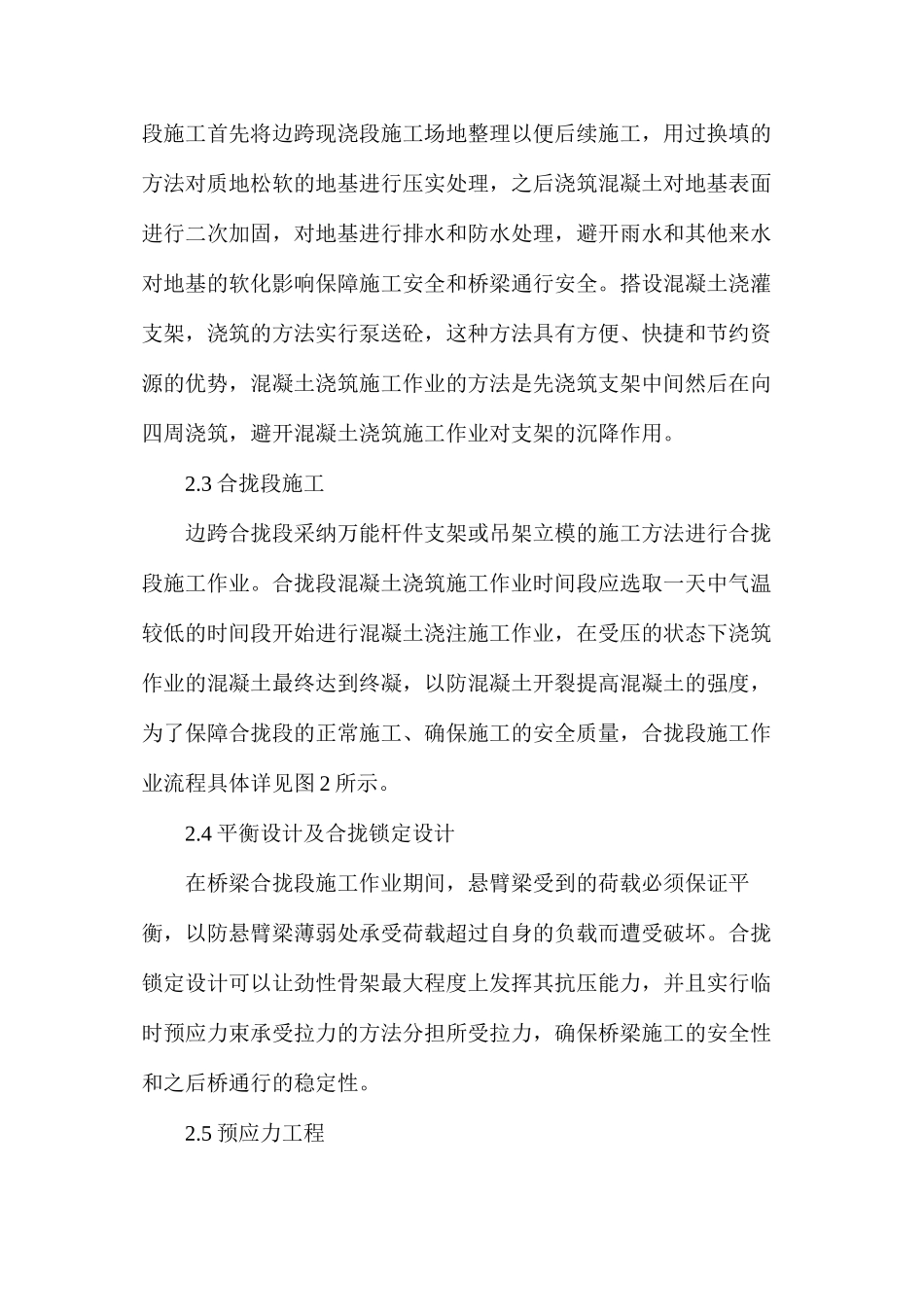

墩台身实行的钢模板全部都是整体组合式,这样的钢模板有利于施工的顺利进
