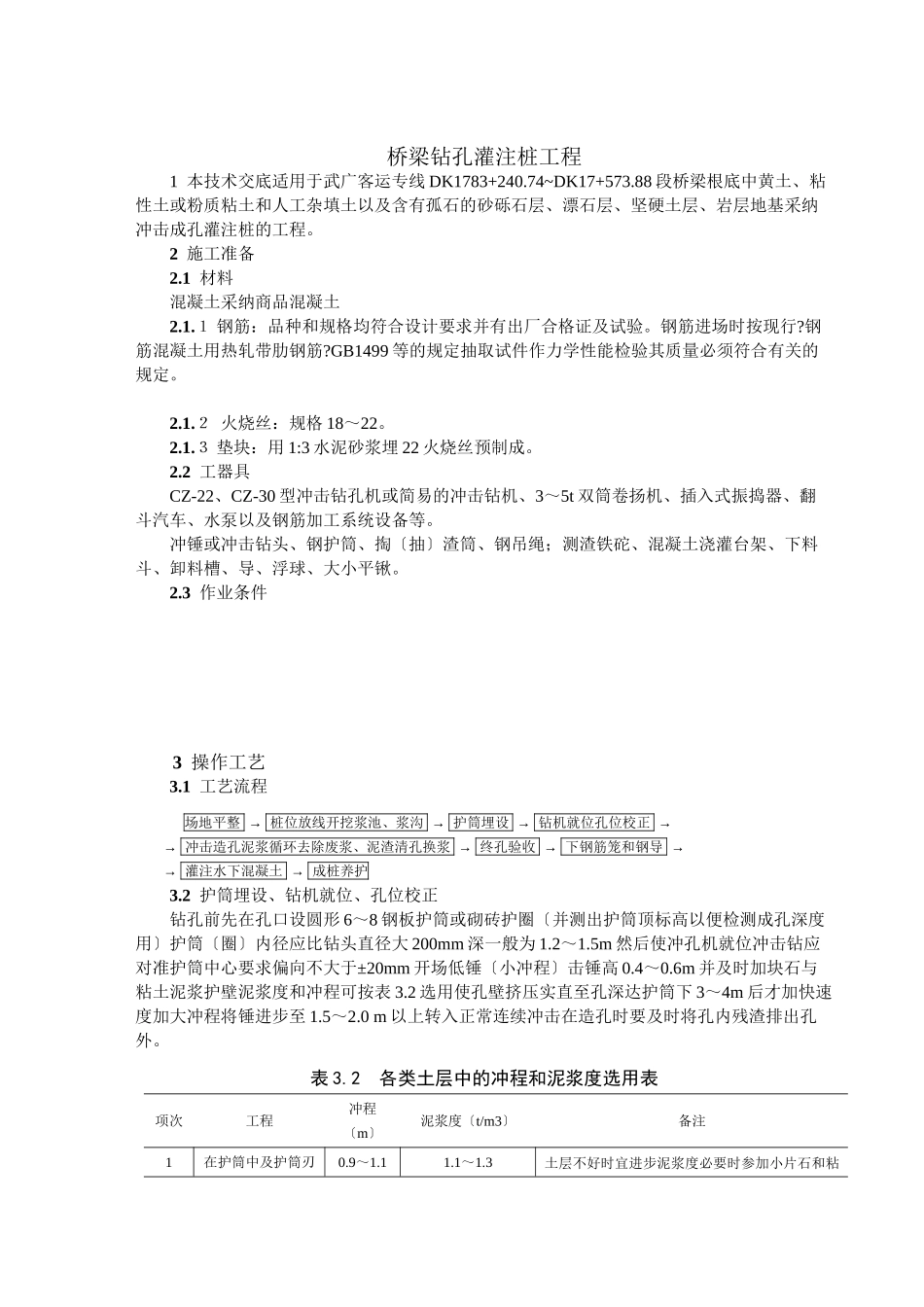

桥梁钻孔灌注桩工程1 本技术交底适用于武广客运专线 DK1783+240
74~DK17+573
88 段桥梁根底中黄土、粘性土或粉质粘土和人工杂填土以及含有孤石的砂砾石层、漂石层、坚硬土层、岩层地基采纳冲击成孔灌注桩的工程
2 施工准备2
1 材料混凝土采纳商品混凝土2
1 钢筋:品种和规格均符合设计要求并有出厂合格证及试验
钢筋进场时按现行
钢筋混凝土用热轧带肋钢筋
GB1499 等的规定抽取试件作力学性能检验其质量必须符合有关的规定
2 火烧丝:规格 18~22
3 垫块:用 1:3 水泥砂浆埋 22 火烧丝预制成
2 工器具CZ-22、CZ-30 型冲击钻孔机或简易的冲击钻机、3~5t 双筒卷扬机、插入式振捣器、翻斗汽车、水泵以及钢筋加工系统设备等
冲锤或冲击钻头、钢护筒、掏〔抽〕渣筒、钢吊绳;测渣铁砣、混凝土浇灌台架、下料斗、卸料槽、导、浮球、大小平锹
3 作业条件3 操作工艺3
1 工艺流程 场地平整 → 桩位放线开挖浆池、浆沟 → 护筒埋设 → 钻机就位孔位校正 → → 冲击造孔泥浆循环去除废浆、泥渣清孔换浆 → 终孔验收 → 下钢筋笼和钢导 → → 灌注水下混凝土 → 成桩养护3

2 护筒埋设、钻机就位、孔位校正钻孔前先在孔口设圆形 6~8 钢板护筒或砌砖护圈〔并测出护筒顶标高以便检测成孔深度用〕护筒〔圈〕内径应比钻头直径大 200mm 深一般为 1
5m 然后使冲孔机就位冲击钻应对准护筒中心要求偏向不大于±20mm 开场低锤〔小冲程〕击锤高 0
6m 并及时加块石与粘土泥浆护壁泥浆度和冲程可按表 3
2 选用使孔壁挤压实直至孔深达护筒下 3~4m 后才加快速度加大冲程将锤进步至 1
0 m 以上转入正常连续冲击在造孔时要及时将孔内残渣排出孔外

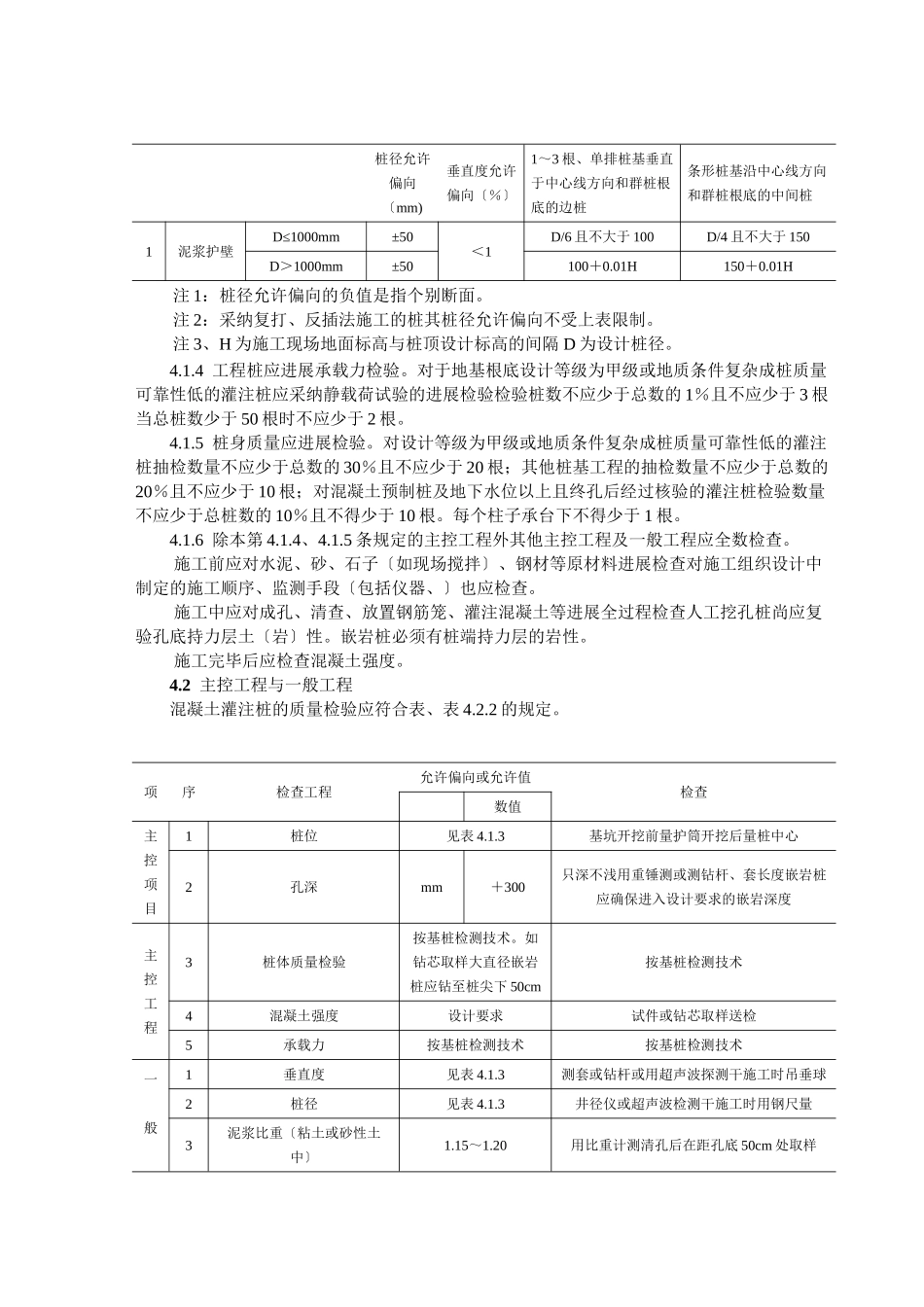

2 各类土层中的冲程和泥浆度选用表项次工程冲程〔
