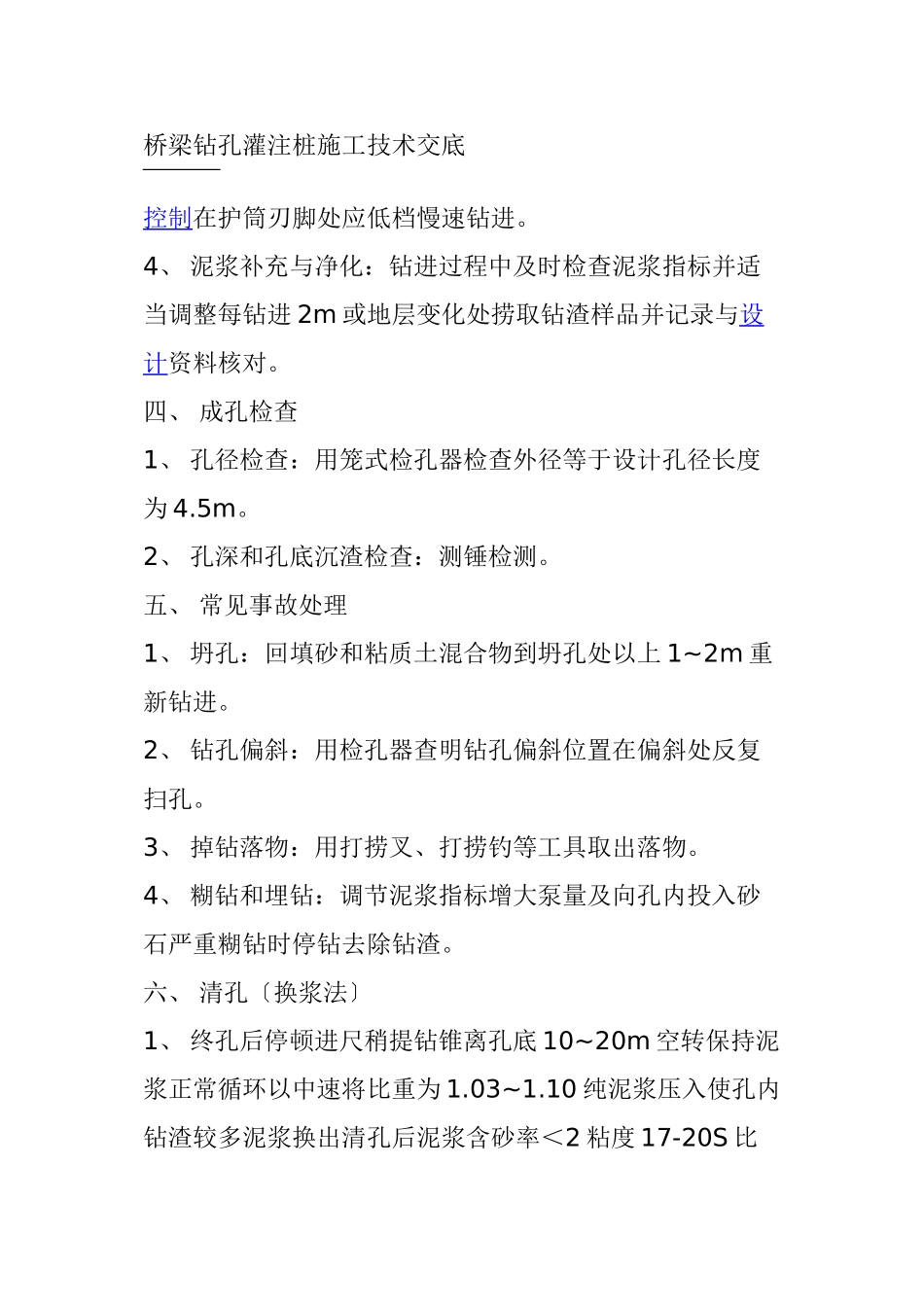

桥梁钻孔灌注桩施工技术交底控制在护筒刃脚处应低档慢速钻进
4 、 泥浆补充与净化:钻进过程中及时检查泥浆指标并适当调整每钻进 2m 或地层变化处捞取钻渣样品并记录与设计资料核对
四、 成孔检查1 、 孔径检查:用笼式检孔器检查外径等于设计孔径长度为 4
2 、 孔深和孔底沉渣检查:测锤检测
五、 常见事故处理1 、 坍孔:回填砂和粘质土混合物到坍孔处以上 1~2m 重新钻进
2 、 钻孔偏斜:用检孔器查明钻孔偏斜位置在偏斜处反复扫孔
3 、 掉钻落物:用打捞叉、打捞钓等工具取出落物
4 、 糊钻和埋钻:调节泥浆指标增大泵量及向孔内投入砂石严重糊钻时停钻去除钻渣

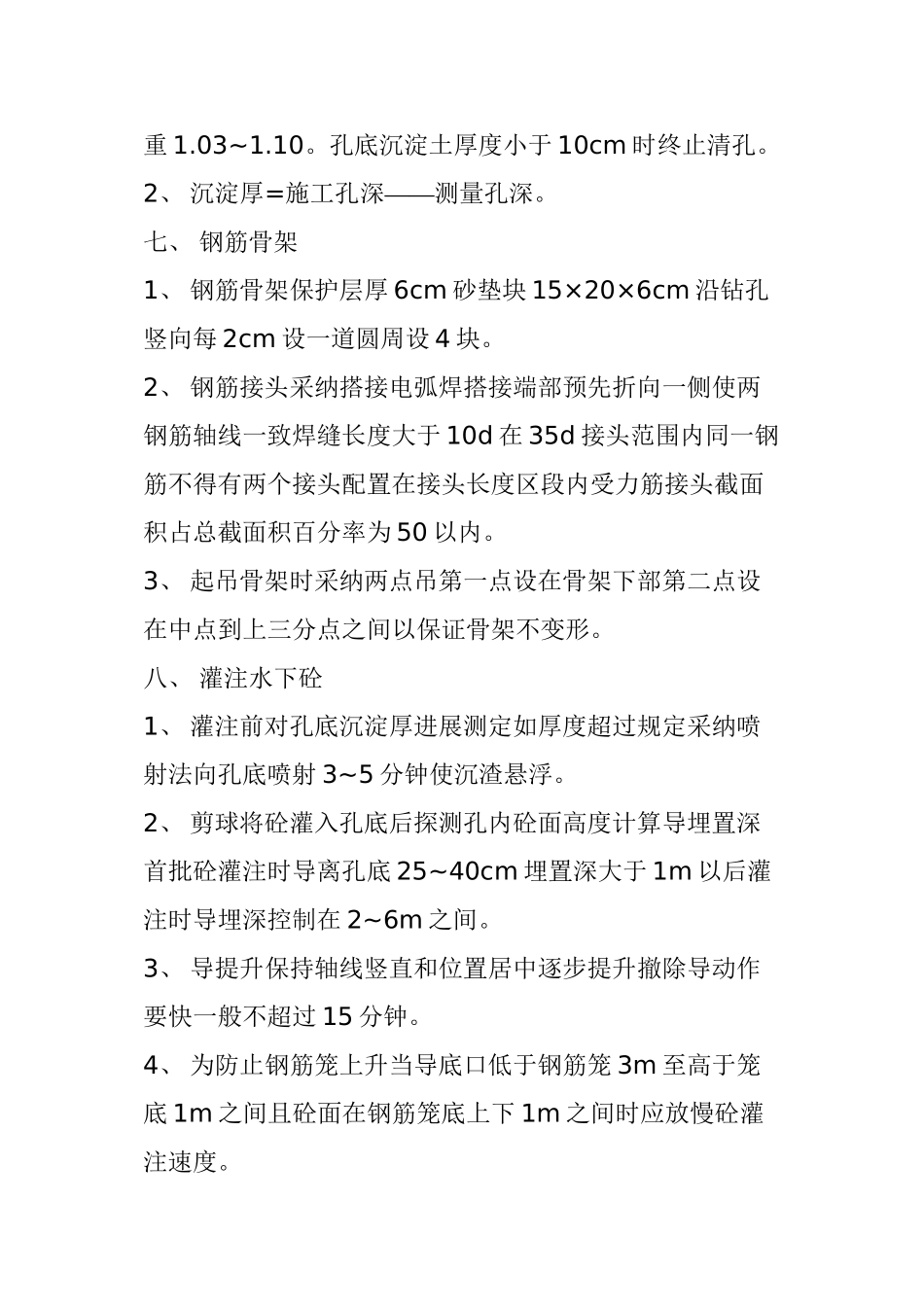

六、 清孔〔换浆法〕1 、 终孔后停顿进尺稍提钻锥离孔底 10~20m 空转保持泥浆正常循环以中速将比重为 1
10 纯泥浆压入使孔内钻渣较多泥浆换出清孔后泥浆含砂率<2 粘度 17-20S 比重 1
孔底沉淀土厚度小于 10cm 时终止清孔
2 、 沉淀厚=——施工孔深测量孔深
七、 钢筋骨架1 、 钢筋骨架保护层厚 6cm 砂垫块 15×20×6cm 沿钻孔竖向每 2cm 设一道圆周设 4 块
2 、 钢筋接头采纳搭接电弧焊搭接端部预先折向一侧使两钢筋轴线一致焊缝长度大于 10d 在 35d 接头范围内同一钢筋不得有两个接头配置在接头长度区段内受力筋接头截面积占总截面积百分率为 50 以内
3 、 起吊骨架时采纳两点吊第一点设在骨架下部第二点设在中点到上三分点之间以保证骨架不变形
八、 灌注水下砼1 、 灌注前对孔底沉淀厚进展测定如厚度超过规定采纳喷射法向孔底喷射 3~5 分钟使沉渣悬浮

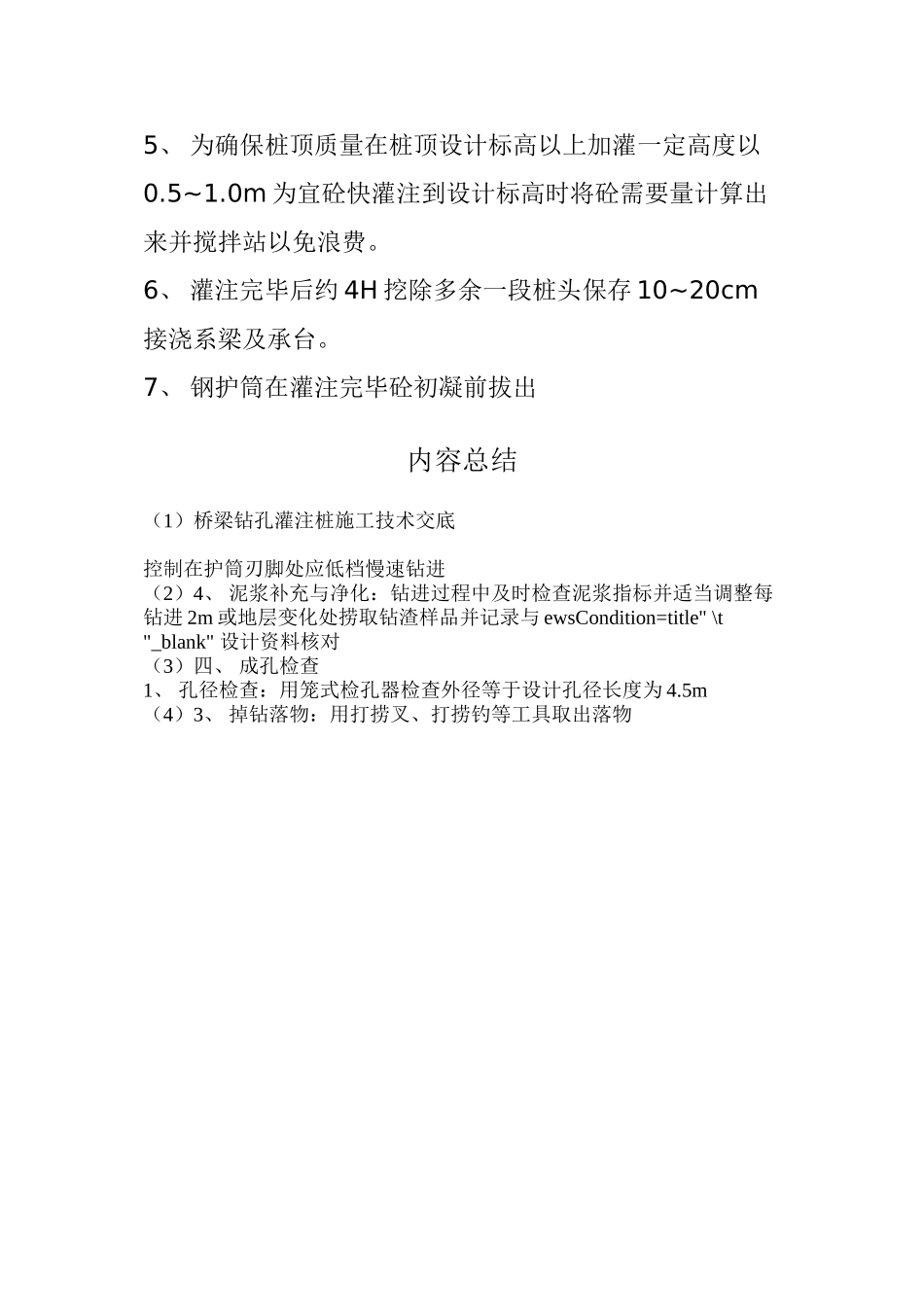

2 、 剪球将砼灌入孔底后探测孔内砼面高度计算导埋置深首批砼灌注时导离孔底 25~40cm 埋置深大于 1m 以后灌注时导埋深控制在 2~6m 之间
3 、 导提升保持轴线竖直和位置居中
