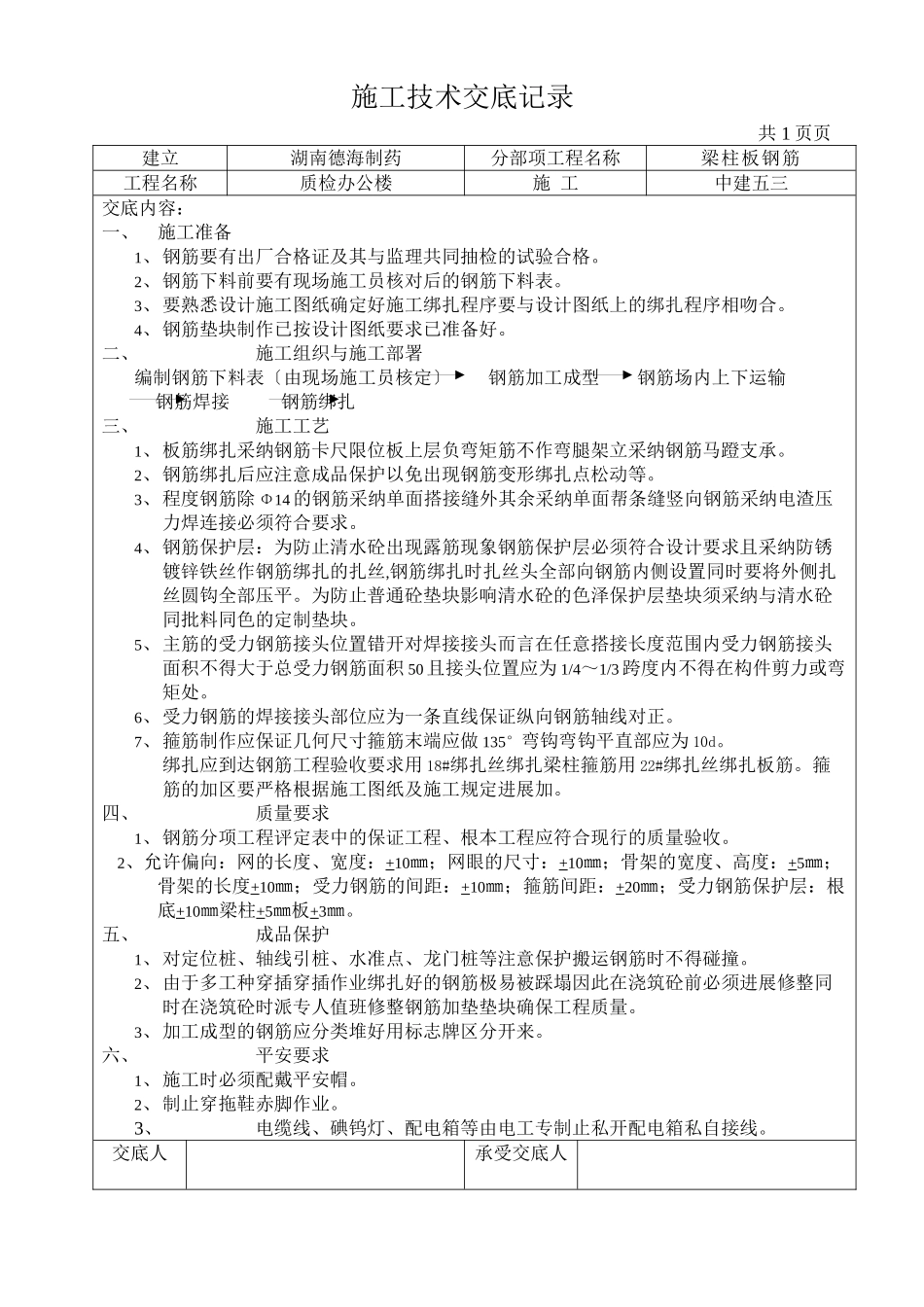

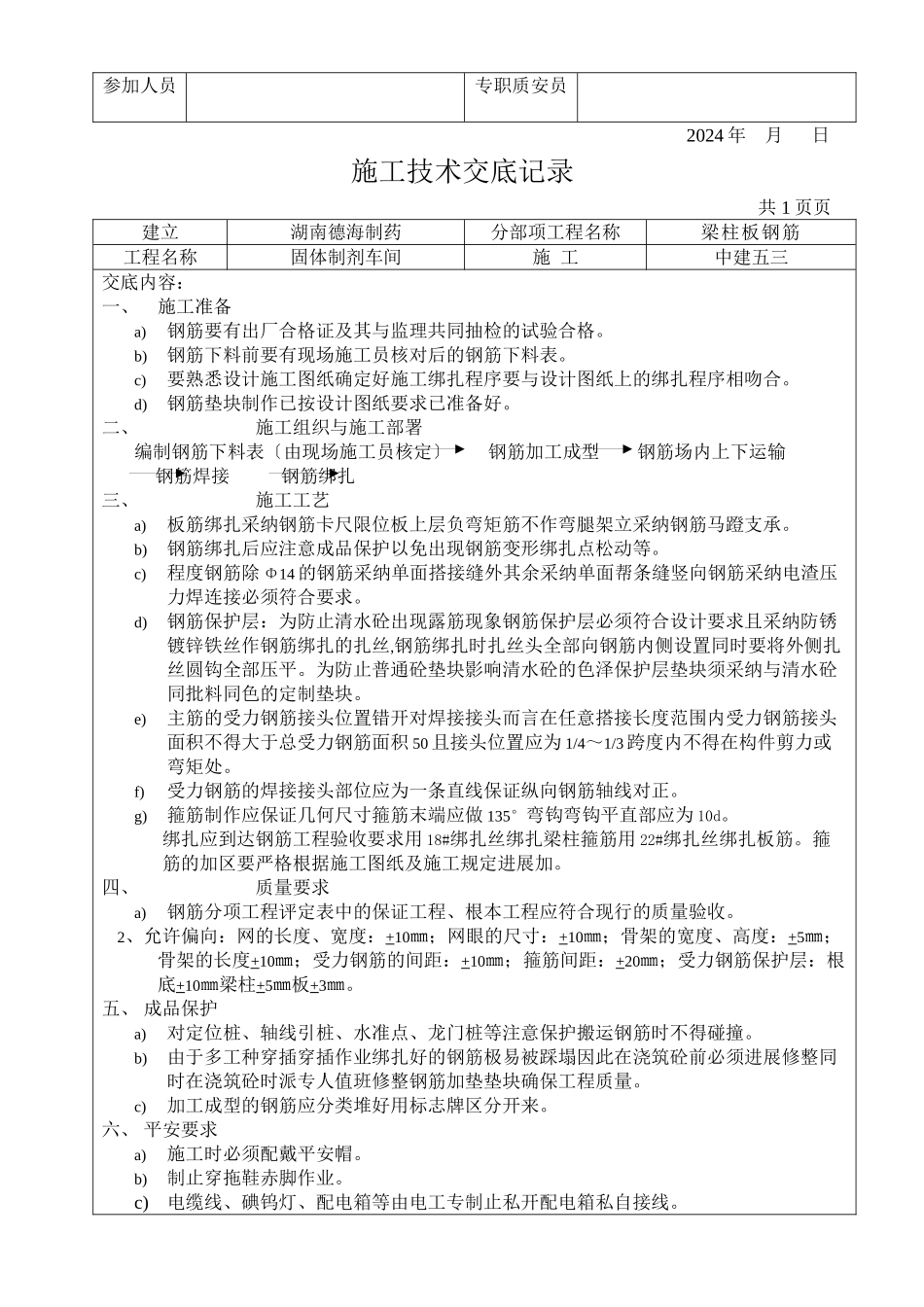

施工技术交底记录 共 1 页页建立湖南德海制药分部项工程名称 梁柱板钢筋工程名称质检办公楼施 工中建五三交底内容:一、施工准备1、钢筋要有出厂合格证及其与监理共同抽检的试验合格。2、钢筋下料前要有现场施工员核对后的钢筋下料表。3、要熟悉设计施工图纸确定好施工绑扎程序要与设计图纸上的绑扎程序相吻合。4、钢筋垫块制作已按设计图纸要求已准备好。二、施工组织与施工部署 编制钢筋下料表〔由现场施工员核定〕钢筋加工成型钢筋场内上下运输 钢筋焊接钢筋绑扎三、施工工艺1、板筋绑扎采纳钢筋卡尺限位板上层负弯矩筋不作弯腿架立采纳钢筋马蹬支承。2、钢筋绑扎后应注意成品保护以免出现钢筋变形绑扎点松动等。3、程度钢筋除 Φ14 的钢筋采纳单面搭接缝外其余采纳单面帮条缝竖向钢筋采纳电渣压力焊连接必须符合要求。4、钢筋保护层:为防止清水砼出现露筋现象钢筋保护层必须符合设计要求且采纳防锈镀锌铁丝作钢筋绑扎的扎丝,钢筋绑扎时扎丝头全部向钢筋内侧设置同时要将外侧扎丝圆钩全部压平。为防止普通砼垫块影响清水砼的色泽保护层垫块须采纳与清水砼同批料同色的定制垫块。5、主筋的受力钢筋接头位置错开对焊接接头而言在任意搭接长度范围内受力钢筋接头面积不得大于总受力钢筋面积 50 且接头位置应为 1/4~1/3 跨度内不得在构件剪力或弯矩处。6、受力钢筋的焊接接头部位应为一条直线保证纵向钢筋轴线对正。7、箍筋制作应保证几何尺寸箍筋末端应做 135°弯钩弯钩平直部应为 10d。绑扎应到达钢筋工程验收要求用 18#绑扎丝绑扎梁柱箍筋用 22#绑扎丝绑扎板筋。箍筋的加区要严格根据施工图纸及施工规定进展加。四、质量要求1、钢筋分项工程评定表中的保证工程、根本工程应符合现行的质量验收。 2、允许偏向:网的长度、宽度:+10㎜;网眼的尺寸:+10㎜;骨架的宽度、高度:+5㎜;骨架的长度+10㎜;受力钢筋的间距:+10㎜;箍筋间距:+20㎜;受力钢筋保护层:根底+10㎜梁柱+5㎜板+3㎜。五、成品保护1、对定位桩、轴线引桩、水准点、龙门桩等注意保护搬运钢筋时不得碰撞。2、由于多工种穿插穿插作业绑扎好的钢筋极易被踩塌因此在浇筑砼前必须进展修整同时在浇筑砼时派专人值班修整钢筋加垫垫块确保工程质量。3、加工成型的钢筋应分类堆好用标志牌区分开来。六、平安要求1、施工时必须配戴平安帽。2、制止穿拖鞋赤脚作业。3、电缆线、碘钨灯、配电箱等由电工专制止私开配电箱私自接线。交底人承受交底人参加人员专职质安员2024...
