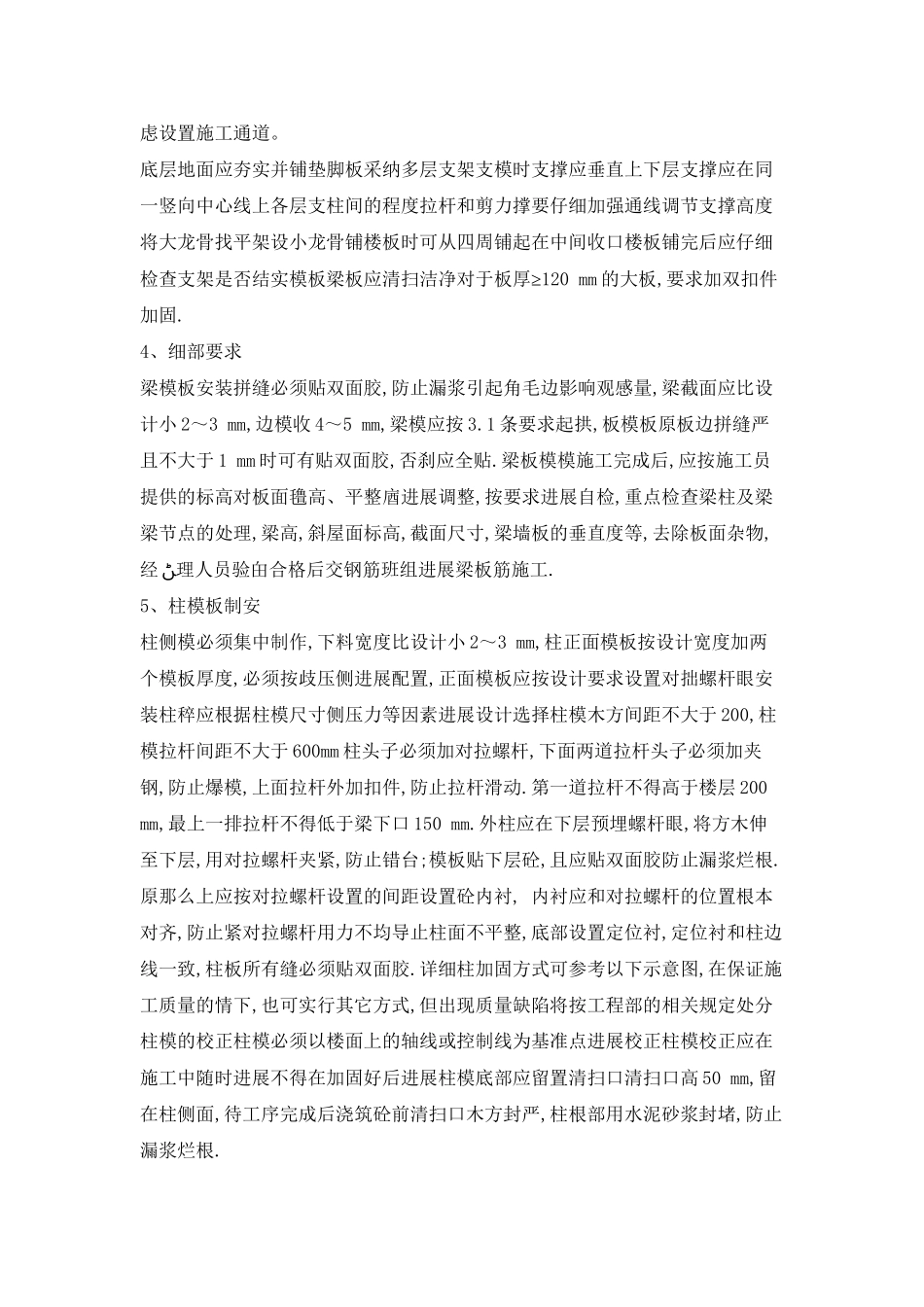

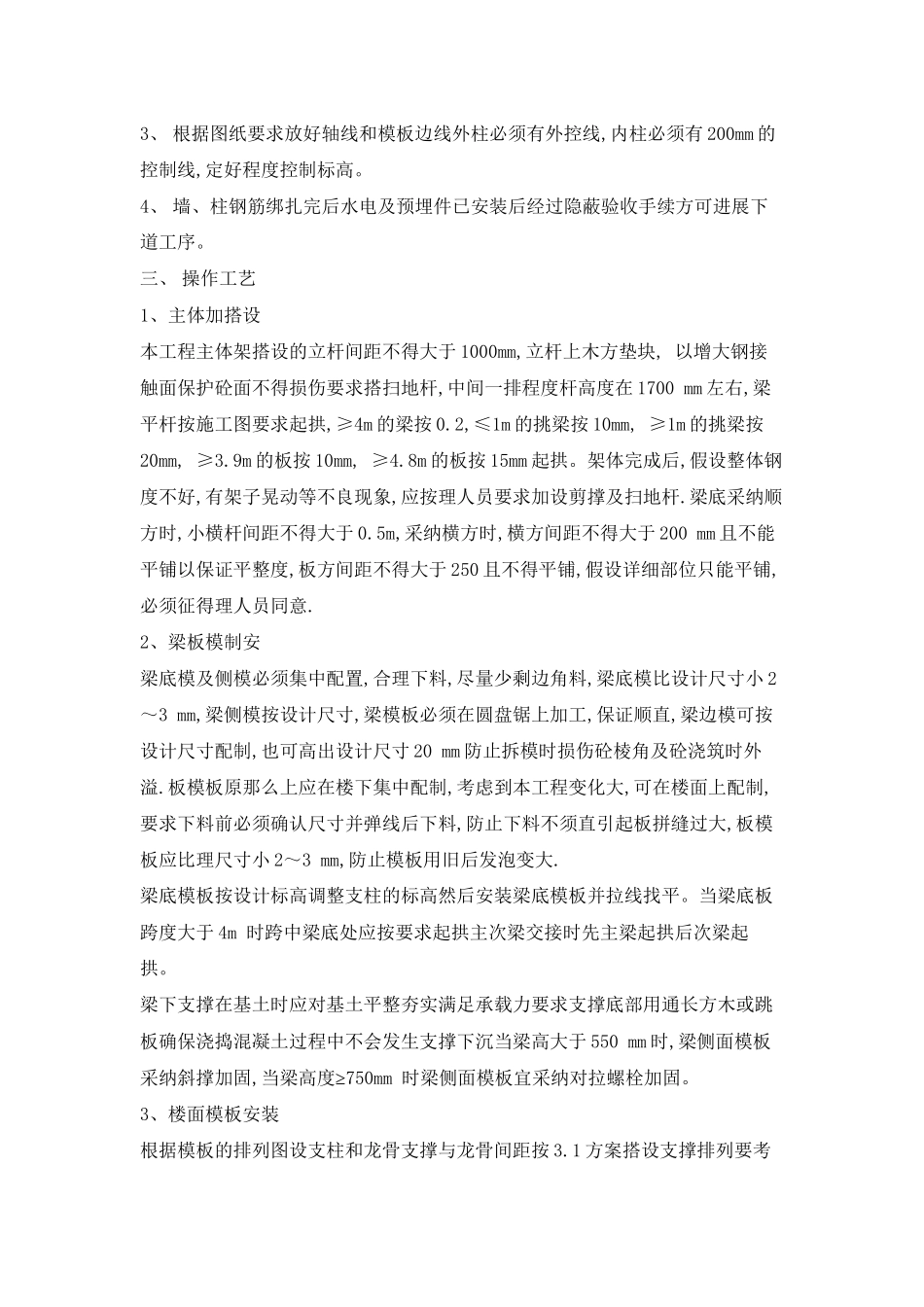

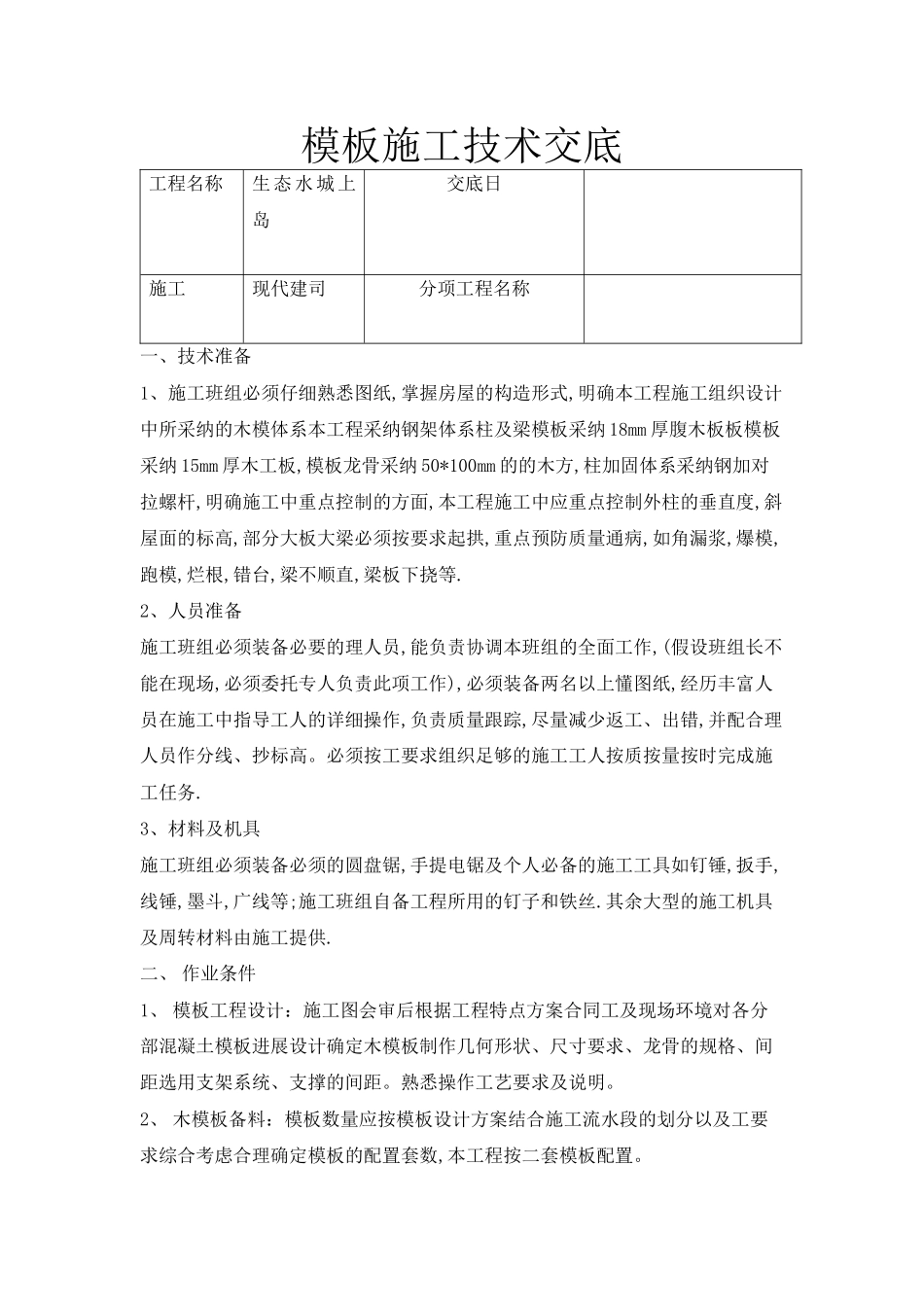

模板施工技术交底工程名称生态水城上岛交底日施工现代建司分项工程名称一、技术准备1、施工班组必须仔细熟悉图纸,掌握房屋的构造形式,明确本工程施工组织设计中所采纳的木模体系本工程采纳钢架体系柱及梁模板采纳 18mm 厚腹木板板模板采纳 15mm 厚木工板,模板龙骨采纳 50*100mm 的的木方,柱加固体系采纳钢加对拉螺杆,明确施工中重点控制的方面,本工程施工中应重点控制外柱的垂直度,斜屋面的标高,部分大板大梁必须按要求起拱,重点预防质量通病,如角漏浆,爆模,跑模,烂根,错台,梁不顺直,梁板下挠等.2、人员准备施工班组必须装备必要的理人员,能负责协调本班组的全面工作,(假设班组长不能在现场,必须委托专人负责此项工作),必须装备两名以上懂图纸,经历丰富人员在施工中指导工人的详细操作,负责质量跟踪,尽量减少返工、出错,并配合理人员作分线、抄标高。必须按工要求组织足够的施工工人按质按量按时完成施工任务.3、材料及机具施工班组必须装备必须的圆盘锯,手提电锯及个人必备的施工工具如钉锤,扳手,线锤,墨斗,广线等;施工班组自备工程所用的钉子和铁丝.其余大型的施工机具及周转材料由施工提供. 二、 作业条件1 、 模板工程设计:施工图会审后根据工程特点方案合同工及现场环境对各分部混凝土模板进展设计确定木模板制作几何形状、尺寸要求、龙骨的规格、间距选用支架系统、支撑的间距。熟悉操作工艺要求及说明。2 、 木模板备料:模板数量应按模板设计方案结合施工流水段的划分以及工要求综合考虑合理确定模板的配置套数,本工程按二套模板配置。3 、 根据图纸要求放好轴线和模板边线外柱必须有外控线,内柱必须有 200mm 的控制线,定好程度控制标高。4 、 墙、柱钢筋绑扎完后水电及预埋件已安装后经过隐蔽验收手续方可进展下道工序。 三、 操作工艺1、主体加搭设本工程主体架搭设的立杆间距不得大于 1000mm,立杆上木方垫块, 以增大钢接触面保护砼面不得损伤要求搭扫地杆,中间一排程度杆高度在 1700 mm 左右,梁平杆按施工图要求起拱,≥4m 的梁按 0.2,≤1m 的挑梁按 10mm, ≥1m 的挑梁按20mm, ≥3.9m 的板按 10mm, ≥4.8m 的板按 15mm 起拱。架体完成后,假设整体钢度不好,有架子晃动等不良现象,应按理人员要求加设剪撑及扫地杆.梁底采纳顺方时,小横杆间距不得大于 0.5m,采纳横方时,横方间距不得大于 200 mm 且不能平铺以保证平整度,板方间距不得大于 250 且不得平铺,假设详细部位只能平铺,必须征得理人员...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

模板施工技术交底3

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
