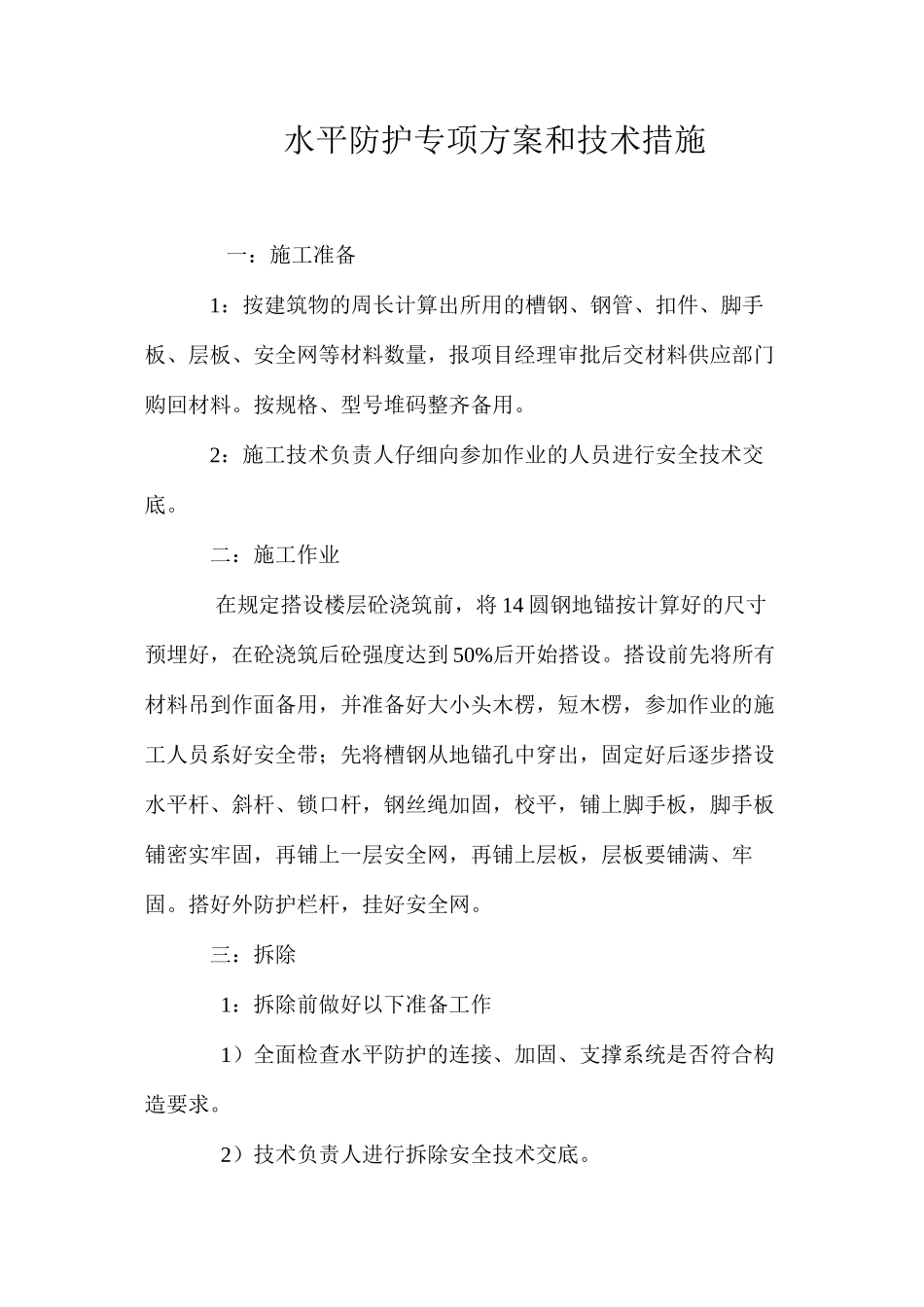

水平防护专项方案和技术措施 一:施工准备 1:按建筑物的周长计算出所用的槽钢、钢管、扣件、脚手板、层板、安全网等材料数量,报项目经理审批后交材料供应部门购回材料。按规格、型号堆码整齐备用。 2:施工技术负责人仔细向参加作业的人员进行安全技术交底。 二:施工作业 在规定搭设楼层砼浇筑前,将 14 圆钢地锚按计算好的尺寸预埋好,在砼浇筑后砼强度达到 50%后开始搭设。搭设前先将所有材料吊到作面备用,并准备好大小头木楞,短木楞,参加作业的施工人员系好安全带;先将槽钢从地锚孔中穿出,固定好后逐步搭设水平杆、斜杆、锁口杆,钢丝绳加固,校平,铺上脚手板,脚手板铺密实牢固,再铺上一层安全网,再铺上层板,层板要铺满、牢固。搭好外防护栏杆,挂好安全网。 三:拆除 1:拆除前做好以下准备工作 1)全面检查水平防护的连接、加固、支撑系统是否符合构造要求。 2)技术负责人进行拆除安全技术交底。 3)清除水平防护所有杂物。 2:拆除作业必须严格遵守拆除顺序。即从搭设的反方向拆除:拆层板 rarr;安全网 rarr;栏杆层板 rarr;栏杆安全网 rarr;栏杆 rarr;脚手板 rarr;锁口杆 rarr;加固钢丝绳 rarr;水平杆 rarr;第二根斜杆 rarr;第一根斜杆 rarr;槽钢。 3:拆除时应统一批挥,上下呼应,并在地面设立警戒线,派专人守侯,以防坠落伤人。 4:所有拆除材料只能堆放在楼层上,不得向下乱扔。 四:安全管理 1:搭设人员必须经过国家行业或建设主管部门发给的《特种作业操作证》的专业架子工。 2:搭设的水平防护质量,应按法律规范进行检查验收合格后投入使用。 3:不得将建筑材料堆放在水平防护架体上,并及时清除多余杂物。 4:当遇五级以上大风、雷雨天气时应停止防护架的搭设和拆除作业。 5:水平防护使用期间,没有经现场施工技术负责人同意,严禁私拆任何构件。 内容总结(1)水平防护专项方案和技术措施 一:施工准备 1:按建筑物的周长计算出所用的槽钢、钢管、扣件、脚手板、层板、安全网等材料数量,报项目经理审批后交材料供应部门购回材料(2)2:施工技术负责人仔细向参加作业的人员进行安全技术交底(3)搭设前先将所有材料吊到作面备用,并准备好大小头木楞,短木楞,参加作业的施工人员系好安全带(4)2)技术负责人进行拆除安全技术交底
