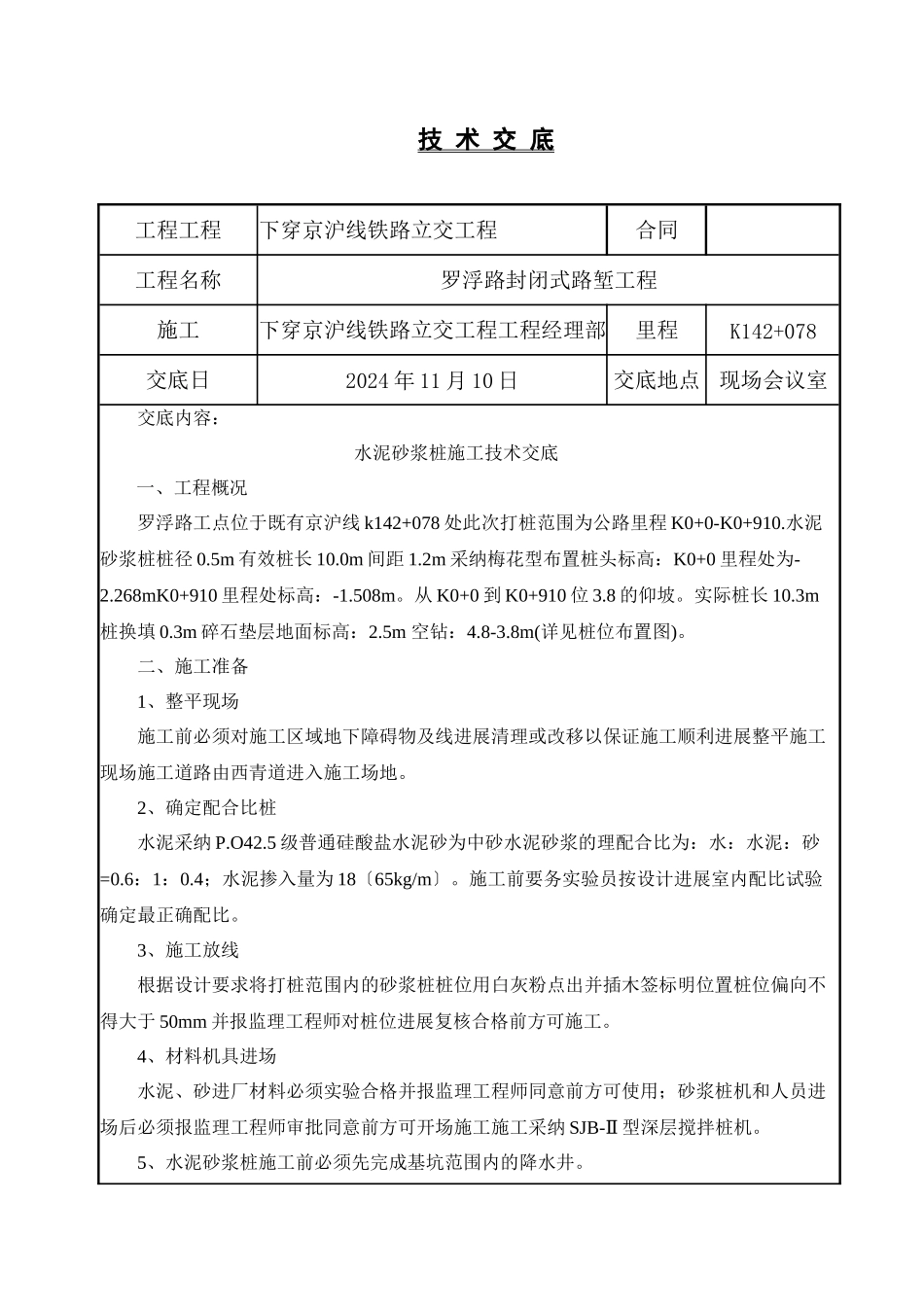

技 术 交 底工程工程下穿京沪线铁路立交工程合同工程名称罗浮路封闭式路堑工程施工下穿京沪线铁路立交工程工程经理部里程K142+078交底日2024 年 11 月 10 日交底地点现场会议室交底内容:水泥砂浆桩施工技术交底一、工程概况罗浮路工点位于既有京沪线 k142+078 处此次打桩范围为公路里程 K0+0-K0+910
水泥砂浆桩桩径 0
5m 有效桩长 10
0m 间距 1
2m 采纳梅花型布置桩头标高:K0+0 里程处为-2
268mK0+910 里程处标高:-1
从 K0+0 到 K0+910 位 3
实际桩长 10
3m桩换填 0
3m 碎石垫层地面标高:2
5m 空钻:4
8m(详见桩位布置图)
二、施工准备1、整平现场施工前必须对施工区域地下障碍物及线进展清理或改移以保证施工顺利进展整平施工现场施工道路由西青道进入施工场地
2、确定配合比桩水泥采纳 P
5 级普通硅酸盐水泥砂为中砂水泥砂浆的理配合比为:水:水泥:砂=0
4;水泥掺入量为 18〔65kg/m〕
施工前要务实验员按设计进展室内配比试验确定最正确配比
3、施工放线根据设计要求将打桩范围内的砂浆桩桩位用白灰粉点出并插木签标明位置桩位偏向不得大于 50mm 并报监理工程师对桩位进展复核合格前方可施工
4、材料机具进场水泥、砂进厂材料必须实验合格并报监理工程师同意前方可使用;砂浆桩机和人员进场后必须报监理工程师审批同意前方可开场施工施工采纳 SJB-Ⅱ 型深层搅拌桩机
5、水泥砂浆桩施工前必须先完成基坑范围内的降水井
三、施工工艺及1、水泥砂浆搅拌应采纳二次搅拌工艺搅拌顺序为:〔1〕向搅拌桶里注入规定量的水
〔2〕边搅拌边掺入水泥
〔3〕当水泥浆搅拌均匀后逐量参加规定量的中砂并搅拌均匀
〔4〕放入二次搅拌桶内进展二次搅拌
2、工艺流程工艺流程图〔1〕所使
