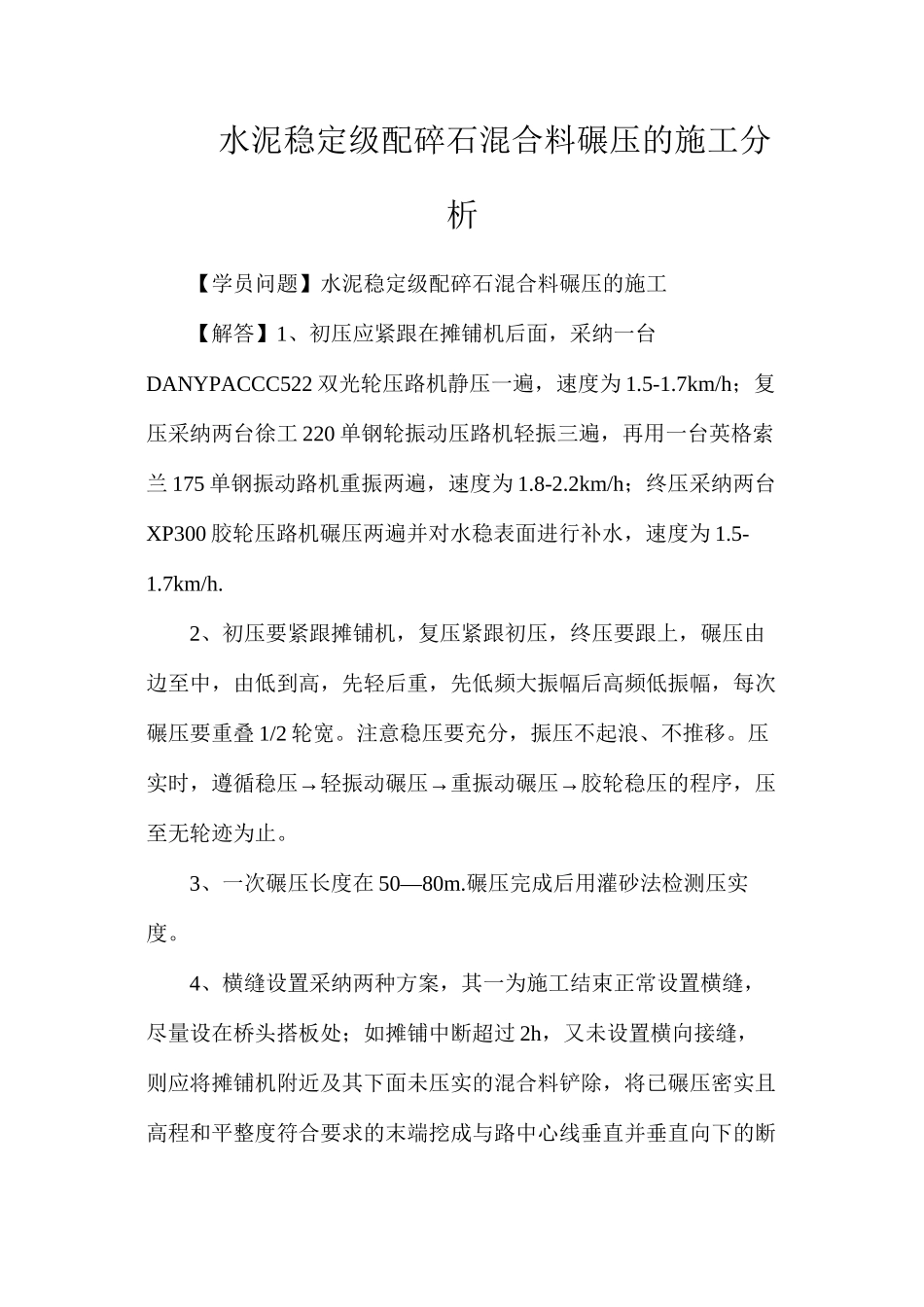

水泥稳定级配碎石混合料碾压的施工分析【学员问题】水泥稳定级配碎石混合料碾压的施工【解答】1、初压应紧跟在摊铺机后面,采纳一台DANYPACCC522 双光轮压路机静压一遍,速度为 1
7km/h;复压采纳两台徐工 220 单钢轮振动压路机轻振三遍,再用一台英格索兰 175 单钢振动路机重振两遍,速度为 1
2km/h;终压采纳两台XP300 胶轮压路机碾压两遍并对水稳表面进行补水,速度为 1
2、初压要紧跟摊铺机,复压紧跟初压,终压要跟上,碾压由边至中,由低到高,先轻后重,先低频大振幅后高频低振幅,每次碾压要重叠 1/2 轮宽
注意稳压要充分,振压不起浪、不推移
压→→→实时,遵循稳压轻振动碾压重振动碾压胶轮稳压的程序,压至无轮迹为止
3、一次碾压长度在 50—80m
碾压完成后用灌砂法检测压实度

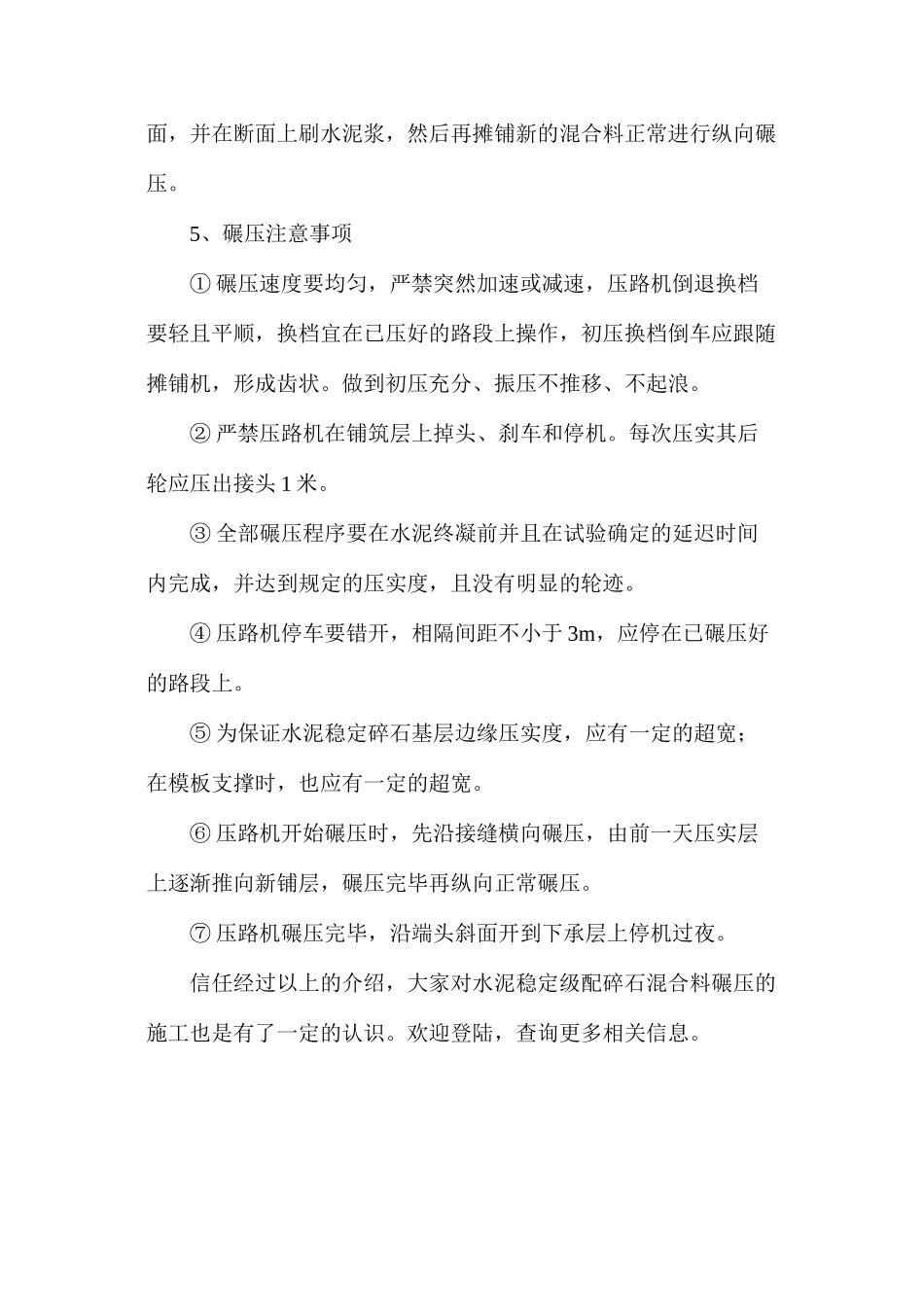

4、横缝设置采纳两种方案,其一为施工结束正常设置横缝,尽量设在桥头搭板处;如摊铺中断超过 2h,又未设置横向接缝,则应将摊铺机附近及其下面未压实的混合料铲除,将已碾压密实且高程和平整度符合要求的末端挖成与路中心线垂直并垂直向下的断面,并在断面上刷水泥浆,然后再摊铺新的混合料正常进行纵向碾压
5、碾压注意事项① 碾压速度要均匀,严禁突然加速或减速,压路机倒退换档要轻且平顺,换档宜在已压好的路段上操作,初压换档倒车应跟随摊铺机,形成齿状
做到初压充分、振压不推移、不起浪
② 严禁压路机在铺筑层上掉头、刹车和停机
每次压实其后轮应压出接头 1 米
③ 全部碾压程序要在水泥终凝前并且在试验确定的延迟时间内完成,并达到规定的压实度,且没有明显的轮迹
④ 压路机停车要错开,相隔间距不小于 3m,应停在已碾压好的路段上
⑤ 为保证水泥稳定碎石基层边缘压实度,应有一定的超宽;在模板支撑时,也应有一定的超宽
⑥ 压路机开始碾压时,先沿接缝横向碾压,由前一天压实层
