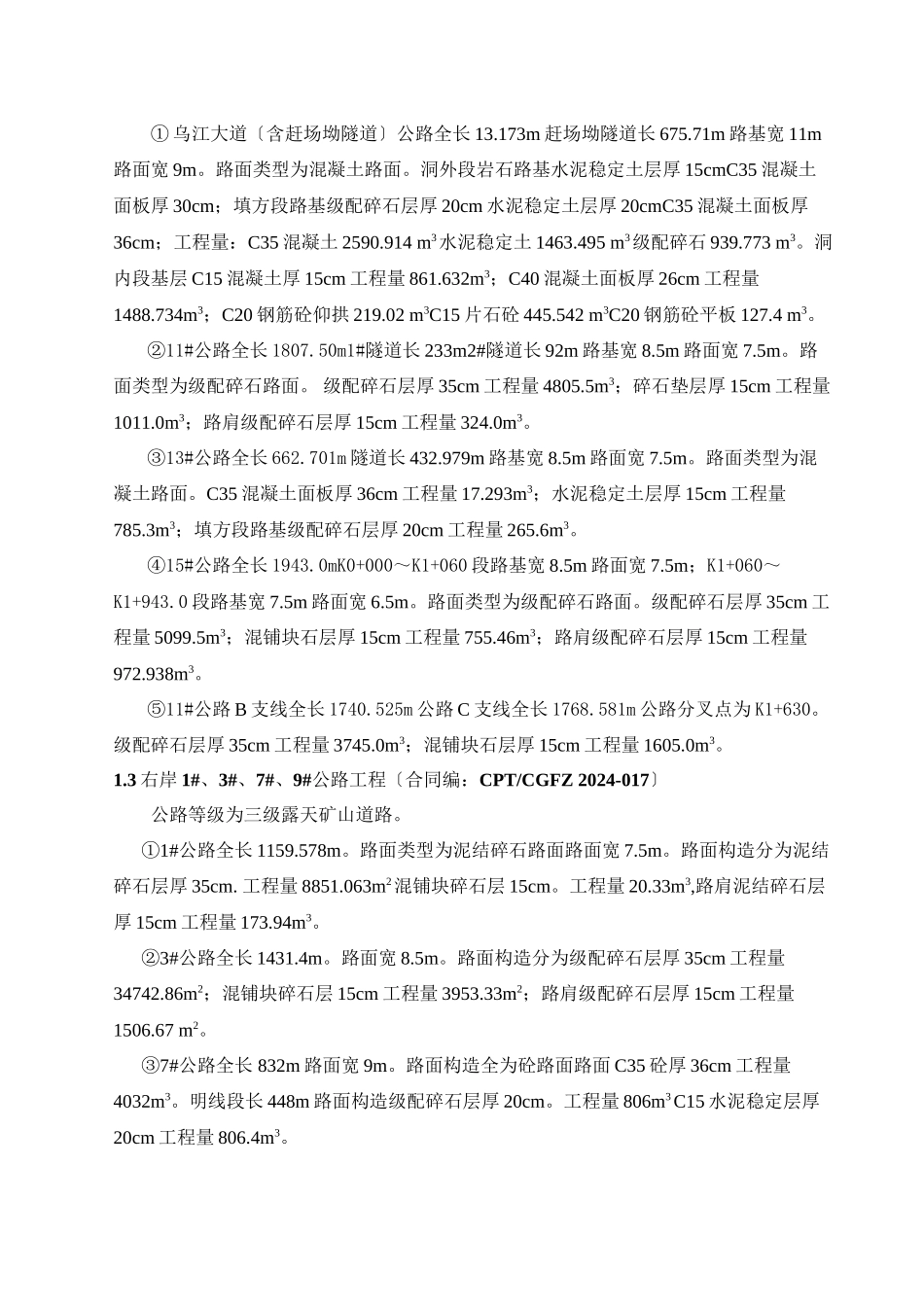

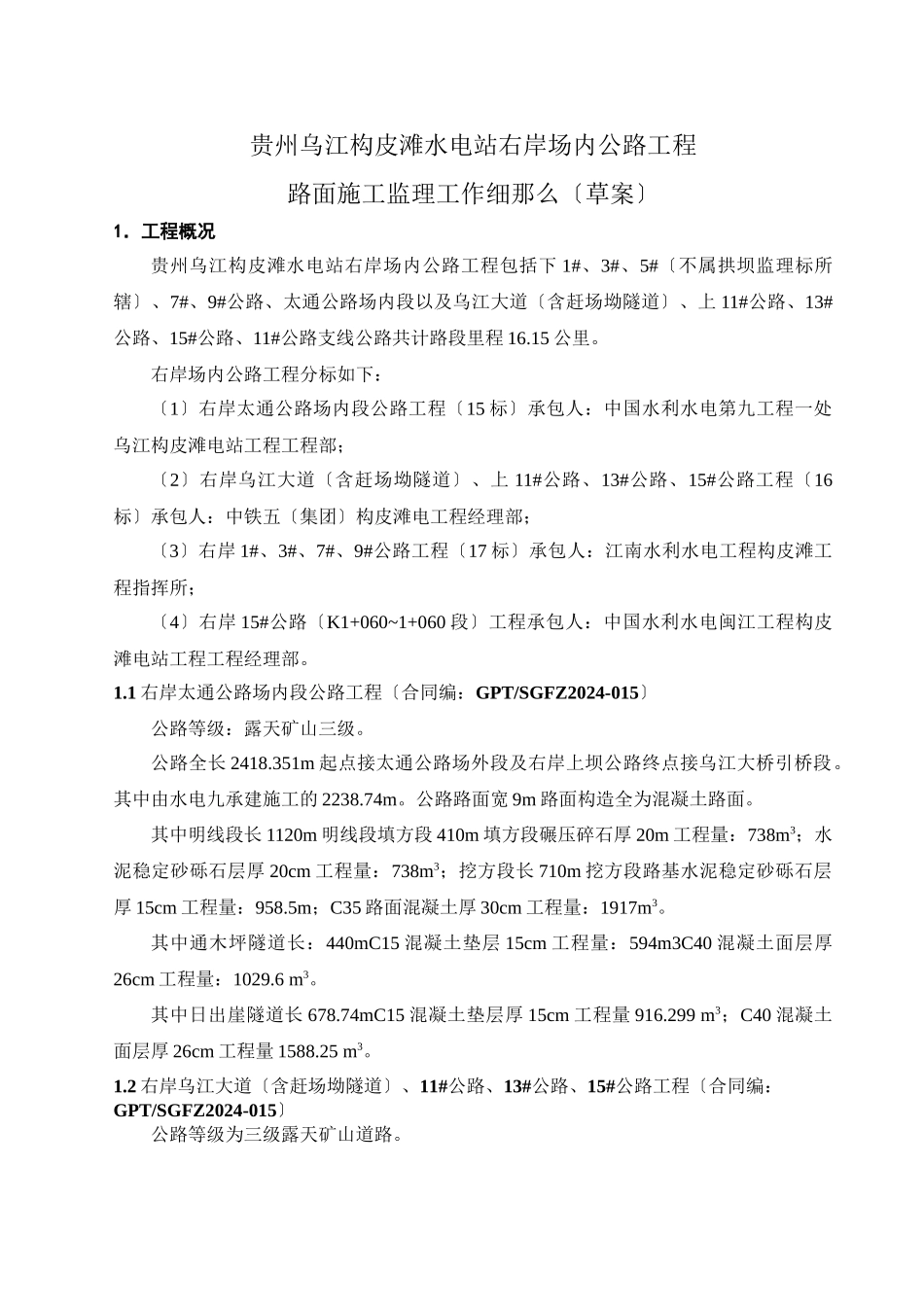

贵州乌江构皮滩水电站右岸场内公路工程路面施工监理工作细那么〔草案〕1.工程概况贵州乌江构皮滩水电站右岸场内公路工程包括下 1#、3#、5#〔不属拱坝监理标所辖〕、7#、9#公路、太通公路场内段以及乌江大道〔含赶场坳隧道〕、上 11#公路、13#公路、15#公路、11#公路支线公路共计路段里程 16.15 公里。右岸场内公路工程分标如下:〔1〕右岸太通公路场内段公路工程〔15 标〕承包人:中国水利水电第九工程一处乌江构皮滩电站工程工程部;〔2〕右岸乌江大道〔含赶场坳隧道〕、上 11#公路、13#公路、15#公路工程〔16标〕承包人:中铁五〔集团〕构皮滩电工程经理部;〔3〕右岸 1#、3#、7#、9#公路工程〔17 标〕承包人:江南水利水电工程构皮滩工程指挥所;〔4〕右岸 15#公路〔K1+060~1+060 段〕工程承包人:中国水利水电闽江工程构皮滩电站工程工程经理部。1.1 右岸太通公路场内段公路工程〔合同编:GPT/SGFZ2024-015〕公路等级:露天矿山三级。公路全长 2418.351m 起点接太通公路场外段及右岸上坝公路终点接乌江大桥引桥段。其中由水电九承建施工的 2238.74m。公路路面宽 9m 路面构造全为混凝土路面。其中明线段长 1120m 明线段填方段 410m 填方段碾压碎石厚 20m 工程量:738m3;水泥稳定砂砾石层厚 20cm 工程量:738m3;挖方段长 710m 挖方段路基水泥稳定砂砾石层厚 15cm 工程量:958.5m;C35 路面混凝土厚 30cm 工程量:1917m3。其中通木坪隧道长:440mC15 混凝土垫层 15cm 工程量:594m3C40 混凝土面层厚26cm 工程量:1029.6 m3。其中日出崖隧道长 678.74mC15 混凝土垫层厚 15cm 工程量 916.299 m3;C40 混凝土面层厚 26cm 工程量 1588.25 m3。1.2 右岸乌江大道〔含赶场坳隧道〕、11#公路、13#公路、15#公路工程〔合同编:GPT/SGFZ2024-015〕公路等级为三级露天矿山道路。① 乌江大道〔含赶场坳隧道〕公路全长 13.173m 赶场坳隧道长 675.71m 路基宽 11m路面宽 9m。路面类型为混凝土路面。洞外段岩石路基水泥稳定土层厚 15cmC35 混凝土面板厚 30cm;填方段路基级配碎石层厚 20cm 水泥稳定土层厚 20cmC35 混凝土面板厚36cm;工程量:C35 混凝土 2590.914 m3水泥稳定土 1463.495 m3级配碎石 939.773 m3。洞内段基层 C15 混凝土厚 15cm 工程量 861.632m3;C40 混凝土面板厚 26cm 工程量1488.734m3;C20 钢筋砼仰拱 219.02 m3C15 片石砼 445.542 m3C20 钢筋砼平板...
