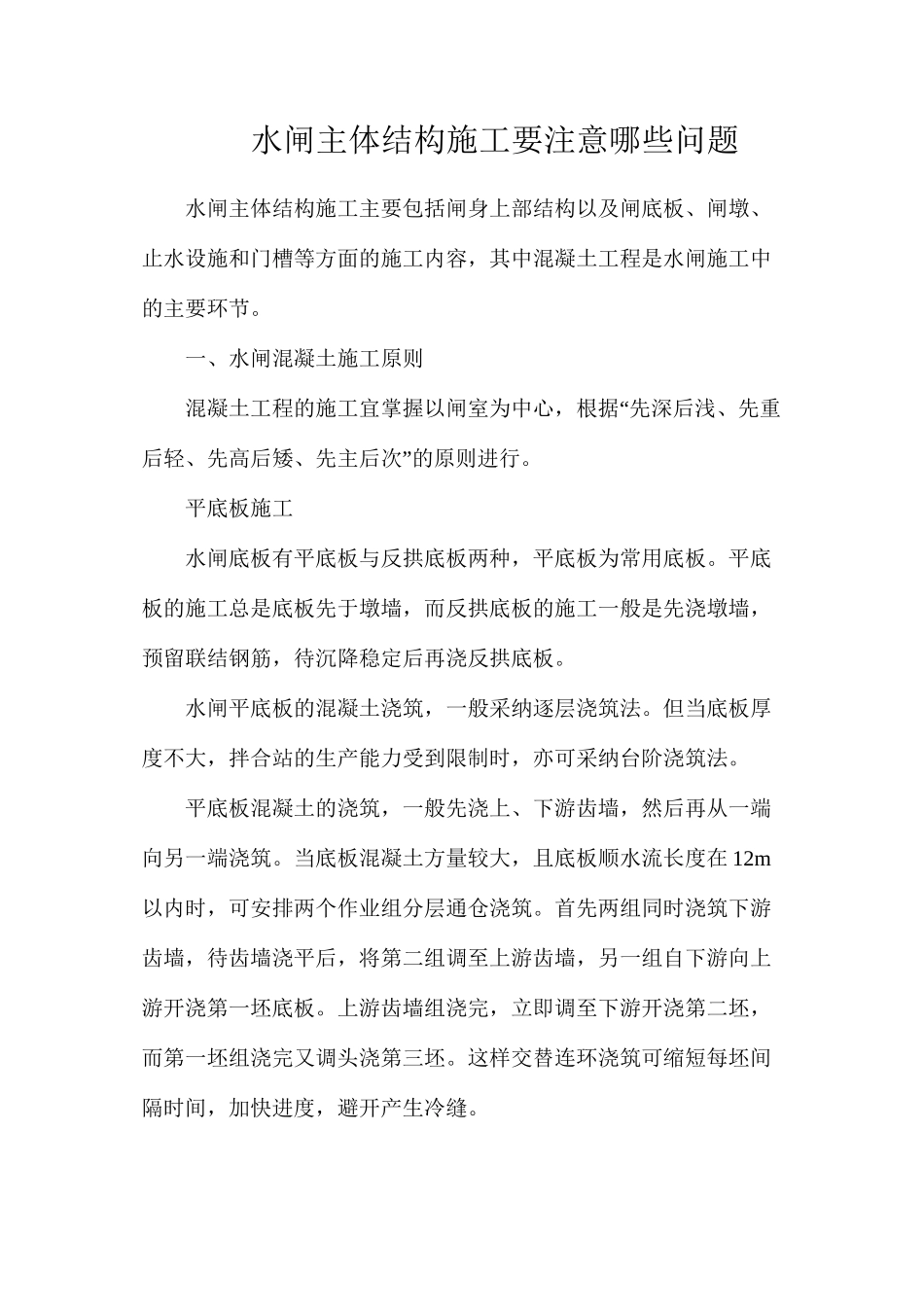

水闸主体结构施工要注意哪些问题水闸主体结构施工主要包括闸身上部结构以及闸底板、闸墩、止水设施和门槽等方面的施工内容,其中混凝土工程是水闸施工中的主要环节
一、水闸混凝土施工原则“混凝土工程的施工宜掌握以闸室为中心,根据 先深后浅、先重”后轻、先高后矮、先主后次 的原则进行
平底板施工水闸底板有平底板与反拱底板两种,平底板为常用底板
平底板的施工总是底板先于墩墙,而反拱底板的施工一般是先浇墩墙,预留联结钢筋,待沉降稳定后再浇反拱底板
水闸平底板的混凝土浇筑,一般采纳逐层浇筑法
但当底板厚度不大,拌合站的生产能力受到限制时,亦可采纳台阶浇筑法
平底板混凝土的浇筑,一般先浇上、下游齿墙,然后再从一端向另一端浇筑
当底板混凝土方量较大,且底板顺水流长度在 12m以内时,可安排两个作业组分层通仓浇筑
首先两组同时浇筑下游齿墙,待齿墙浇平后,将第二组调至上游齿墙,另一组自下游向上游开浇第一坯底板
上游齿墙组浇完,立即调至下游开浇第二坯,而第一坯组浇完又调头浇第三坯
这样交替连环浇筑可缩短每坯间隔时间,加快进度,避开产生冷缝

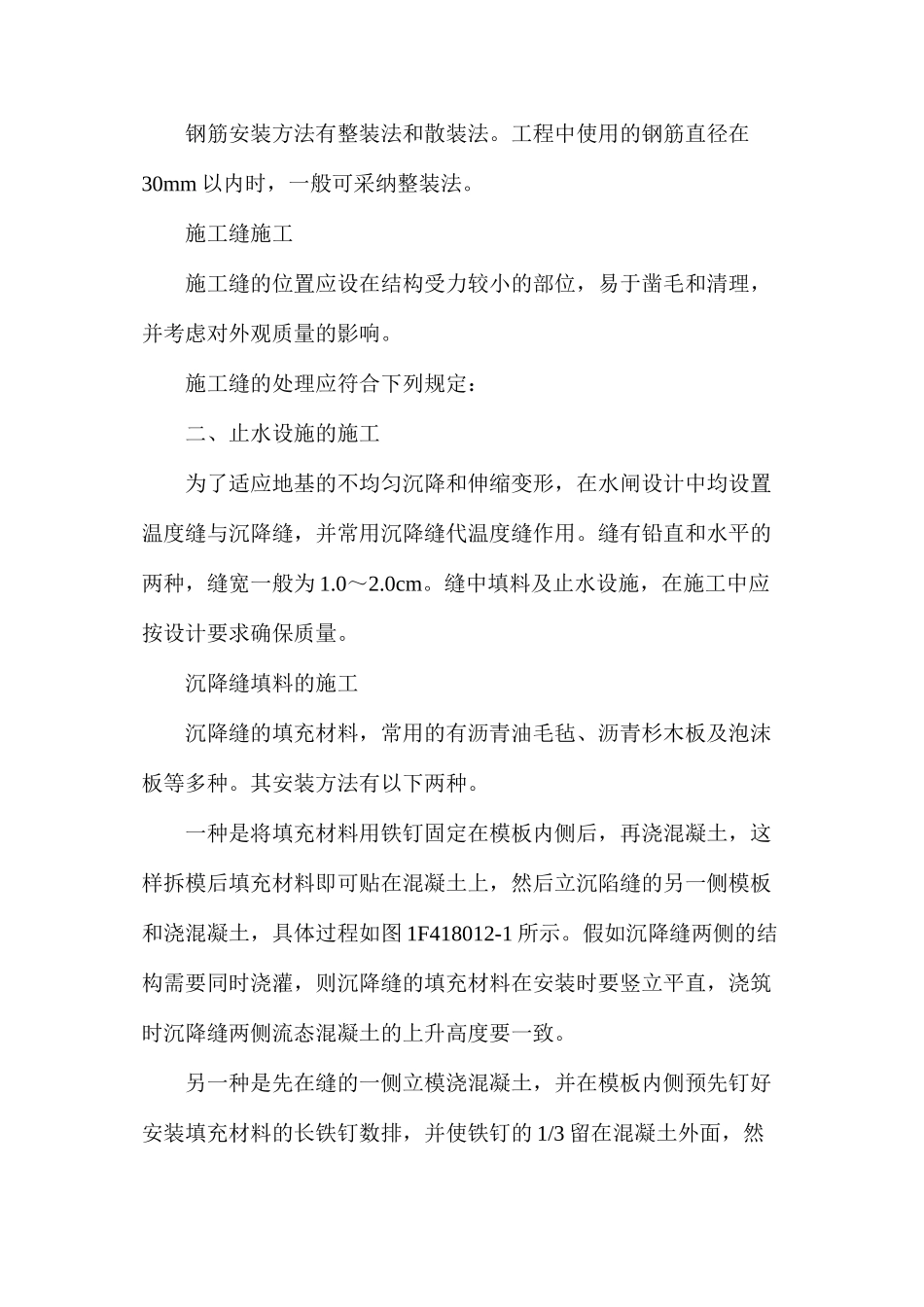

钢筋安装方法有整装法和散装法
工程中使用的钢筋直径在30mm 以内时,一般可采纳整装法
施工缝施工施工缝的位置应设在结构受力较小的部位,易于凿毛和清理,并考虑对外观质量的影响
施工缝的处理应符合下列规定:二、止水设施的施工为了适应地基的不均匀沉降和伸缩变形,在水闸设计中均设置温度缝与沉降缝,并常用沉降缝代温度缝作用
缝有铅直和水平的两种,缝宽一般为 1
缝中填料及止水设施,在施工中应按设计要求确保质量
沉降缝填料的施工沉降缝的填充材料,常用的有沥青油毛毡、沥青杉木板及泡沫板等多种
其安装方法有以下两种
一种是将填充材料用铁钉固定在模板内侧后,再浇混凝土,这样拆模后填充材料即可贴在混凝土上,然后立沉陷缝的另一侧模板和浇混凝土,具体过程如图 1F4180
