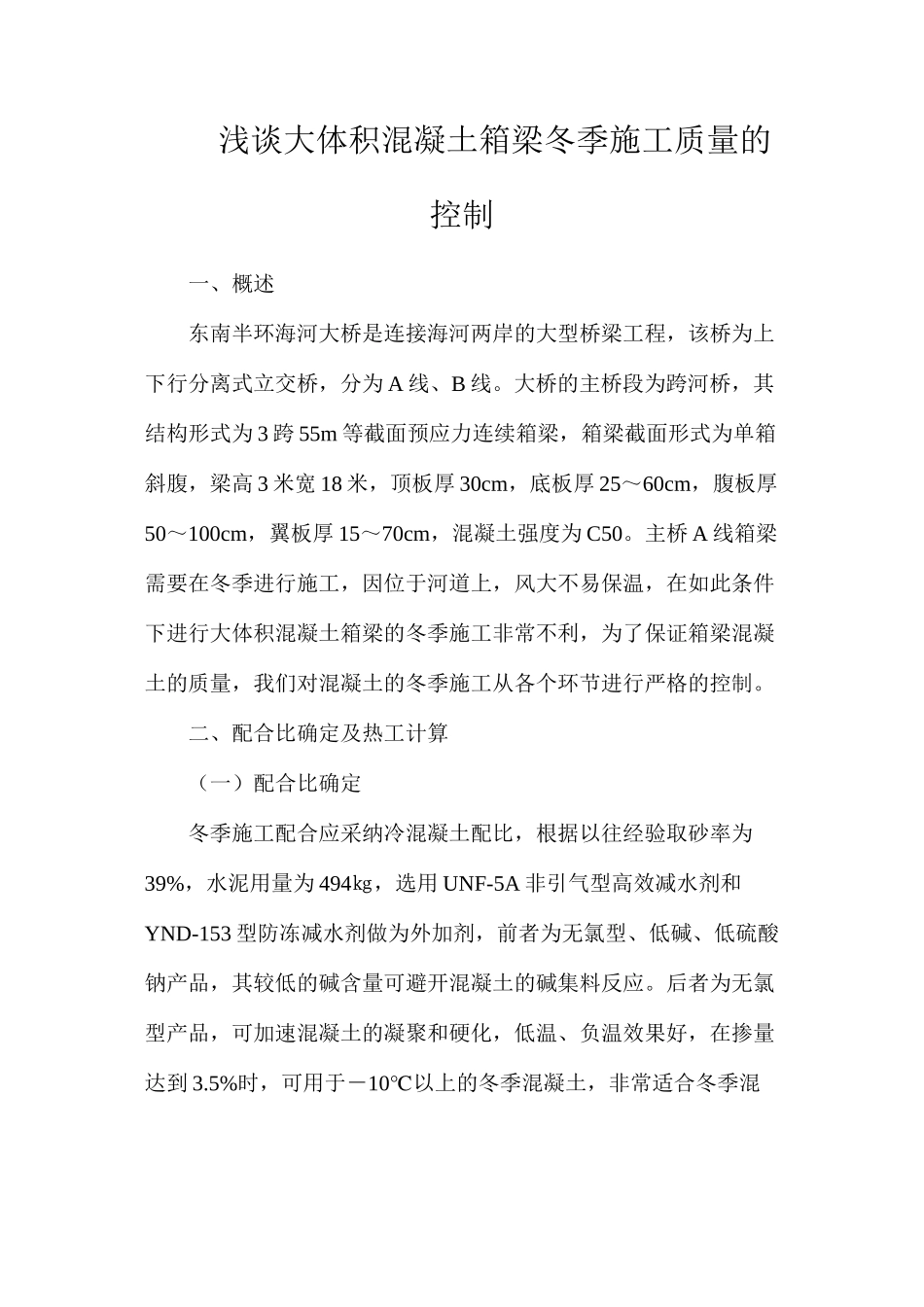

浅谈大体积混凝土箱梁冬季施工质量的控制一、概述东南半环海河大桥是连接海河两岸的大型桥梁工程,该桥为上下行分离式立交桥,分为 A 线、B 线
大桥的主桥段为跨河桥,其结构形式为 3 跨 55m 等截面预应力连续箱梁,箱梁截面形式为单箱斜腹,梁高 3 米宽 18 米,顶板厚 30cm,底板厚 25~60cm,腹板厚50~100cm,翼板厚 15~70cm,混凝土强度为 C50
主桥 A 线箱梁需要在冬季进行施工,因位于河道上,风大不易保温,在如此条件下进行大体积混凝土箱梁的冬季施工非常不利,为了保证箱梁混凝土的质量,我们对混凝土的冬季施工从各个环节进行严格的控制
二、配合比确定及热工计算(一)配合比确定冬季施工配合应采纳冷混凝土配比,根据以往经验取砂率为39%,水泥用量为 494㎏,选用 UNF-5A 非引气型高效减水剂和YND-153 型防冻减水剂做为外加剂,前者为无氯型、低碱、低硫酸钠产品,其较低的碱含量可避开混凝土的碱集料反应
后者为无氯型产品,可加速混凝土的凝聚和硬化,低温、负温效果好,在掺量达到 3
5%时,可用于-10℃以上的冬季混凝土,非常适合冬季混凝土配合比
配合比的 28 天试配强度达到设计值的 115%以上,证明配合比满足设计要求
配合比如下:(二)热工计算为了便于控制混凝土质量,必须对配合比进行了冬季施工热工计算
现场对砂、石进行含水量的测试,获得平均值:Ps=5%,Pg=0%,需要对原配合比进行调整
调整后的配合比如下:下面根据调整后的施工配合比进行热工计算:按《公路桥涵施工技术法律规范》要求,取混凝土入模温度T2=5℃,并考虑环境温度在零下 4℃以下时不进行混凝土施工
假如浇筑混凝土的天气情况较差,按最不利条件:气温为零下 4℃

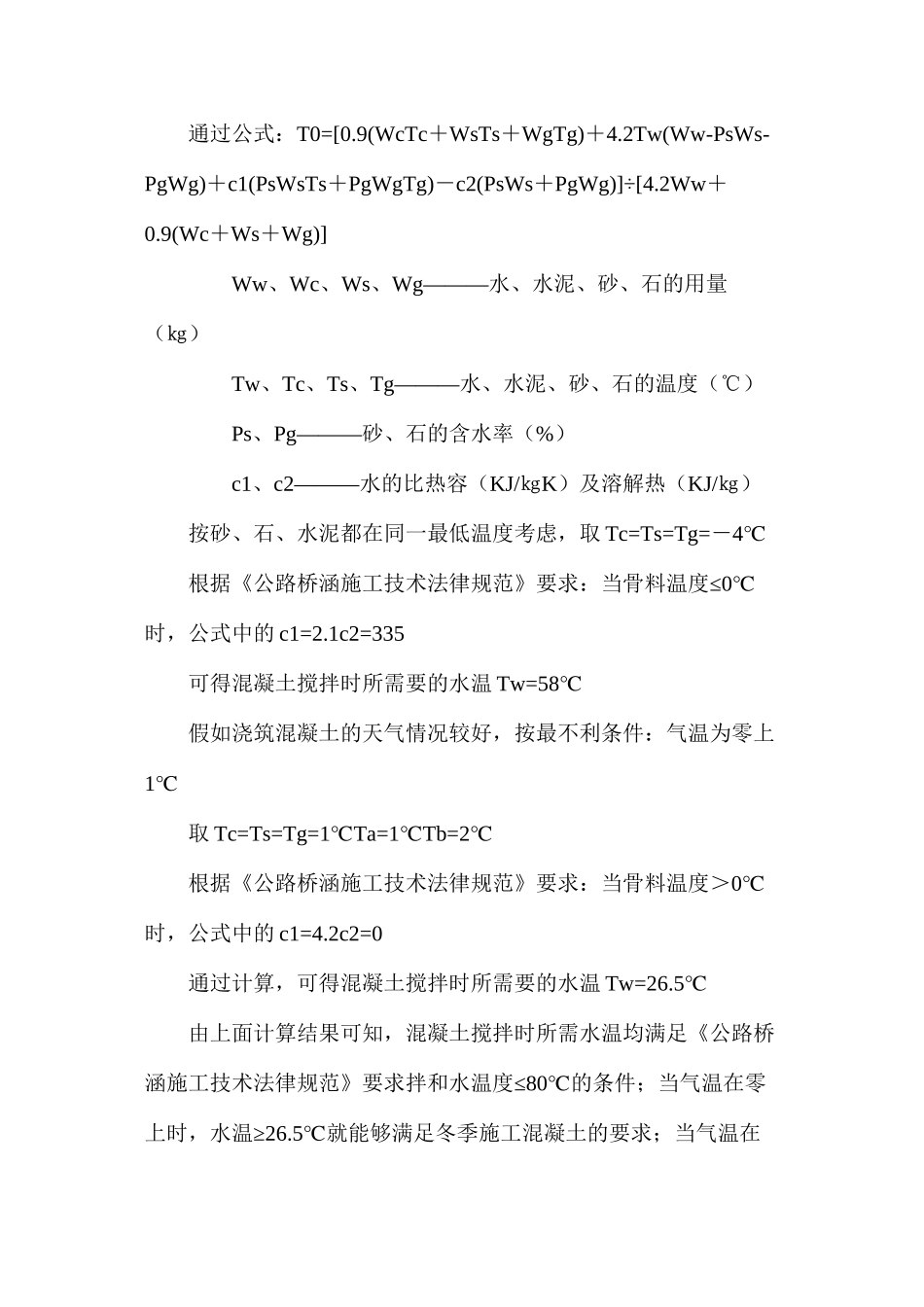

通过公式:T2=T1-(A*T+0
032N)(T1-Ta)N—混凝土转运次数;T—混凝土运输时间;A—温度损失系数;Ta—
