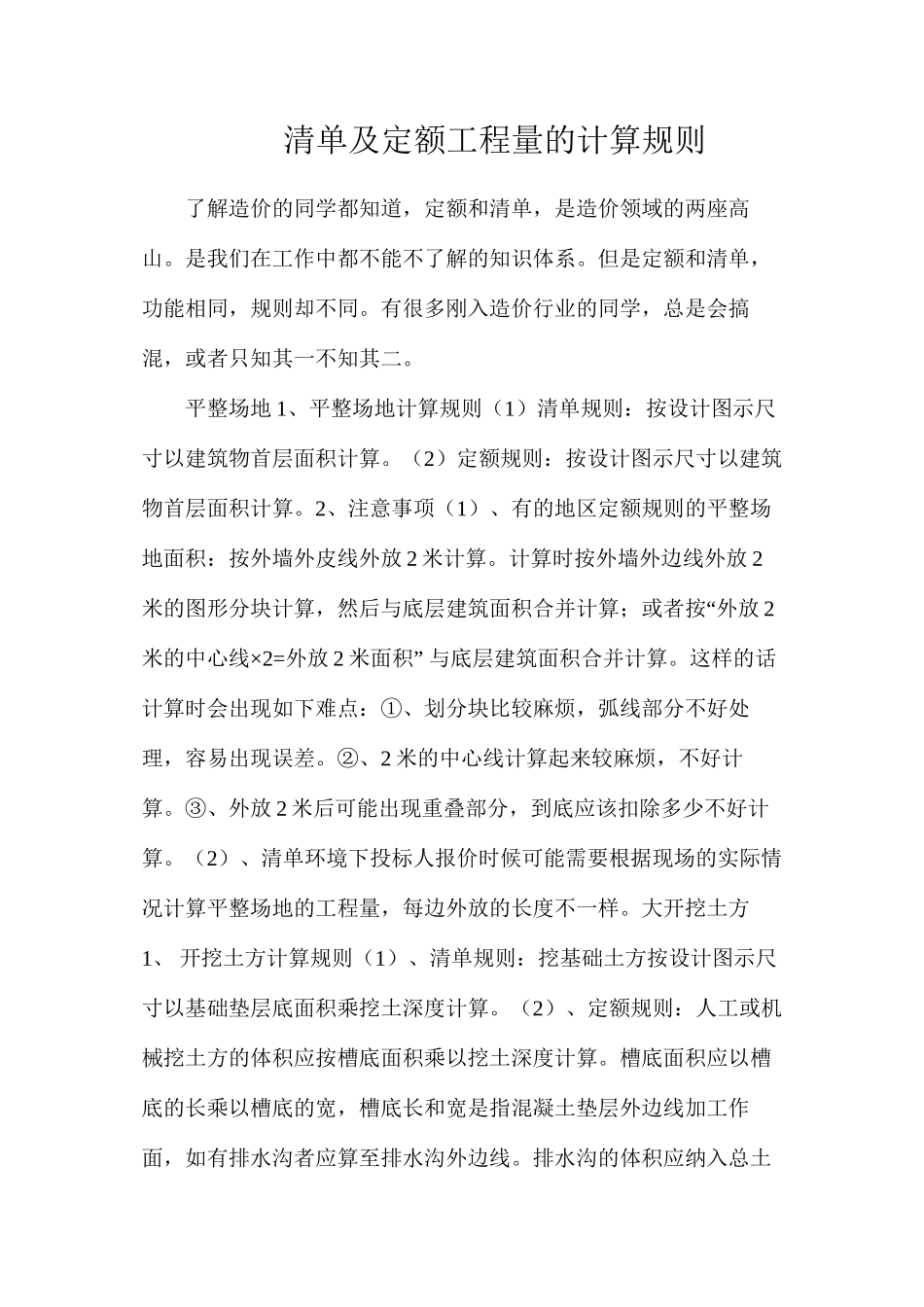

清单及定额工程量的计算规则了解造价的同学都知道,定额和清单,是造价领域的两座高山。是我们在工作中都不能不了解的知识体系。但是定额和清单,功能相同,规则却不同。有很多刚入造价行业的同学,总是会搞混,或者只知其一不知其二。平整场地 1、平整场地计算规则(1)清单规则:按设计图示尺寸以建筑物首层面积计算。(2)定额规则:按设计图示尺寸以建筑物首层面积计算。2、注意事项(1)、有的地区定额规则的平整场地面积:按外墙外皮线外放 2 米计算。计算时按外墙外边线外放 2“米的图形分块计算,然后与底层建筑面积合并计算;或者按 外放 2米的中心线×2=外放 2” 米面积 与底层建筑面积合并计算。这样的话计算时会出现如下难点:①、划分块比较麻烦,弧线部分不好处理,容易出现误差。②、2 米的中心线计算起来较麻烦,不好计算。③、外放 2 米后可能出现重叠部分,到底应该扣除多少不好计算。(2)、清单环境下投标人报价时候可能需要根据现场的实际情况计算平整场地的工程量,每边外放的长度不一样。大开挖土方1 、 开挖土方计算规则(1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。(2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指混凝土垫层外边线加工作面,如有排水沟者应算至排水沟外边线。排水沟的体积应纳入总土方量内。当需要放坡时,应将放坡的土方量合并于总土方量中。2、挖土方计算的难点( 1 )“、计算挖土方上中下底面积时候需要计算 各”自边线到外墙外边线图 部分的中心线,中心线计算起来比较麻烦(同平整场地)。( 2 )、中截面面积不好计算。( 3 )、重叠地方不好处理(同平整场地)。( 4 )、假如出现某些边放坡系数不一致,难以处理。3、大开挖与基槽开挖、基坑开挖的关系槽底宽度在 3m 以内且长度是宽度三倍以外者或槽底面积在 20m2 以内者为地槽,其余为挖土方。满堂基础 1、满堂基础工程量计算方法( 1 )、满堂基础的体积①计算方法之一:满堂基础最大面积的底面积×满基底板厚—度多算部分三角带的体积满堂基础最大面积的底面积=建筑面积+外墙外皮到满堂外边线的面积三角带的体积=斜坡中心线周长×多算部分三角形截面积②计算方法之二:满堂基础顶面积×满堂基础底板的厚度+梯形带的体积满堂基础顶面积=建筑面积+外墙外皮到满堂外边线的面积-斜坡宽度的面积梯形带体积=...
