煤仓上口联络巷掘进安全技术措施

煤仓上口联络巷掘进安全技术措施_第1页
1/8
煤仓上口联络巷掘进安全技术措施_第2页
2/8
煤仓上口联络巷掘进安全技术措施_第3页
3/8

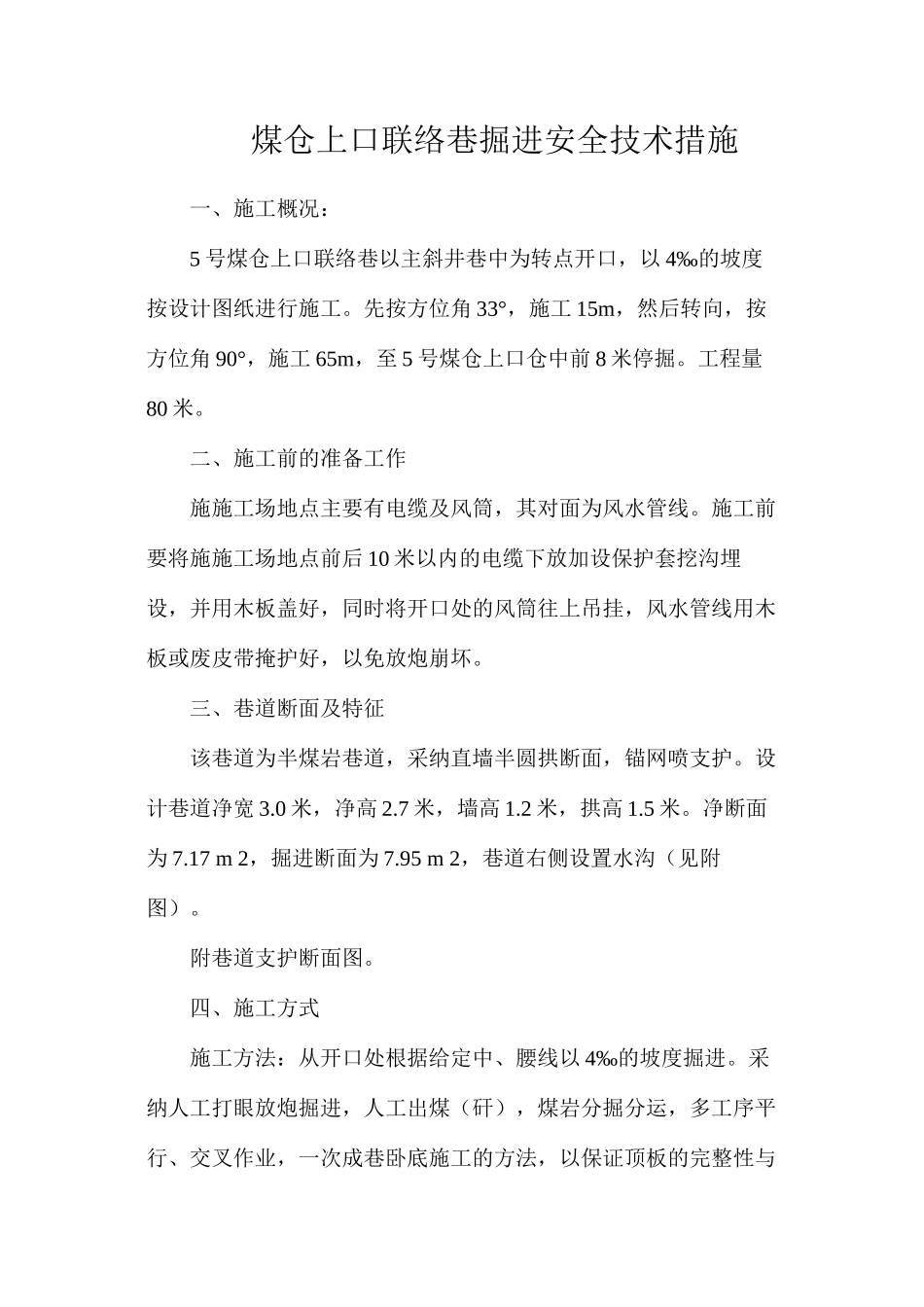

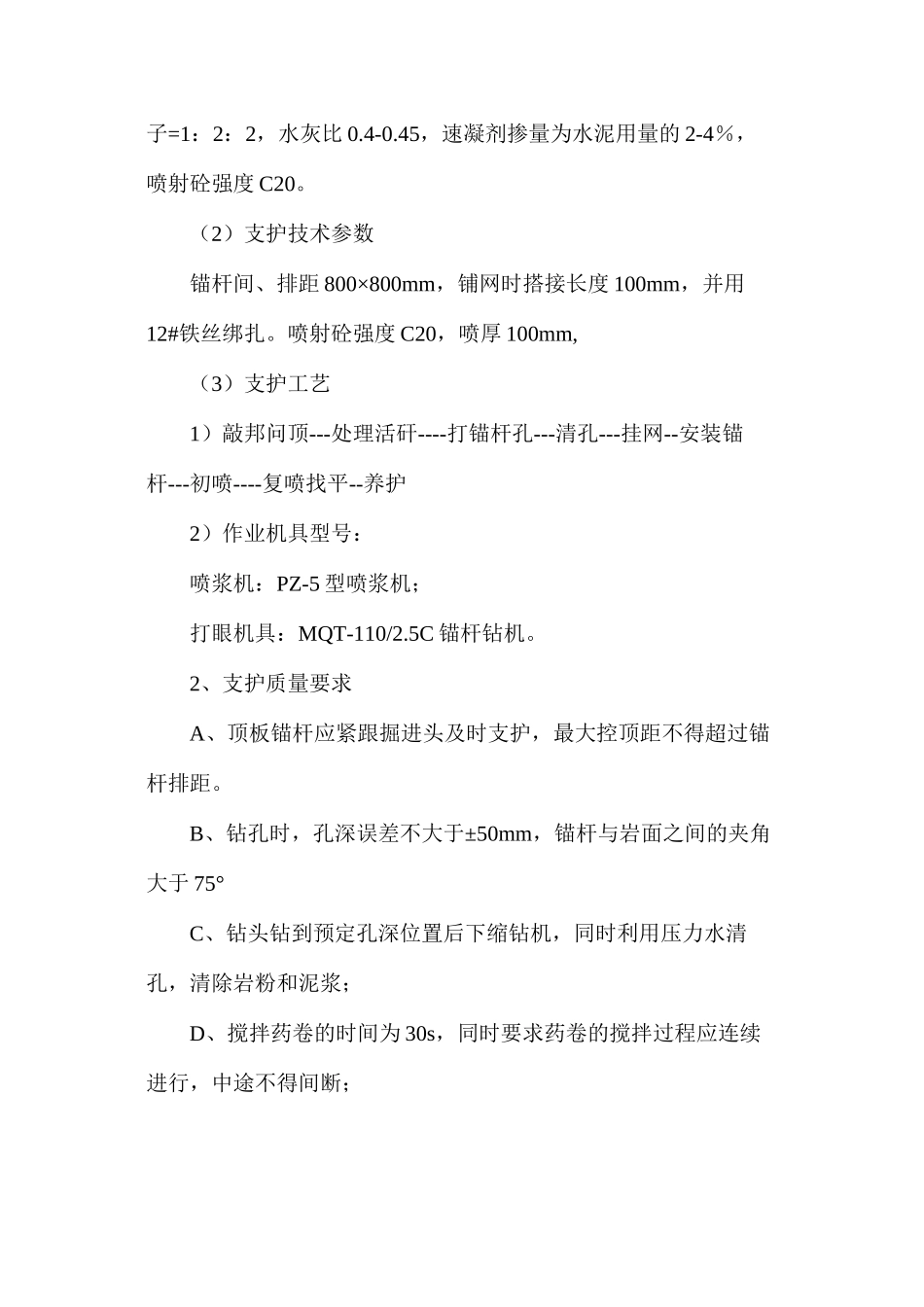

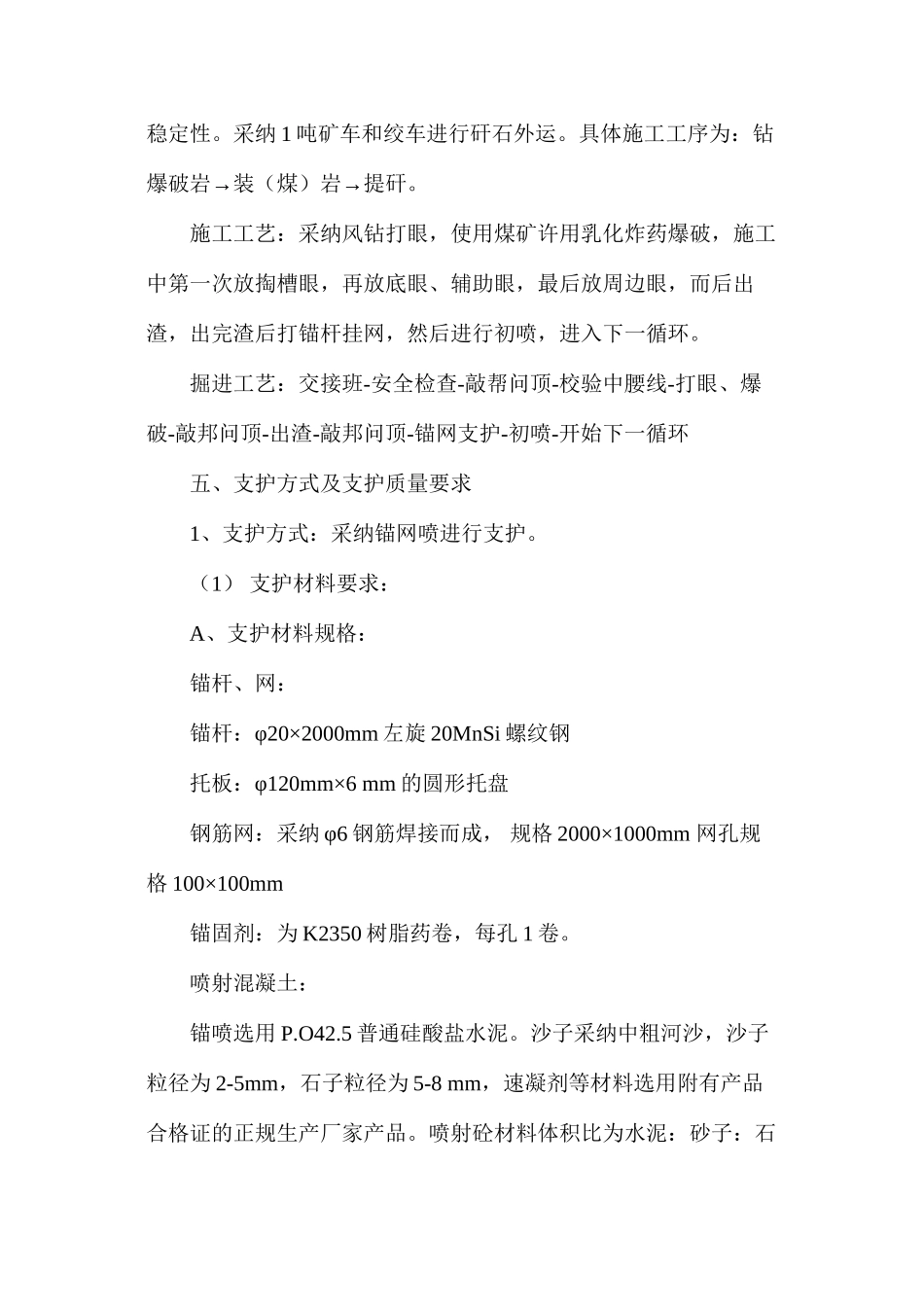

煤仓上口联络巷掘进安全技术措施一、施工概况:5 号煤仓上口联络巷以主斜井巷中为转点开口,以 4‰的坡度按设计图纸进行施工。先按方位角 33°,施工 15m,然后转向,按方位角 90°,施工 65m,至 5 号煤仓上口仓中前 8 米停掘。工程量80 米。二、施工前的准备工作施施工场地点主要有电缆及风筒,其对面为风水管线。施工前要将施施工场地点前后 10 米以内的电缆下放加设保护套挖沟埋设,并用木板盖好,同时将开口处的风筒往上吊挂,风水管线用木板或废皮带掩护好,以免放炮崩坏。三、巷道断面及特征该巷道为半煤岩巷道,采纳直墙半圆拱断面,锚网喷支护。设计巷道净宽 3.0 米,净高 2.7 米,墙高 1.2 米,拱高 1.5 米。净断面为 7.17 m 2,掘进断面为 7.95 m 2,巷道右侧设置水沟(见附图)。附巷道支护断面图。四、施工方式施工方法:从开口处根据给定中、腰线以 4‰的坡度掘进。采纳人工打眼放炮掘进,人工出煤(矸),煤岩分掘分运,多工序平行、交叉作业,一次成巷卧底施工的方法,以保证顶板的完整性与稳定性。采纳 1 吨矿车和绞车进行矸石外运。具体施工工序为:钻→→爆破岩装(煤)岩提矸。施工工艺:采纳风钻打眼,使用煤矿许用乳化炸药爆破,施工中第一次放掏槽眼,再放底眼、辅助眼,最后放周边眼,而后出渣,出完渣后打锚杆挂网,然后进行初喷,进入下一循环。掘进工艺:交接班-安全检查-敲帮问顶-校验中腰线-打眼、爆破-敲邦问顶-出渣-敲邦问顶-锚网支护-初喷-开始下一循环五、支护方式及支护质量要求1、支护方式:采纳锚网喷进行支护。(1 ) 支护材料要求:A、支护材料规格:锚杆、网:锚杆:φ20×2000mm 左旋 20MnSi 螺纹钢托板:φ120mm×6 mm 的圆形托盘钢筋网:采纳 φ6 钢筋焊接而成, 规格 2000×1000mm 网孔规格 100×100mm锚固剂:为 K2350 树脂药卷,每孔 1 卷。喷射混凝土:锚喷选用 P.O42.5 普通硅酸盐水泥。沙子采纳中粗河沙,沙子粒径为 2-5mm,石子粒径为 5-8 mm,速凝剂等材料选用附有产品合格证的正规生产厂家产品。喷射砼材料体积比为水泥:砂子:石子=1:2:2,水灰比 0.4-0.45,速凝剂掺量为水泥用量的 2-4%,喷射砼强度 C20。(2)支护技术参数锚杆间、排距 800×800mm,铺网时搭接长度 100mm,并用12#铁丝绑扎。喷射砼强度 C20,喷厚 100mm,(3)支护工艺1)敲邦问顶---处理活矸----打锚杆孔---清孔---挂网--安装锚杆---初喷----复喷找平--养护...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

煤仓上口联络巷掘进安全技术措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
