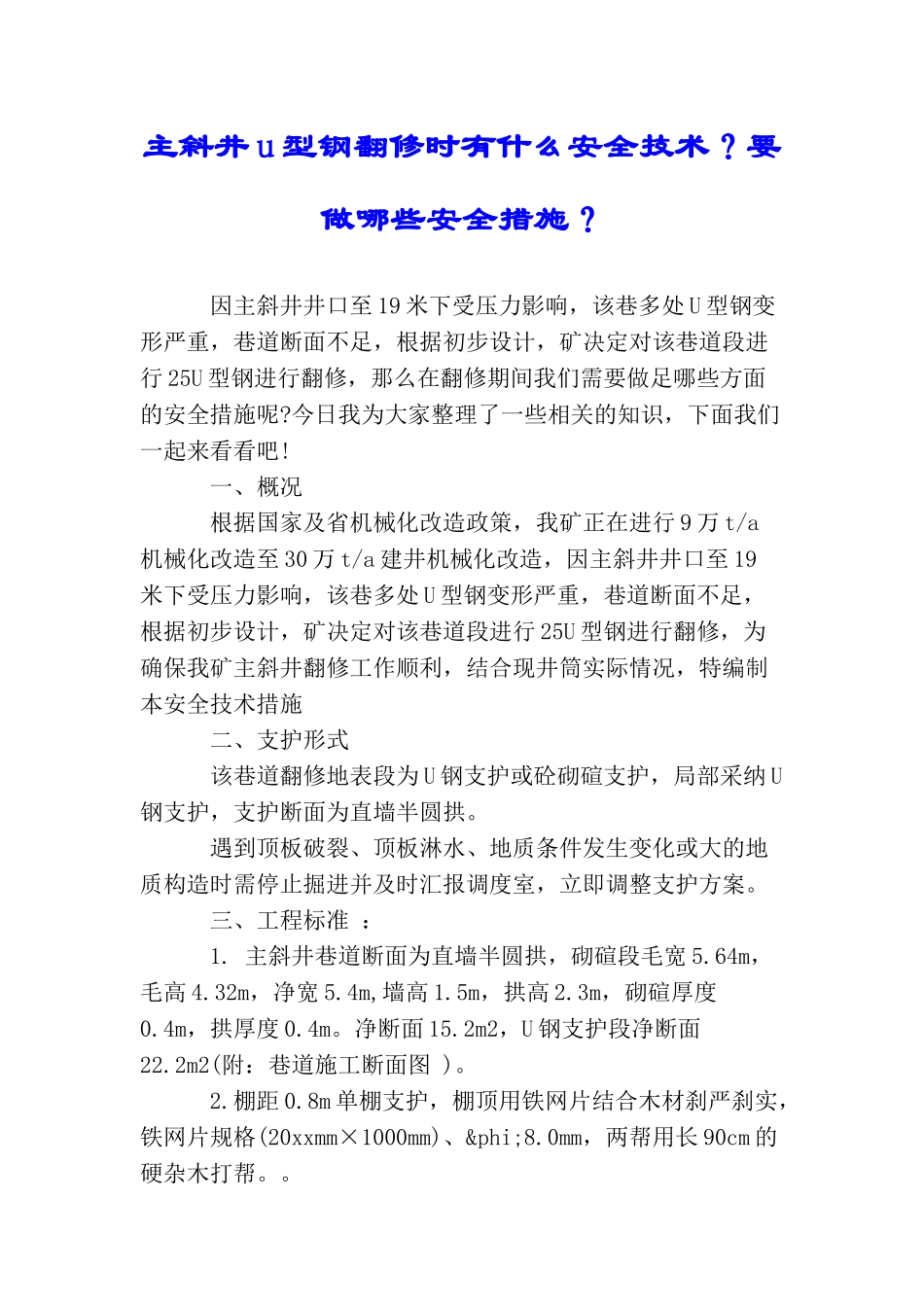

主斜井 u 型钢翻修时有什么安全技术
要做哪些安全措施
因主斜井井口至 19 米下受压力影响,该巷多处 U 型钢变形严重,巷道断面不足,根据初步设计,矿决定对该巷道段进行 25U 型钢进行翻修,那么在翻修期间我们需要做足哪些方面的安全措施呢
今日我为大家整理了一些相关的知识,下面我们一起来看看吧
一、概况 根据国家及省机械化改造政策,我矿正在进行 9 万 t/a机械化改造至 30 万 t/a 建井机械化改造,因主斜井井口至 19米下受压力影响,该巷多处 U 型钢变形严重,巷道断面不足,根据初步设计,矿决定对该巷道段进行 25U 型钢进行翻修,为确保我矿主斜井翻修工作顺利,结合现井筒实际情况,特编制本安全技术措施 二、支护形式 该巷道翻修地表段为 U 钢支护或砼砌碹支护,局部采纳 U钢支护,支护断面为直墙半圆拱
遇到顶板破裂、顶板淋水、地质条件发生变化或大的地质构造时需停止掘进并及时汇报调度室,立即调整支护方案
三、工程标准 : 1
主斜井巷道断面为直墙半圆拱,砌碹段毛宽 5
64m,毛高 4
32m,净宽 5
4m,墙高 1
5m,拱高 2
3m,砌碹厚度0
4m,拱厚度 0
净断面 15
2m2,U 钢支护段净断面22
2m2(附:巷道施工断面图 )
8m 单棚支护,棚顶用铁网片结合木材刹严刹实,铁网片规格(20xxmm×1000mm)、φ8
0mm,两帮用长 90cm 的硬杂木打帮

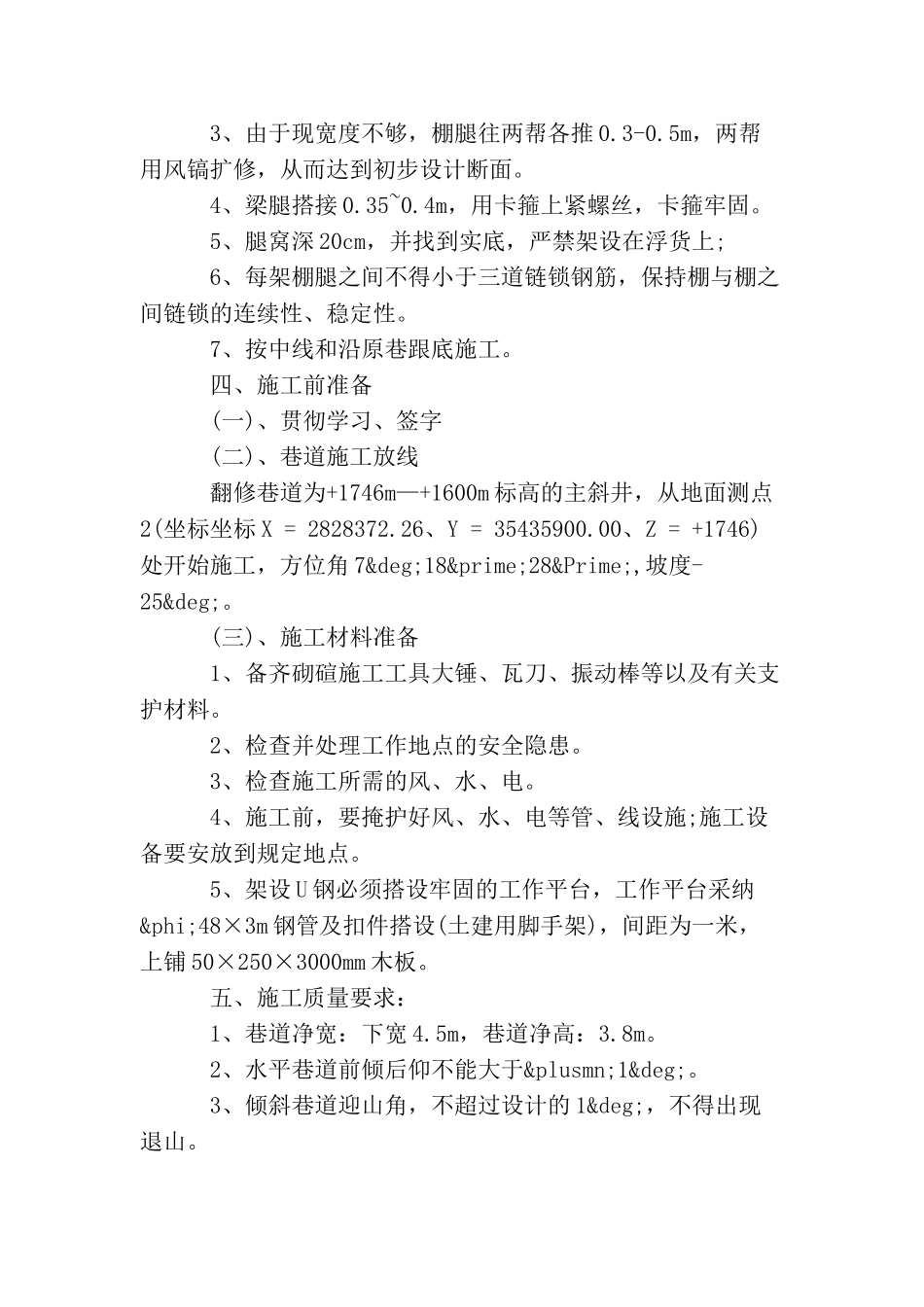

3、由于现宽度不够,棚腿往两帮各推 0
5m,两帮用风镐扩修,从而达到初步设计断面
4、梁腿搭接 0
4m,用卡箍上紧螺丝,卡箍牢固
5、腿窝深 20cm,并找到实底,严禁架设在浮货上; 6、每架棚腿之间不得小于三道链锁钢筋,保持棚与棚之间链锁的连续性、稳定性
7、按中线和沿原巷跟底施工
四、施工前准备 (一)、贯彻学习、
