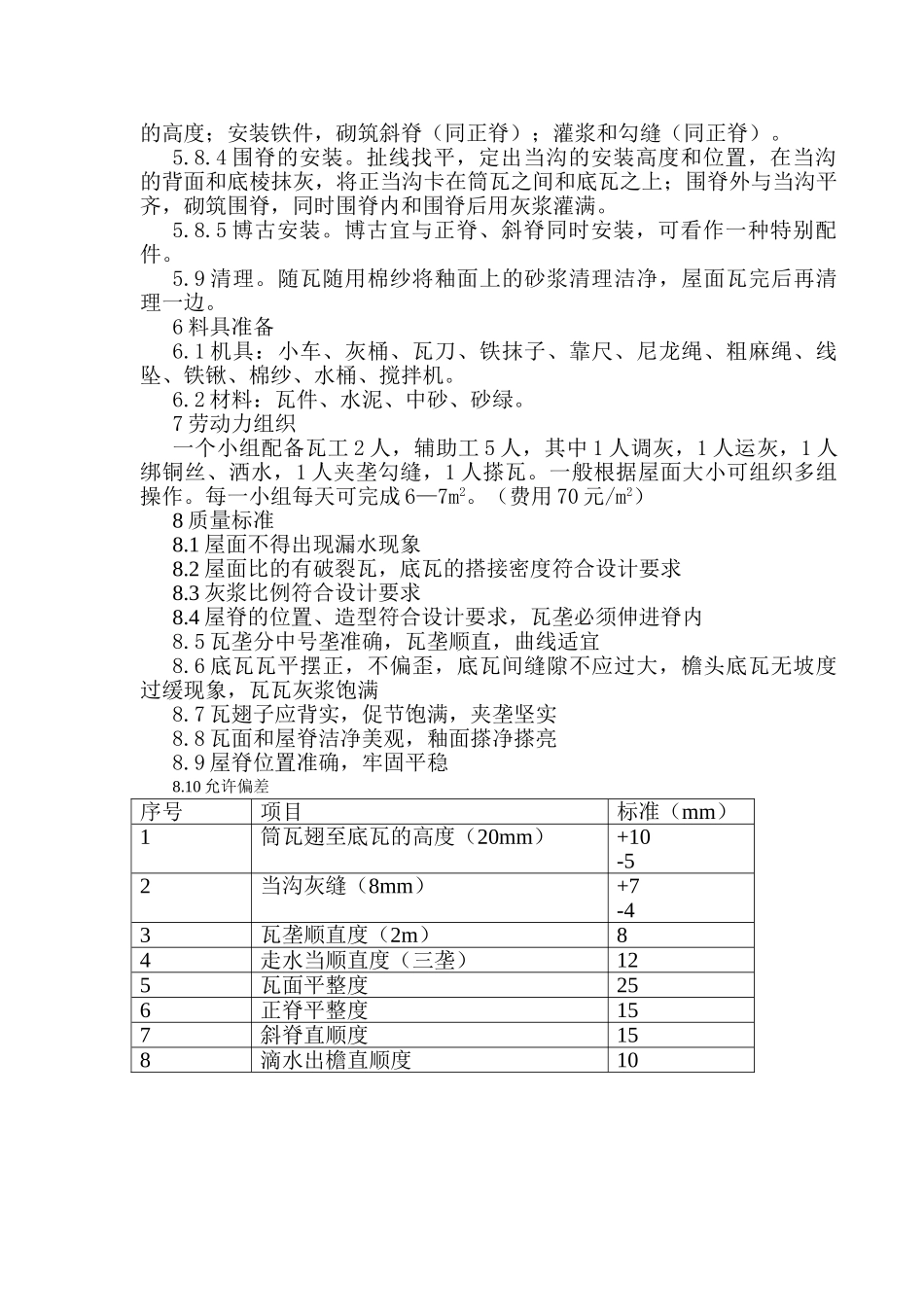

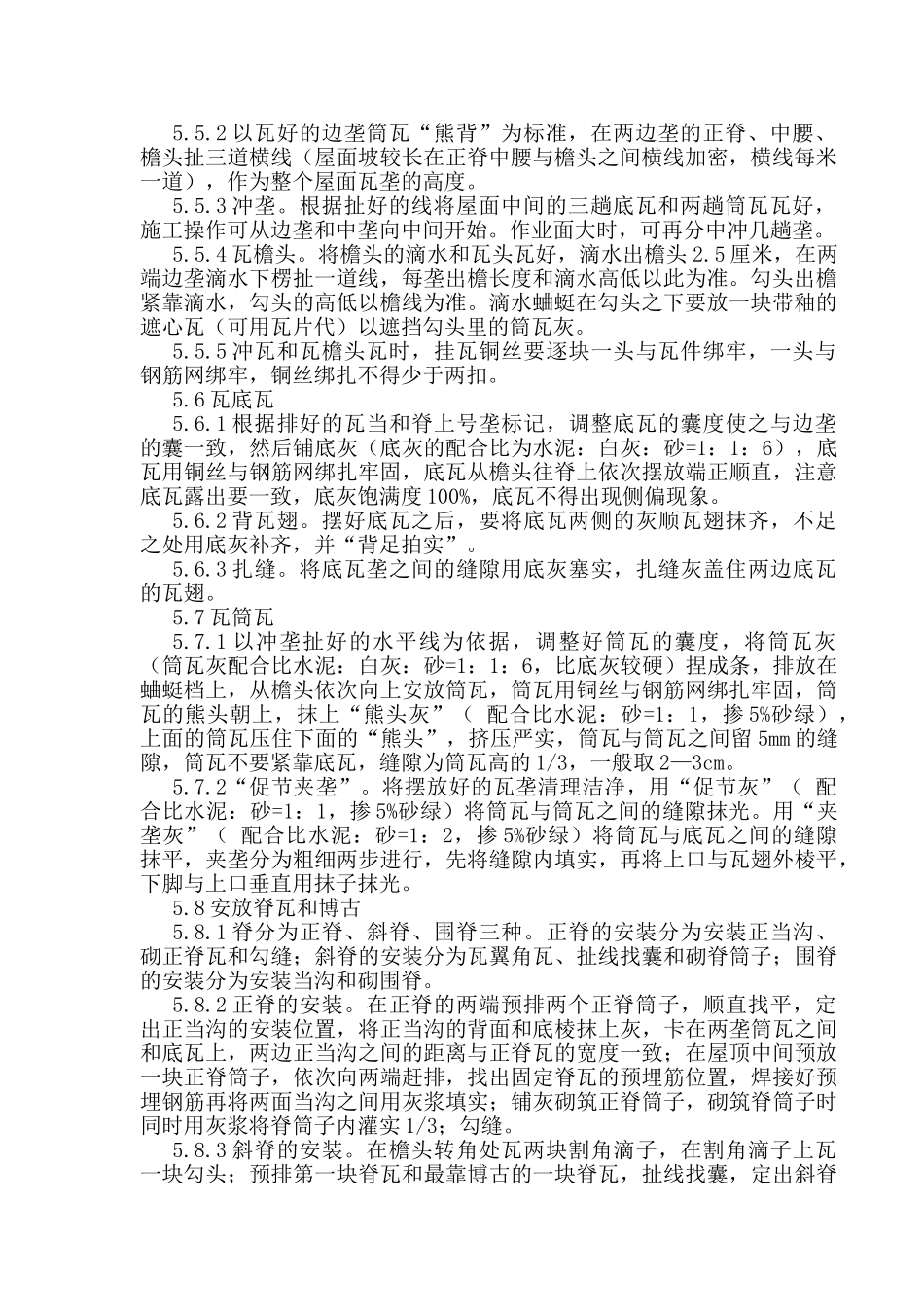

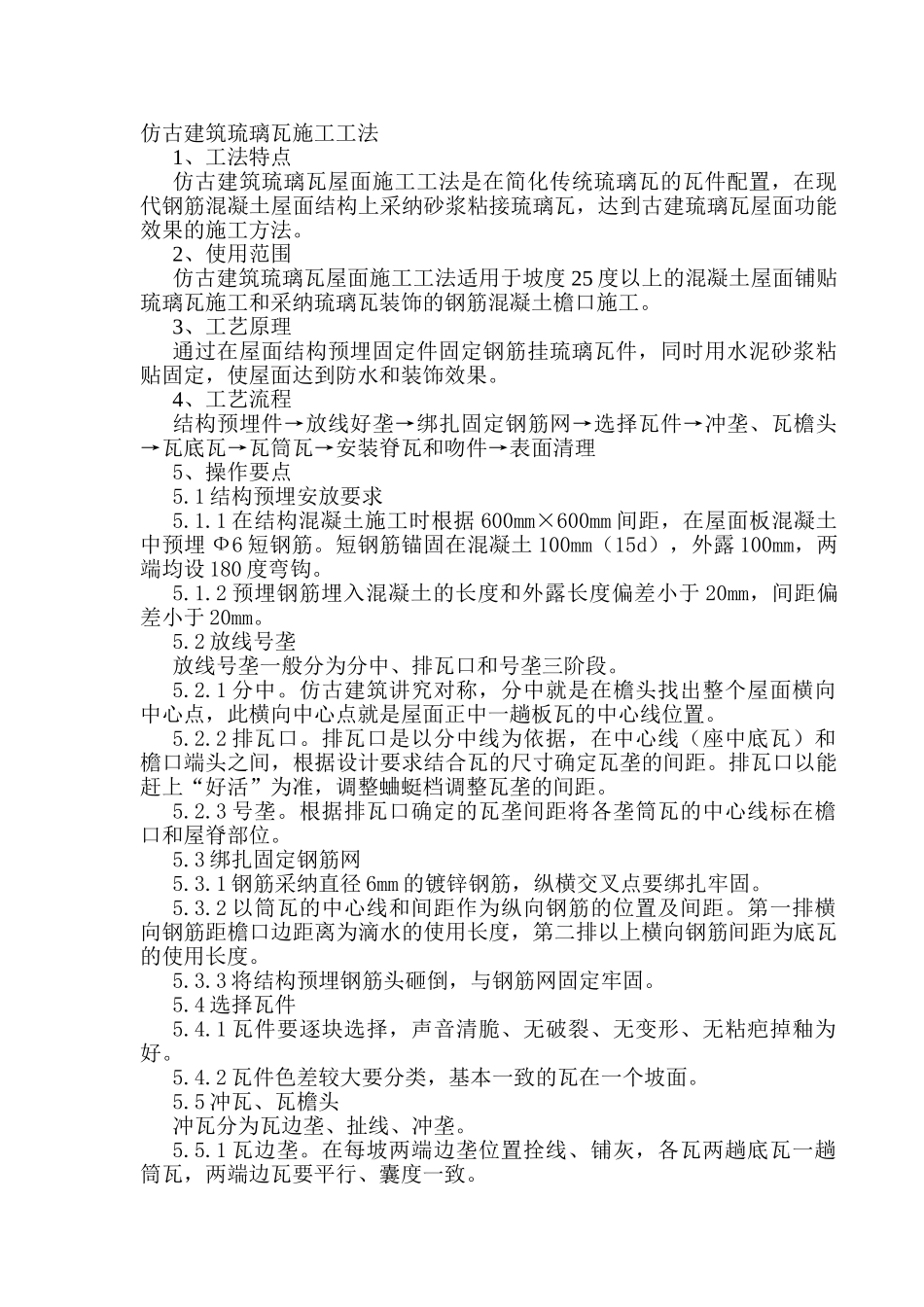

仿古建筑琉璃瓦施工工法1、工法特点仿古建筑琉璃瓦屋面施工工法是在简化传统琉璃瓦的瓦件配置,在现代钢筋混凝土屋面结构上采纳砂浆粘接琉璃瓦,达到古建琉璃瓦屋面功能效果的施工方法
2、使用范围仿古建筑琉璃瓦屋面施工工法适用于坡度 25 度以上的混凝土屋面铺贴琉璃瓦施工和采纳琉璃瓦装饰的钢筋混凝土檐口施工
3、工艺原理通过在屋面结构预埋固定件固定钢筋挂琉璃瓦件,同时用水泥砂浆粘贴固定,使屋面达到防水和装饰效果
4、工艺流程结构预埋件→放线好垄→绑扎固定钢筋网→选择瓦件→冲垄、瓦檐头→瓦底瓦→瓦筒瓦→安装脊瓦和吻件→表面清理5、操作要点5
1 结构预埋安放要求5
1 在结构混凝土施工时根据 600mm×600mm 间距,在屋面板混凝土中预埋 Ф6 短钢筋
短钢筋锚固在混凝土 100mm(15d),外露 100mm,两端均设 180 度弯钩
2 预埋钢筋埋入混凝土的长度和外露长度偏差小于 20mm,间距偏差小于 20mm
2 放线号垄放线号垄一般分为分中、排瓦口和号垄三阶段
仿古建筑讲究对称,分中就是在檐头找出整个屋面横向中心点,此横向中心点就是屋面正中一趟板瓦的中心线位置
排瓦口是以分中线为依据,在中心线(座中底瓦)和檐口端头之间,根据设计要求结合瓦的尺寸确定瓦垄的间距
排瓦口以能赶上“好活”为准,调整蛐蜓档调整瓦垄的间距
根据排瓦口确定的瓦垄间距将各垄筒瓦的中心线标在檐口和屋脊部位
3 绑扎固定钢筋网5
1 钢筋采纳直径 6mm 的镀锌钢筋,纵横交叉点要绑扎牢固
2 以筒瓦的中心线和间距作为纵向钢筋的位置及间距
第一排横向钢筋距檐口边距离为滴水的使用长度,第二排以上横向钢筋间距为底瓦的使用长度
3 将结构预埋钢筋头砸倒,与钢筋网固定牢固
4 选择瓦件5
1 瓦件要逐块选择,声音清
