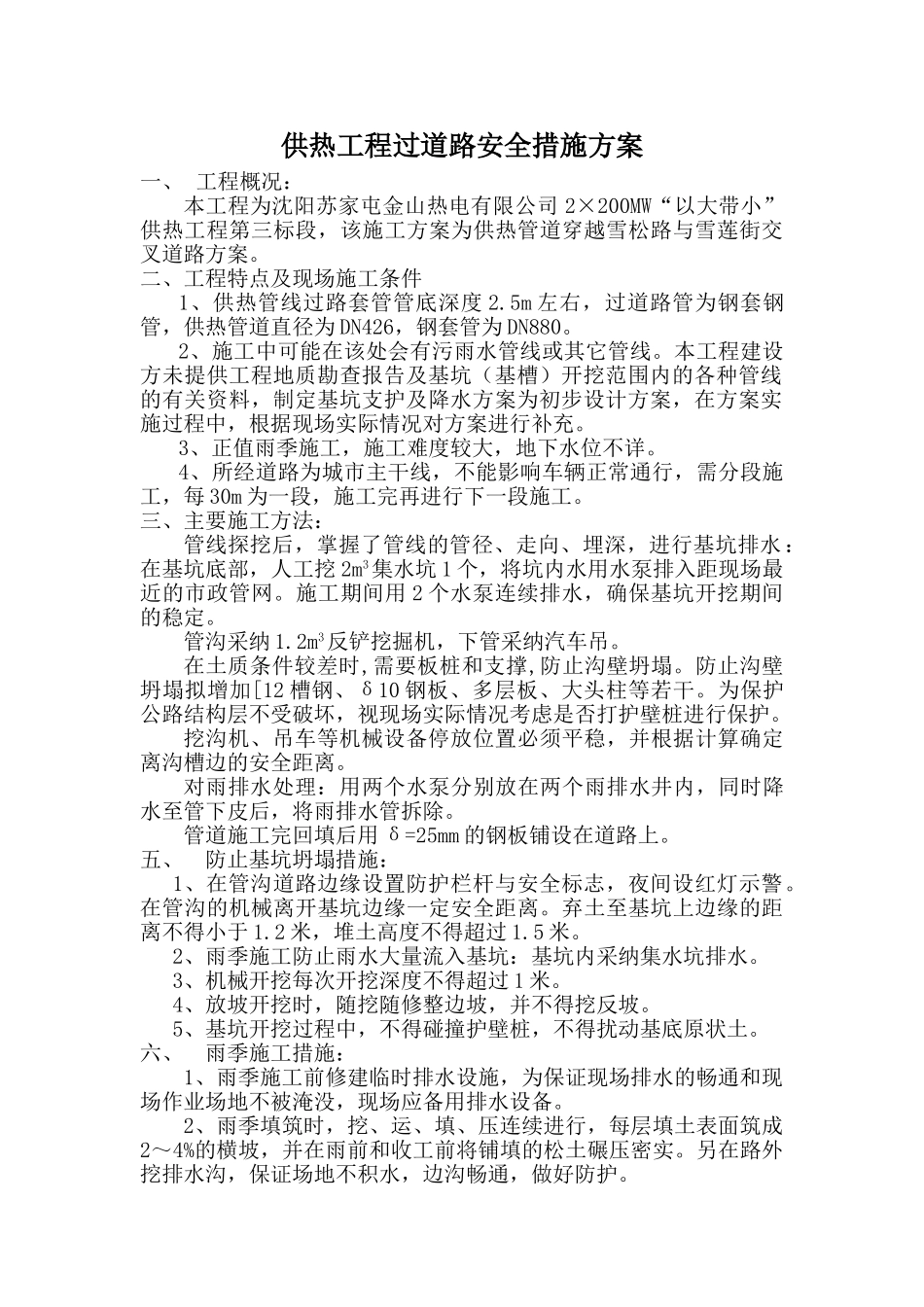

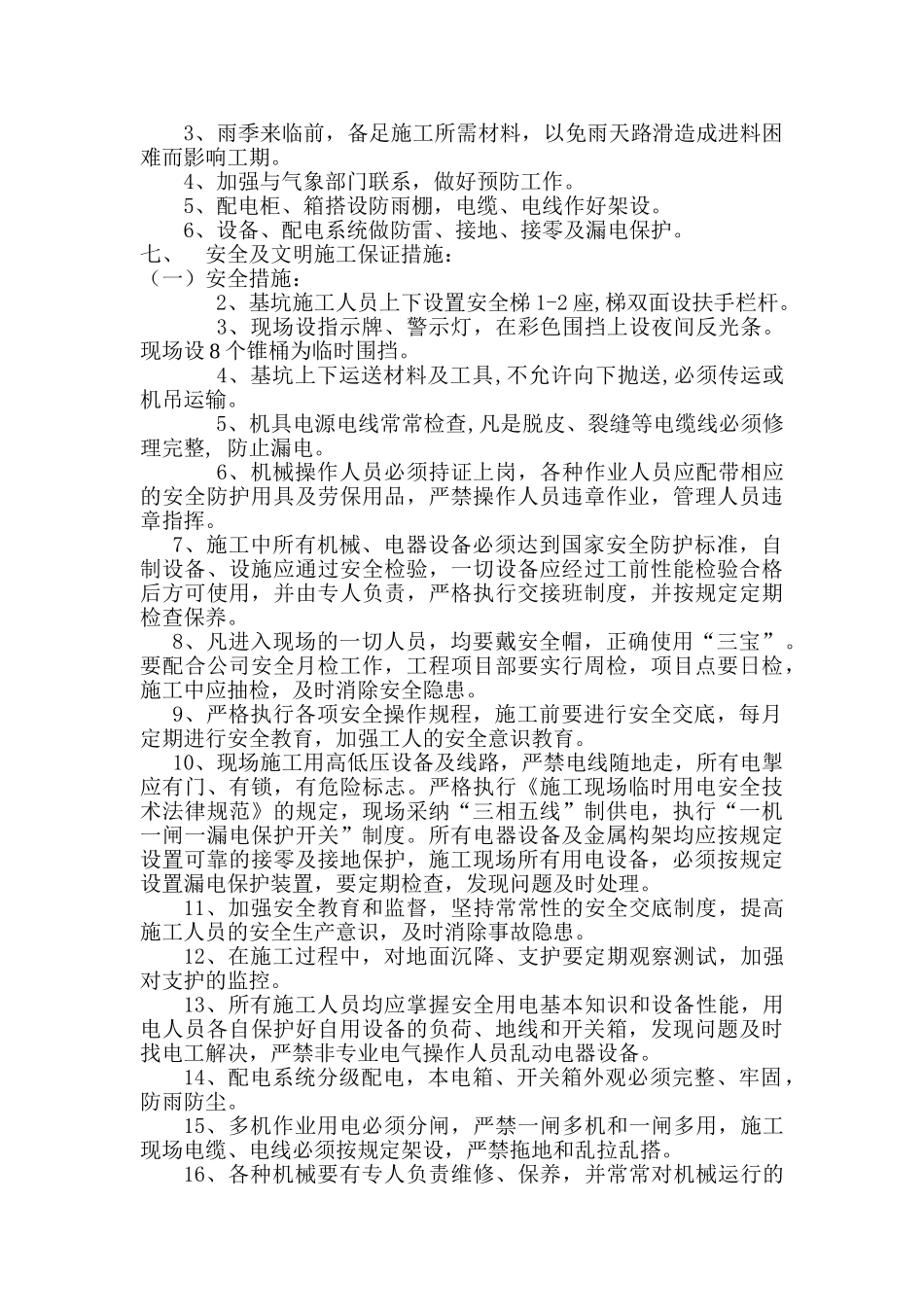

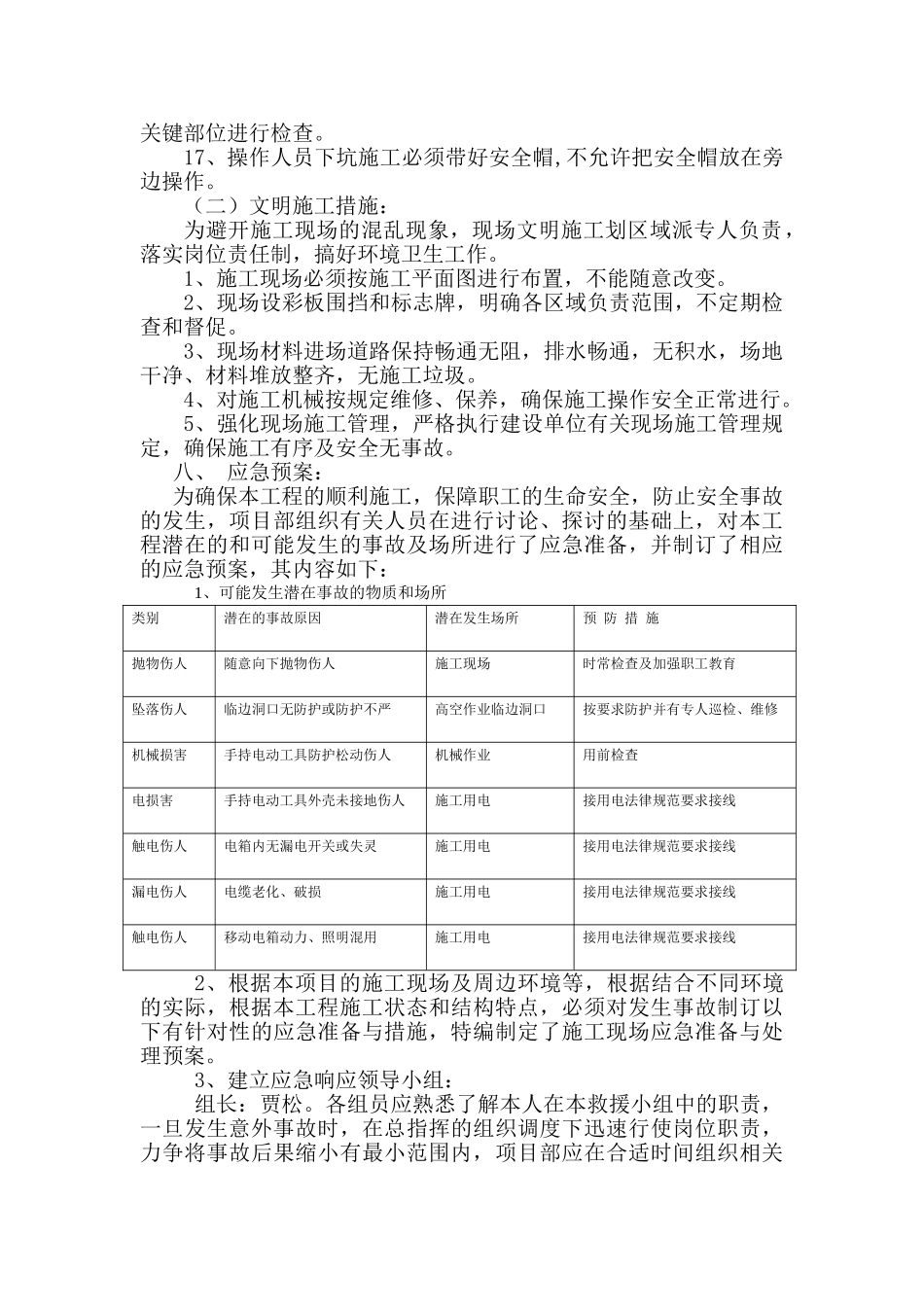

供热工程过道路安全措施方案一、 工程概况:本工程为沈阳苏家屯金山热电有限公司 2×200MW“以大带小”供热工程第三标段,该施工方案为供热管道穿越雪松路与雪莲街交叉道路方案
二、工程特点及现场施工条件1、供热管线过路套管管底深度 2
5m 左右,过道路管为钢套钢管,供热管道直径为 DN426,钢套管为 DN880
2、施工中可能在该处会有污雨水管线或其它管线
本工程建设方未提供工程地质勘查报告及基坑(基槽)开挖范围内的各种管线的有关资料,制定基坑支护及降水方案为初步设计方案,在方案实施过程中,根据现场实际情况对方案进行补充
3、正值雨季施工,施工难度较大,地下水位不详
4、所经道路为城市主干线,不能影响车辆正常通行,需分段施工,每 30m 为一段,施工完再进行下一段施工
三、主要施工方法:管线探挖后,掌握了管线的管径、走向、埋深,进行基坑排水:在基坑底部,人工挖 2m3集水坑 1 个,将坑内水用水泵排入距现场最近的市政管网
施工期间用 2 个水泵连续排水,确保基坑开挖期间的稳定
管沟采纳 1
2m3反铲挖掘机,下管采纳汽车吊
在土质条件较差时,需要板桩和支撑,防止沟壁坍塌
防止沟壁坍塌拟增加[12 槽钢、δ10 钢板、多层板、大头柱等若干
为保护公路结构层不受破坏,视现场实际情况考虑是否打护壁桩进行保护
挖沟机、吊车等机械设备停放位置必须平稳,并根据计算确定离沟槽边的安全距离
对雨排水处理:用两个水泵分别放在两个雨排水井内,同时降水至管下皮后,将雨排水管拆除
管道施工完回填后用 δ=25mm 的钢板铺设在道路上
五、 防止基坑坍塌措施:1、在管沟道路边缘设置防护栏杆与安全标志,夜间设红灯示警
在管沟的机械离开基坑边缘一定安全距离
弃土至基坑上边缘的距离不得小于 1
2 米,堆土高度不得超过 1
2、雨季施工防止雨水大量流入基坑:基坑内采纳集水坑排水
3、机械开挖每次
