土建模板施工方案

土建模板施工方案_第1页
1/45
土建模板施工方案_第2页
2/45
土建模板施工方案_第3页
3/45

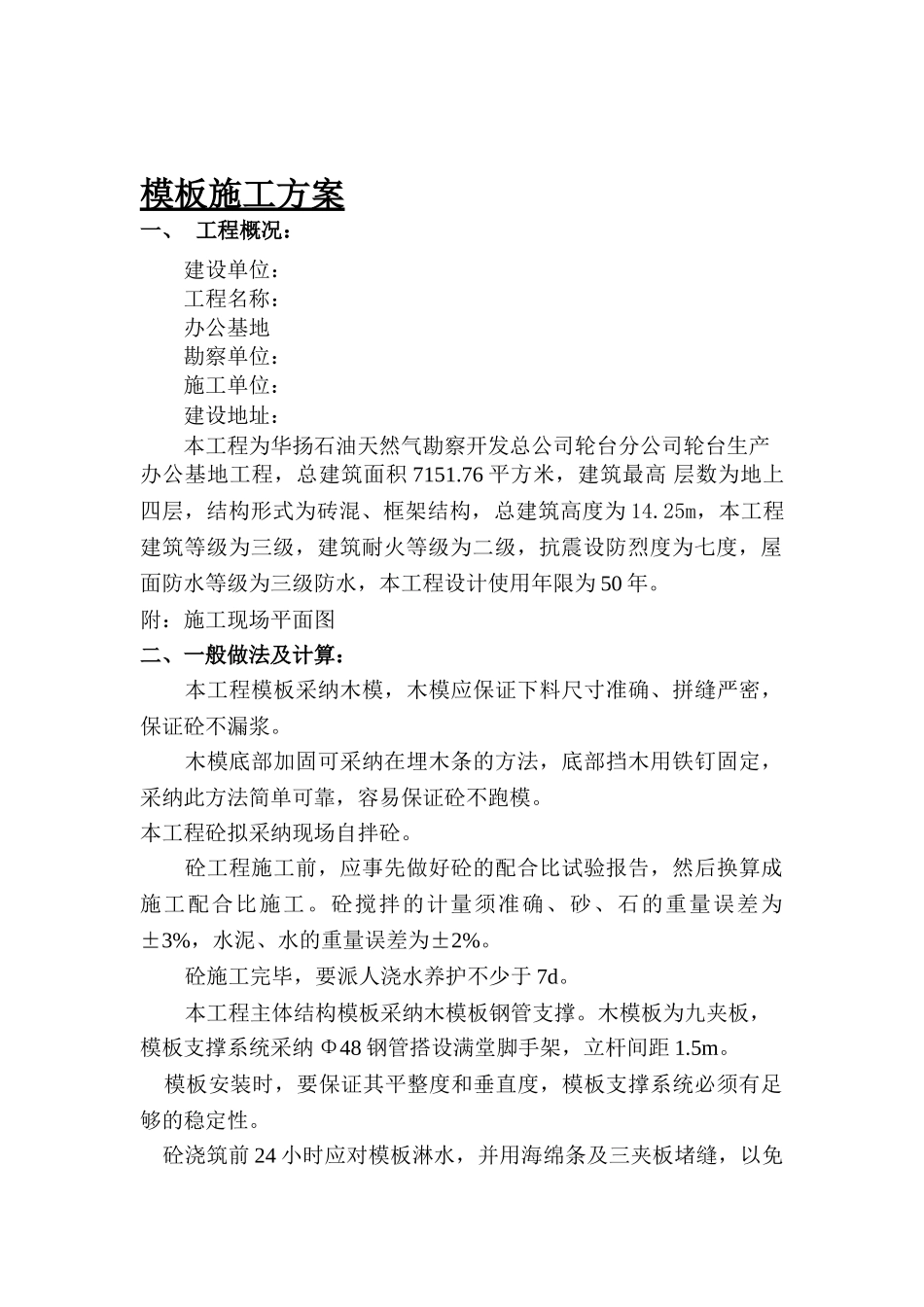

模板施工方案一、 工程概况:建设单位:工程名称:办公基地勘察单位:施工单位:建设地址:本工程为华扬石油天然气勘察开发总公司轮台分公司轮台生产办公基地工程,总建筑面积 7151.76 平方米,建筑最高 层数为地上四层,结构形式为砖混、框架结构,总建筑高度为 14.25m,本工程建筑等级为三级,建筑耐火等级为二级,抗震设防烈度为七度,屋面防水等级为三级防水,本工程设计使用年限为 50 年。附:施工现场平面图二、一般做法及计算:本工程模板采纳木模,木模应保证下料尺寸准确、拼缝严密,保证砼不漏浆。木模底部加固可采纳在埋木条的方法,底部挡木用铁钉固定,采纳此方法简单可靠,容易保证砼不跑模。本工程砼拟采纳现场自拌砼。砼工程施工前,应事先做好砼的配合比试验报告,然后换算成施工配合比施工。砼搅拌的计量须准确、砂、石的重量误差为±3%,水泥、水的重量误差为±2%。砼施工完毕,要派人浇水养护不少于 7d。本工程主体结构模板采纳木模板钢管支撑。木模板为九夹板,模板支撑系统采纳 Φ48 钢管搭设满堂脚手架,立杆间距 1.5m。 模板安装时,要保证其平整度和垂直度,模板支撑系统必须有足够的稳定性。 砼浇筑前 24 小时应对模板淋水,并用海绵条及三夹板堵缝,以免漏浆。模板的拆除应严格按法律规范要求,并在砼施工时,留置试块,标准养护,作为拆模的依据。砼若未达到强度要求,不得提前拆模。 (1)对柱模板进行计算柱模采纳 2cm 厚七夹板,采纳 5×8cm 木方做竖楞,竖楞间距按 18cm,柱箍采纳钢管箍,钢箍间距 50cm 一道。柱截面尺寸选取为 500×600mm、500×500 mm,层高 3.6m,砼浇筑速度 V=2m/h,估计施工时间 4-5 月份,平均气温 T=20℃。侧模荷载计算新浇砼对模板的侧压力;F=0.22γCt0ß1ß2V1/2 ……………………………… (1)F=γCH ……………………………… (2)上式中取所得数值的较小值。F————新浇砼的最大侧压力γC————混凝土重力密度t0————混凝土初凝时间ß1————外加剂修正系数,本工程有外加剂,ß1=1.2ß2————坍落度修正系数,ß2=1.15V—————砼的浇筑速度 V=2m/hH—————柱高度F=0.22γCt0ß1ß2V1/2=0.22×24.11×4.17×1.2×1.15×21/2=43.16KN/m2F=γCH =24.11×4.00=96.44KN/m2取较小值 F=43.16KN/m2,考虑振动荷载,总侧压力P=43.16+4=47.16 KN/m2柱箍间距 S 计算根据公式 S=S ———— 柱箍间距Et———— 木材的弹性模量 ...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

土建模板施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
