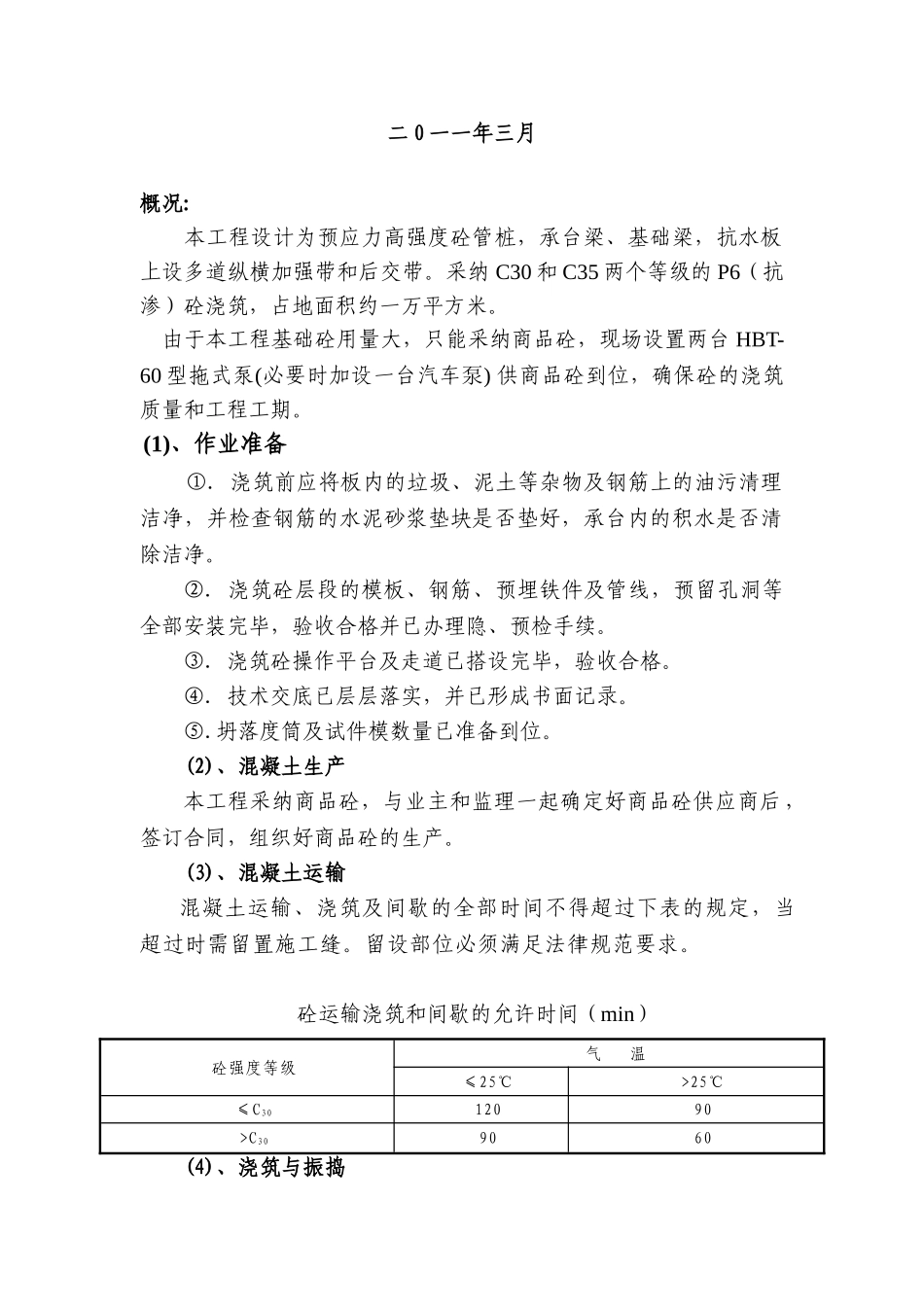

成都大面镇项目(四季映像)3#楼工程基础砼浇筑专项方案重庆第十建设有限公司二 0 一一年三月概况: 本工程设计为预应力高强度砼管桩,承台梁、基础梁,抗水板上设多道纵横加强带和后交带
采纳 C30 和 C35 两个等级的 P6(抗渗)砼浇筑,占地面积约一万平方米
由于本工程基础砼用量大,只能采纳商品砼,现场设置两台 HBT-60 型拖式泵(必要时加设一台汽车泵) 供商品砼到位,确保砼的浇筑质量和工程工期
(1)、作业准备 ①
浇筑前应将板内的垃圾、泥土等杂物及钢筋上的油污清理洁净,并检查钢筋的水泥砂浆垫块是否垫好,承台内的积水是否清除洁净
浇筑砼层段的模板、钢筋、预埋铁件及管线,预留孔洞等全部安装完毕,验收合格并已办理隐、预检手续
浇筑砼操作平台及走道已搭设完毕,验收合格
技术交底已层层落实,并已形成书面记录
坍落度筒及试件模数量已准备到位
(2)、混凝土生产本工程采纳商品砼,与业主和监理一起确定好商品砼供应商后,签订合同,组织好商品砼的生产
(3)、混凝土运输混凝土运输、浇筑及间歇的全部时间不得超过下表的规定,当超过时需留置施工缝
留设部位必须满足法律规范要求
砼运输浇筑和间歇的允许时间(min)砼强度等级气 温≤25℃>25℃≤C30 12090>C309060(4)、浇筑与振捣 砼浇筑时应分段分层连续浇筑进行

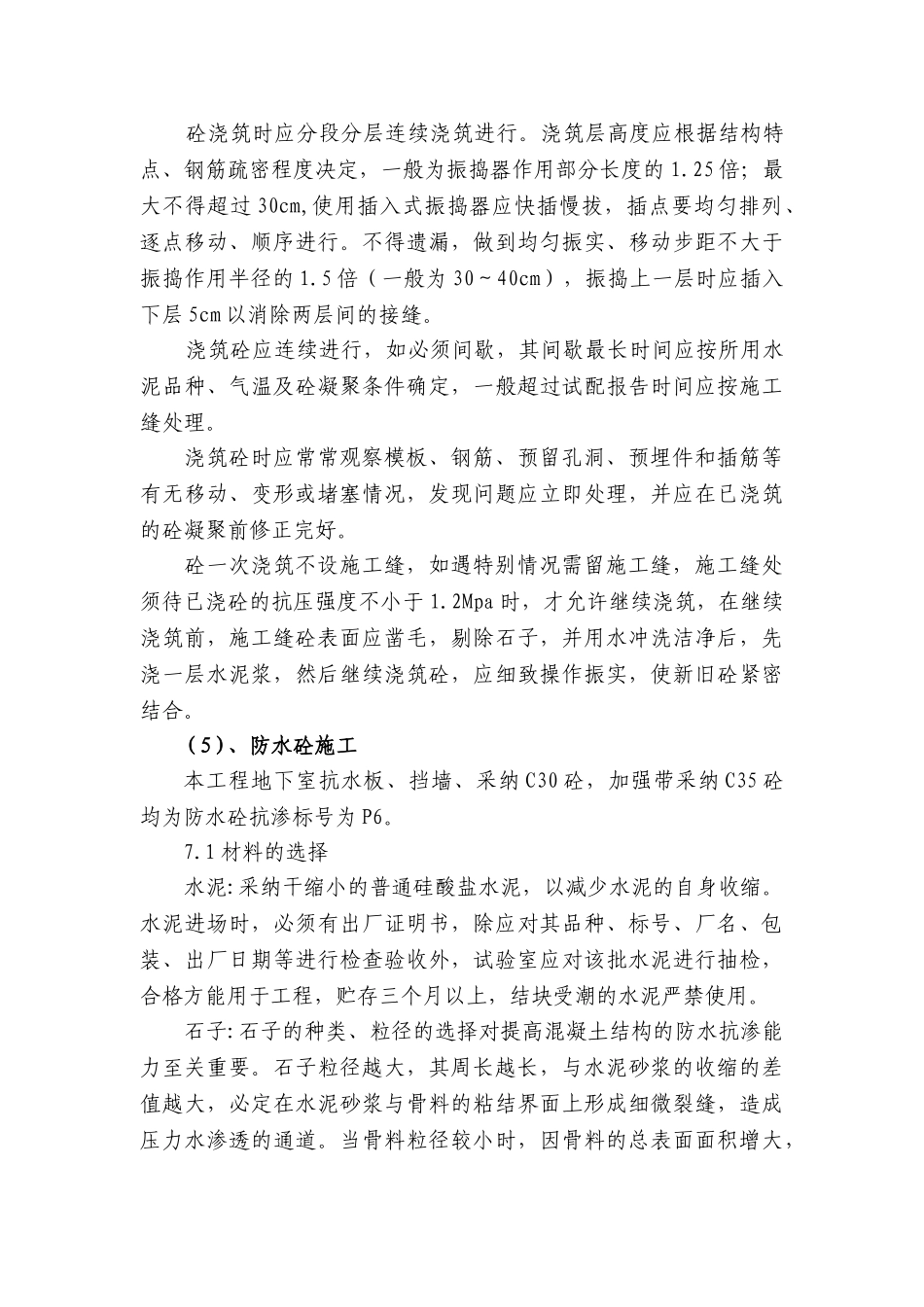

浇筑层高度应根据结构特点、钢筋疏密程度决定,一般为振捣器作用部分长度的 1
25 倍;最大不得超过 30cm,使用插入式振捣器应快插慢拔,插点要均匀排列、逐点移动、顺序进行
不得遗漏,做到均匀振实、移动步距不大于振捣作用半径的 1
5 倍(一般为 30~40cm),振捣上一层时应插入下层 5cm 以消除两层间的接缝
浇筑砼应连续进行,如必须间歇,其间歇最长时间应按所用水泥品种、气温及砼凝聚条件确定,一般超过试配报告时间应按施工缝处理
