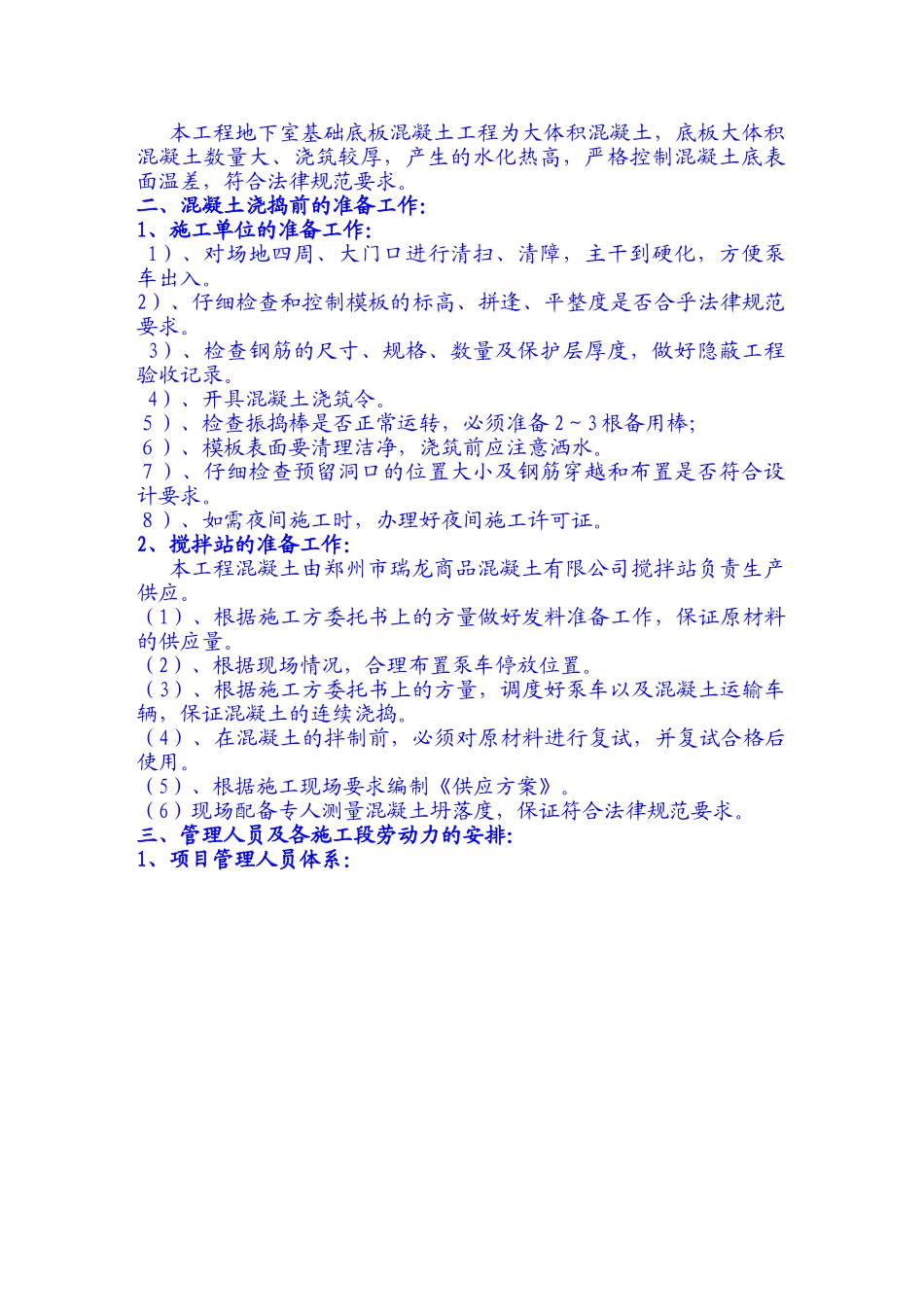

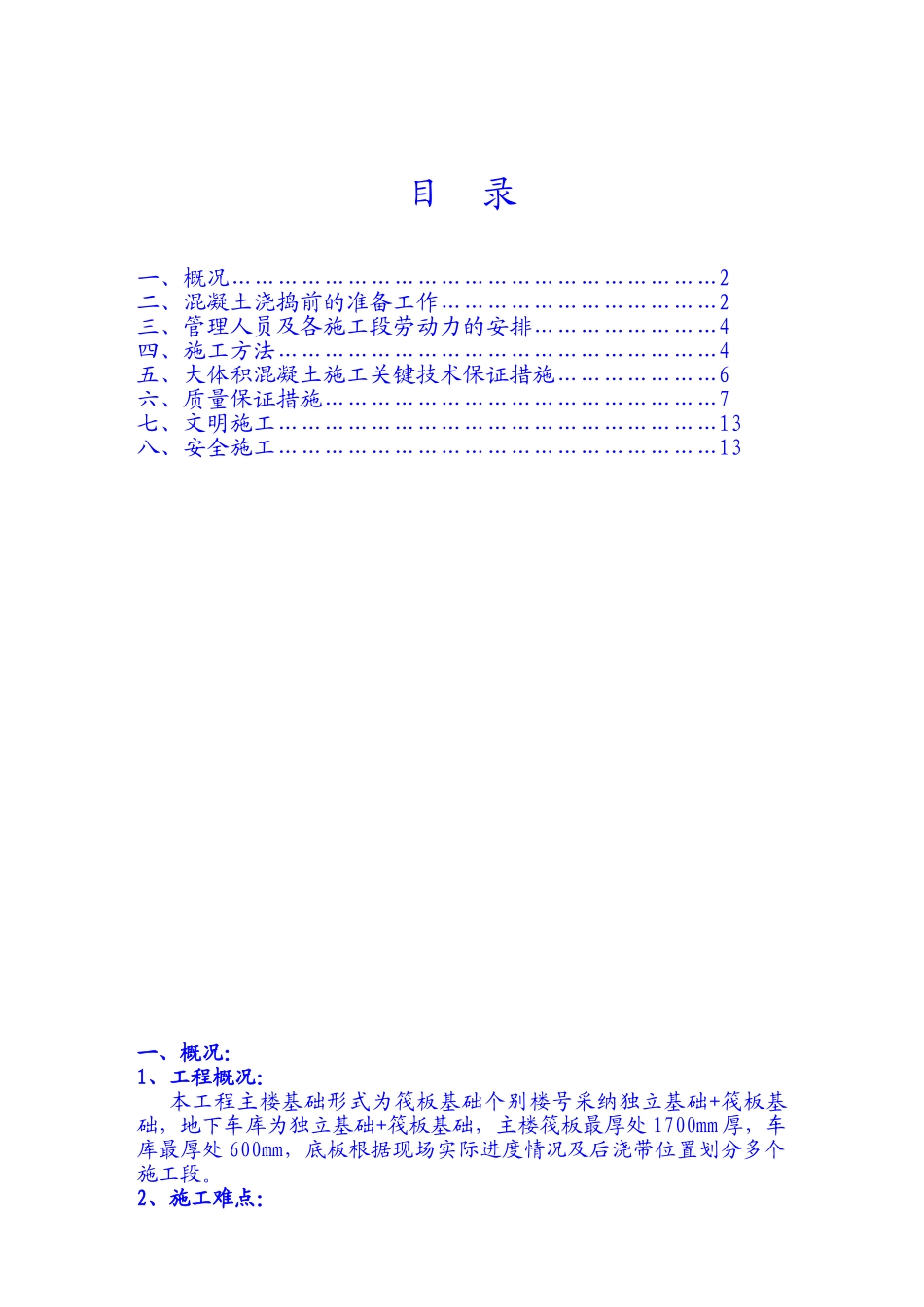

目 录一、概况………………………………………………………2二、混凝土浇捣前的准备工作………………………………2三、管理人员及各施工段劳动力的安排……………………4四、施工方法…………………………………………………4五、大体积混凝土施工关键技术保证措施…………………6六、质量保证措施……………………………………………7七、文明施工…………………………………………………13八、安全施工…………………………………………………13一、概况:1、工程概况:本工程主楼基础形式为筏板基础个别楼号采纳独立基础+筏板基础,地下车库为独立基础+筏板基础,主楼筏板最厚处 1700mm 厚,车库最厚处 600mm,底板根据现场实际进度情况及后浇带位置划分多个施工段
2、施工难点:本工程地下室基础底板混凝土工程为大体积混凝土,底板大体积混凝土数量大、浇筑较厚,产生的水化热高,严格控制混凝土底表面温差,符合法律规范要求
二、混凝土浇捣前的准备工作:1、施工单位的准备工作:1)、对场地四周、大门口进行清扫、清障,主干到硬化,方便泵车出入
2)、仔细检查和控制模板的标高、拼逢、平整度是否合乎法律规范要求
3)、检查钢筋的尺寸、规格、数量及保护层厚度,做好隐蔽工程验收记录
4)、开具混凝土浇筑令
5)、检查振捣棒是否正常运转,必须准备 2~3 根备用棒; 6)、模板表面要清理洁净,浇筑前应注意洒水
7)、仔细检查预留洞口的位置大小及钢筋穿越和布置是否符合设计要求
8)、如需夜间施工时,办理好夜间施工许可证
2、搅拌站的准备工作:本工程混凝土由郑州市瑞龙商品混凝土有限公司搅拌站负责生产供应
(1)、根据施工方委托书上的方量做好发料准备工作,保证原材料的供应量
(2)、根据现场情况,合理布置泵车停放位置
(3)、根据施工方委托书上的方量,调度好泵车以及混凝土运输车辆,保证混凝土的连续浇捣
(4)、在混凝土的拌
