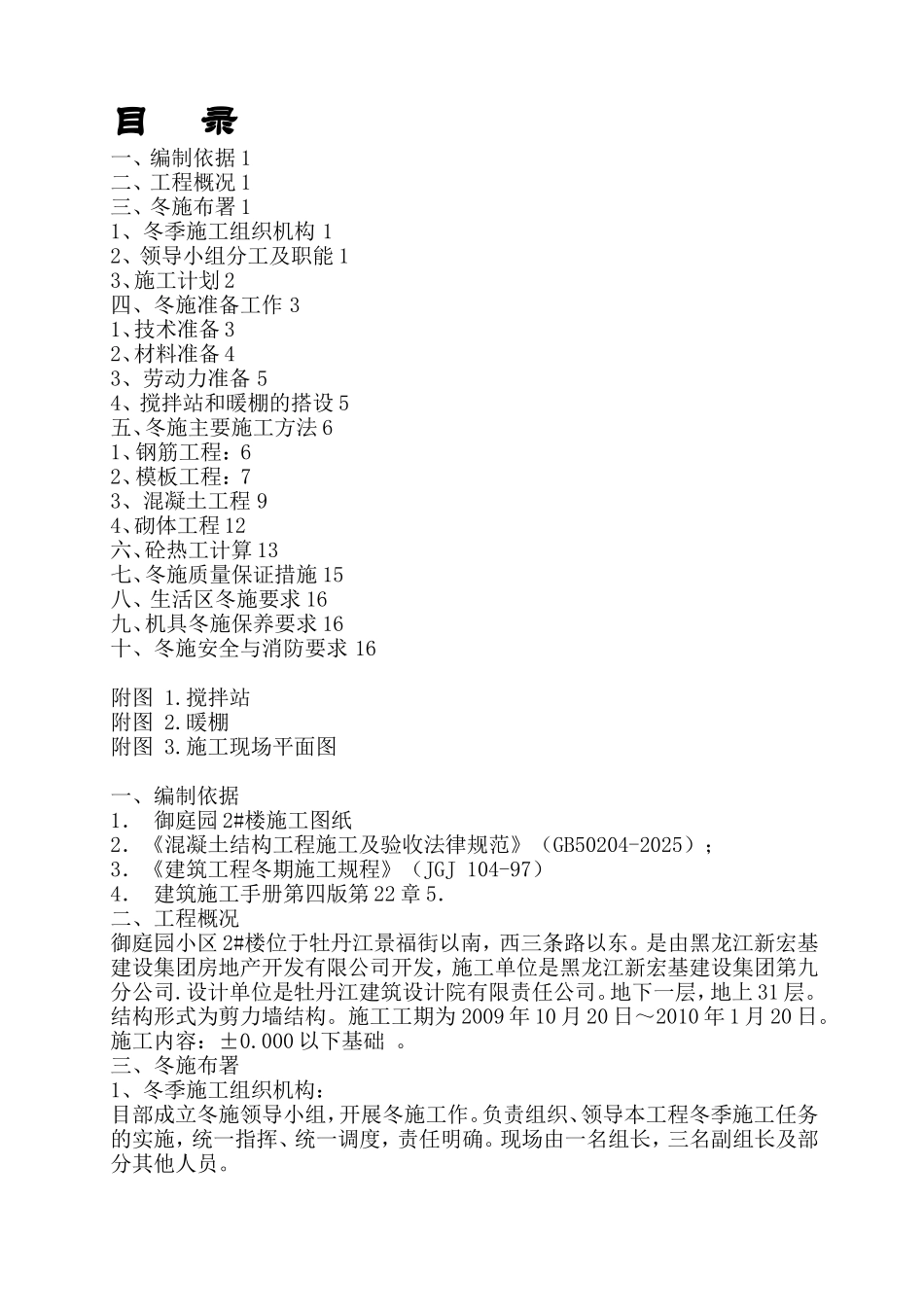

目 录一、编制依据 1二、工程概况 1三、冬施布署 11、冬季施工组织机构 12、领导小组分工及职能 13、施工计划 2四、冬施准备工作 31、技术准备 32、材料准备 43、劳动力准备 54、搅拌站和暖棚的搭设 5五、冬施主要施工方法 61、钢筋工程:62、模板工程:73、混凝土工程 94、砌体工程 12六、砼热工计算 13七、冬施质量保证措施 15八、生活区冬施要求 16九、机具冬施保养要求 16十、冬施安全与消防要求 16附图 1
搅拌站附图 2
暖棚附图 3
施工现场平面图一、编制依据1. 御庭园 2#楼施工图纸2.《混凝土结构工程施工及验收法律规范》(GB50204-2025);3.《建筑工程冬期施工规程》(JGJ 104-97)4. 建筑施工手册第四版第 22 章 5. 二、工程概况御庭园小区 2#楼位于牡丹江景福街以南,西三条路以东
是由黑龙江新宏基建设集团房地产开发有限公司开发,施工单位是黑龙江新宏基建设集团第九分公司
设计单位是牡丹江建筑设计院有限责任公司
地下一层,地上 31 层
结构形式为剪力墙结构
施工工期为 2009 年 10 月 20 日~2010 年 1 月 20 日
施工内容:±0
000 以下基础
三、冬施布署1、冬季施工组织机构:目部成立冬施领导小组,开展冬施工作
负责组织、领导本工程冬季施工任务的实施,统一指挥、统一调度,责任明确
现场由一名组长,三名副组长及部分其他人员

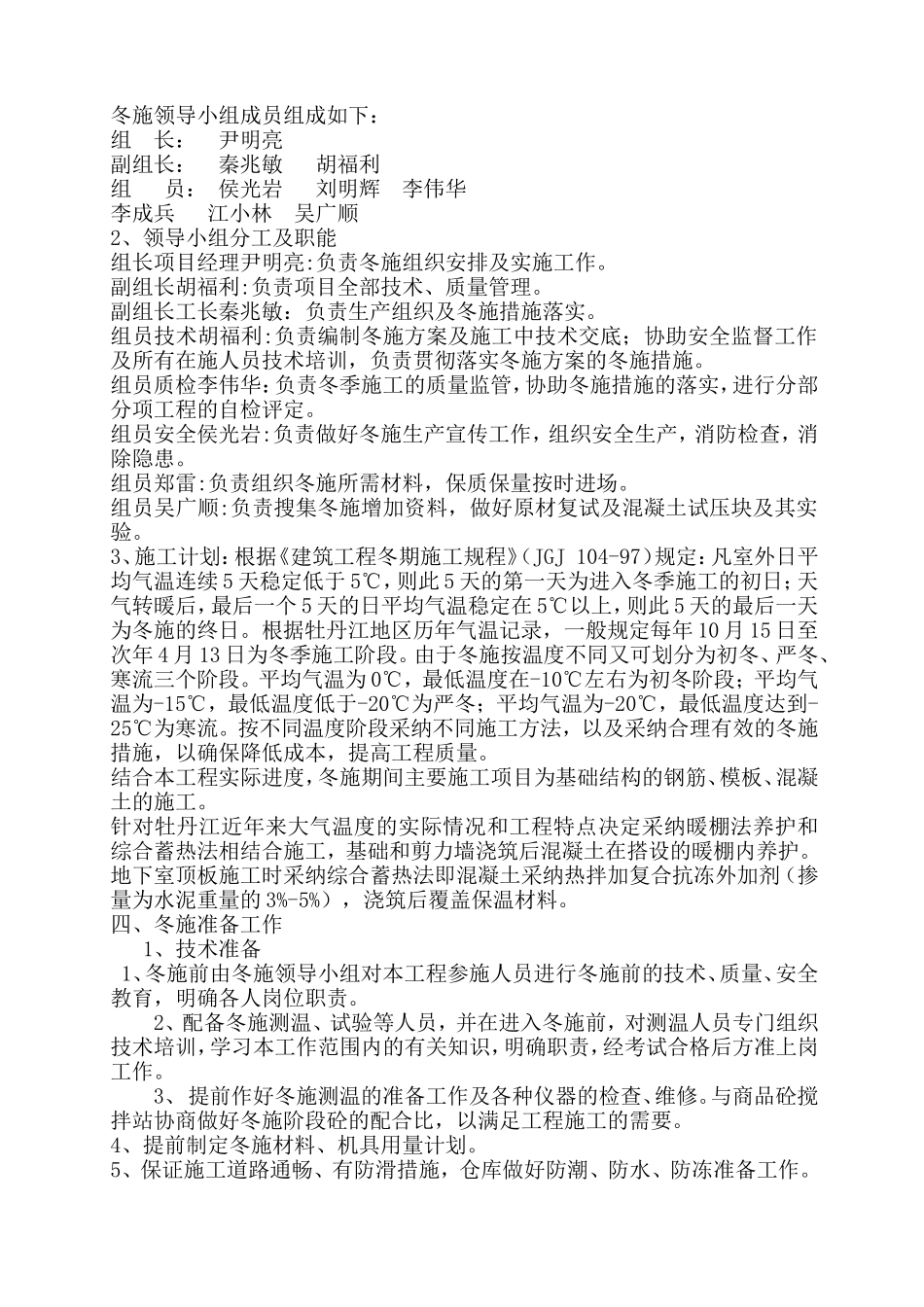

冬施领导小组成员组成如下:组 长: 尹明亮 副组长: 秦兆敏 胡福利组 员: 侯光岩 刘明辉 李伟华李成兵 江小林 吴广顺2、领导小组分工及职能组长项目经理尹明亮:负责冬施组织安排及实施工作
副组长胡福利:负责项目全部技术、质量管理
副组长工长秦兆敏:负责生产组织及冬施措施落实
组员技术胡福利:负责编制冬施方案及施工中技术交底;协助安全监督工作及所有在施人员技术培训
