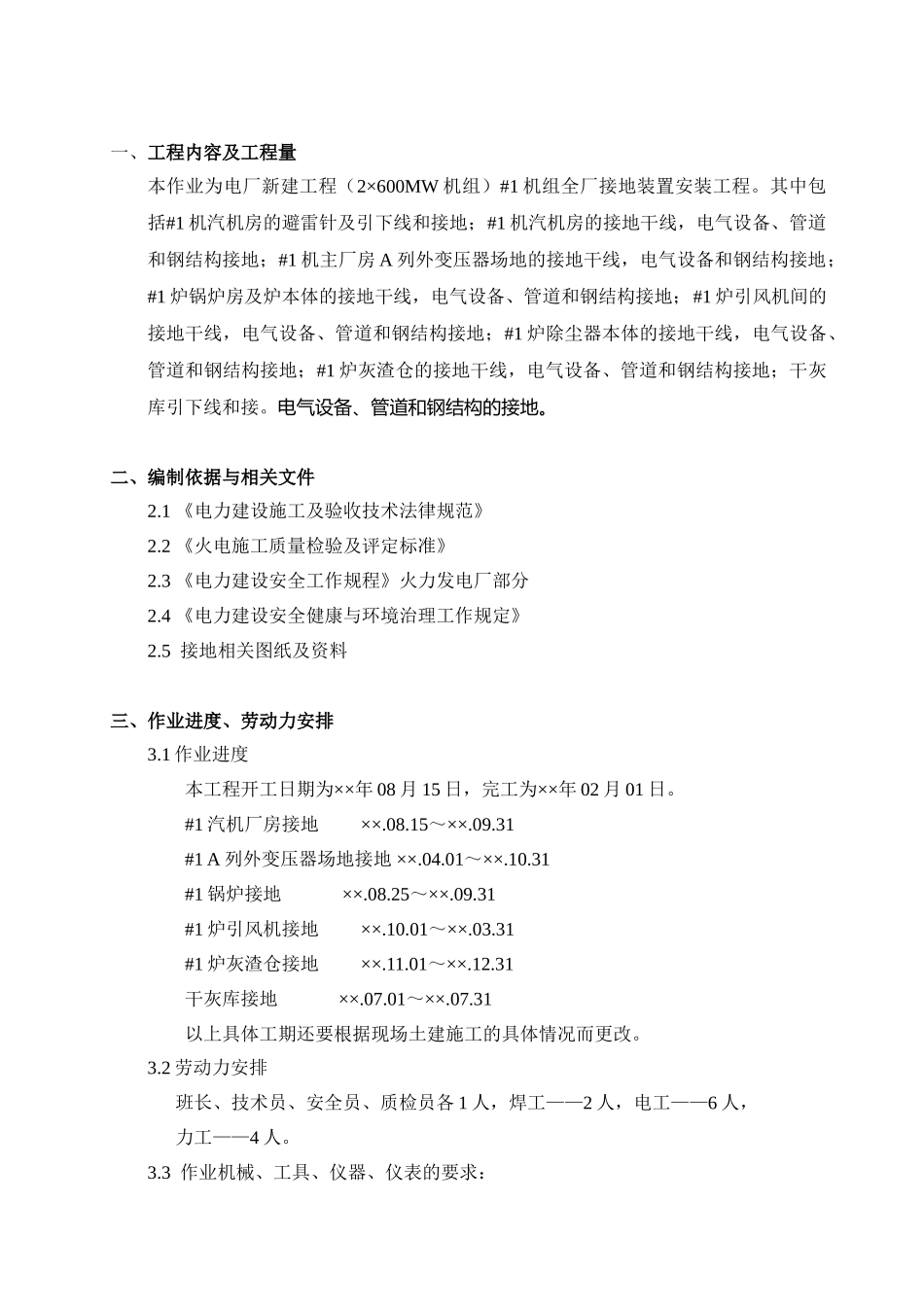

接地装置安装施工方案XX 工程公司年月日一、工程内容及工程量本作业为电厂新建工程(2×600MW 机组)#1 机组全厂接地装置安装工程
其中包括#1 机汽机房的避雷针及引下线和接地;#1 机汽机房的接地干线,电气设备、管道和钢结构接地;#1 机主厂房 A 列外变压器场地的接地干线,电气设备和钢结构接地;#1 炉锅炉房及炉本体的接地干线,电气设备、管道和钢结构接地;#1 炉引风机间的接地干线,电气设备、管道和钢结构接地;#1 炉除尘器本体的接地干线,电气设备、管道和钢结构接地;#1 炉灰渣仓的接地干线,电气设备、管道和钢结构接地;干灰库引下线和接
电气设备、管道和钢结构的接地
二、编制依据与相关文件2
1 《电力建设施工及验收技术法律规范》2
2 《火电施工质量检验及评定标准》2
3 《电力建设安全工作规程》火力发电厂部分2
4 《电力建设安全健康与环境治理工作规定》2
5 接地相关图纸及资料三、作业进度、劳动力安排3
1 作业进度 本工程开工日期为××年 08 月 15 日,完工为××年 02 月 01 日
#1 汽机厂房接地 ××
31#1 A 列外变压器场地接地 ××
31#1 锅炉接地 ××
31#1 炉引风机接地 ××
31#1 炉灰渣仓接地 ××
31干灰库接地 ××
31以上具体工期还要根据现场土建施工的具体情况而更改
2 劳动力安排班长、技术员、安全员、质检员各 1 人,焊工——2 人,电工——6 人,力工——4 人

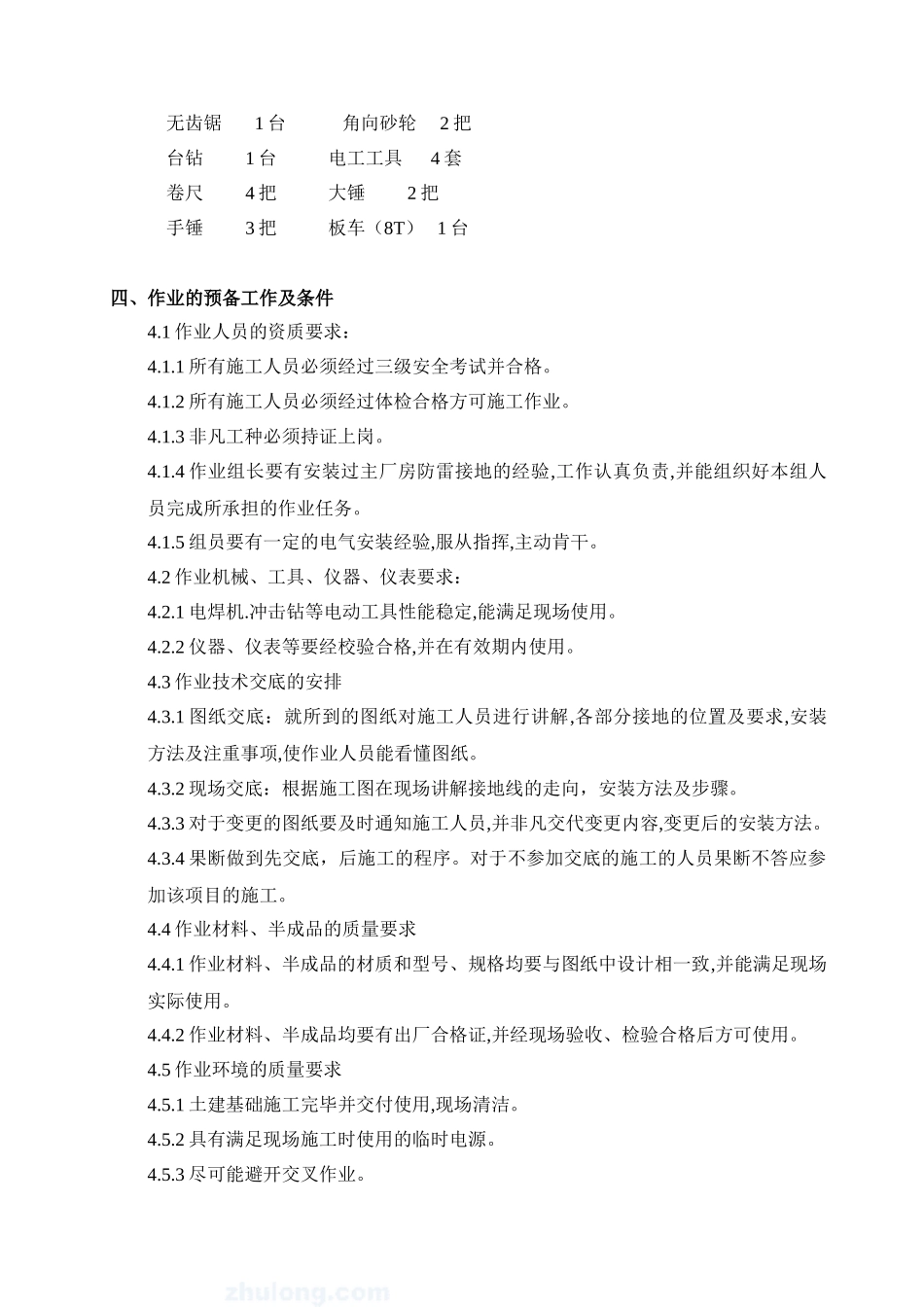

3 作业机械、工具、仪器、仪表的要求:无齿锯 1 台 角向砂轮 2 把 台钻 1 台 电工工具 4 套卷尺 4 把 大锤 2 把手锤 3 把 板车(8T) 1 台四、作业的预备工作及条件4
