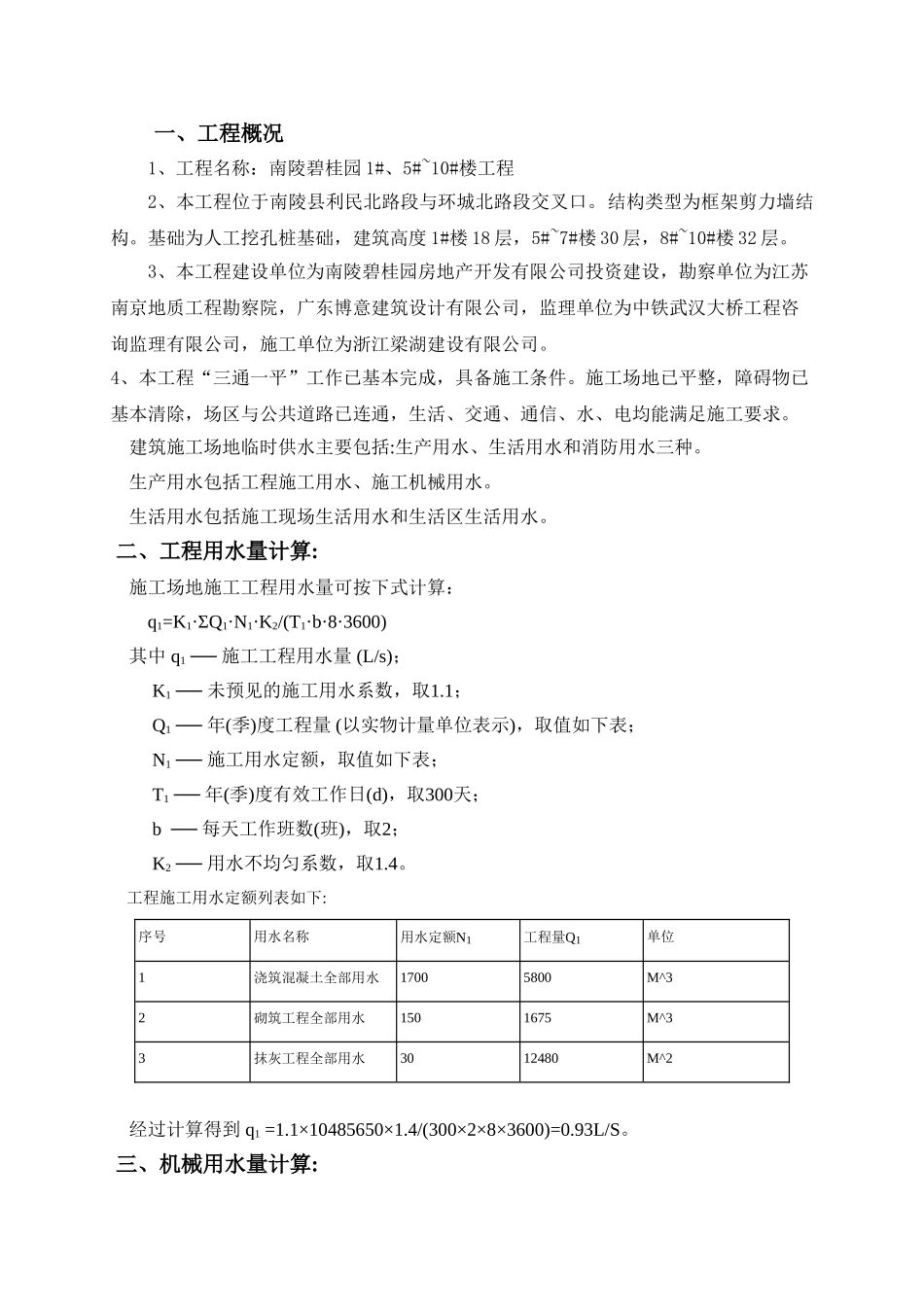

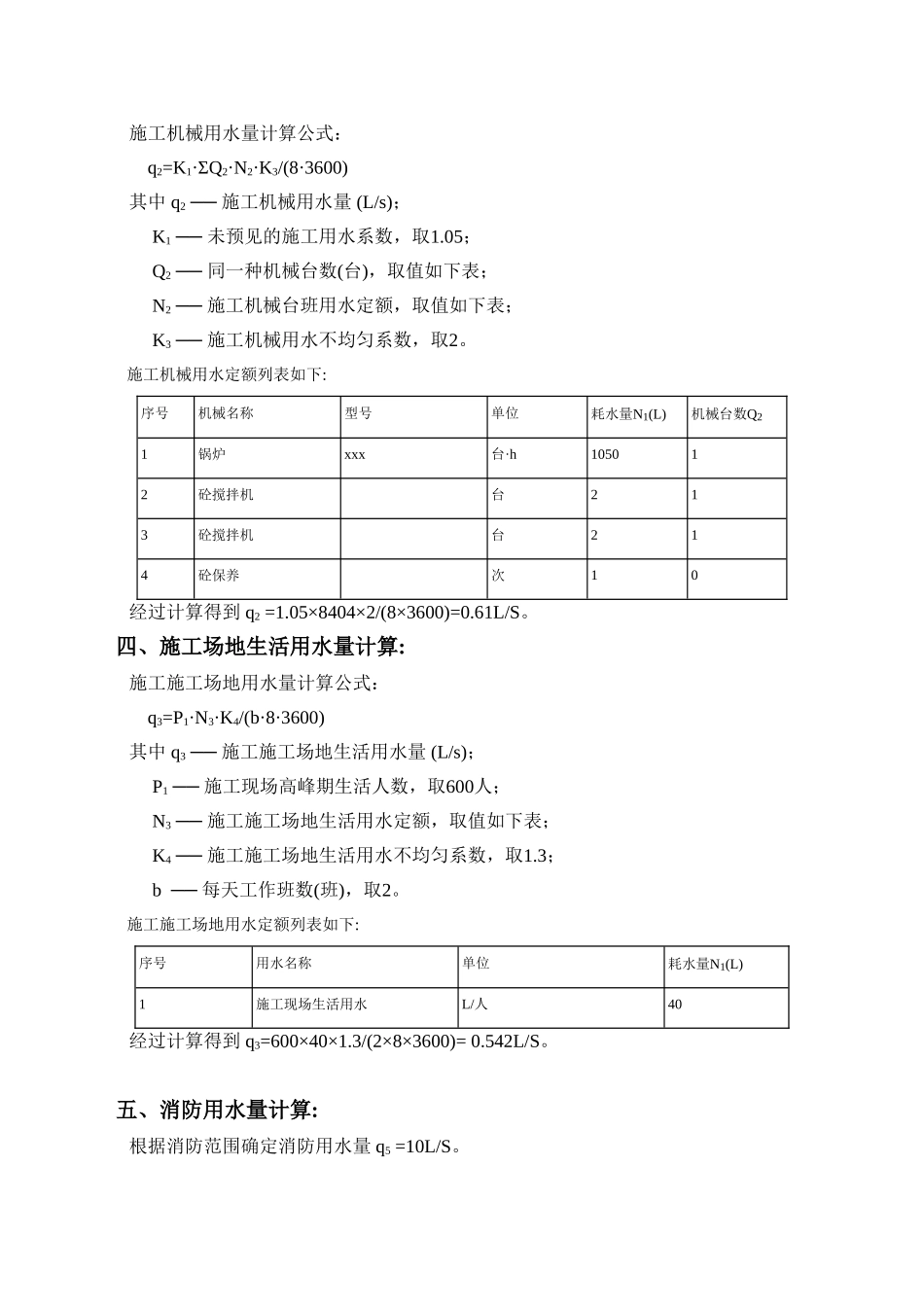

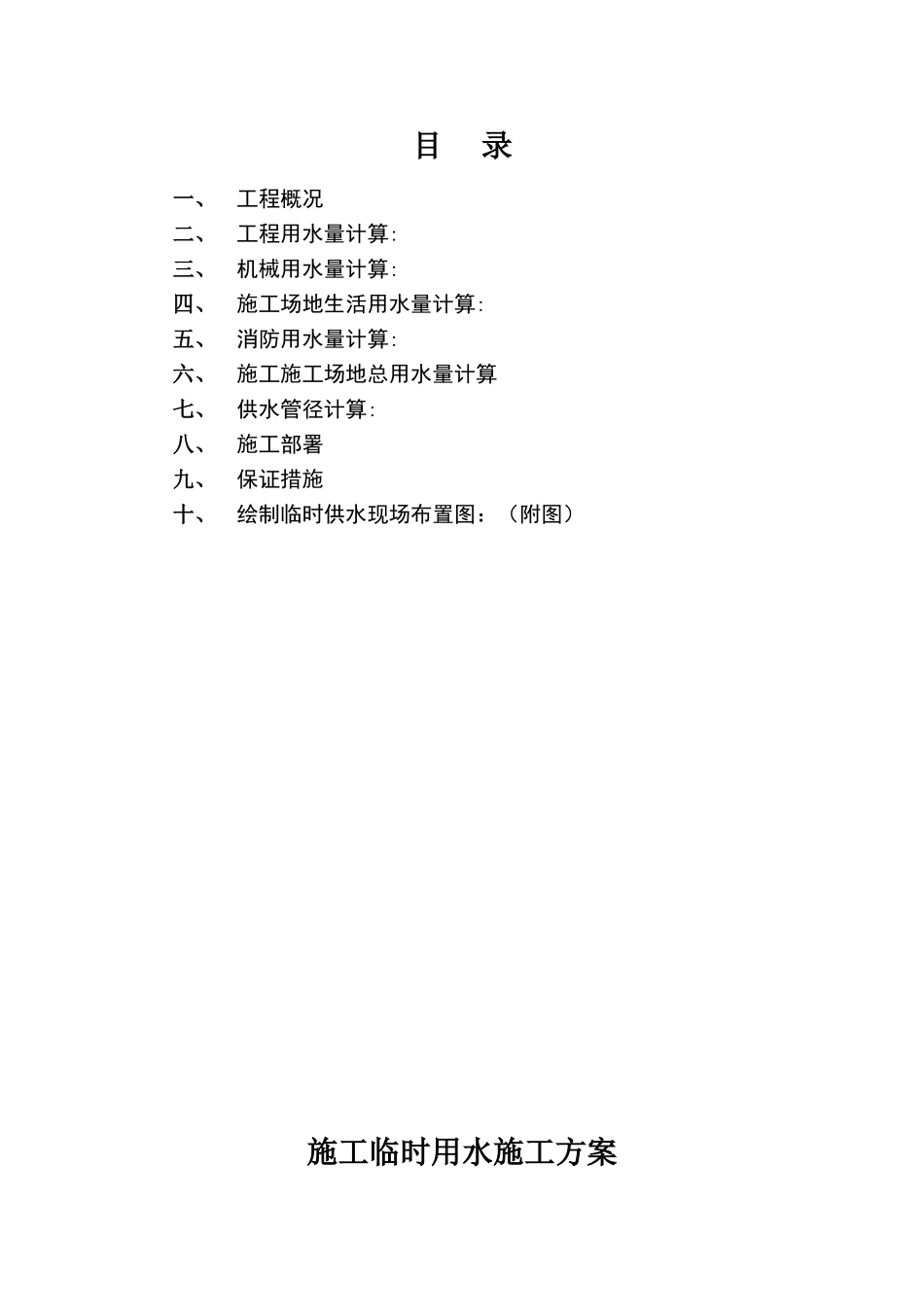

目 录一、工程概况二、工程用水量计算: 三、机械用水量计算: 四、施工场地生活用水量计算:五、消防用水量计算:六、施工施工场地总用水量计算 七、供水管径计算: 八、施工部署 九、保证措施十、绘制临时供水现场布置图:(附图)施工临时用水施工方案一、工程概况1、工程名称:南陵碧桂园 1#、5#~10#楼工程2、本工程位于南陵县利民北路段与环城北路段交叉口。结构类型为框架剪力墙结构。基础为人工挖孔桩基础,建筑高度 1#楼 18 层,5#~7#楼 30 层,8#~10#楼 32 层。3、本工程建设单位为南陵碧桂园房地产开发有限公司投资建设,勘察单位为江苏南京地质工程勘察院,广东博意建筑设计有限公司,监理单位为中铁武汉大桥工程咨询监理有限公司,施工单位为浙江梁湖建设有限公司。4、本工程“三通一平”工作已基本完成,具备施工条件。施工场地已平整,障碍物已基本清除,场区与公共道路已连通,生活、交通、通信、水、电均能满足施工要求。 建筑施工场地临时供水主要包括:生产用水、生活用水和消防用水三种。 生产用水包括工程施工用水、施工机械用水。 生活用水包括施工现场生活用水和生活区生活用水。 二、工程用水量计算: 施工场地施工工程用水量可按下式计算: q1=K1·ΣQ1·N1·K2/(T1·b·8·3600) 其中 q1 ── 施工工程用水量 (L/s); K1 ── 未预见的施工用水系数,取1.1; Q1 ── 年(季)度工程量 (以实物计量单位表示),取值如下表; N1 ── 施工用水定额,取值如下表; T1 ── 年(季)度有效工作日(d),取300天; b ── 每天工作班数(班),取2; K2 ── 用水不均匀系数,取1.4。 工程施工用水定额列表如下:序号用水名称用水定额N1工程量Q1单位1 浇筑混凝土全部用水 17005800M^3 2 砌筑工程全部用水 1501675M^3 3 抹灰工程全部用水 3012480M^2 经过计算得到 q1 =1.1×10485650×1.4/(300×2×8×3600)=0.93L/S。 三、机械用水量计算: 施工机械用水量计算公式: q2=K1·ΣQ2·N2·K3/(8·3600) 其中 q2 ── 施工机械用水量 (L/s); K1 ── 未预见的施工用水系数,取1.05; Q2 ── 同一种机械台数(台),取值如下表; N2 ── 施工机械台班用水定额,取值如下表; K3 ── 施工机械用水不均匀系数,取2。 施工机械用水定额列表如下:序号机械名称型号单位耗水量N1(L)机械台数Q21 锅炉 xxx 台·h 1050 1 2 砼搅拌机 台 2 1 3 砼搅拌机 台 2 1...
