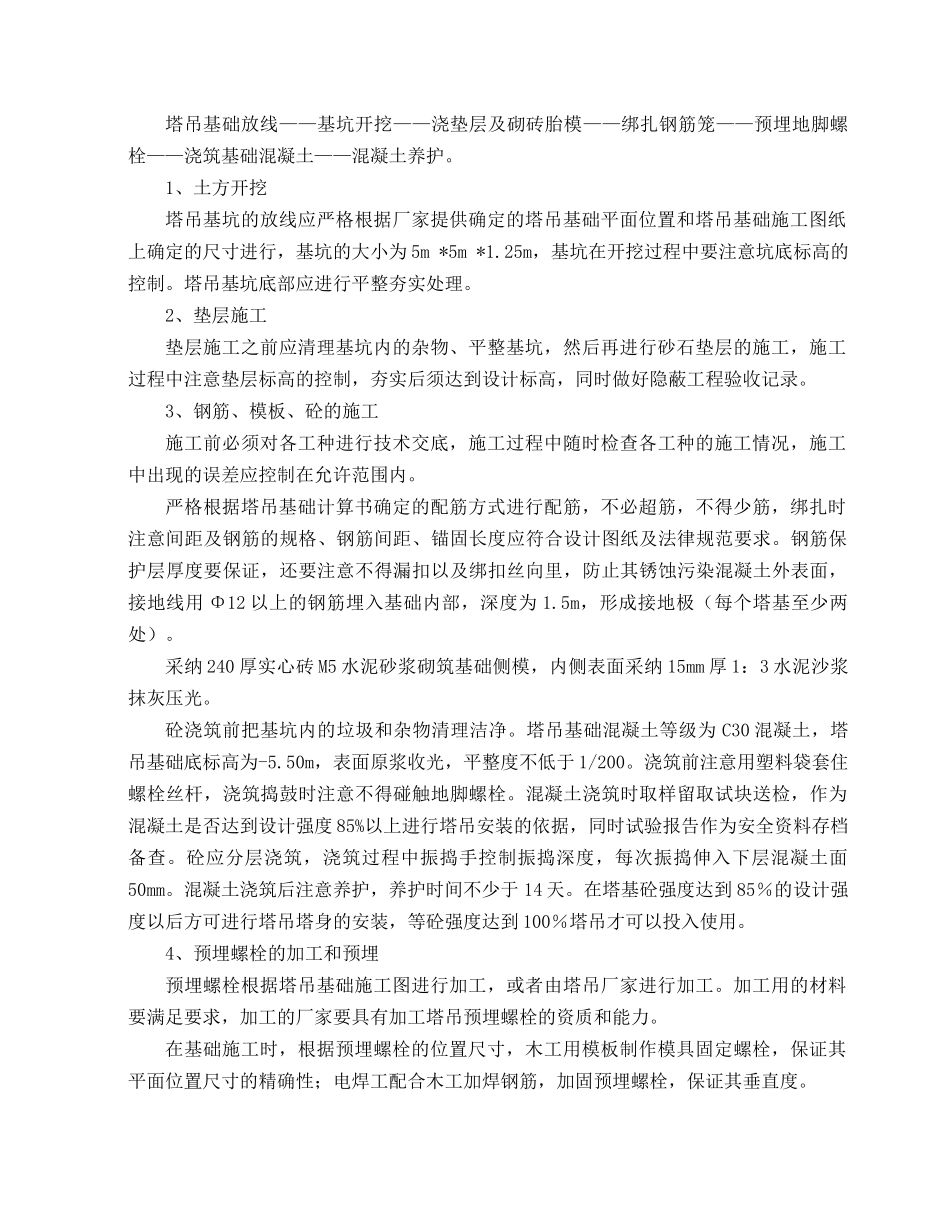

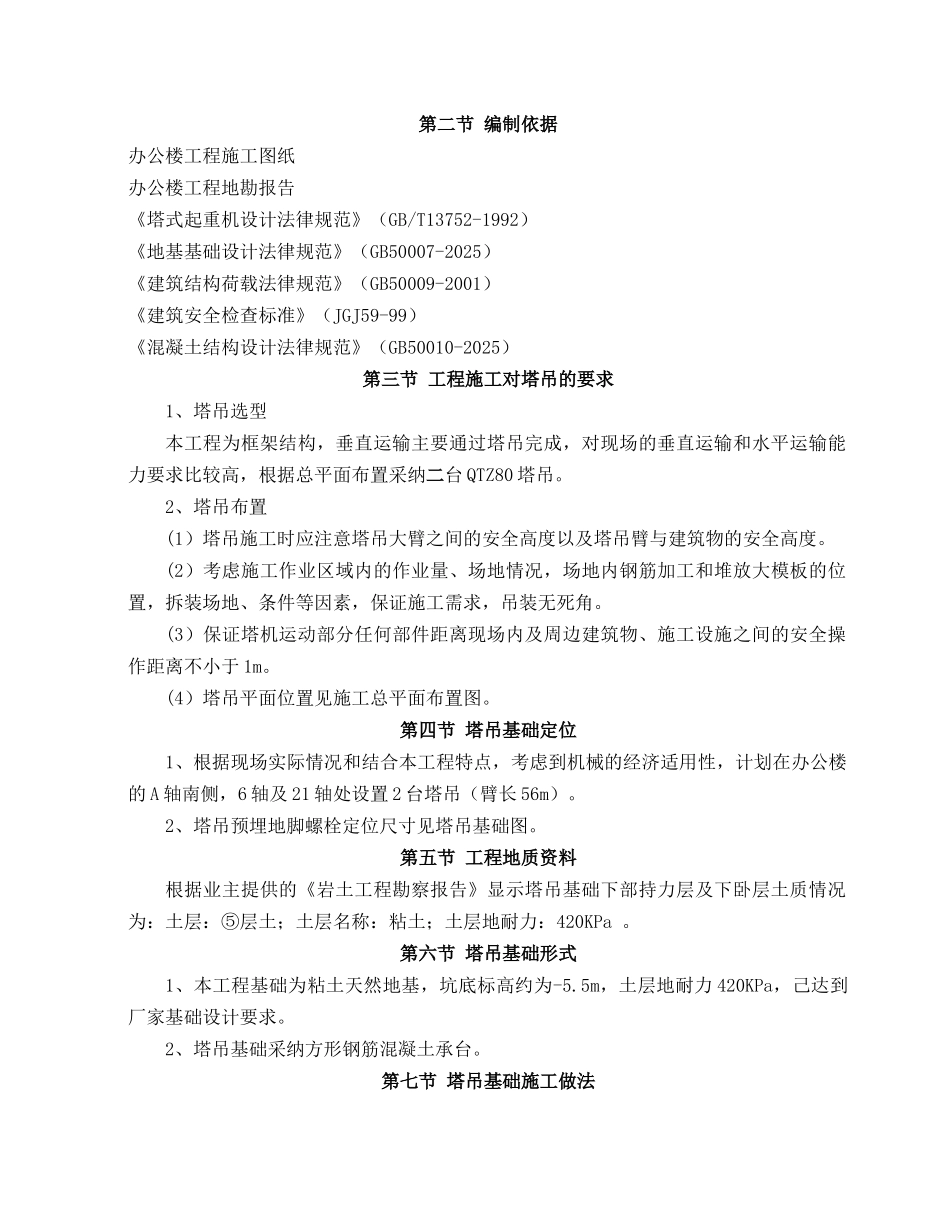

产业园办公楼工程塔吊基础施工方案武汉建筑工程有限责任公司塔吊基础施工方案第一节 工程概况电器办公楼工程;工程建设地点:经济开发区三路;属于框架结构;地上6层;地下1层;建筑高度:28.95m;标准层层高:4.5m ;总建筑面积:21391平方米。第二节 编制依据办公楼工程施工图纸办公楼工程地勘报告《塔式起重机设计法律规范》(GB/T13752-1992)《地基基础设计法律规范》(GB50007-2025)《建筑结构荷载法律规范》(GB50009-2001)《建筑安全检查标准》(JGJ59-99)《混凝土结构设计法律规范》(GB50010-2025)第三节 工程施工对塔吊的要求1、塔吊选型本工程为框架结构,垂直运输主要通过塔吊完成,对现场的垂直运输和水平运输能力要求比较高,根据总平面布置采纳二台 QTZ80 塔吊。2、塔吊布置(1)塔吊施工时应注意塔吊大臂之间的安全高度以及塔吊臂与建筑物的安全高度。(2)考虑施工作业区域内的作业量、场地情况,场地内钢筋加工和堆放大模板的位置,拆装场地、条件等因素,保证施工需求,吊装无死角。(3)保证塔机运动部分任何部件距离现场内及周边建筑物、施工设施之间的安全操作距离不小于 1m。(4)塔吊平面位置见施工总平面布置图。第四节 塔吊基础定位1、根据现场实际情况和结合本工程特点,考虑到机械的经济适用性,计划在办公楼的 A 轴南侧,6 轴及 21 轴处设置 2 台塔吊(臂长 56m)。2、塔吊预埋地脚螺栓定位尺寸见塔吊基础图。第五节 工程地质资料根据业主提供的《岩土工程勘察报告》显示塔吊基础下部持力层及下卧层土质情况为:土层:⑤层土;土层名称:粘土;土层地耐力:420KPa 。第六节 塔吊基础形式1、本工程基础为粘土天然地基,坑底标高约为-5.5m,土层地耐力 420KPa,己达到厂家基础设计要求。2、塔吊基础采纳方形钢筋混凝土承台。第七节 塔吊基础施工做法塔吊基础放线——基坑开挖——浇垫层及砌砖胎模——绑扎钢筋笼——预埋地脚螺栓——浇筑基础混凝土——混凝土养护。 1、土方开挖塔吊基坑的放线应严格根据厂家提供确定的塔吊基础平面位置和塔吊基础施工图纸上确定的尺寸进行,基坑的大小为 5m *5m *1.25m,基坑在开挖过程中要注意坑底标高的控制。塔吊基坑底部应进行平整夯实处理。2、垫层施工垫层施工之前应清理基坑内的杂物、平整基坑,然后再进行砂石垫层的施工,施工过程中注意垫层标高的控制,夯实后须达到设计标高,同时做好隐蔽工程验收记录。3、钢筋、模板、砼的施工施工前必须对各工...
