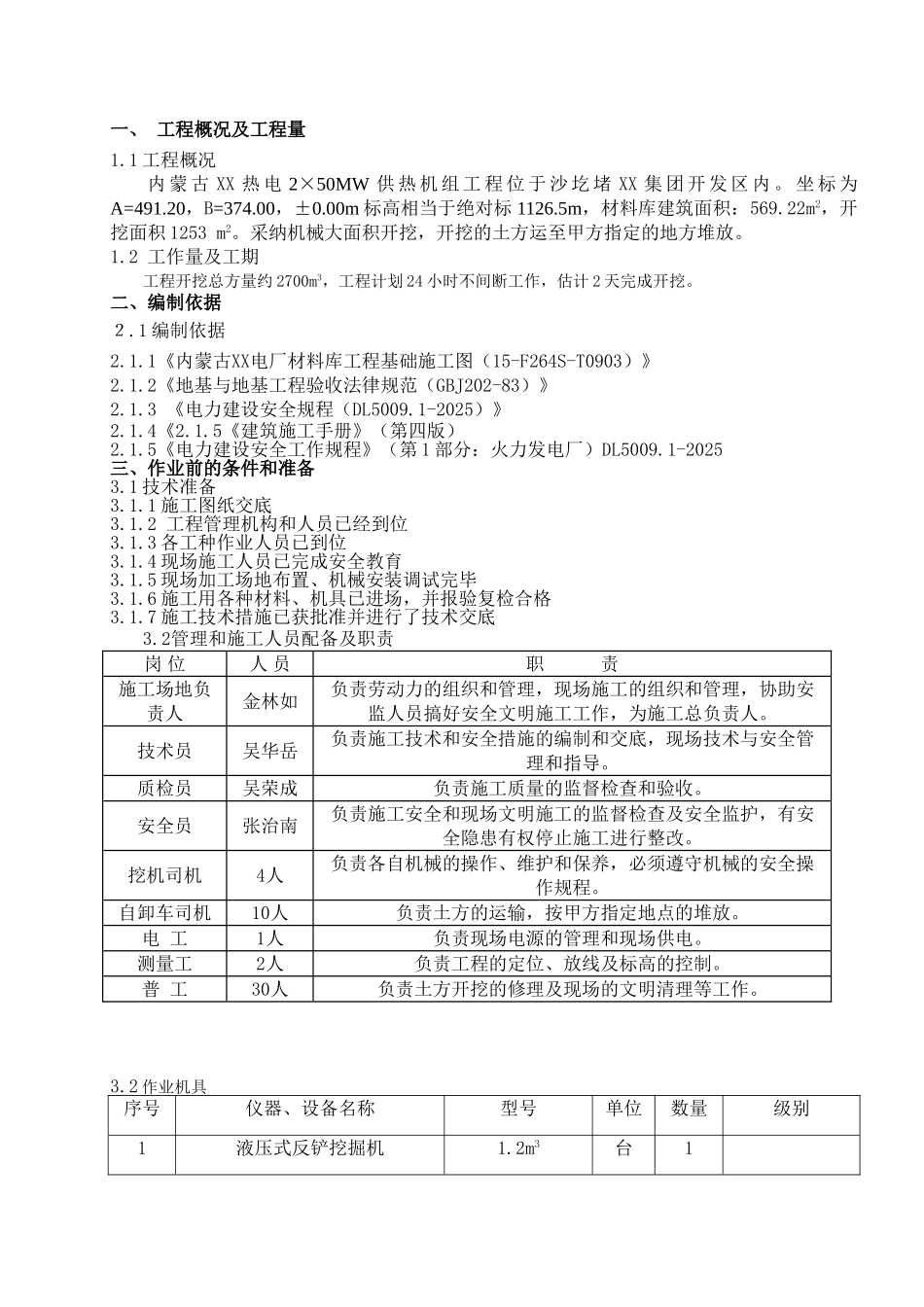

一、 工程概况及工程量1
1 工程概况内 蒙 古 XX 热 电 2×50MW 供 热 机 组 工 程 位 于 沙 圪 堵 XX 集 团 开 发 区 内
坐 标 为A=491
20,B=374
00m 标高相当于绝对标 1126
5m,材料库建筑面积:569
22m2,开挖面积 1253 m2
采纳机械大面积开挖,开挖的土方运至甲方指定的地方堆放
2 工作量及工期工程开挖总方量约 2700m3,工程计划 24 小时不间断工作,估计 2 天完成开挖
二、编制依据2
1 编制依据2
1《内蒙古XX电厂材料库工程基础施工图(15-F264S-T0903)》 2
2《地基与地基工程验收法律规范(GBJ202-83)》2
3 《电力建设安全规程(DL5009
1-2025)》2
5《建筑施工手册》(第四版)2
5《电力建设安全工作规程》(第 1 部分:火力发电厂)DL5009
1-2025三、作业前的条件和准备3
1 技术准备3
1 施工图纸交底3
2 工程管理机构和人员已经到位3
3 各工种作业人员已到位3
4 现场施工人员已完成安全教育3
5 现场加工场地布置、机械安装调试完毕3
6 施工用各种材料、机具已进场,并报验复检合格3
7 施工技术措施已获批准并进行了技术交底3
2管理和施工人员配备及职责岗 位人 员职 责施工场地负责人金林如负责劳动力的组织和管理,现场施工的组织和管理,协助安监人员搞好安全文明施工工作,为施工总负责人
技术员吴华岳负责施工技术和安全措施的编制和交底,现场技术与安全管理和指导
质检员吴荣成负责施工质量的监督检查和验收
安全员张治南负责施工安全和现场文明施工的监督检查及安全监护,有安全隐患有权停止施工进行整改
挖机司机4人负责各自机械的操作、维护和保养,必须遵守机械的安全操作规程
