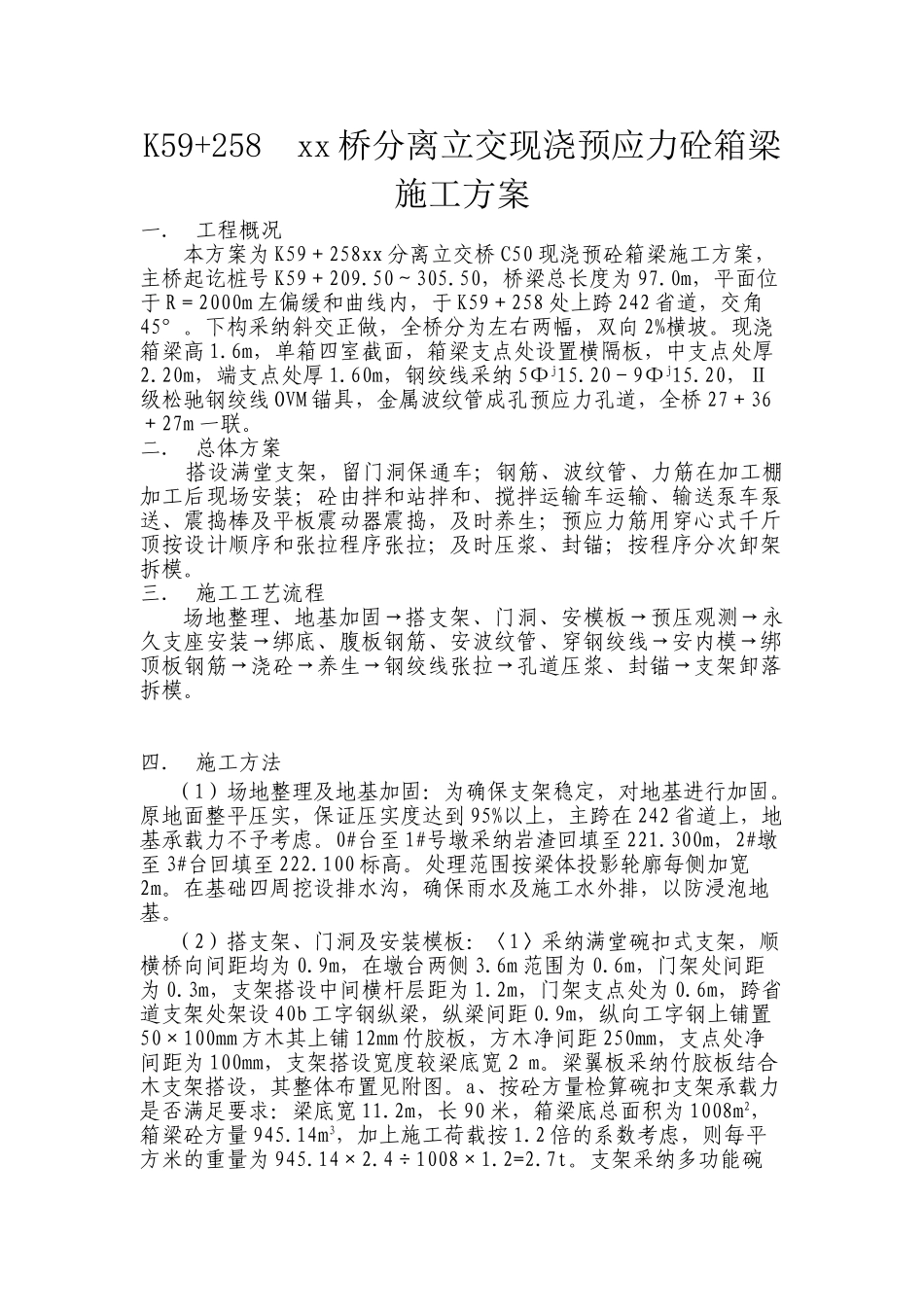

K59+258 xx 桥分离立交现浇预应力砼箱梁施工方案一. 工程概况本方案为 K59+258xx 分离立交桥 C50 现浇预砼箱梁施工方案,主桥起讫桩号 K59+209
50~305
50,桥梁总长度为 97
0m,平面位于 R=2000m 左偏缓和曲线内,于 K59+258 处上跨 242 省道,交角45°
下构采纳斜交正做,全桥分为左右两幅,双向 2%横坡
现浇箱梁高 1
6m,单箱四室截面,箱梁支点处设置横隔板,中支点处厚2
20m,端支点处厚 1
60m,钢绞线采纳 5Φj15
20-9Φj15
20,Ⅱ级松驰钢绞线 OVM 锚具,金属波纹管成孔预应力孔道,全桥 27+36+27m 一联
二. 总体方案 搭设满堂支架,留门洞保通车;钢筋、波纹管、力筋在加工棚加工后现场安装;砼由拌和站拌和、搅拌运输车运输、输送泵车泵送、震捣棒及平板震动器震捣,及时养生;预应力筋用穿心式千斤顶按设计顺序和张拉程序张拉;及时压浆、封锚;按程序分次卸架拆模
三. 施工工艺流程场地整理、地基加固→搭支架、门洞、安模板→预压观测→永久支座安装→绑底、腹板钢筋、安波纹管、穿钢绞线→安内模→绑顶板钢筋→浇砼→养生→钢绞线张拉→孔道压浆、封锚→支架卸落拆模
四. 施工方法 (1)场地整理及地基加固:为确保支架稳定,对地基进行加固
原地面整平压实,保证压实度达到 95%以上,主跨在 242 省道上,地基承载力不予考虑
0#台至 1#号墩采纳岩渣回填至 221
300m,2#墩至 3#台回填至 222
100 标高
处理范围按梁体投影轮廓每侧加宽2m
在基础四周挖设排水沟,确保雨水及施工水外排,以防浸泡地基

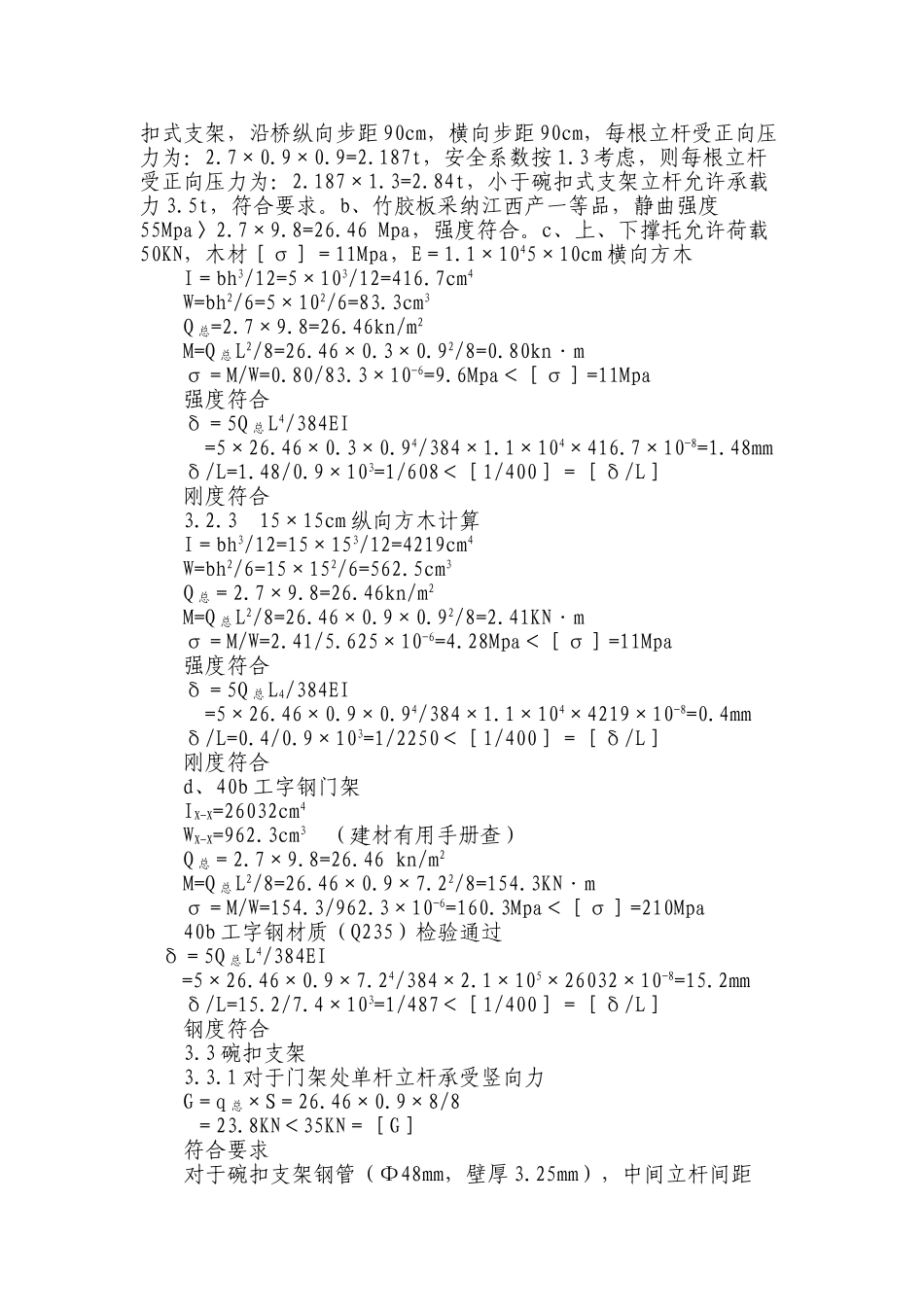

(2)搭支架、门洞及安装模板:〈1〉采纳满堂碗扣式支架,顺横桥向间距均为 0
9m,在墩台两侧 3
6m 范围为 0
6m,门架处间距为 0
3m,支架搭设中间横杆层距为 1
2m,门架支点处为
