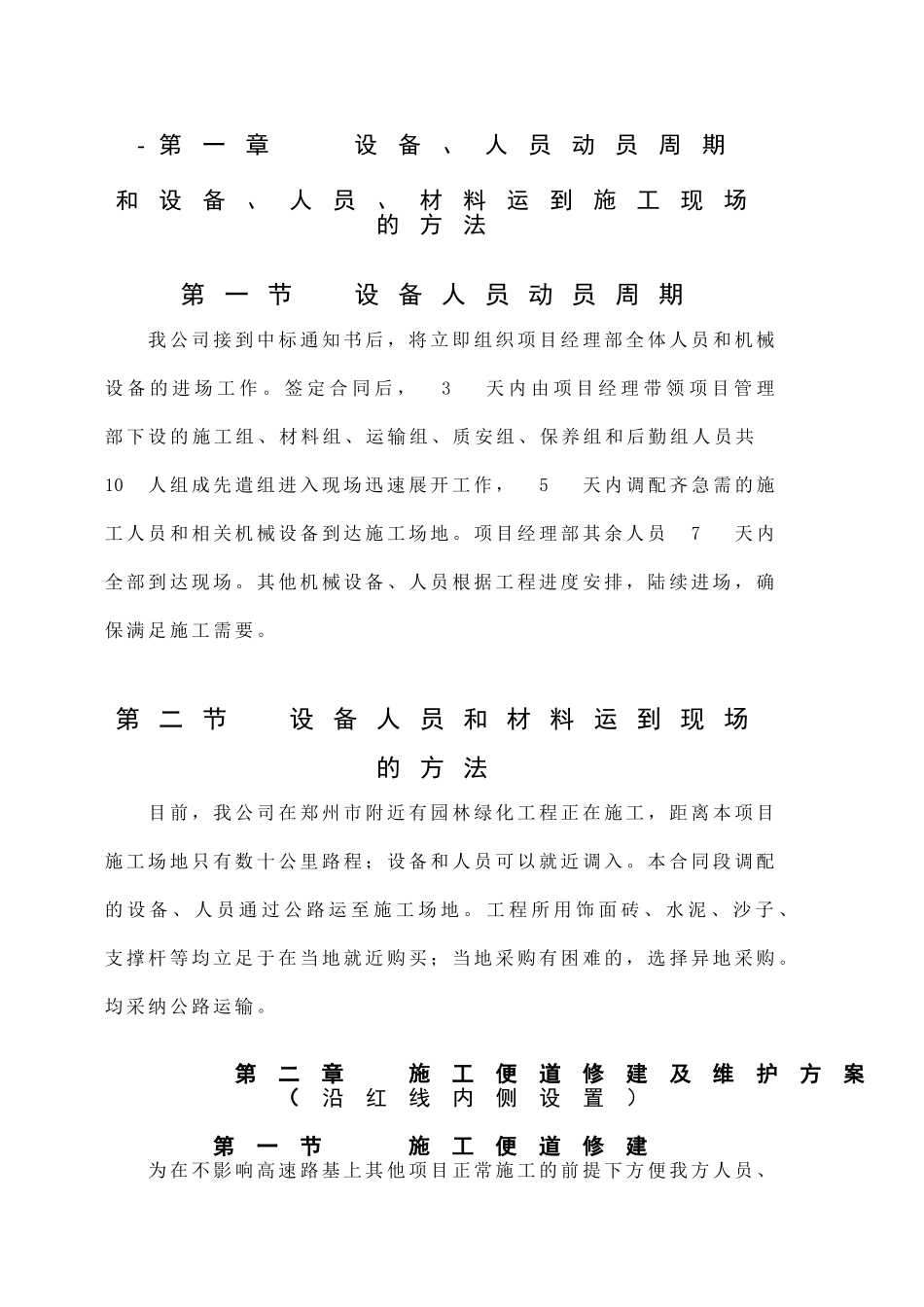

某 高 速 公 路 绿 化 施 工 方 案- 第一章 设备、人员动员周期和设备、人员、材料运到施工现场的方法第 一 节 设 备 人 员 动 员 周 期我 公 司 接 到 中 标 通 知 书 后 , 将 立 即 组 织 项 目 经 理 部 全 体 人 员 和 机 械设 备 的 进 场 工 作
签 定 合 同 后 ,3天 内 由 项 目 经 理 带 领 项 目 管 理部 下 设 的 施 工 组 、 材 料 组 、 运 输 组 、 质 安 组 、 保 养 组 和 后 勤 组 人 员 共10人 组 成 先 遣 组 进 入 现 场 迅 速 展 开 工 作 ,5天 内 调 配 齐 急 需 的 施工 人 员 和 相 关 机 械 设 备 到 达 施 工 场 地
项 目 经 理 部 其 余 人 员7天 内全 部 到 达 现 场
其 他 机 械 设 备 、 人 员 根 据 工 程 进 度 安 排 , 陆 续 进 场 , 确保 满 足 施 工 需 要
第 二 节 设 备 人 员 和 材 料 运 到 现 场的 方 法目 前 , 我 公 司 在 郑 州 市 附 近 有 园 林 绿 化 工 程 正 在 施 工 , 距 离 本 项 目施 工 场 地 只 有 数 十 公 里 路 程 ; 设 备 和 人 员 可 以 就 近 调 入
本 合 同 段 调 配的 设 备 、 人 员 通 过 公 路 运 至 施 工 场 地
工 程 所 用 饰 面 砖 、 水 泥 、 沙 子 、支 撑 杆 等 均 立 足 于 在 当 地 就 近 购 买 ; 当 地 采 购 有 困 难 的 , 选 择 异 地 采 购
均 采 纳 公 路 运 输
第二章施工便道修建及维护方案(沿红线内侧设置)第一节 施工便道修建为 在 不 影 响 高 速 路 基 上 其 他 项 目 正 常 施 工 的 前 提 下 方 便 我
