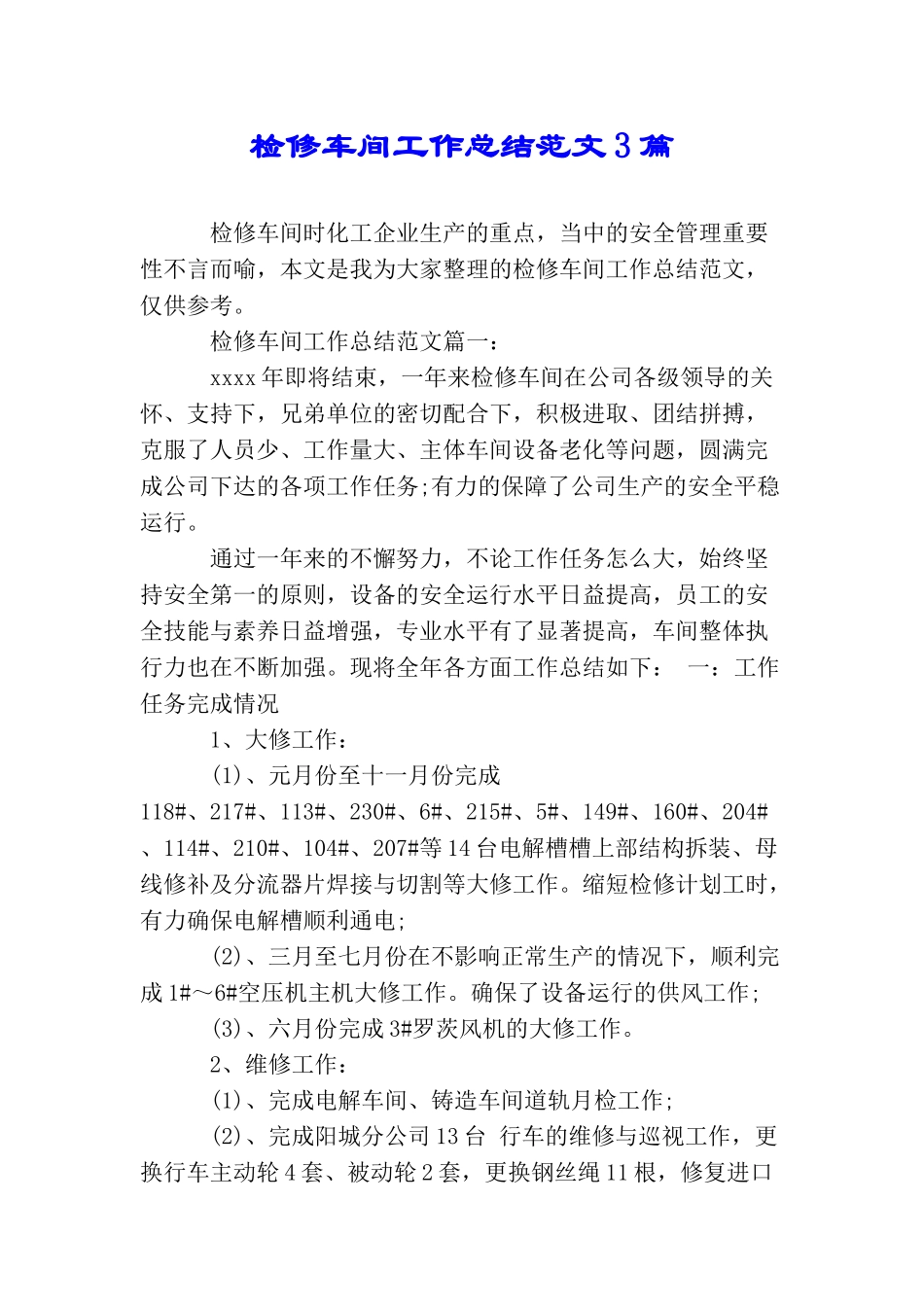

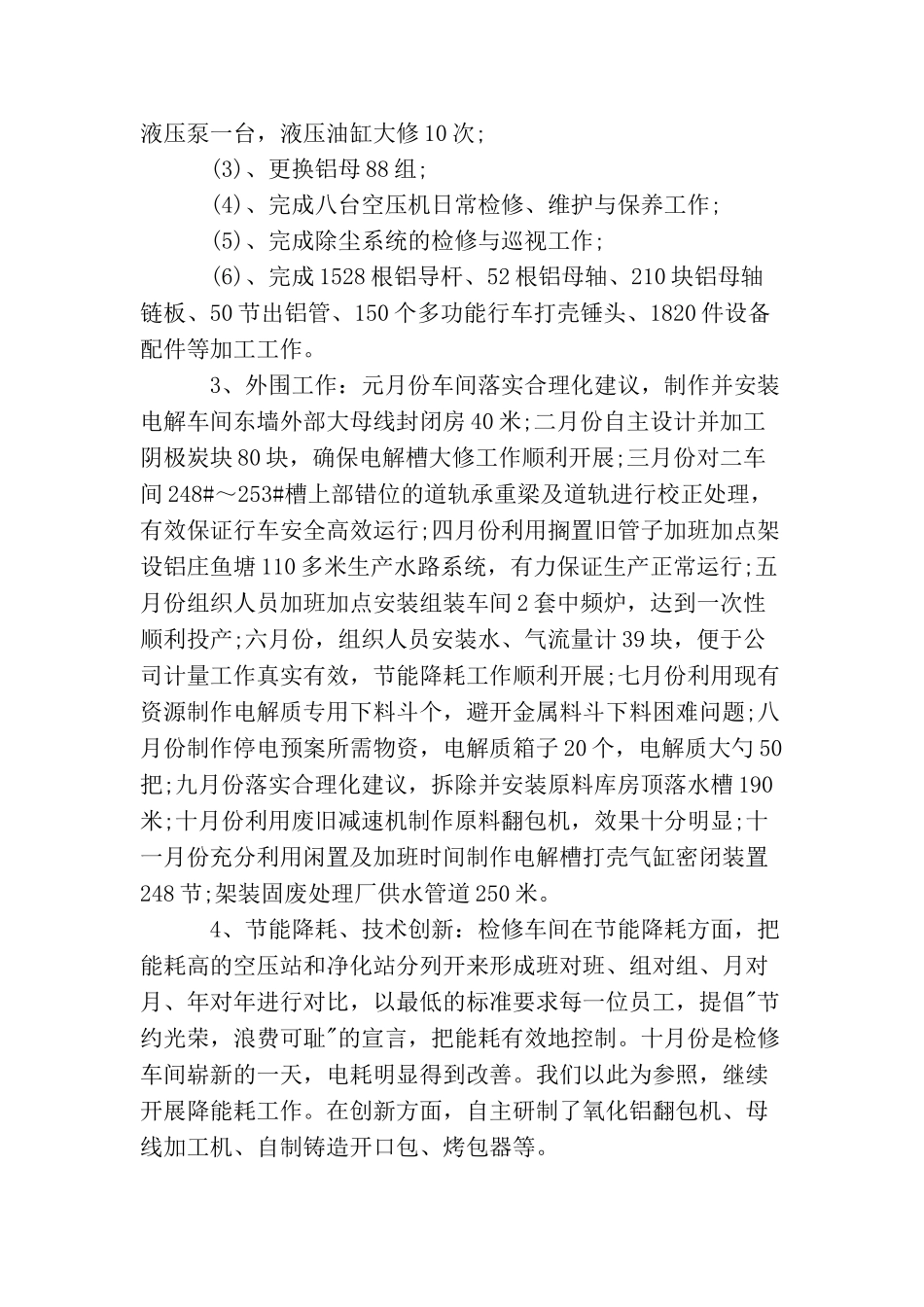

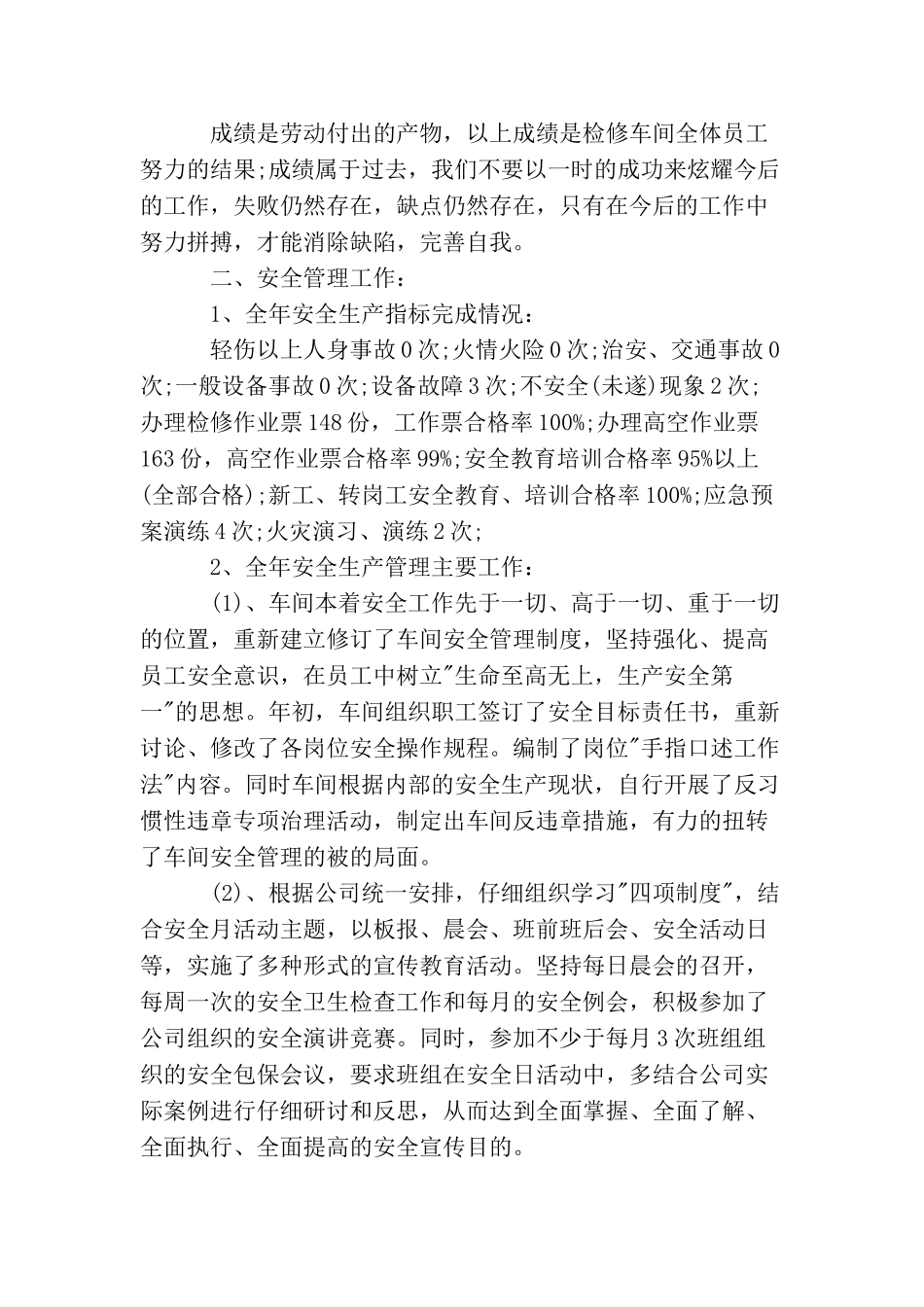

检修车间工作总结范文 3 篇 检修车间时化工企业生产的重点,当中的安全管理重要性不言而喻,本文是我为大家整理的检修车间工作总结范文,仅供参考。 检修车间工作总结范文篇一: xxxx 年即将结束,一年来检修车间在公司各级领导的关怀、支持下,兄弟单位的密切配合下,积极进取、团结拼搏,克服了人员少、工作量大、主体车间设备老化等问题,圆满完成公司下达的各项工作任务;有力的保障了公司生产的安全平稳运行。 通过一年来的不懈努力,不论工作任务怎么大,始终坚持安全第一的原则,设备的安全运行水平日益提高,员工的安全技能与素养日益增强,专业水平有了显著提高,车间整体执行力也在不断加强。现将全年各方面工作总结如下: 一:工作任务完成情况 1、大修工作: (1)、元月份至十一月份完成118#、217#、113#、230#、6#、215#、5#、149#、160#、204#、114#、210#、104#、207#等 14 台电解槽槽上部结构拆装、母线修补及分流器片焊接与切割等大修工作。缩短检修计划工时,有力确保电解槽顺利通电; (2)、三月至七月份在不影响正常生产的情况下,顺利完成 1#~6#空压机主机大修工作。确保了设备运行的供风工作; (3)、六月份完成 3#罗茨风机的大修工作。 2、维修工作: (1)、完成电解车间、铸造车间道轨月检工作; (2)、完成阳城分公司 13 台 行车的维修与巡视工作,更换行车主动轮 4 套、被动轮 2 套,更换钢丝绳 11 根,修复进口液压泵一台,液压油缸大修 10 次; (3)、更换铝母 88 组; (4)、完成八台空压机日常检修、维护与保养工作; (5)、完成除尘系统的检修与巡视工作; (6)、完成 1528 根铝导杆、52 根铝母轴、210 块铝母轴链板、50 节出铝管、150 个多功能行车打壳锤头、1820 件设备配件等加工工作。 3、外围工作:元月份车间落实合理化建议,制作并安装电解车间东墙外部大母线封闭房 40 米;二月份自主设计并加工阴极炭块 80 块,确保电解槽大修工作顺利开展;三月份对二车间 248#~253#槽上部错位的道轨承重梁及道轨进行校正处理,有效保证行车安全高效运行;四月份利用搁置旧管子加班加点架设铝庄鱼塘 110 多米生产水路系统,有力保证生产正常运行;五月份组织人员加班加点安装组装车间 2 套中频炉,达到一次性顺利投产;六月份,组织人员安装水、气流量计 39 块,便于公司计量工作真实有效,节能降耗工作顺利开展;七月份利用现有资源制作电解质专用下料斗个,避开金属料斗下料困难问题...
