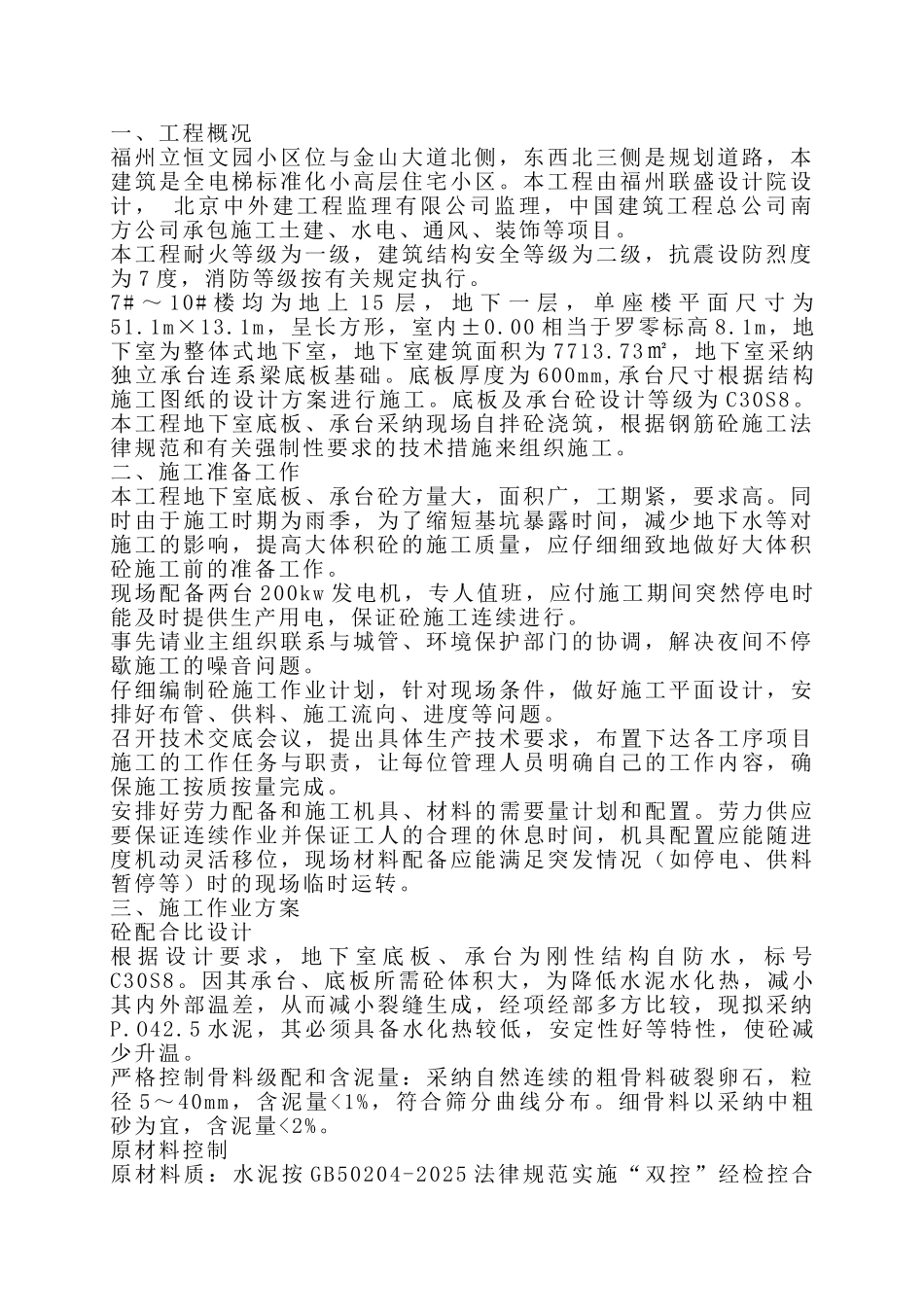

一、工程概况福州立恒文园小区位与金山大道北侧,东西北三侧是规划道路,本建筑是全电梯标准化小高层住宅小区
本工程由福州联盛设计院设计, 北京中外建工程监理有限公司监理,中国建筑工程总公司南方公司承包施工土建、水电、通风、装饰等项目
本工程耐火等级为一级,建筑结构安全等级为二级,抗震设防烈度为 7 度,消防等级按有关规定执行
7# ~ 10# 楼 均 为 地 上 15 层 , 地 下 一 层 , 单 座 楼 平 面 尺 寸 为51
1m,呈长方形,室内±0
00 相当于罗零标高 8
1m,地下室为整体式地下室,地下室建筑面积为 7713
73㎡,地下室采纳独立承台连系梁底板基础
底板厚度为 600mm, 承台尺寸根据结构施工图纸的设计方案进行施工
底板及承台砼设计等级为 C30S8
本工程地下室底板、承台采纳现场自拌砼浇筑,根据钢筋砼施工法律规范和有关强制性要求的技术措施来组织施工

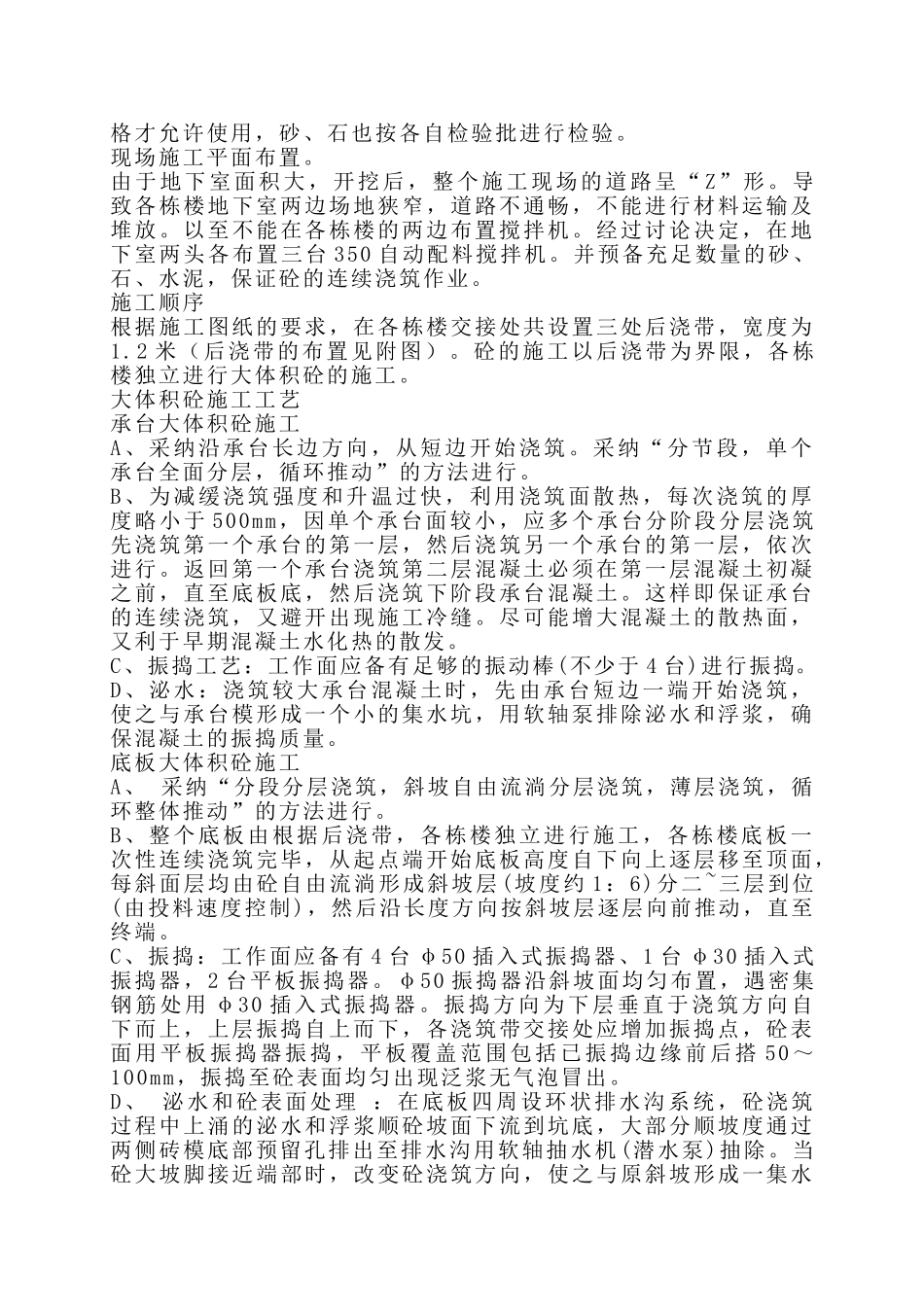

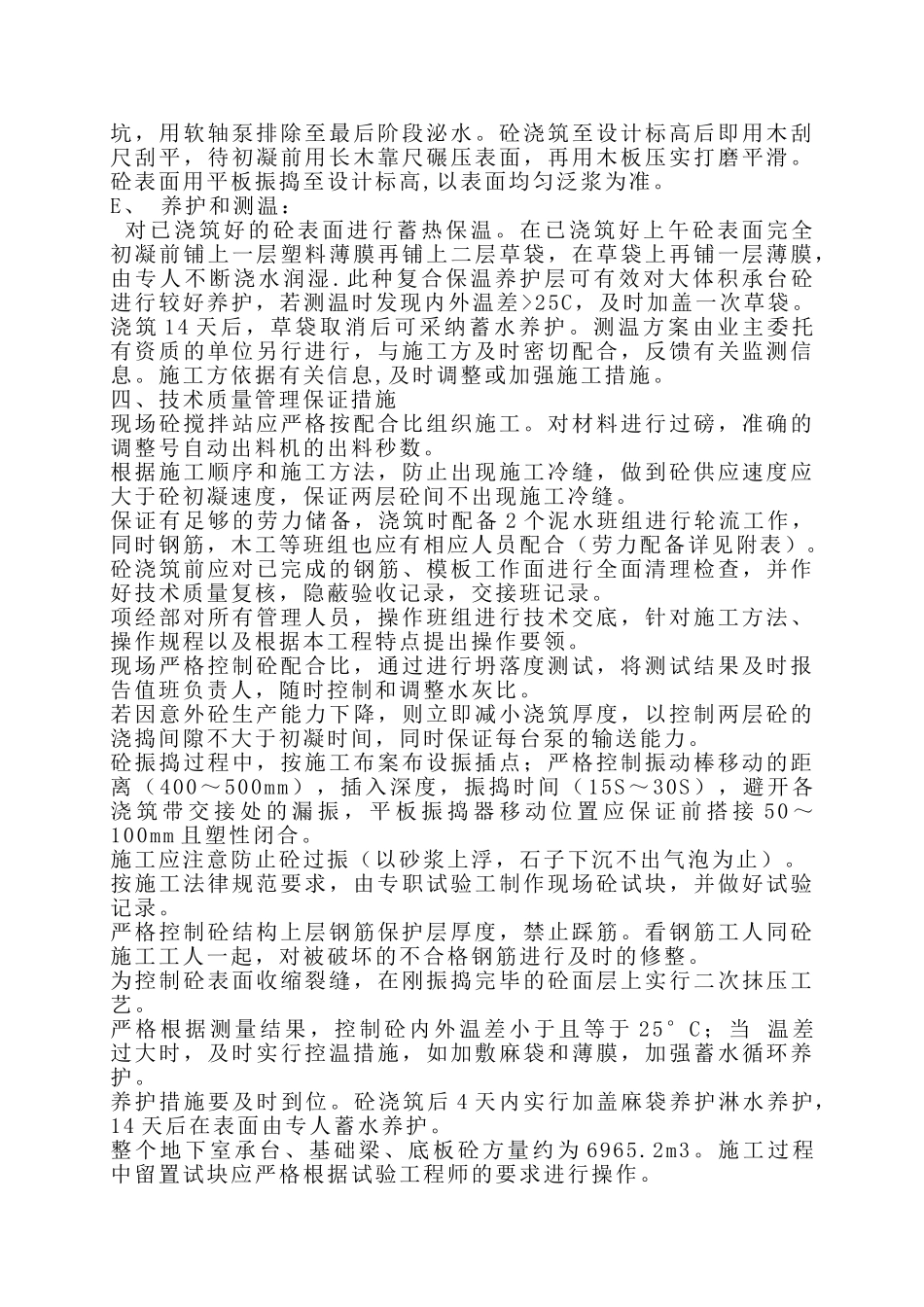

二、施工准备工作本工程地下室底板、承台砼方量大,面积广,工期紧,要求高
同时由于施工时期为雨季,为了缩短基坑暴露时间,减少地下水等对施工的影响,提高大体积砼的施工质量,应仔细细致地做好大体积砼施工前的准备工作
现场配备两台 200kw 发电机,专人值班,应付施工期间突然停电时能及时提供生产用电,保证砼施工连续进行
事先请业主组织联系与城管、环境保护部门的协调,解决夜间不停歇施工的噪音问题
仔细编制砼施工作业计划,针对现场条件,做好施工平面设计,安排好布管、供料、施工流向、进度等问题
召开技术交底会议,提出具体生产技术要求,布置下达各工序项目施工的工作任务与职责,让每位管理人员明确自己的工作内容,确保施工按质按量完成
安排好劳力配备和施工机具、材料的需要量计划和配置
劳力供应要保证连续作业并保证工人的合理的休息时间,机具配置应能随进度机动灵活移位,现场材料配备应能满足突发情况(如停电、供料
