一、编制依据1 、绿地汉口中心一期工程施工图纸
2 、SC200-200 型施工电梯使用说明
3 、《混凝土结构设计法律规范》GB50010-2025
二、施工电梯选择根据现场实际情况,6#楼选用一台SC200-200 型电梯
SC系列施工升降机采纳齿轮齿条啮合方式驱动吊笼运行,实现高层和超高层建筑施工中人员和货物的快速运输,具有效率高、性能稳定、维护简单、安全可靠等特点
为避开施工电梯落在基础筏板上而在板上开洞,将施工电梯基础布置在31-32 轴交Q-T 轴间的地下室顶板上

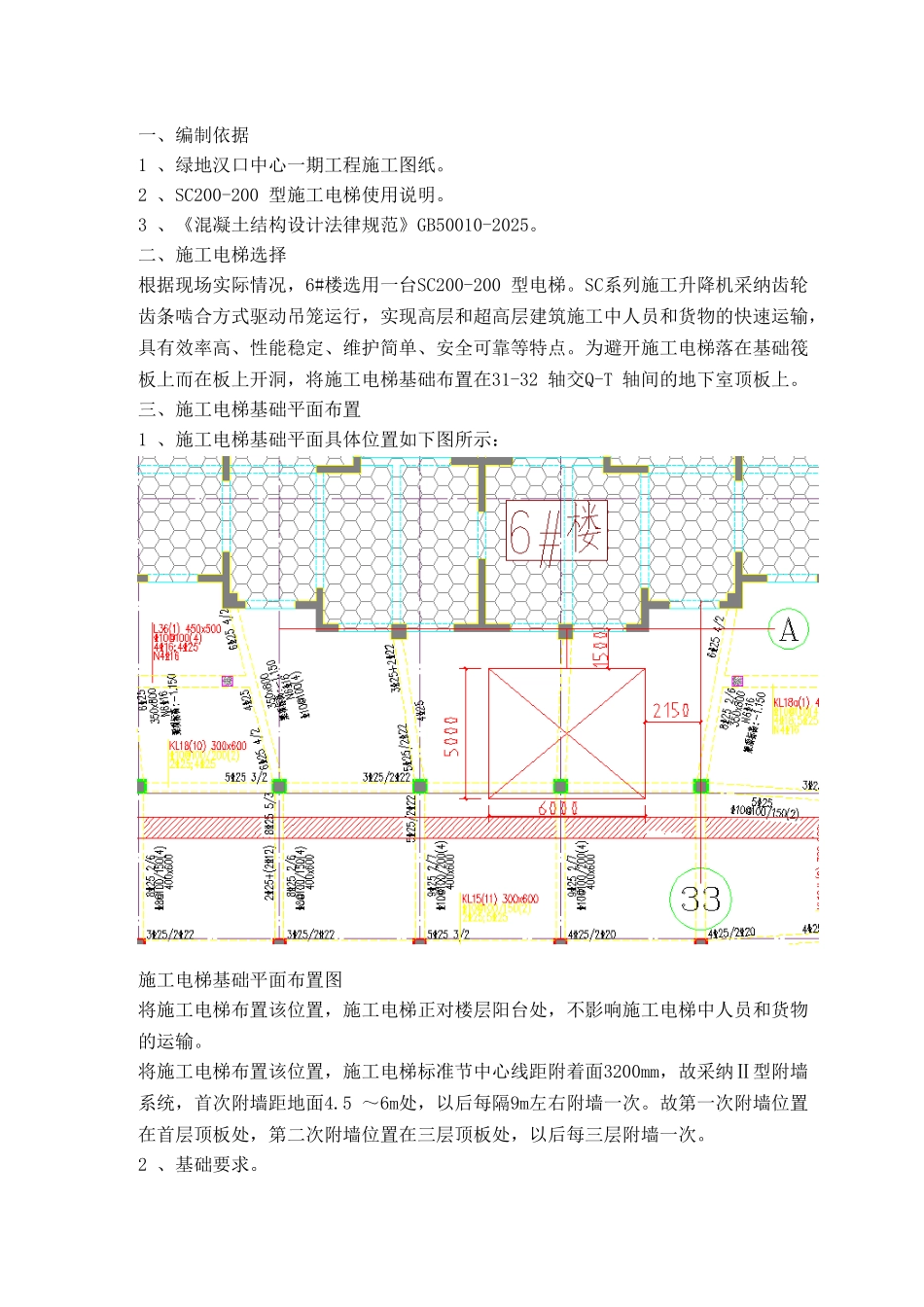

三、施工电梯基础平面布置1 、施工电梯基础平面具体位置如下图所示:施工电梯基础平面布置图将施工电梯布置该位置,施工电梯正对楼层阳台处,不影响施工电梯中人员和货物的运输
将施工电梯布置该位置,施工电梯标准节中心线距附着面3200mm,故采纳Ⅱ型附墙系统,首次附墙距地面4
5 ~6m处,以后每隔9m左右附墙一次
故第一次附墙位置在首层顶板处,第二次附墙位置在三层顶板处,以后每三层附墙一次

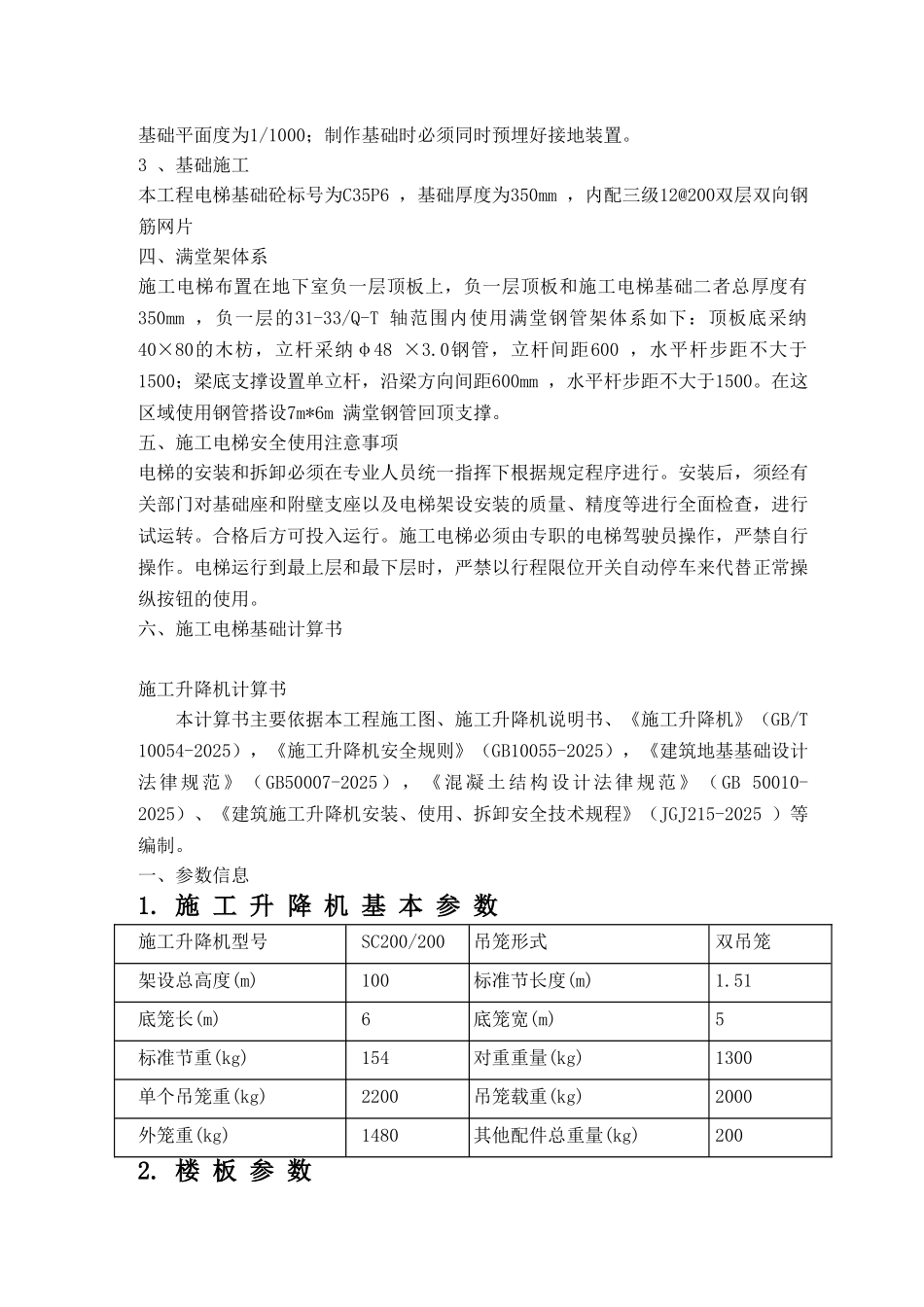

2 、基础要求
基础平面度为1/1000;制作基础时必须同时预埋好接地装置
3 、基础施工本工程电梯基础砼标号为C35P6 ,基础厚度为350mm ,内配三级12@200双层双向钢筋网片四、满堂架体系施工电梯布置在地下室负一层顶板上,负一层顶板和施工电梯基础二者总厚度有350mm ,负一层的31-33/Q-T 轴范围内使用满堂钢管架体系如下:顶板底采纳40×80的木枋,立杆采纳φ48 ×3
0钢管,立杆间距600 ,水平杆步距不大于1500;梁底支撑设置单立杆,沿梁方向间距600mm ,水平杆步距不大于1500
在这区域使用钢管搭设7m*6m 满堂钢管回顶支撑
五、施工电梯安全使用注意事项电梯的安装和拆卸必须在专业人员统一指挥下根据规定程序进行
安装后,须经有关部门对基础座和附壁支座以及电梯架设安装的质量、精度等进行全面
