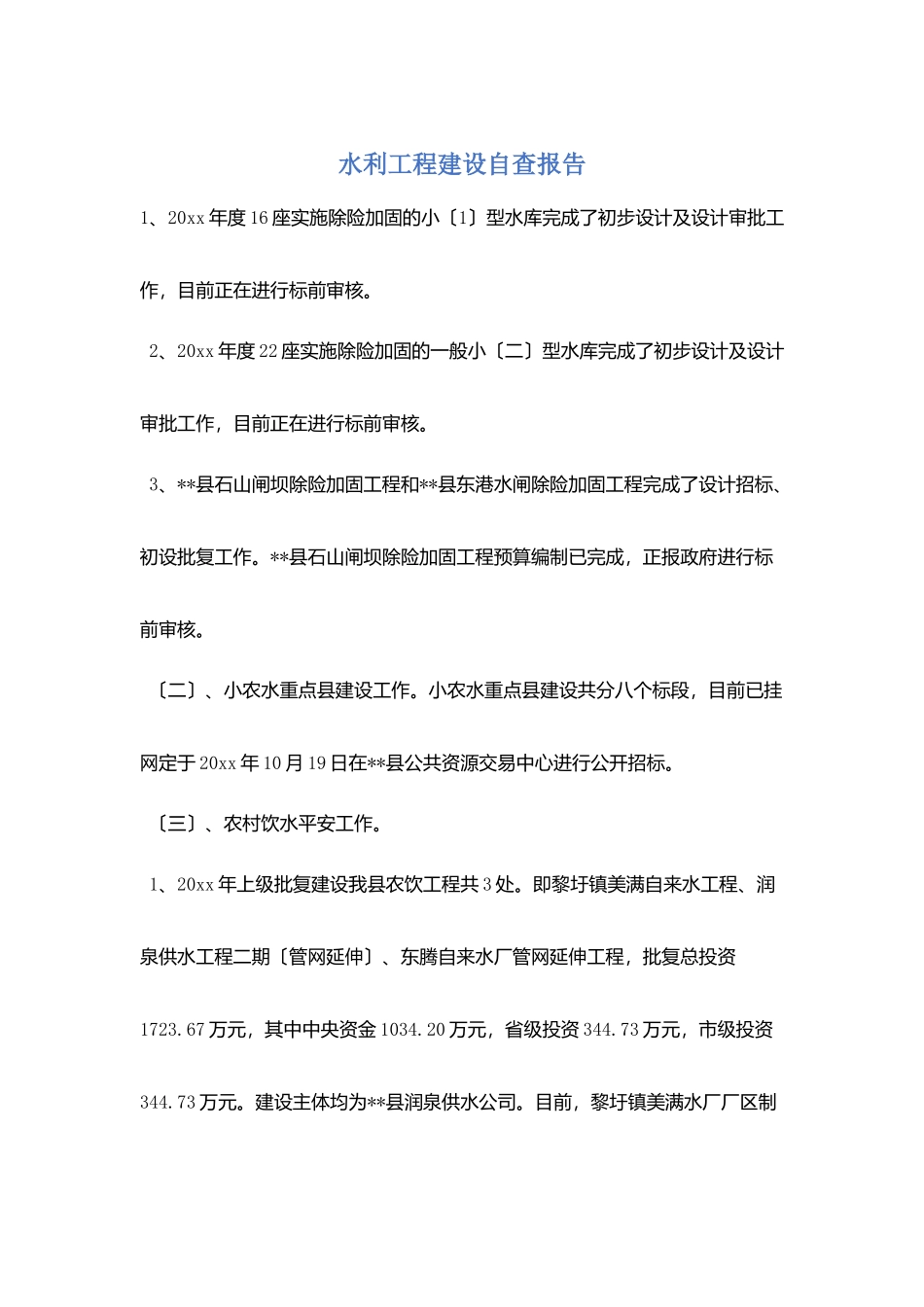

水利工程建设自查报告1、20xx 年度 16 座实施除险加固的小〔1〕型水库完成了初步设计及设计审批工作,目前正在进行标前审核
2、20xx 年度 22 座实施除险加固的一般小〔二〕型水库完成了初步设计及设计审批工作,目前正在进行标前审核
3、**县石山闸坝除险加固工程和**县东港水闸除险加固工程完成了设计招标、初设批复工作
**县石山闸坝除险加固工程预算编制已完成,正报政府进行标前审核
〔二〕、小农水重点县建设工作
小农水重点县建设共分八个标段,目前已挂网定于 20xx 年 10 月 19 日在**县公共资源交易中心进行公开招标
〔三〕、农村饮水平安工作
1、20xx 年上级批复建设我县农饮工程共 3 处
即黎圩镇美满自来水工程、润泉供水工程二期〔管网延伸〕、东腾自来水厂管网延伸工程,批复总投资1723
67 万元,其中中央资金 1034
20 万元,省级投资 344
73 万元,市级投资344
建设主体均为**县润泉供水公司
目前,黎圩镇美满水厂厂区制供水分部工程已完工,设备安装已完工,配水管网已安装近 36 千米,可试运行供水
2、**县农村饮水平安润泉供水工程二期管网延伸工程已安装近 38 千米,估计在 10 月底可完工
东腾自来水厂管网延伸工程已安装近 13 千米,估计在 10 月底可完工
〔四〕、抗旱应急水源工程工程引调提水工程工作 **县抗旱应急水源工程引调提水工程根据〔2025-2025〕全省抗旱规划实施方案,我县**年列入抗旱应急水源工程引调提水工程工程为 3 座:1、珀干乡华山水库引水工程、2、小璜镇洋湖港坝引水工程、3、黎圩镇谢家陂坝引水工程
工程批复资金 883
61 万元,其中:珀干乡华山水库引水工程 319
5 万元、小璜镇洋湖港坝引水工程 298
53 万元、黎圩镇谢家陂坝引水工程 265
20xx 年 4
