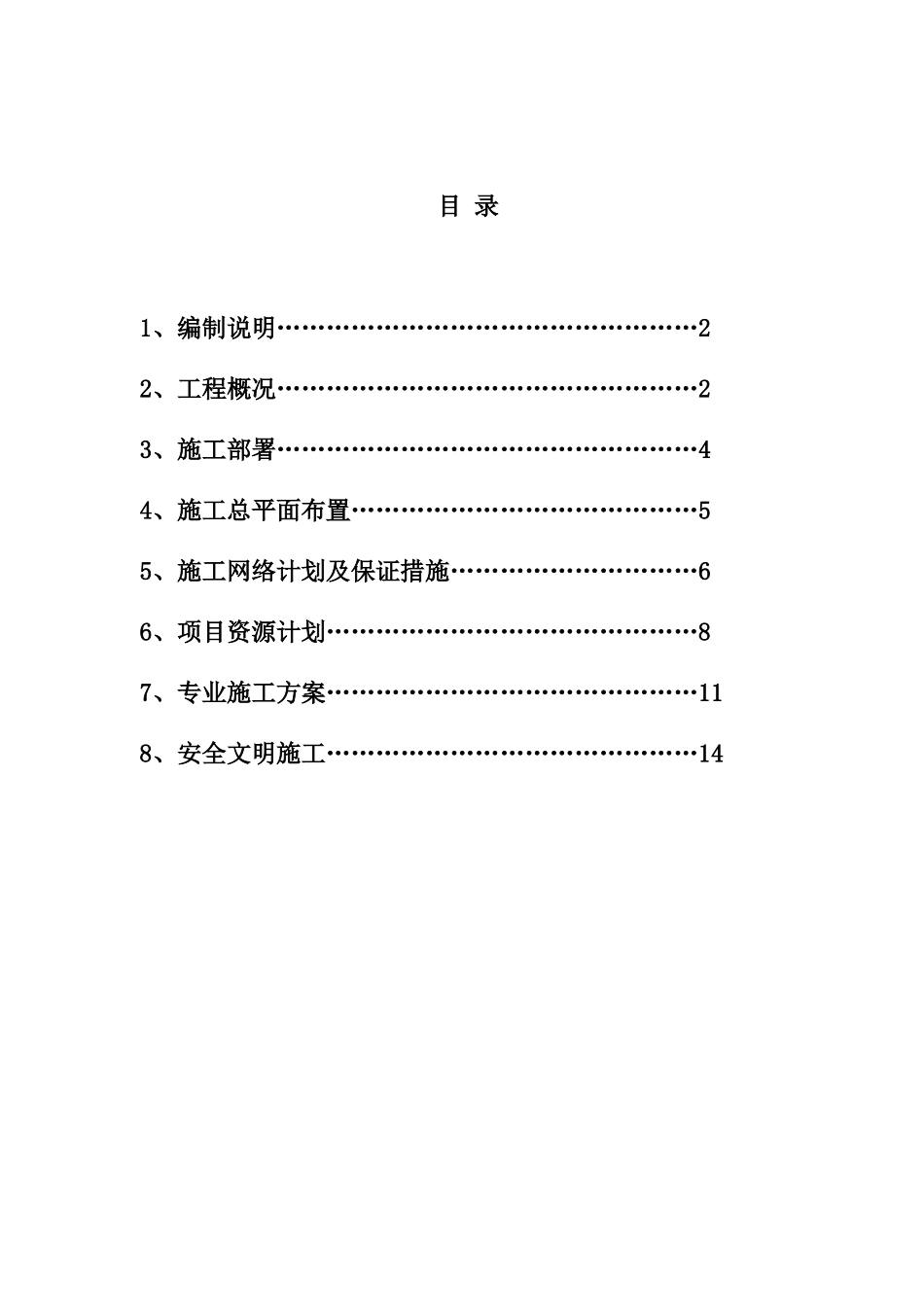

目 录1、编制说明……………………………………………22、工程概况……………………………………………23、施工部署……………………………………………44、施工总平面布置……………………………………55、施工网络计划及保证措施…………………………66、项目资源计划………………………………………87、专业施工方案………………………………………118、安全文明施工………………………………………14第一章 编制说明1、编制依据 1

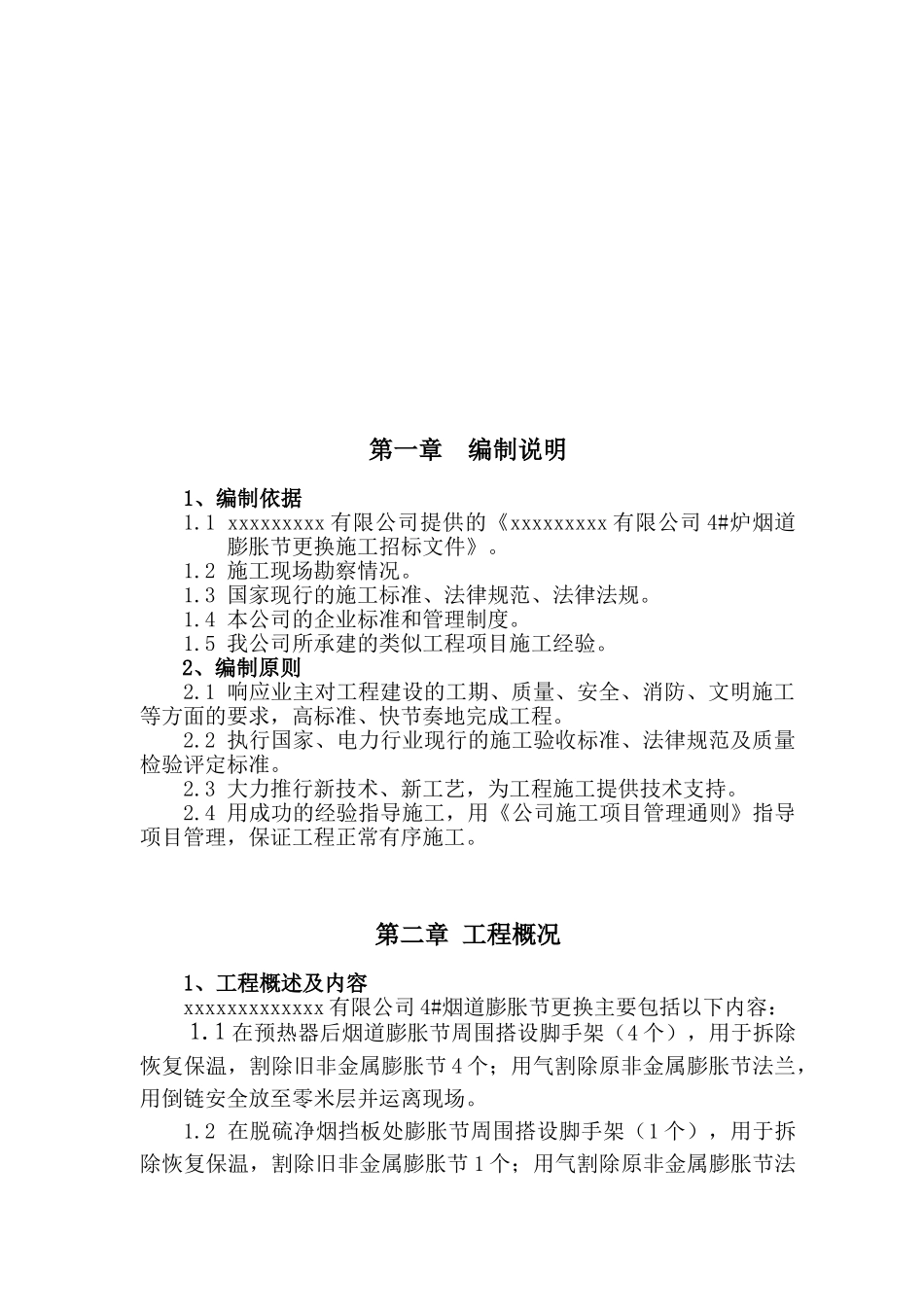

1 xxxxxxxxx 有限公司提供的《xxxxxxxxx 有限公司 4#炉烟道膨胀节更换施工招标文件》
2 施工现场勘察情况
3 国家现行的施工标准、法律规范、法律法规
4 本公司的企业标准和管理制度
5 我公司所承建的类似工程项目施工经验
2、编制原则2
1 响应业主对工程建设的工期、质量、安全、消防、文明施工等方面的要求,高标准、快节奏地完成工程
2 执行国家、电力行业现行的施工验收标准、法律规范及质量检验评定标准
3 大力推行新技术、新工艺,为工程施工提供技术支持
4 用成功的经验指导施工,用《公司施工项目管理通则》指导项目管理,保证工程正常有序施工

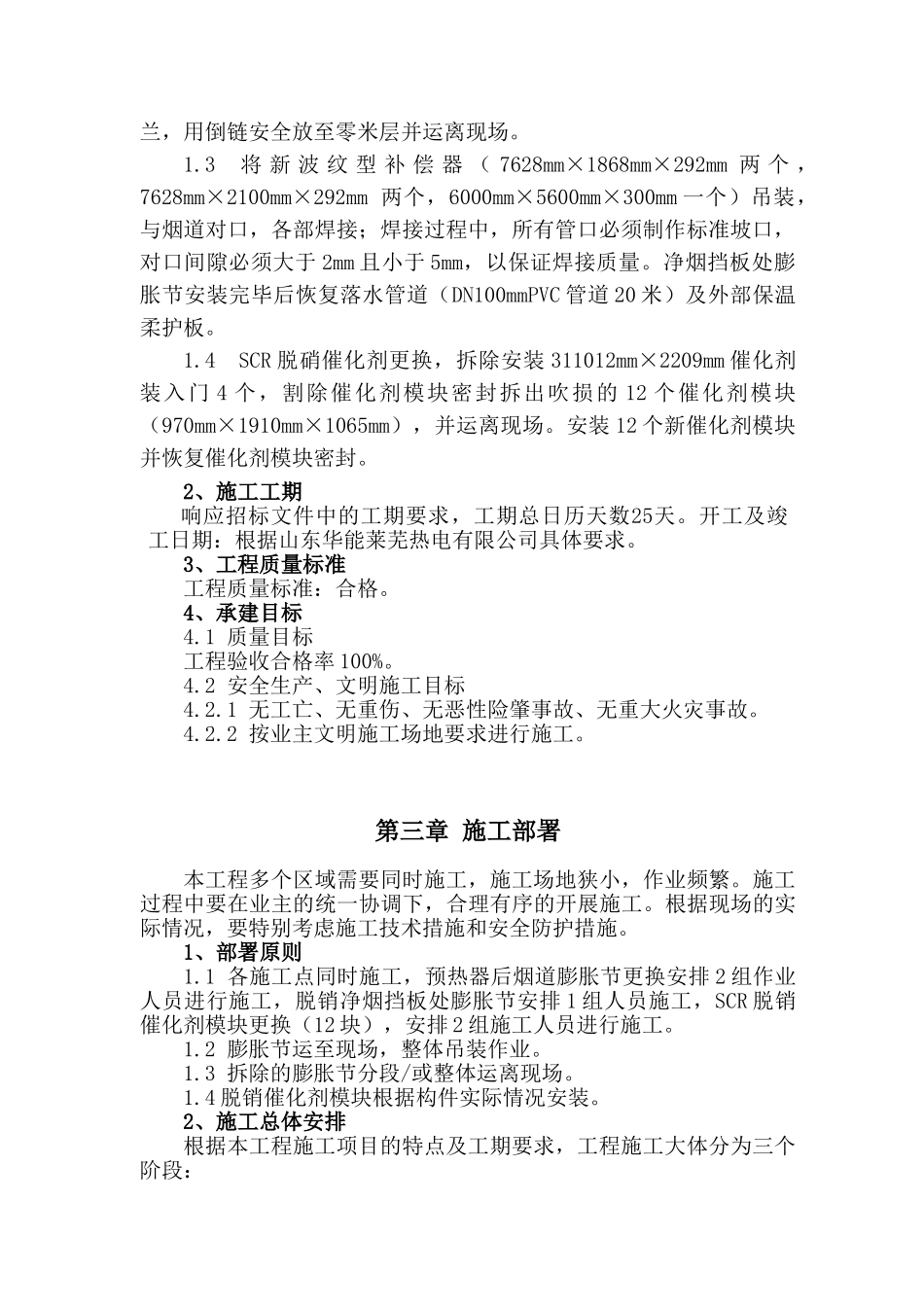

第二章 工程概况1、工程概述及内容xxxxxxxxxxxxx 有限公司 4#烟道膨胀节更换主要包括以下内容:1
1 在预热器后烟道膨胀节周围搭设脚手架(4 个),用于拆除恢复保温,割除旧非金属膨胀节 4 个;用气割除原非金属膨胀节法兰,用倒链安全放至零米层并运离现场
2 在脱硫净烟挡板处膨胀节周围搭设脚手架(1 个),用于拆除恢复保温,割除旧非金属膨胀节 1 个;用气割除原非金属膨胀节法兰,用倒链安全放至零米层并运离现场
3 将 新 波 纹 型 补 偿 器 ( 7628mm×1868mm×292mm 两 个 ,7628mm×2100mm×292mm 两个,600
