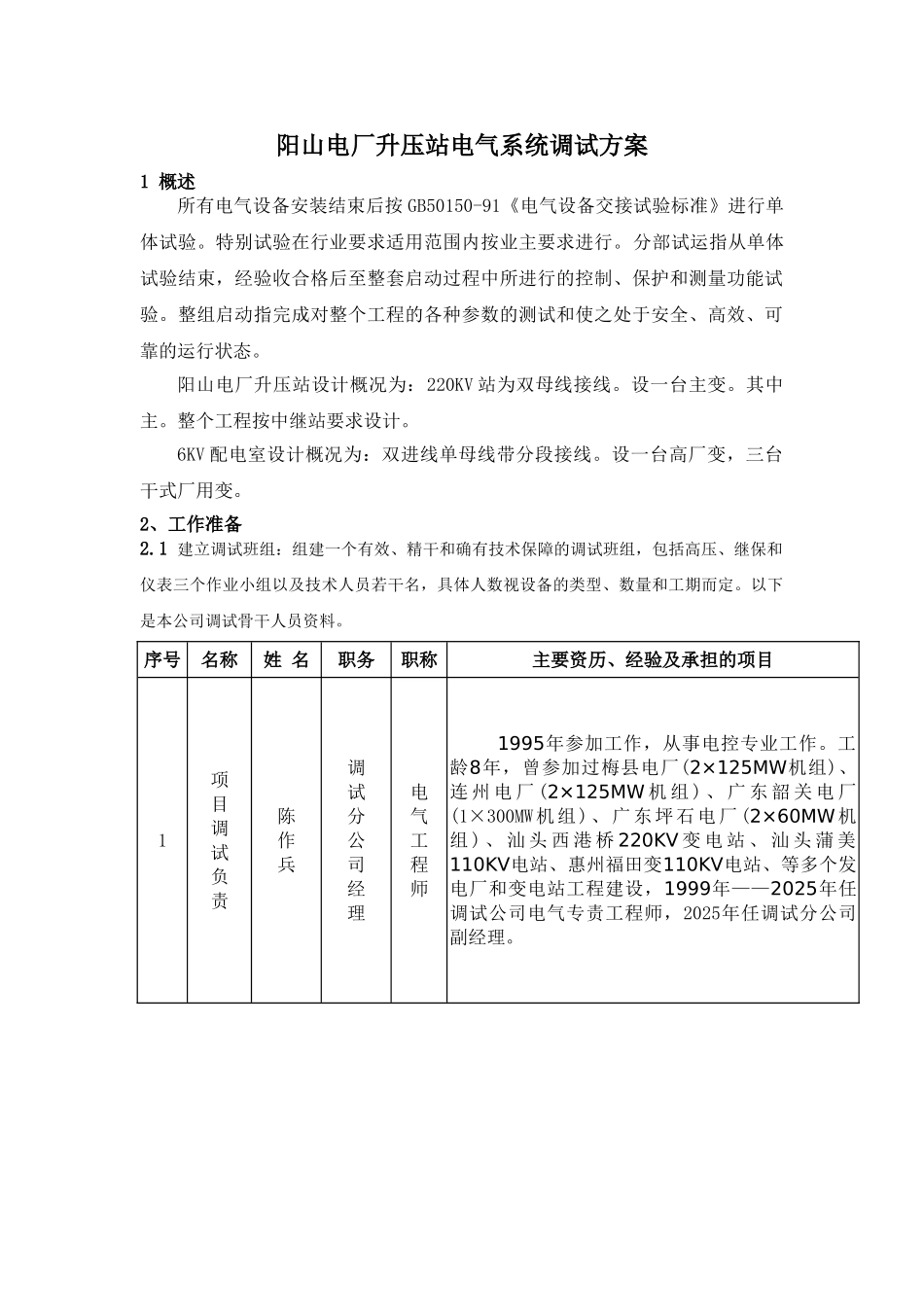

阳山电厂升压站电气调试方案批 准:审 核:编 写:广东省电力一局送变电工程公司2025 年 1 月 8 日阳山电厂升压站电气系统调试方案 1 概述所有电气设备安装结束后按 GB50150-91《电气设备交接试验标准》进行单体试验
特别试验在行业要求适用范围内按业主要求进行
分部试运指从单体试验结束,经验收合格后至整套启动过程中所进行的控制、保护和测量功能试验
整组启动指完成对整个工程的各种参数的测试和使之处于安全、高效、可靠的运行状态
阳山电厂升压站设计概况为:220KV 站为双母线接线
整个工程按中继站要求设计
6KV 配电室设计概况为:双进线单母线带分段接线
设一台高厂变,三台干式厂用变
2、工作准备2
1 建立调试班组:组建一个有效、精干和确有技术保障的调试班组,包括高压、继保和仪表三个作业小组以及技术人员若干名,具体人数视设备的类型、数量和工期而定
以下是本公司调试骨干人员资料
序号名称姓 名职务职称主要资历、经验及承担的项目1项目调试负责陈作兵调试分公司经理电气工程师1995年参加工作,从事电控专业工作
工龄8年,曾参加过梅县电厂(2×125MW机组)、连 州 电 厂 (2×125MW 机 组 ) 、 广 东 韶 关 电 厂(1×300MW机组)、广东坪石电厂 (2×60MW机组 ) 、 汕 头 西 港 桥 220KV 变 电 站 、 汕 头 蒲 美110KV电站、惠州福田变110KV电站、等多个发电厂和变电站工程建设,1999年——2025年任调试公司电气专责工程师,2025年任调试分公司副经理
2调试高压负责冯国新电气组组长高级技师89年参加工作
95年加入调试工作
参加的工程主要有:98年广州石化自备电厂50MW、连州电厂#1#2机(125MW火电机组),韶关钢铁集团热电厂#2机;梅州220KV变电站、汕头蒲美110KV电站、汕头西港桥2
