02 汽轮机驱动的离心式压缩机组施工方案1 施工基本程序2 施工准备3 开箱检验4 基础验收处理5 设备就位、找正、找平6 汽轮机的拆检、组装6
1 轴承拆检6
2 转子检查6
3 隔板、隔板套、密封套等通流设备拆检6
4 汽缸检查:6
5 汽轮机组装、扣缸7 压缩机的拆检、组装7
1 轴承拆装7
2 密封拆装7
3 转子检查7
4 机体内部各部件的拆检7
5 机壳检查7
6 机体闭合8 增速齿轮箱的拆检、组装8
1 齿轮箱体检查8
2 转子检查8
2 齿轮检查9 机组联轴器对中10 机组二次灌浆10
1 二次灌浆应具备的条件10
2 二次灌浆的要求11 调节、保安系统安装12 附属设备安装13 附属管道安装13
1 机组连接的工艺管道安装13
2 油系统管道安装14 机组试运行14
1 试运前应具备的条件及准备工作14
2 油系统试运行14
3 汽轮机调节、保安系统静态调试14
4 汽轮机试运转14
5 机组无负荷试运转14

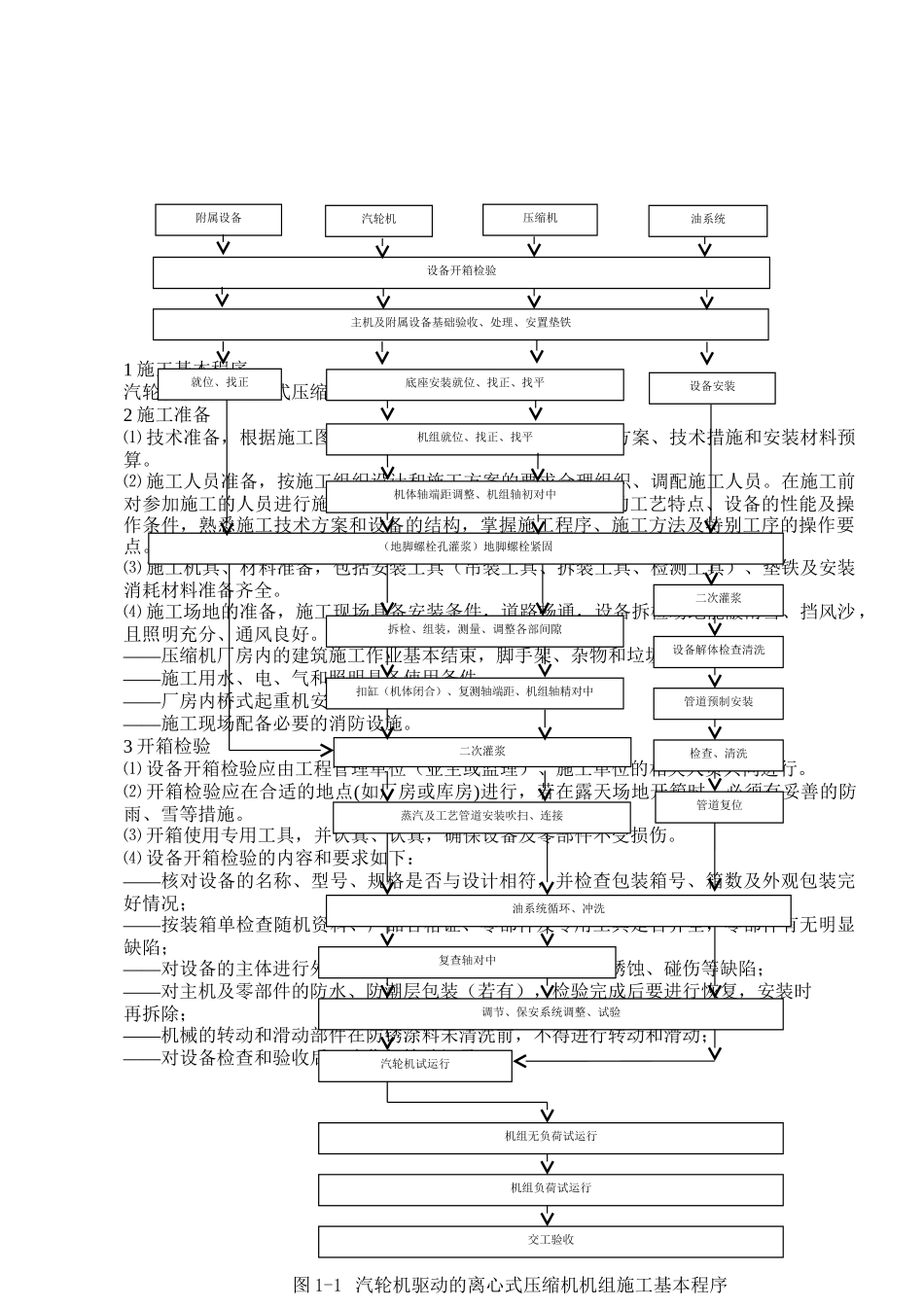

6 机组负荷试运行1 施工基本程序汽轮机驱动的离心式压缩机组施工基本程序见图 1-12 施工准备 ⑴ 技术准备,根据施工图纸、法律规范及有关资料编制施工方案、技术措施和安装材料预算
⑵ 施工人员准备,按施工组织设计和施工方案的要求合理组织、调配施工人员
在施工前对参加施工的人员进行施工技术和安全交底,使其了解装置的工艺特点、设备的性能及操作条件,熟悉施工技术方案和设备的结构,掌握施工程序、施工方法及特别工序的操作要点
⑶ 施工机具、材料准备,包括安装工具(吊装工具、拆装工具、检测工具)、垫铁及安装消耗材料准备齐全
⑷ 施工场地的准备,施工现场具备安装条件,道路畅通,设备拆检场地能蔽雨雪、挡风沙,且照明充分、通风良好
——压缩机厂房内的建筑施工作业基本结束,脚手架、杂物和垃圾清除洁净;——施工用水、电、气和照明具备使用条件;——厂房内桥式起重机安装调试
